Brandschutz planen
Brandschutzwände und Brandschutzdecken sind keine gewöhnlichen Trockenbauflächen mit einer besonderen Platte. Ihre Schutzwirkung entsteht ausschließlich im geprüften oder nachgewiesenen Gesamtsystem: Unterkonstruktion, Beplankung, Dämmstoff, Befestigungsmittel, Fugen, Anschlüsse, Öffnungen und Leitungsdurchführungen müssen zur vorgesehenen Bauart passen.
Wer nach Brandschutzwand, Brandschutzdecke, Brandschutz Trockenbau München oder F90-Wand Kosten sucht, benötigt deshalb zuerst eine eindeutige Anforderung. Eine Bezeichnung wie F30, F60 oder F90 allein reicht nicht aus. Entscheidend ist, welches Bauteil betrachtet wird, welche Funktion es im Brandfall erfüllen muss und welcher Nachweis für das konkrete System gilt.
In Bayern ergeben sich die grundlegenden Anforderungen aus der Bayerischen Bauordnung, den Sonderbauvorschriften, den eingeführten Technischen Baubestimmungen sowie den genehmigten Planungs- und Brandschutzunterlagen. Die notwendige Ausführung hängt unter anderem ab von:
- Gebäudeklasse und Gebäudehöhe,
- Wohn-, Büro-, Gewerbe- oder Sondernutzung,
- Lage innerhalb des Gebäudes,
- notwendigen Fluren und Treppenräumen,
- Trennung verschiedener Nutzungseinheiten,
- Brandabschnitten und technischen Räumen,
- tragender oder nichttragender Funktion,
- Leitungs-, Kabel- und Lüftungsdurchführungen,
- Bestand, Umbau oder Nutzungsänderung sowie
- Vorgaben aus Baugenehmigung und Brandschutzkonzept.
Die BayBO unterscheidet Bauteile unter anderem als feuerhemmend, hochfeuerhemmend und feuerbeständig. Bei Trennwänden und Decken richtet sich die erforderliche Feuerwiderstandsfähigkeit nach Nutzung, Gebäudeklasse und Lage. Leitungen dürfen vorgeschriebene raumabschließende Bauteile grundsätzlich nur so durchdringen, dass eine Brandausbreitung ausreichend lange verhindert wird oder geeignete Vorkehrungen getroffen sind.
Aktuelle Grundlagen finden sich in den allgemeinen Brandschutzanforderungen der BayBO, den Regelungen zu Trennwänden, Decken und Leitungsanlagen und Installationsschächten.
Für Eigentümer, Planer und Unternehmen bedeutet das: Nicht die vermeintlich stärkste Klasse wird ausgewählt, sondern die nach Planung und Baurecht erforderliche Bauart. Eine unnötig hohe Anforderung kann Konstruktion, Gewicht, Wanddicke und Kosten erhöhen. Eine zu niedrige oder systemfremde Ausführung kann dagegen den vorgesehenen Nachweis verfehlen.
Dieser Beitrag erklärt die Unterschiede zwischen Brandschutzwand, Brandwand, Trennwand, Unterdecke und Brandschutzbekleidung. Er zeigt außerdem, wie Öffnungen, Türen, Revisionsklappen und Abschottungen eingeplant werden, welche Kostenpositionen ein Angebot enthalten sollte und wie eine nachvollziehbare Dokumentation aufgebaut wird.
Eine breitere Einführung bietet der Beitrag Brandschutz in München: Vorschriften und Lösungen. Für Projekte mit mehreren Maßnahmen hilft der Leitfaden Brandschutzkonzept und Installation in München.
Liegen bereits Plan, Leistungsverzeichnis oder Brandschutzkonzept vor, können die Unterlagen über die Projektanfrage für Brandschutz-Trockenbau in München eingereicht werden. So lässt sich früh klären, welche Bauteile, Nachweise und Schnittstellen für ein Angebot noch fehlen.

Der häufigste Planungsfehler im baulichen Brandschutz besteht darin, eine einzelne Feuerschutzplatte mit einer fertigen Brandschutzkonstruktion gleichzusetzen. Eine Platte kann für verschiedene geprüfte Systeme geeignet sein. Sie besitzt für sich allein jedoch nicht automatisch die geforderte Feuerwiderstandsfähigkeit einer Wand oder Decke.
Die Schutzwirkung kann bereits durch kleine Abweichungen vom vorgesehenen Aufbau beeinträchtigt werden. Dazu gehören:
- andere Profilabstände,
- abweichende Plattendicken oder Plattentypen,
- fehlende beziehungsweise ungeeignete Dämmlagen,
- nicht vorgesehene Schraubenabstände,
- offene oder falsch verspachtelte Fugen,
- ungeeignete Randanschlüsse,
- zusätzliche Einbauleuchten und Revisionsöffnungen,
- nachträgliche Kabel- oder Rohrdurchführungen sowie
- nicht zum System passende Türen oder Verglasungen.
Auch die Begriffe werden häufig verwechselt. Eine Brandwand nach Bauordnung besitzt eine andere Funktion und andere Anforderungen als eine nichttragende Brandschutz-Trennwand im Trockenbau. Eine abgehängte Decke kann gestalterisch ähnlich aussehen wie eine feuerwiderstandsfähige Unterdecke, technisch aber völlig anders aufgebaut sein.
Das Ziel ist daher nicht, möglichst viele Brandschutzplatten einzubauen. Ziel ist eine lückenlose und nachweisbare Bauart, die genau zur planerischen Anforderung passt.
Dafür müssen mehrere Beteiligte dieselbe Grundlage verwenden:
- Brandschutzplanung: definiert Schutzziel, Bauteilanforderung und mögliche Abweichungen.
- Ausführungsplanung: legt Wandverlauf, Höhen, Anschlüsse, Türen und Durchdringungen fest.
- Technische Gewerke: planen Leitungen, Lüftung, Elektro und Befestigungen.
- Trockenbau: setzt die ausgewählte Systemkonstruktion entsprechend den Vorgaben um.
- Dokumentation: ordnet Produkte, Nachweise, Fotos und Änderungen dem Bauteil zu.
Bei einer Brandschutzwand muss beispielsweise vor Beginn geklärt sein, ob sie bis zur Rohdecke geführt wird. Die BayBO verlangt für bestimmte Trennwände und notwendige Flurwände einen raumabschließenden Anschluss bis zur Rohdecke beziehungsweise eine entsprechend nachgewiesene Lösung. Eine beliebige Führung bis zu einer dekorativen Unterdecke reicht nicht.
Für notwendige Flure schreibt die BayBO zudem besondere Anforderungen an Wände, Unterdecken, Bekleidungen und Dämmstoffe vor. Die aktuellen Regelungen sind in Art. 34 BayBO zu notwendigen Fluren beschrieben.
Bei Decken ist zu unterscheiden, ob die Rohdecke selbst die geforderte Feuerwiderstandsfähigkeit besitzt, ob eine Unterdecke als eigenständige Schutzkonstruktion vorgesehen ist oder ob eine Holzbalkendecke durch einen abgestimmten Gesamtaufbau ertüchtigt werden soll. Diese Varianten dürfen nicht ohne Prüfung miteinander ausgetauscht werden.
Auch Öffnungen benötigen ein Konzept. Eine Brandschutzwand mit nicht abgestimmter Tür, offener Kabeldurchführung oder ungeprüfter Revisionsklappe bildet kein durchgängiges System. Dasselbe gilt für Einbauleuchten in einer feuerwiderstandsfähigen Unterdecke.
Eine koordinierte Ausbau- und Detailplanung ordnet Maße und sichtbare Anschlüsse. Die Bauleitung und Projektsteuerung verbindet Planstände, Freigaben und Gewerkeübergaben. Bei mehreren Ausbauleistungen kann eine Ausführung als Generalunternehmer die organisatorischen Schnittstellen bündeln.
Die brandschutztechnische Fachplanung oder behördliche Prüfung wird dadurch nicht ersetzt. Sie muss projektbezogen durch die dafür verantwortlichen Stellen erfolgen.
Ein gutes Angebot sollte daher nicht nur „Brandschutzwand F90“ nennen. Es sollte mindestens System, Fläche, Höhe, Beplankung, Dämmung, Anschlüsse, Oberflächenqualität, Öffnungen, Durchführungen, Dokumentation und ausdrücklich ausgeschlossene Leistungen beschreiben.
Wer vorhandene Angebote vergleichen möchte, kann über eine Prüfung der Brandschutz-Trockenbauleistungen Mengen, Systemangaben und offene Schnittstellen gegenüberstellen lassen.
Die Bezeichnungen im Brandschutz wirken auf den ersten Blick einfach: F30, F60 oder F90 werden häufig als Minutenangaben verstanden. Für eine korrekte Planung muss jedoch zusätzlich geklärt werden, welche Funktion das Bauteil erfüllen soll und nach welchem Klassifikationssystem der Nachweis geführt wird.
Feuerhemmend, hochfeuerhemmend und feuerbeständig
Die Bayerische Bauordnung verwendet diese bauaufsichtlichen Begriffe für die geforderte Feuerwiderstandsfähigkeit. Welche Anforderung gilt, hängt nicht pauschal vom Wunsch des Auftraggebers ab, sondern von Gebäudeklasse, Nutzung, Lage und Bauteilfunktion.
Beispielsweise müssen Trennwände zwischen bestimmten Nutzungseinheiten mindestens feuerhemmend sein. Für Decken nennt die BayBO je nach Gebäudeklasse unterschiedliche Anforderungen. Brandwände müssen die Brandausbreitung auf andere Gebäude oder Brandabschnitte ausreichend lange verhindern.
F30, F60 und F90
Die älteren beziehungsweise weiterhin verbreiteten deutschen Kurzbezeichnungen werden in Bauunterlagen, Bestandsplänen und Ausschreibungen häufig verwendet. Die Zahl steht für eine klassifizierte Feuerwiderstandsdauer unter festgelegten Prüfbedingungen.
Sie darf nicht als Garantie verstanden werden, dass ein reales Bauteil unabhängig von Einbau, Belastung und Brandverlauf exakt diese Zeit funktioniert. Der Nachweis gilt nur innerhalb seines geprüften Anwendungsbereichs.
R, E und I
In europäischen Klassifizierungen werden Schutzfunktionen getrennt bezeichnet:
- R: Tragfähigkeit im Brandfall,
- E: Raumabschluss gegen Flammen und heiße Gase,
- I: Begrenzung der Temperatur auf der dem Feuer abgewandten Seite.
Eine nichttragende raumabschließende Wand kann beispielsweise mit EI klassifiziert sein. Bei tragenden, raumabschließenden Decken kann REI relevant sein. Weitere Kurzzeichen können zusätzliche Eigenschaften beschreiben.
Die digitale Muster-Verwaltungsvorschrift Technische Baubestimmungen erläutert diese Klassifizierungskriterien im Anhang zu den Feuerwiderstandsklassen.
Baustoffklasse ist nicht Bauteilklasse
Nichtbrennbare oder schwerentflammbare Baustoffe sind nicht automatisch ein feuerwiderstandsfähiges Bauteil. Die Baustoffklassifizierung beschreibt das Brandverhalten des Materials. Die Bauteilklassifizierung beschreibt die Funktion eines vollständigen Aufbaus unter Brandbeanspruchung.
Metallprofile und geeignete Platten können aus nichtbrennbaren beziehungsweise begrenzt brennbaren Baustoffen bestehen. Daraus folgt allein noch keine EI- oder F-Klasse für die fertige Wand.
Brandschutzwand und Brandwand
Der Begriff Brandschutzwand wird im Alltag für viele feuerwiderstandsfähige Wände verwendet. Eine Brandwand ist dagegen ein bauordnungsrechtlich definierter Bauteiltyp zur Gebäudeabschottung oder Unterteilung in Brandabschnitte.
Die Anforderungen an Brandwände sind in Art. 28 BayBO geregelt. Nicht jede Trockenbau-Trennwand kann ohne Weiteres als Brandwand eingesetzt werden.
Trennwand
Eine feuerwiderstandsfähige Trennwand kann Nutzungseinheiten, Räume besonderer Brandgefahr oder bestimmte Kellerbereiche voneinander trennen. Verlauf, Anschlüsse und Öffnungen müssen den bauordnungsrechtlichen und planerischen Vorgaben entsprechen.
Brandschutzdecke
Der Begriff kann verschiedene Konstruktionen meinen:
- eine Rohdecke mit eigener Feuerwiderstandsfähigkeit,
- eine selbstständige Unterdecke,
- eine unterseitige Bekleidung zum Schutz einer vorhandenen Decke,
- eine Ertüchtigung einer Holzbalkendecke im Gesamtaufbau oder
- eine Deckenverkleidung für Installations- beziehungsweise Fluchtwegbereiche.
Vor der Kalkulation muss klar sein, welche Variante gefordert ist und aus welcher Richtung die Brandbeanspruchung berücksichtigt wird.
Brandschutzbekleidung
Brandschutzbekleidungen können tragende Bauteile oder Konstruktionen gegen Brandbeanspruchung schützen. Die europäische Klassifikation verwendet hierfür unter anderem K-Kriterien. Der zulässige Aufbau richtet sich nach dem konkreten Nachweis.
Öffnungen und Abschlüsse
Türen, Klappen, Verglasungen und Revisionsöffnungen benötigen eigene, zur Wand oder Decke passende Nachweise. Die Bezeichnung der Wand darf nicht automatisch auf das eingesetzte Türelement übertragen werden.
Kabel- und Rohrabschottungen
Durchdringungen von Leitungen müssen mit einem für Leitungstyp, Abmessung, Bauteil und Feuerwiderstand geeigneten System geschlossen werden. Das DIBt verweist für Abschottungen auf die einschlägigen Landesvorschriften, die MVV TB und die Leitungsanlagen-Richtlinie. Weitere Grundlagen bietet das DIBt-Informationsportal zu Abschottungen.
Technische Baubestimmungen
Eine technische Regel wird bauordnungsrechtlich verbindlich, wenn sie als Technische Baubestimmung eingeführt ist. Bayern veröffentlicht die jeweils geltenden Bayerischen Technischen Baubestimmungen. Die aktuell aufgeführte Fassung ist die Ausgabe November 2025.
Die offiziellen Unterlagen sind auf der Seite zu den Bayerischen Technischen Baubestimmungen abrufbar.
Systemnachweise
Abhängig von Bauprodukt, Bauart und Anwendungsbereich können unterschiedliche Nachweisdokumente relevant sein, beispielsweise Klassifizierungsberichte, allgemeine bauaufsichtliche Prüfzeugnisse, Zulassungen, Bauartgenehmigungen oder europäische Bewertungsunterlagen. Welche Unterlage erforderlich ist, muss projekt- und systembezogen geprüft werden.
Bestandsschutz und Nutzungsänderung
Bei Bestandsgebäuden ist nicht automatisch jede aktuelle Neubauanforderung unverändert anzuwenden. Umbau, wesentliche Änderung, Nutzungsänderung und genehmigter Bestand müssen getrennt betrachtet werden. Diese Bewertung gehört in die verantwortliche Planung und gegebenenfalls in die Abstimmung mit der Bauaufsicht.
Für Altbauprojekte enthält der Beitrag Altbau-Wohnungssanierung in München zusätzliche Hinweise zu Bestandsaufnahme und Bauablauf.
Was kostet Ihr Bauvorhaben?
Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

Brandschutz im Trockenbau umfasst unterschiedliche Bauteile, deren Funktionen nicht beliebig austauschbar sind. Eine Wand kann Räume trennen, eine Unterdecke Installationen schützen und eine Bekleidung ein tragendes Bauteil ertüchtigen. Für jedes Bauteil müssen Anforderung, Brandbeanspruchungsrichtung, Systemnachweis und Anschlüsse eindeutig festgelegt sein.
Nichttragende Brandschutzwand
Nichttragende Trennwände werden häufig zur Abgrenzung von Nutzungseinheiten, notwendigen Fluren, Technikräumen oder Bereichen besonderer Brandgefahr eingesetzt. Ihr Aufbau kann aus Metallständern, mehrlagiger Beplankung und einer abgestimmten Dämmlage bestehen.
Für den Nachweis zählen nicht nur Quadratmeter und Plattenlagen. Wandhöhe, Profilabstand, zulässige Einbaubereiche, gleitende Deckenanschlüsse, flankierende Bauteile und mögliche Konsollasten gehören ebenso zur Systemauswahl.
Der Trockenbau in München wird deshalb erst nach Klärung von Wandtyp und Einbausituation kalkuliert. Hinweise zur Anbieterprüfung enthält der Beitrag Trockenbau-Firma in München auswählen.
Schachtwand und Installationsschacht
Schachtwände trennen Installationsbereiche von angrenzenden Räumen. Häufig sind sie nur von einer Seite zugänglich. Der Systemaufbau muss diese Montagesituation ausdrücklich abdecken.
Leitungen innerhalb eines Schachtes, Revisionsöffnungen und Geschossdurchführungen benötigen eine gemeinsame Planung. Eine feuerwiderstandsfähige Schachtwand ersetzt nicht automatisch notwendige Rohr- oder Kabelabschottungen an den Decken.
Wände notwendiger Flure
Notwendige Flure dienen als Rettungswege. Wände, Türen, Unterdecken und Installationen werden deshalb nicht unabhängig voneinander betrachtet. Eine Brandschutzwand darf nicht ohne Nachweis an einer beliebigen dekorativen Decke enden.
Elektroverteiler, Einbaukästen, Leitungen und Revisionsöffnungen in Flurwänden können besondere Details erfordern. Vor Beginn wird festgelegt, welche Installationen zulässig sind und wie ihre Anschlüsse ausgeführt werden.
Technik- und Lagerräume
Heizungs-, Elektro-, Server-, Batterie- oder Lagerräume können abhängig von Nutzung und Planung feuerwiderstandsfähig abgetrennt werden. Die erforderliche Bauart ergibt sich aus dem Brandschutzkonzept und den einschlägigen Vorschriften.
Neben Wand und Decke müssen Türen, Lüftungsleitungen, Kabeltrassen und Rohrdurchführungen berücksichtigt werden. Die Sanitär- und Elektrokoordination wird daher vor dem Schließen der Konstruktionen abgeschlossen.
Brandwand
Brandwände dienen der Trennung von Gebäuden oder Brandabschnitten. Sie unterliegen strengeren bauordnungsrechtlichen Anforderungen als gewöhnliche Trennwände. Ob eine Trockenbaukonstruktion für diese Aufgabe zulässig ist, darf nicht aus einer allgemeinen Produktbeschreibung abgeleitet werden.
Erforderlich sind eine eindeutige Planung und ein für die konkrete Bauart gültiger Nachweis. Dachanschlüsse, Fassadenanschlüsse, Öffnungen und tragende Funktionen können zusätzliche Anforderungen auslösen.
Selbstständige Unterdecke
Eine selbstständige Unterdecke kann einen Raum gegen den darüberliegenden Deckenhohlraum schützen oder Installationen oberhalb der Decke abschirmen. Die betrachtete Brandbeanspruchungsrichtung muss aus dem Nachweis hervorgehen.
Abhänger, Tragprofile, Spannweite, Einbauten und Anschlüsse gehören zum geprüften System. Ein Wechsel von Profilen oder Abhängern kann den Anwendungsbereich verlassen.
Unterseitige Deckenbekleidung
Eine unterseitige Bekleidung kann Teil eines nachgewiesenen Gesamtaufbaus sein, der eine vorhandene Decke ertüchtigt. Dabei wird nicht nur die Bekleidung betrachtet, sondern auch die vorhandene Rohdecke, ihre Tragfähigkeit und der Aufbau darüber.
Bei Stahlbetondecken können Betonüberdeckung, Spannweite und statische Nutzung relevant sein. Bei Holzbalkendecken beeinflussen Balkenquerschnitt, Fehlboden, Schüttung, obere Beplankung und Anschlüsse das Ergebnis.
Holzbalkendecke nachrüsten
Die Nachrüstung einer Holzbalkendecke ist besonders bestandsabhängig. Eine pauschale Aussage wie „F30 durch zwei Plattenlagen“ ist nicht belastbar. Der vollständige Deckenaufbau und der konkrete Nachweis müssen zusammenpassen.
Vor der Auswahl werden vorhandene Schichten, Balkenlage, Leitungen, Schäden und mögliche Lasten dokumentiert. Bei unbekannten Bereichen kann eine kontrollierte Öffnung erforderlich sein.
Brandschutz und Schallschutz können gemeinsam geplant werden, sind aber nicht identisch. Eine zusätzliche Dämmlage verbessert nicht automatisch den Feuerwiderstand. Der Beitrag Dämmung und Schallschutz in München erläutert die akustischen Grundlagen.
Bekleidung von Stahlbauteilen
Stützen und Träger aus Stahl verlieren bei hohen Temperaturen einen Teil ihrer Tragfähigkeit. Brandschutzbekleidungen können die Erwärmung verzögern. Bekleidungsdicke, Profilgeometrie, Befestigung und Fugenausbildung richten sich nach der vorgesehenen Konstruktion.
Öffnungen für Befestigungen oder nachträgliche Installationen dürfen nicht ohne Prüfung hergestellt werden. Auch der Übergang zwischen bekleidetem Stahl und angrenzenden Wänden beziehungsweise Decken benötigt ein abgestimmtes Detail.
Bekleidung von Holzbauteilen
Holzbauteile können über Abbrandbemessung, Bekleidung oder eine Kombination nachgewiesen werden. Welche Lösung zulässig ist, gehört in die verantwortliche Planung. Eine sichtbare Holzoberfläche stellt andere Anforderungen als eine vollständig gekapselte Konstruktion.
Brandschutztüren
Eine feuerwiderstandsfähige Wand benötigt an einer Öffnung einen passenden Abschluss. Türblatt, Zarge, Befestigung, Wandanschluss, Beschläge, Selbstschließung und gegebenenfalls Rauchschutz bilden ein eigenes System.
Die Wanddicke und Öffnungsmaße müssen mit dem Türelement abgestimmt sein. Nachträgliche Änderungen an Zarge, Schließmitteln oder Leitungsdurchführungen können die Zulässigkeit beeinflussen.
Die Fenster- und Türmontage wird deshalb mit Wandaufbau, Bodenhöhe und Anschlussdetails koordiniert.
Brandschutzverglasung
Verglasungen können Transparenz in Fluren, Büros oder Eingangsbereichen ermöglichen. Glas, Rahmen, Befestigung und Anschluss an die Wand müssen zusammen nachgewiesen sein.
Die Klassifizierung einer Verglasung kann sich von der angrenzenden Wand unterscheiden. Größe, Format und Einbauhöhe sind systemabhängig begrenzt.
Revisionsöffnungen
Revisionsklappen in Brandschutzwänden und -decken benötigen eine für das jeweilige Bauteil geeignete Ausführung. Die spätere Zugänglichkeit darf nicht durch Spachtelung, Möbel oder Installationen blockiert werden.
Position und Größe werden vor dem Beplanken festgelegt. Eine nachträglich ausgeschnittene Standardklappe kann den vorgesehenen Feuerwiderstand unterbrechen.
Kabelabschottungen
Kabel, Bündel, Leerrohre und Kabeltrassen werden mit einem dafür vorgesehenen Abschottungssystem durch das Bauteil geführt. Der zulässige Belegungsgrad, Mindestabstände und mögliche Nachbelegung richten sich nach dem Nachweis.
Eine Öffnung sollte nicht unnötig groß hergestellt werden. Gleichzeitig muss ausreichend Platz für die fachgerechte Ausführung, Kennzeichnung und spätere Kontrolle vorhanden sein.
Rohrabschottungen
Bei Rohren sind Material, Durchmesser, Dämmung und Medienführung relevant. Kunststoffrohre, Metallrohre und Verbundrohre benötigen unterschiedliche Lösungen.
Brandschutzmanschetten, Bandagen, Mörtel- oder Weichschotts dürfen nicht allein nach dem Rohrdurchmesser ausgewählt werden. Das durchdrungene Bauteil und die Einbausituation gehören zum Anwendungsbereich.
Kombiabschottungen
Werden Kabel und Rohre gemeinsam durch eine Öffnung geführt, kann eine Kombiabschottung erforderlich sein. Nachbelegung, Abstände und maximale Öffnungsgröße müssen bereits bei der Planung berücksichtigt werden.
Lüftungsleitungen und Brandschutzklappen
Lüftungsleitungen können Brandabschnitte und feuerwiderstandsfähige Bauteile durchqueren. Brandschutzklappen, Leitungsbekleidungen und Befestigungen werden durch die Lüftungsplanung vorgegeben.
Trockenbau, Lüftung und Elektro müssen Einbaumaße, Wartungszugang und Revisionsöffnungen gemeinsam festlegen.
Einbauleuchten und Lautsprecher
Einbauleuchten, Lautsprecher und Sensoren unterbrechen eine Deckenbekleidung. Sie sind nur zulässig, wenn das System dafür eine nachgewiesene Lösung vorsieht oder eine projektbezogene Bewertung vorliegt.
Die Lichtplanung im Trockenbau muss deshalb vor der Brandschutzdecke abgeschlossen werden.
Fugen und Bewegungsanschlüsse
Gebäudebewegungen dürfen nicht zu offenen Fugen führen. Bewegungsfugen des Bauwerks werden in der Brandschutzkonstruktion mit einem geeigneten Detail fortgeführt.
Starre Anschlüsse an sich durchbiegende Decken können Risse verursachen. Gleitende Anschlüsse müssen dem Systemnachweis entsprechen und dürfen nicht durch Spachtel oder Befestigungen blockiert werden.
Kombination mit Schallschutz
Brandschutzwände können gleichzeitig akustische Anforderungen erfüllen. Dafür werden Schalldämmmaß, flankierende Übertragung, Tür, Anschlüsse und Installationen berücksichtigt.
Eine schwerere oder mehrlagige Wand kann akustisch günstiger sein, doch der brandschutztechnische Aufbau darf nicht eigenmächtig verändert werden. Weitere Grundlagen enthält der Beitrag Schallschutzlösungen für laute Wohnungen.
Oberflächen und Ausbauqualität
Der Feuerwiderstand und die sichtbare Oberflächenqualität sind getrennte Anforderungen. Die brandschutztechnisch notwendige Fugenbehandlung ist nicht automatisch eine hochwertige Maleroberfläche.
Spachtelqualität, Schleifen, Grundierung und Beschichtung werden zusätzlich beschrieben. Die Spachtel- und Verputzarbeiten sowie Malerarbeiten dürfen Systemfugen und Kennzeichnungen nicht beeinträchtigen.
Änderungen im Bauablauf
Jede nachträgliche Öffnung, neue Leitung oder geänderte Tür kann den Brandschutzaufbau beeinflussen. Änderungen werden vor Ausführung durch die verantwortliche Planung geprüft und dokumentiert.
Für eine koordinierte Umsetzung können Brandschutzwände, Brandschutzdecken und Ausbaugewerke auf derselben Planungsgrundlage angeboten werden.

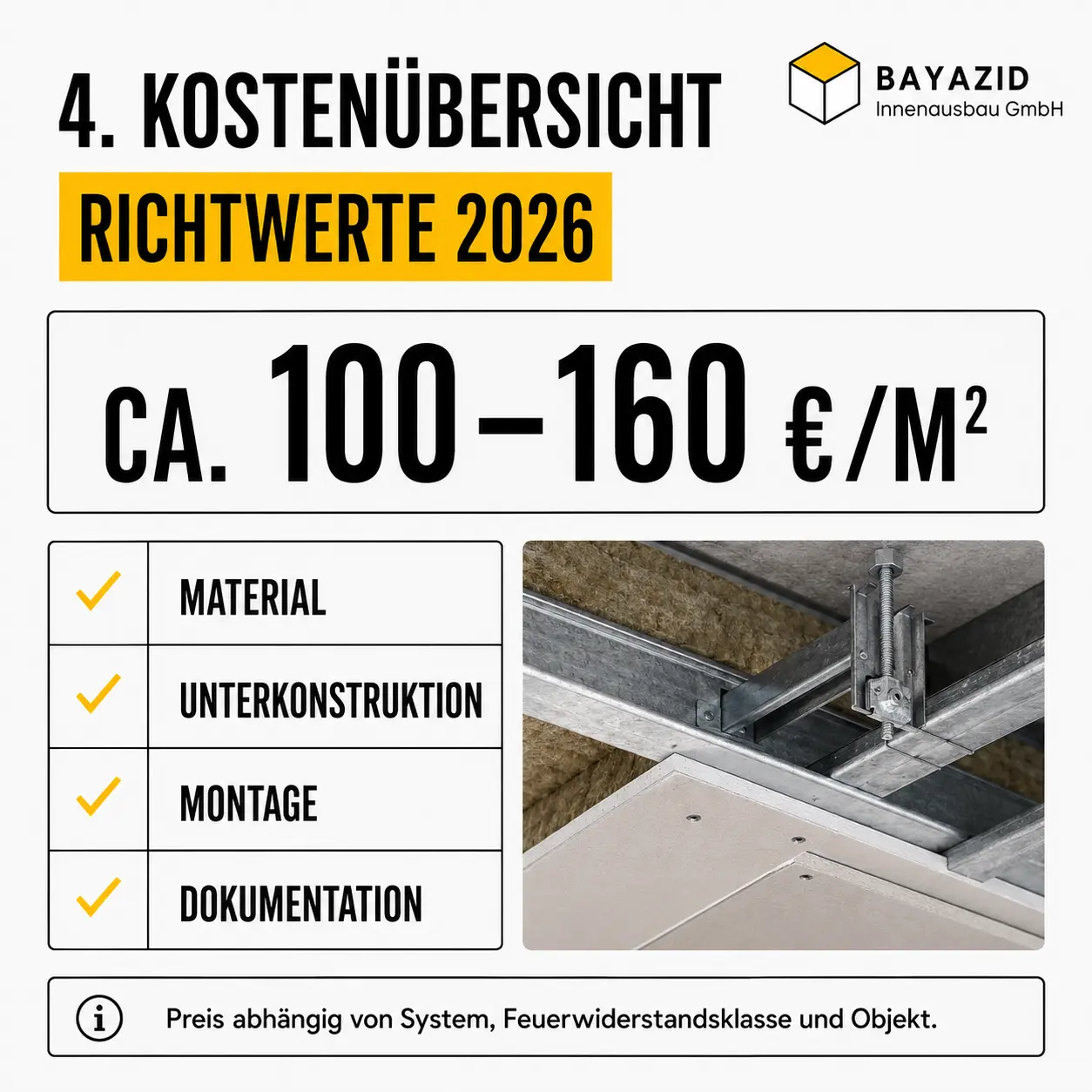

Die Kosten von Brandschutzwänden und Brandschutzdecken werden nicht allein durch die Feuerwiderstandsklasse bestimmt. Wandhöhe, Systemaufbau, Untergrund, Öffnungen, Anschlüsse und Dokumentation können den Aufwand stärker beeinflussen als die reine Fläche.
Die folgenden Werte dienen nur als grobe Planungsorientierung für München. Sie sind keine verbindliche Preisliste und ersetzen weder Brandschutzplanung noch Besichtigung oder Systemfestlegung.
LeistungsbereichTypischer UmfangGrobe OrientierungBrandschutz-Trennwandeinfacher, gut zugänglicher Systemaufbauca. 100–180 €/m²Komplexe Brandschutzwandgroße Höhe, mehrere Lagen, besondere Anschlüsseca. 160–280+ €/m²Brandschutz-UnterdeckeUnterkonstruktion und geprüfte Bekleidungca. 120–250 €/m²Holzbalkendecke ertüchtigenbestandsabhängiger Gesamtaufbauca. 150–300+ €/m²Einfache Leitungsabschottungeinzelne, klar definierte Durchführungca. 80–200 je StückKomplexe Kombiabschottungmehrere Leitungsarten und größere Öffnungca. 200–500+ je Stück
Bei kleinen Flächen können die Quadratmeterpreise höher ausfallen, weil Baustelleneinrichtung, Nachweisprüfung, Zuschnitte und Dokumentation unabhängig von der Fläche entstehen.
Systemaufbau

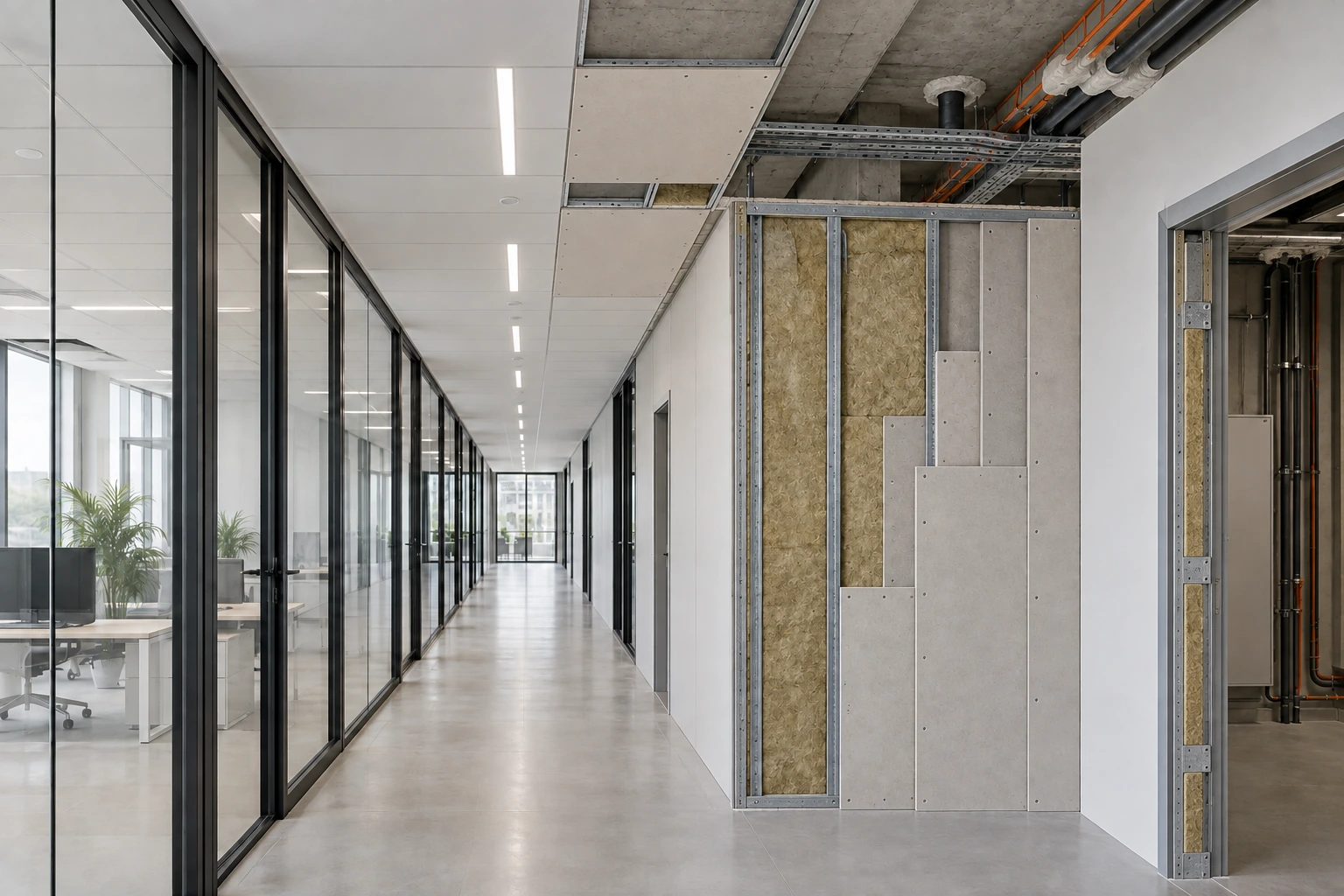

Profilart, Profilabstand, Wanddicke, Plattenlagen, Dämmstoff und Befestigungsmittel beeinflussen Material- und Arbeitskosten. Eine hoch ausgeführte Wand benötigt gegebenenfalls stärkere Profile und mehr Montageaufwand.
Wand- und Deckenhöhe
Hohe Räume erfordern Gerüste, Hubtechnik oder zusätzliche Sicherung. Bei Wänden steigen Profil- und Plattenlängen sowie die Anforderungen an Transport und Handling.
Anschlüsse
Gerade, frei zugängliche Anschlüsse sind günstiger als unregelmäßige Bestandsbauteile, Stahlträger, Fassadenanschlüsse oder gleitende Deckenanschlüsse.
Öffnungen
Türen, Verglasungen, Revisionsklappen und Installationsöffnungen reduzieren nicht einfach nur die Fläche. Sie erzeugen zusätzliche Profile, Verstärkungen und Anschlussdetails.
Brandschutztüren und Verglasungen werden in der Regel objektbezogen angeboten und sind nicht automatisch im Wandpreis pro Quadratmeter enthalten.
Leitungsdurchführungen
Der Preis einer Abschottung hängt von Öffnungsgröße, Leitungsart, Belegung, Zugänglichkeit und System ab. Eine einzelne Kabeldurchführung ist nicht mit einem großen Kombischott vergleichbar.
Bestand und Rückbau
Vorhandene Decken, unbekannte Schichten und Leitungen können kontrollierte Öffnungen oder Rückbauarbeiten notwendig machen. Die Abbruch- und Demontagekosten werden getrennt von der neuen Brandschutzkonstruktion ausgewiesen.
Oberflächenqualität
Eine brandschutztechnisch geschlossene Fuge ist nicht automatisch malerfertig in einer hohen Qualitätsstufe. Vollflächiges Spachteln, Schleifen und Beschichten können zusätzliche Kosten verursachen.
Planung und Nachweise
Ausführungsdetails, Fachplanung, Freigaben, Prüfungen und besondere Nachweise können als gesonderte Leistungen anfallen. Das ausführende Unternehmen darf die erforderliche Brandschutzplanung nicht ohne Beauftragung und Qualifikation ersetzen.
Dokumentation
Fotodokumentation, Produktlisten, Kennzeichnung der Abschottungen und Zuordnung der Nachweise verursachen Aufwand. Umfang und gewünschtes Format sollten vor Angebotsabgabe festgelegt werden.
Baustellenlogistik
Zufahrt, Parkraum, Aufzug, Lagerflächen, Arbeitszeiten und Entsorgungswege beeinflussen den Preis. In laufend genutzten Gewerbeeinheiten kann eine abschnittsweise Ausführung notwendig sein.

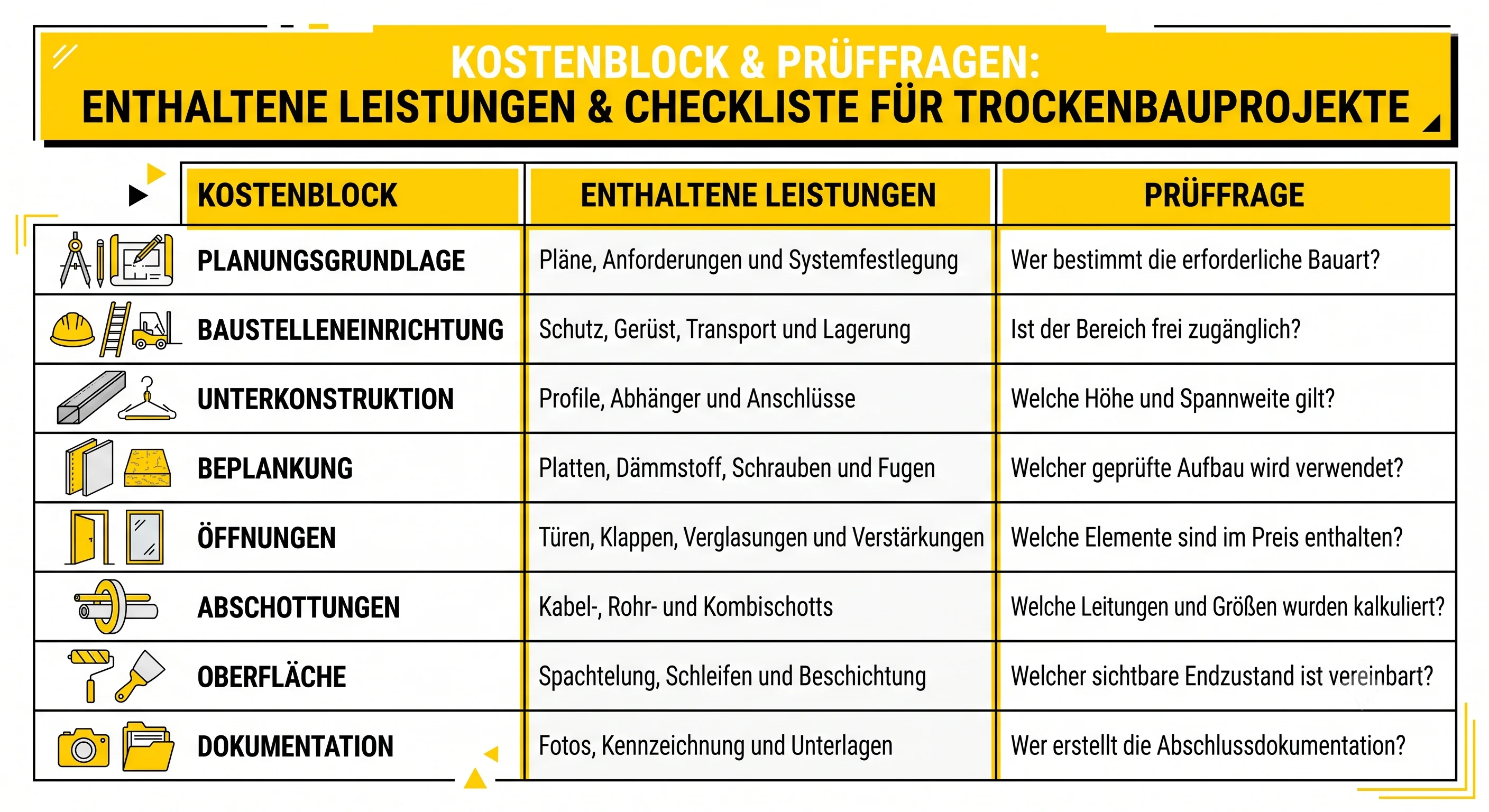

Kostenblöcke im Angebot

Preisvergleich
Zwei Angebote sind nur vergleichbar, wenn sie dieselbe Systemkonstruktion und dieselben Nebenleistungen enthalten. Ein niedriger Quadratmeterpreis kann Türen, Abschottungen, Gerüst, Oberflächen oder Dokumentation ausschließen.
Allgemeine Ausbaukosten erklärt der Beitrag Innenausbau Kosten in München. Bei einer umfassenden Modernisierung hilft der Leitfaden Wohnungssanierung München: Kosten und Ablauf.
Für einen objektbezogenen Kostenrahmen können Sie Brandschutzplan, Grundriss und Leistungsverzeichnis an BAYAZID senden. Erst nach Prüfung von System, Flächen, Öffnungen und Schnittstellen entsteht ein belastbares Angebot.
Kosten für Ihr Projekt vorab kalkulieren
Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

1. Anforderung dokumentieren
Zu Beginn werden Baugenehmigung, Brandschutzkonzept, Ausführungspläne und Leistungsverzeichnis geprüft. Die erforderliche Bauart wird nicht aus einer allgemeinen Produktbroschüre abgeleitet.
2. Bestand aufnehmen
Wandverläufe, Höhen, Rohdecken, tragende Bauteile, Schächte, Leitungen und vorhandene Öffnungen werden dokumentiert. Unzugängliche Bereiche erhalten einen Prüfstatus.
3. System auswählen
Für jedes Bauteil wird ein passender Systemnachweis ausgewählt. Zulässige Höhe, Brandbeanspruchung, Beplankung, Dämmung und Anschlüsse müssen zur Einbausituation passen.
4. Details koordinieren
Türen, Verglasungen, Revisionsklappen, Einbauleuchten, Lüftung, Kabel und Rohre werden in Wand- und Deckenplänen eingetragen. Die Gewerke arbeiten mit demselben Planstand.
5. Angebot erstellen
Flächen, Systemaufbau, Öffnungen, Abschottungen, Oberflächen und Dokumentation werden getrennt beschrieben. Offene Bestandsbereiche erscheinen als Prüf- oder Bedarfsposition.
6. Baustelle vorbereiten
Zugang, Schutz, Gerüst, Materiallagerung und Entsorgung werden organisiert. Vorhandene Leitungen und zu erhaltende Bauteile werden gekennzeichnet.

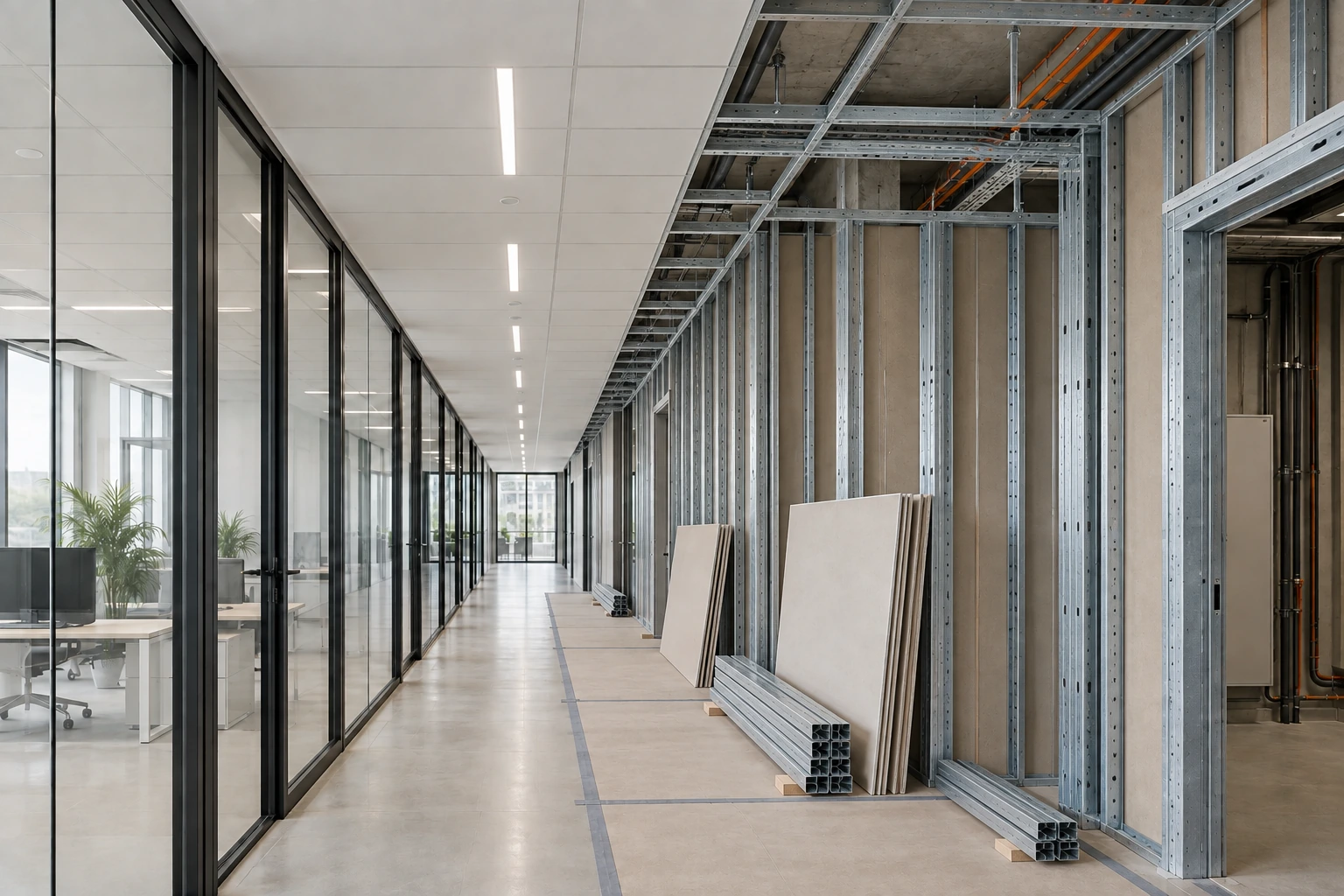

7. Unterkonstruktion montieren
Profile, Abhänger, gleitende Anschlüsse und Verstärkungen werden entsprechend dem System hergestellt. Maße und Abstände werden vor der Beplankung kontrolliert.
8. Installationen integrieren
Elektro, Sanitär, Lüftung und weitere Technik werden eingebaut. Durchführungen und spätere Abschottungen werden eindeutig zugeordnet. Verdeckte Leitungen werden fotografiert.
9. Beplanken und prüfen
Plattenlagen, Fugenversatz, Befestigung und Randanschlüsse werden entsprechend dem vorgesehenen Aufbau ausgeführt. Vor dem vollständigen Schließen werden kritische Details kontrolliert.
10. Abschotten und dokumentieren
Öffnungen werden mit den geplanten Systemen geschlossen und gekennzeichnet. Danach folgen Oberflächenarbeiten, Abschlusskontrolle und Übergabe der vereinbarten Dokumentation.
Während der Ausführung darf eine Änderung nicht stillschweigend übernommen werden. Eine zusätzliche Leitung, andere Tür oder neue Revisionsöffnung wird vor der Umsetzung mit der verantwortlichen Planung abgestimmt.
Die Bauleitung und Projektsteuerung koordiniert Planstände und Gewerkeübergaben. Die allgemeine Abfolge größerer Umbauten erläutert der Beitrag Reihenfolge der Sanierungsarbeiten.
Für einen abgestimmten Bauablauf kann eine Ausführung von Brandschutz-Trockenbau in München mit vorhandenen Planungsunterlagen angefragt werden.

Nur nach der Platte auswählen
Eine Feuerschutzplatte besitzt nicht unabhängig vom Aufbau eine bestimmte Wand- oder Deckenklasse. Profile, Befestigung, Dämmung, Fugen und Anschlüsse gehören zum nachgewiesenen System.
F30, F60 oder F90 ohne Bauteilfunktion nennen
Die Zahl allein zeigt nicht, ob eine tragende, nichttragende, raumabschließende oder bekleidende Konstruktion benötigt wird. Die Planung muss die konkrete Funktion definieren.
Brandwand und Trennwand verwechseln
Eine Brandwand erfüllt andere bauordnungsrechtliche Aufgaben als eine feuerwiderstandsfähige Trennwand. Die Systeme dürfen nicht allein wegen einer ähnlichen Feuerwiderstandsangabe gleichgesetzt werden.
Wand an Unterdecke enden lassen
Eine feuerwiderstandsfähige Wand wird nicht ohne Nachweis an einer gewöhnlichen abgehängten Decke angeschlossen. Verlauf und oberer Anschluss müssen zur Planung passen.
Systeme verschiedener Hersteller mischen
Profile, Platten, Spachtelmaterial oder Zubehör werden nicht beliebig kombiniert. Ein Austausch muss vom Nachweis oder einer verantwortlichen Bewertung abgedeckt sein.
Wandhöhe unterschätzen
Die zulässige Wandhöhe hängt von Profilen, Ständerabstand, Beplankung und Einbaubereich ab. Ein System für niedrige Räume ist nicht automatisch für Hallen oder hohe Altbauräume geeignet.
Gleitenden Anschluss blockieren
Ein gleitender Deckenanschluss verliert seine Funktion, wenn er starr verspachtelt, verschraubt oder durch Einbauten überbrückt wird.
Durchführungen später planen
Wer Kabel, Rohre und Lüftung erst nach Fertigstellung der Wand plant, erzeugt ungeordnete Öffnungen und erschwert passende Abschottungen.
Öffnung zu groß herstellen
Zu große Kernbohrungen oder Ausschnitte können außerhalb des zulässigen Abschottungsbereichs liegen und erhöhen Material- sowie Dokumentationsaufwand.
Falsche Abschottung verwenden
Eine Manschette, ein Weichschott oder ein Brandschutzmörtel passt nicht zu jeder Leitung. Rohrmaterial, Dämmung, Durchmesser, Bauteil und Abstände müssen berücksichtigt werden.
Nachbelegung nicht berücksichtigen
Kabelabschottungen werden häufig später ergänzt. Das System muss eine zulässige Nachbelegung erlauben, und die vorhandene Kennzeichnung muss erhalten bleiben.
Normale Revisionsklappe einbauen
Eine Standardklappe unterbricht eine Brandschutzwand oder -decke. Revisionsöffnungen benötigen eine geeignete und passend eingebaute Lösung.
Einbauleuchten ungeprüft einsetzen
Spots, Lautsprecher und Sensoren verändern die Deckenbekleidung. Eine brandschutztechnische Einhausung darf nicht improvisiert werden.
Tür nur nach Optik bestellen
Türklassifizierung, Rauchschutz, Selbstschließung, Zarge und Wandanschluss müssen zur planerischen Anforderung passen. Oberfläche und Design werden danach ausgewählt.
Türöffnung falsch vorbereiten
Unpassende Rohbaumaße, Wanddicken oder Verstärkungen können die Montage des vorgesehenen Türelements verhindern.
Brandschutz und Schallschutz gleichsetzen
Ein Brandschutzsystem kann akustische Werte besitzen. Die Anforderungen und Nachweise bleiben jedoch getrennt. Zusätzliche Dämmlagen oder Platten dürfen nicht ohne Systemprüfung ergänzt werden.
Oberfläche als Nachweis betrachten
Eine sauber gespachtelte Wand ist nicht automatisch brandschutztechnisch korrekt. Umgekehrt entspricht die notwendige Fugenbehandlung nicht automatisch einer hochwertigen Maleroberfläche.
Fertige Konstruktion wieder öffnen
Nachträgliche Befestigungen, Steckdosen oder Leitungen können das System beschädigen. Änderungen werden vor dem Öffnen geprüft und dokumentiert.
Produktetiketten entsorgen
Chargen, Produktbezeichnungen und Lieferunterlagen können für die Dokumentation relevant sein. Sie sollten den jeweiligen Bauteilen eindeutig zugeordnet werden.
Keine Zwischenkontrolle durchführen
Nach dem vollständigen Schließen sind Profilabstände, Dämmlagen und verdeckte Anschlüsse nicht mehr sichtbar. Kritische Schritte werden deshalb vorher kontrolliert.
Dokumentation pauschal versprechen
Fotos und Lieferscheine allein bestätigen nicht automatisch eine erreichte Feuerwiderstandsklasse. Die Unterlagen müssen zum geplanten System und zum tatsächlichen Aufbau passen.
Abweichungen nicht freigeben lassen
Bestandsanschlüsse oder Installationen können vom Standarddetail abweichen. Solche Situationen dürfen nicht stillschweigend improvisiert werden.
Weitere Kriterien zur Auswahl eines geeigneten Unternehmens enthält der Beitrag Innenausbau-Unternehmen richtig auswählen. Eine Prüfung von Ausführungsumfang und Schnittstellen kann vor Angebotsvergabe angefragt werden.
Anforderungsmatrix erstellen
Jede Wand, Decke, Tür und Abschottung erhält eine eindeutige Kennzeichnung mit geforderter Funktion, Klassifizierung und Planverweis.
Planstände nummerieren
Brandschutzplan, Trockenbauplan und Installationsplan benötigen Datum und Versionsnummer. Veraltete Ausdrucke werden von der Baustelle entfernt.
System je Bauteil festlegen
Für jede Konstruktion wird vor Materialbestellung ein konkreter Aufbau ausgewählt. Produktwechsel erfolgen nur nach Prüfung.
Anwendungsbereich lesen
Nicht nur die Titelzeile eines Nachweises ist wichtig. Zulässige Höhen, Spannweiten, Brandrichtungen, Anschlüsse, Öffnungen und Einbaubedingungen müssen passen.
Durchführungsregister führen
Kabel-, Rohr- und Lüftungsöffnungen werden mit Nummer, Lage, Abmessung, Leitungsart und vorgesehenem Verschluss dokumentiert.
Türliste abstimmen
Türklassifizierung, Rauchschutz, Selbstschließung, Wanddicke, Öffnungsmaß und Bodenhöhe werden in einer gemeinsamen Liste geführt.
Revisionsbedarf früh klären
Wartungspunkte und Absperreinrichtungen benötigen erreichbare Klappen. Die Positionen werden vor Unterkonstruktion und Beplankung festgelegt.
Einbauten reduzieren
Steckdosen, Leuchten und Verteiler werden möglichst außerhalb kritischer Brandschutzflächen angeordnet, sofern Planung und Nutzung dies erlauben.
Musterdetail ausführen
Bei wiederkehrenden Anschlüssen kann ein Muster zeigen, wie Profile, Fugen, Leitungen und Oberflächen zusammengeführt werden.
Vor dem Schließen prüfen
Unterkonstruktion, Dämmstoff, verdeckte Leitungen und erste Plattenlage werden fotografiert und mit dem vorgesehenen Aufbau verglichen.
Materialkennzeichnung erhalten
Produktetiketten, Lieferscheine und Chargenangaben werden geordnet aufbewahrt und dem jeweiligen Bauteil zugeordnet.
Abschottungen kennzeichnen
Kennzeichnungsschilder bleiben sichtbar und enthalten die für Wartung und Zuordnung erforderlichen Angaben.
Brandschutz und Akustik gemeinsam prüfen
Bei Wohnungen, Büros und Hotels werden Feuerwiderstand und Schallschutz parallel geplant. Der Beitrag Dämmung und Schallschutz in München zeigt typische akustische Anforderungen.
Wartung dokumentieren
Brandschutztüren, Klappen und Abschottungen können wiederkehrende Kontrollen benötigen. Zuständigkeit und Zugänglichkeit werden bei der Übergabe festgehalten.
Fachplanung rechtzeitig einbinden
Offene Anforderungen sollten vor der Materialbestellung durch die verantwortliche Brandschutzplanung oder zuständige Stelle geklärt werden.
Eine Übersicht zur Verbindung von Planung und Ausführung bietet der Guide zu Brandschutzkonzept und Installation.
Für eine strukturierte Anfrage können Plan, Bauteilliste, Fotos und gewünschter Ausführungstermin über die Kontaktseite von BAYAZID übermittelt werden.
Die BAYAZID Innenausbau GmbH begleitet private und gewerbliche Auftraggeber bei Innenausbau, Renovierung und Sanierung in München und Umgebung.
Abhängig vom Projekt können Trockenbau, Rückbau, Bauleitung, Oberflächenarbeiten sowie die Koordination geeigneter Fachpartner miteinander verbunden werden. Bei Brandschutzwänden und Brandschutzdecken erfolgt die Ausführung auf Grundlage der vorgegebenen Planung und der für das ausgewählte System relevanten Unterlagen.
Die projektbezogene Brandschutzplanung, Genehmigungsbewertung oder behördliche Abnahme wird dadurch nicht ersetzt. Zuständigkeiten und notwendige Nachweise werden vor Angebotsabgabe geklärt.
Das veröffentlichte Leistungsspektrum von BAYAZID zeigt mögliche Projektbereiche. Informationen zum Unternehmen finden Sie unter Über BAYAZID Innenausbau. Nachvollziehbar veröffentlichte Arbeiten sind in der Projektübersicht dargestellt.
Brandschutzwand und Brandschutzdecke erfüllen unterschiedliche Aufgaben. Sie sind keine frei wählbaren Alternativen, wenn Planung oder Bauordnung ein bestimmtes Bauteil verlangen. Trotzdem lohnt sich ein Vergleich der konstruktiven Folgen.
Brandschutzwand
Eine Wand kann Nutzungseinheiten, Flure, Technikräume oder Brandabschnitte voneinander trennen. Sie lässt sich im Trockenbau vergleichsweise leicht an neue Grundrisse anpassen.
Vorteile sind die trockene Bauweise, eine mögliche Kombination mit Schallschutz und die Integration ausgewählter Installationen. Nachteile können größere Wanddicken, anspruchsvolle Deckenanschlüsse und zusätzliche Details bei Türen, Verglasungen oder Durchführungen sein.
Brandschutz-Unterdecke
Eine Unterdecke kann Installationsbereiche abschirmen oder Teil eines nachgewiesenen Deckenaufbaus sein. Sie ermöglicht eine ruhige sichtbare Deckenfläche und kann Technik oberhalb der Decke verbergen.
Nachteile sind möglicher Höhenverlust, eingeschränkte Einbaumöglichkeiten und der Bedarf an geeigneten Revisionsöffnungen. Leuchten, Lautsprecher und Lüftung müssen früh koordiniert werden.
Deckenbekleidung im Bestand
Eine unterseitige Bekleidung kann eine vorhandene Decke ertüchtigen, ohne sie vollständig auszutauschen. Das kann bei Altbauten und Holzbalkendecken sinnvoll sein.
Der Erfolg hängt jedoch vom gesamten Bestandsaufbau ab. Unbekannte Schichten, Leitungen und Anschlüsse können Öffnungen, zusätzliche Planung und höhere Kosten verursachen.
Integrierte Neubauplanung
Im Neubau lassen sich Brandabschnitte, Wandachsen, Schächte und Leitungstrassen früh miteinander verbinden. Dadurch können unnötige Durchdringungen und nachträgliche Anpassungen reduziert werden.
Auch im Neubau bleibt eine genaue System- und Detailplanung notwendig. Eine frühe Planung verhindert nicht automatisch Ausführungsfehler.
Nachrüstung
Bei einer Nachrüstung kann vorhandene Bausubstanz teilweise erhalten bleiben. Die Maßnahme lässt sich auf die genehmigte Anforderung und tatsächlich betroffenen Bereiche konzentrieren.
Nachteile sind eingeschränkte Zugänglichkeit, unklare Bestandsanschlüsse und mögliche Verluste bei Raumhöhe oder Nutzfläche.
Brandschutz mit Schallschutz
Ein gemeinsam nachgewiesener Wand- oder Deckenaufbau kann beide Anforderungen verbinden. Das reduziert parallele Konstruktionen.
Eine brandschutztechnisch geeignete Lösung ist jedoch nicht automatisch akustisch ausreichend. Tür, Flanken und Installationen müssen in beiden Planungen berücksichtigt werden.
Welche Konstruktion eingesetzt wird, ergibt sich aus der projektbezogenen Anforderung. Eine Kostenentscheidung darf das definierte Schutzziel nicht ersetzen.

Nicht jedes Brandschutzproblem erfordert den vollständigen Neubau aller Wände und Decken. Mögliche Alternativen müssen jedoch aus dem Brandschutzkonzept oder einer verantwortlichen Bewertung hervorgehen.
Geeigneten Bestand erhalten
Bereits nachgewiesene und unbeschädigte Bauteile können erhalten werden. Voraussetzung ist, dass Aufbau, Anschlüsse und spätere Änderungen nachvollziehbar sind.
Punktuelle Reparatur
Kleine Beschädigungen oder frühere Öffnungen können mit einem passenden Systemdetail geschlossen werden. Eine punktuelle Reparatur ist nicht ausreichend, wenn der gesamte Aufbau unbekannt oder ungeeignet ist.
Leitungswege verlegen
Statt zahlreiche Abschottungen herzustellen, können Kabel und Rohre teilweise in gebündelten Trassen oder außerhalb kritischer Bauteile geführt werden. Wartung und spätere Erweiterungen werden dadurch übersichtlicher.
Installationsschacht herstellen
Ein geplanter Schacht kann viele einzelne Leitungen aufnehmen und Geschossdurchführungen ordnen. Schachtwände, Deckenabschottungen und Revisionszugänge müssen zusammen geplant werden.
Technik vor der Wand führen
In einzelnen Bereichen kann eine vorgelagerte Installationsebene verhindern, dass Steckdosen und Leitungen eine Brandschutzwand mehrfach durchdringen. Die zusätzliche Vorsatzschale benötigt allerdings Platz.
Tragendes Bauteil bekleiden
Statt ein tragendes Stahl- oder Holzbauteil zu ersetzen, kann eine nachgewiesene Brandschutzbekleidung vorgesehen werden. Die Lösung richtet sich nach Tragwerksplanung und Systemnachweis.
Aufbauleuchten verwenden
Wenn Einbauleuchten in einer Brandschutzdecke problematisch sind, können geeignete Aufbauleuchten die Zahl der Deckendurchdringungen reduzieren.
Modulare Abschottung
Bei häufigen Kabeländerungen kann ein dafür vorgesehenes, nachbelegbares System sinnvoll sein. Auswahl und maximale Belegung müssen zur Nutzung passen.
Brandschutz und Akustik bündeln
Ein gemeinsam geplantes System kann Feuerwiderstand und Schallschutz verbinden. Der Beitrag Schallschutzlösungen für laute Wohnungen erklärt die akustische Seite.
Gesamtumbau koordinieren
Werden Brandschutzmaßnahmen im Rahmen einer größeren Sanierung ausgeführt, können Rückbau, Leitungen, Trockenbau und Oberflächen gemeinsam geplant werden. Der Leitfaden zur Komplettsanierung zeigt den übergeordneten Ablauf.
Bei Eigentumswohnungen sind zusätzlich Gemeinschaftseigentum und Zustimmungen zu prüfen. Hinweise bietet der Beitrag Sanierung einer Eigentumswohnung in München.
Eine Alternative ist nur zulässig, wenn sie das festgelegte Schutzziel und die erforderlichen Nachweise erfüllt. Wirtschaftlichkeit, Gestaltung oder geringere Bauhöhe allein reichen für die Entscheidung nicht aus.
Brandschutzwände und Brandschutzdecken funktionieren nur als vollständig geplante und systemgerecht ausgeführte Bauarten. Platte, Profil, Anschlüsse, Türen, Einbauten und Durchführungen müssen zusammenpassen.
Ein Quadratmeterpreis bietet lediglich eine erste Orientierung. Für ein belastbares Angebot werden Brandschutzanforderung, Systemnachweis, Flächen, Öffnungen, Abschottungen, Oberflächen und Dokumentation benötigt.
Liegen Plan, Brandschutzkonzept oder Leistungsverzeichnis vor, können Sie die Unterlagen über die Anfrage für Brandschutzwände und -decken in München übermitteln. Offene Fachplanungs- und Nachweisfragen werden dabei klar von der handwerklichen Ausführung getrennt.
Ihr Ansprechpartner in München
1. Was ist eine Brandschutzwand?
Als Brandschutzwand wird umgangssprachlich eine Wand mit definierter Feuerwiderstandsfähigkeit bezeichnet. Die konkrete Bauart kann eine Trennwand, Flurwand, Schachtwand oder in bestimmten Fällen eine Brandwand sein. Funktion und Nachweis müssen eindeutig festgelegt werden.
2. Was bedeuten F30, F60 und F90?
Die Zahl bezeichnet eine klassifizierte Feuerwiderstandsdauer unter festgelegten Prüfbedingungen. Für die Planung reicht sie allein nicht aus. Zusätzlich müssen Bauteilfunktion, Tragfähigkeit, Raumabschluss, Brandrichtung und Anwendungsbereich geklärt sein.
3. Was bedeuten EI30 und REI90?
E steht für Raumabschluss, I für Wärmedämmung und R für Tragfähigkeit im Brandfall. EI kann bei nichttragenden raumabschließenden Bauteilen relevant sein. REI beschreibt zusätzlich die tragende Funktion.
4. Was ist der Unterschied zwischen Brandwand und Brandschutzwand?
Eine Brandwand ist ein bauordnungsrechtlich definierter Bauteiltyp zur Trennung von Gebäuden oder Brandabschnitten. Brandschutzwand ist ein allgemeinerer Begriff. Nicht jede Trockenbauwand mit Feuerwiderstand erfüllt die Anforderungen einer Brandwand.
5. Welche Brandschutzklasse wird benötigt?
Die erforderliche Bauart ergibt sich aus Gebäudeklasse, Nutzung, Lage des Bauteils, Sonderbauvorschriften, Baugenehmigung und Brandschutzkonzept. Sie sollte durch die verantwortliche Planung beziehungsweise zuständige Stelle festgelegt werden.
6. Was kostet eine Brandschutzwand pro Quadratmeter?
Als grobe Orientierung können einfache, gut zugängliche Brandschutz-Trennwände ungefähr 100 bis 180 Euro pro Quadratmeter kosten. Komplexe Aufbauten, große Höhen, Türen, Abschottungen und besondere Anschlüsse können den Preis deutlich erhöhen.
7. Was kostet eine Brandschutzdecke?
Eine einfache Brandschutz-Unterdecke kann grob im Bereich von etwa 120 bis 250 Euro pro Quadratmeter liegen. Bei Holzbalkendecken, schwierigen Anschlüssen, vielen Einbauten oder aufwendiger Dokumentation sind höhere Kosten möglich.
8. Sind Türen im Quadratmeterpreis der Wand enthalten?
In der Regel werden Brandschutztüren, Verglasungen und besondere Revisionsklappen separat kalkuliert. Türklassifizierung, Rauchschutz, Zarge, Beschläge und Montage müssen eindeutig beschrieben sein.
9. Kann eine Holzbalkendecke nachträglich ertüchtigt werden?
Das kann möglich sein. Entscheidend ist der vollständige Bestandsaufbau einschließlich Balken, Fehlboden, Schüttung, oberer Schichten und Anschlüsse. Eine pauschale Lösung ohne Bestandsprüfung ist nicht belastbar.
10. Wie viel Raumhöhe geht bei einer Brandschutzdecke verloren?
Das ist system- und objektabhängig. Abhänger, Profile, Plattenlagen, Leitungen und Unebenheiten bestimmen die Aufbauhöhe. Eine feste Angabe von wenigen Zentimetern gilt nicht für jedes Projekt.
11. Können Kabel und Rohre durch eine Brandschutzwand geführt werden?
Ja, sofern die Durchführungen geplant und mit einem geeigneten Kabel-, Rohr- oder Kombiabschottungssystem geschlossen werden. Leitungstyp, Größe, Abstände und Bauteil müssen zum Nachweis passen.
12. Darf später ein zusätzliches Kabel durch eine Abschottung geführt werden?
Nur wenn das verwendete System eine entsprechende Nachbelegung erlaubt und die zulässige Belegung sowie Abstände eingehalten werden. Die Änderung sollte dokumentiert und die Kennzeichnung aktualisiert werden.
13. Können Steckdosen in einer Brandschutzwand eingebaut werden?
Das hängt vom System und der Anordnung ab. Einbaudosen, gegenüberliegende Installationen und Leitungsführung können besondere Details erfordern. Die Positionen müssen vor der Beplankung geplant werden.
14. Sind Einbauleuchten in Brandschutzdecken erlaubt?
Nur wenn der vorgesehene Deckenaufbau dafür eine nachgewiesene Lösung besitzt oder die Einbausituation projektbezogen freigegeben wurde. Standardausschnitte und improvisierte Kästen sind nicht automatisch zulässig.
15. Muss eine Brandschutzwand bis zur Rohdecke geführt werden?
Das hängt von der Bauteilart und der nachgewiesenen Gesamtlösung ab. Bestimmte Trenn- und Flurwände werden bis zur Rohdecke geführt. Ein Anschluss an eine Unterdecke ist nur mit einer dafür geeigneten Planung zulässig.
16. Kann Brandschutz mit Schallschutz kombiniert werden?
Ja, wenn der ausgewählte Systemaufbau beide Anforderungen nachweisbar erfüllt. Feuerwiderstand und Schalldämmung werden getrennt geprüft. Türen, Flanken und Installationen beeinflussen das akustische Ergebnis.
17. Welche Unterlagen gehören zur Dokumentation?
Je nach Projekt können Pläne, Bauteilliste, Systemunterlagen, Produktnachweise, Lieferscheine, Fotodokumentation, Abschottungsregister, Kennzeichnungen und Änderungsfreigaben erforderlich sein. Der Umfang wird vor Ausführung festgelegt.
18. Bestätigt der ausführende Betrieb die erreichte Klasse?
Der ausführende Betrieb kann die ausgeführten Leistungen und verwendeten Produkte dokumentieren. Welche formale Erklärung oder Bestätigung erforderlich ist und wer sie abgeben darf, richtet sich nach Bauart, Nachweis und Projektvorgaben.
19. Wie lange dauert die Montage?
Die Dauer hängt von Fläche, Höhe, Öffnungen, Zugänglichkeit, Installationen, Trocknung und erforderlichen Kontrollen ab. Eine kleine Wand kann wenige Arbeitstage benötigen, während große Gewerbe- oder Altbauprojekte deutlich länger dauern.
20. Welche Angaben benötigt BAYAZID für ein Angebot?
Hilfreich sind Grundriss, Brandschutzplan, Bauteilanforderungen, Flächen und Höhen, Türliste, Angaben zu Leitungsdurchführungen, Fotos, gewünschte Oberflächenqualität und Ausführungszeitraum. Diese Unterlagen können über die Kontaktseite von BAYAZID Innenausbau übermittelt werden.
Das folgende Szenario ist ein neutrales Planungsbeispiel und kein als Referenz bestätigtes Projekt der BAYAZID Innenausbau GmbH.
Eine 320 m² große Büroetage in München soll neu aufgeteilt werden. Das vorhandene Brandschutzkonzept sieht einen notwendigen Flur, einen Technikraum und mehrere getrennte Büroeinheiten vor. Oberhalb der geplanten Unterdecke verlaufen Kabeltrassen, Lüftungsleitungen und Sprinklerleitungen.
Die erste Ausbauplanung enthält lediglich eine allgemeine Angabe: „Flurwände und Decken in F90“. Gleichzeitig enden die gezeichneten Wände an einer dekorativen Akustikdecke. Revisionsklappen, Türklassifizierungen und Leitungsdurchführungen sind noch nicht festgelegt.
Vor einer Kalkulation wird deshalb eine Bauteilmatrix erstellt:
BauteilOffene FrageErforderliche KlärungFlurwandoberer AnschlussFührung bis Rohdecke oder nachgewiesene DeckenlösungTechnikraumwandLeitungsöffnungenArt und Größe der AbschottungenUnterdeckeBrandrichtung und Einbautenpassender SystemnachweisTürenKlassifizierung und RauchschutzTürliste und ÖffnungsmaßeRevisionsklappenLage und GrößeWartungsplan und geeignete Elemente
Die verantwortliche Planung prüft zunächst, welche Wände bis zur Rohdecke geführt werden und wo eine feuerwiderstandsfähige Unterdecke benötigt wird. Die allgemeine Bezeichnung F90 wird durch konkrete Bauteilanforderungen und Planverweise ersetzt.
Anschließend erstellen Elektro, Sanitär und Lüftung ein gemeinsames Durchführungsregister. Jede Öffnung erhält eine Nummer und Angaben zu Leitungsart, Abmessung sowie vorgesehenem Abschottungssystem.
Für die Flurwände wird ein Aufbau ausgewählt, dessen zulässige Höhe und Anschlussdetails zur Etage passen. Die Türöffnungen werden mit Zargen, Wanddicke, Bodenhöhe und erforderlichen Schließfunktionen abgestimmt.
Bei der Decke zeigt sich, dass mehrere ursprünglich geplante Einbauleuchten nicht ohne Weiteres in das vorgesehene System passen. Die Lichtplanung wird geändert: Einige Leuchten werden als Aufbauelemente ausgeführt, für notwendige Einbauten werden nachgewiesene Details vorgesehen.
Vor der großflächigen Montage entsteht ein Musteranschluss zwischen Flurwand, Rohdecke und angrenzender Fassade. Planer und Bauleitung prüfen Maß, Fuge und Befestigung.
Während der Ausführung werden folgende Punkte dokumentiert:
- Profilabstände und Anschlüsse,
- verdeckte Dämmlagen,
- Plattenlagen und Fugenversatz,
- Türverstärkungen,
- Kabel- und Rohröffnungen,
- eingebaute Abschottungen und Kennzeichnungen,
- Revisionsklappen und Deckenanschlüsse.
Eine zusätzliche Kabelleitung wird nicht nachträglich durch eine beliebige Stelle gebohrt. Zuerst werden Lage, Öffnungsgröße und mögliche Nachbelegung geprüft. Danach wird die Änderung schriftlich in Plan und Durchführungsregister übernommen.
Bei der Übergabe werden Planstand, Produktunterlagen, Fotodokumentation, Kennzeichnungen und offene Restpunkte zusammengestellt. Ob die ausgeführten Bauteile die genehmigten Anforderungen erfüllen und welche formale Bestätigung erforderlich ist, beurteilen die dafür verantwortlichen Planungs- und Prüfstellen.
Das Beispiel zeigt, warum Brandschutz-Trockenbau mit koordinierter Bauleitung nicht nur aus dem Montieren von Platten besteht. Entscheidend sind klare Bauteilanforderungen, abgestimmte Durchführungen und kontrollierte Übergaben.


.png)
