Bei einer Haus Kernsanierung wird häufig von „alles raus“ gesprochen. Für die Ausführung ist diese Formulierung zu ungenau. Ein Haus besteht nicht aus einer einzigen Schicht, sondern aus Tragwerk, Gebäudehülle, technischen Anlagen und verschiedenen Ausbaupaketen. Manche Bauteile müssen vollständig entfernt werden, andere können nach Prüfung erhalten bleiben, wieder andere dürfen erst nach einer Freigabe geöffnet werden. Genau diese Grenzen entscheiden über Sicherheit, Kosten und den späteren Neuaufbau.
Dieser Beitrag ist kein weiterer allgemeiner Ablauf- oder Kostenratgeber. Die grundlegende Abgrenzung erklärt bereits Kernsanierung oder Haussanierung. Die Checkliste vor dem Baustart finden Sie unter Haus Kernsanierung Checkliste. Hier geht es ausschließlich um die operative Rückbaufrage: Welches konkrete Bauteil bleibt, welches wird entfernt und wie wird diese Entscheidung dokumentiert?
Eine Rückbaugrenze ist mehr als eine Linie im Grundriss. Sie beschreibt Bauteil, Tiefe, Anschluss, Schutz, Prüfpflicht und Zustand nach dem Abbruch. Bei einer Wand kann beispielsweise nur Tapete und Putz entfernt werden, der nichttragende Wandaufbau vollständig zurückgebaut oder eine Öffnung nach statischer Planung hergestellt werden. Jede Variante erzeugt andere Risiken und Folgearbeiten.
Der Wunsch, möglichst viel zu erhalten, ist wirtschaftlich und ressourcenschonend. Er ist aber nur sinnvoll, wenn das Bauteil technisch geeignet ist und der Anschluss an den Neuaufbau funktioniert. Umgekehrt ist eine pauschale Entkernung nicht automatisch sicherer. Sie kann funktionierende Substanz zerstören, zusätzliche Entsorgung verursachen und statische, bauphysikalische oder rechtliche Fragen auslösen.
Senden Sie BAYAZID Bestandspläne, Fotos und die gewünschten Grundrissänderungen. Wir zeigen, welche Angaben für eine ausführbare Rückbau- und Leistungsgrenze noch fehlen.

Auf vielen Baustellen beginnt der Rückbau mit sichtbaren Oberflächen. Erst danach wird entschieden, wie tief weitergearbeitet werden soll. Bei kleinen Renovierungen kann ein begrenztes Öffnen sinnvoll sein. Bei einer umfassenden Haus Kernsanierung führt eine ungeplante Reihenfolge dagegen schnell zu Unsicherheit. Bauteile werden zu weit entfernt, notwendige Anschlüsse bleiben stehen oder mehrere Firmen interpretieren den Umfang unterschiedlich.
Die gleiche Bezeichnung kann verschiedene Leistungen meinen
„Wand zurückbauen“ kann Tapete entfernen, Putz abschlagen, eine Vorsatzschale demontieren, einen nichttragenden Wandaufbau entfernen oder eine geplante Öffnung im Tragwerk bedeuten. „Boden raus“ kann nur Belag und Kleber, zusätzlich Estrich, Dämmung, Schüttung oder Leitungen im Aufbau umfassen. „Bad entkernen“ sagt nicht, ob Installationsleitungen bis zum Steigstrang, nur bis zur Raumgrenze oder gar nicht ersetzt werden.
Ohne genaue Tiefe können Angebote nicht verglichen werden. Ein scheinbar günstiger Rückbau kann wesentliche Schichten auslassen. Ein höherer Preis kann dagegen Entsorgung, Schutz, Sortierung und einen definierten Übergabezustand enthalten. Die Rückbaugrenzen Kernsanierung müssen deshalb vor der Preisbewertung beschrieben werden.
Erhalten bedeutet Verantwortung
Ein Bauteil, das bleibt, muss während der Arbeiten geschützt und später technisch angeschlossen werden können. Bei einem alten Estrich ist nicht nur entscheidend, ob er noch fest wirkt. Aufbauhöhe, Ebenheit, Feuchte, Trittschall, Tragfähigkeit und geplante Bodenbeläge beeinflussen die Eignung. Bei einer Wand spielen Untergrund, Leitungen, Risse, Feuchte und neue Installationen eine Rolle.
Entfernen bedeutet Folgeplanung
Jede entfernte Schicht braucht einen definierten Neuaufbau. Wird Putz abgeschlagen, folgen Untergrundvorbereitung und neuer Putz. Wird Estrich entfernt, müssen Dämmung, Leitungen, Höhen und Trocknungszeit geplant werden. Wird ein Installationsschacht geöffnet, müssen Brand- und Schallschutz sowie Revisionsmöglichkeiten anschließend wiederhergestellt werden.
Das Ziel ist deshalb keine möglichst große Abrissmenge. Ziel ist ein technisch begründeter Zustand, von dem aus der Neuaufbau planbar beginnen kann. Die Abbrucharbeiten werden dafür mit Planung, Schutz und den Folgegewerken verbunden.

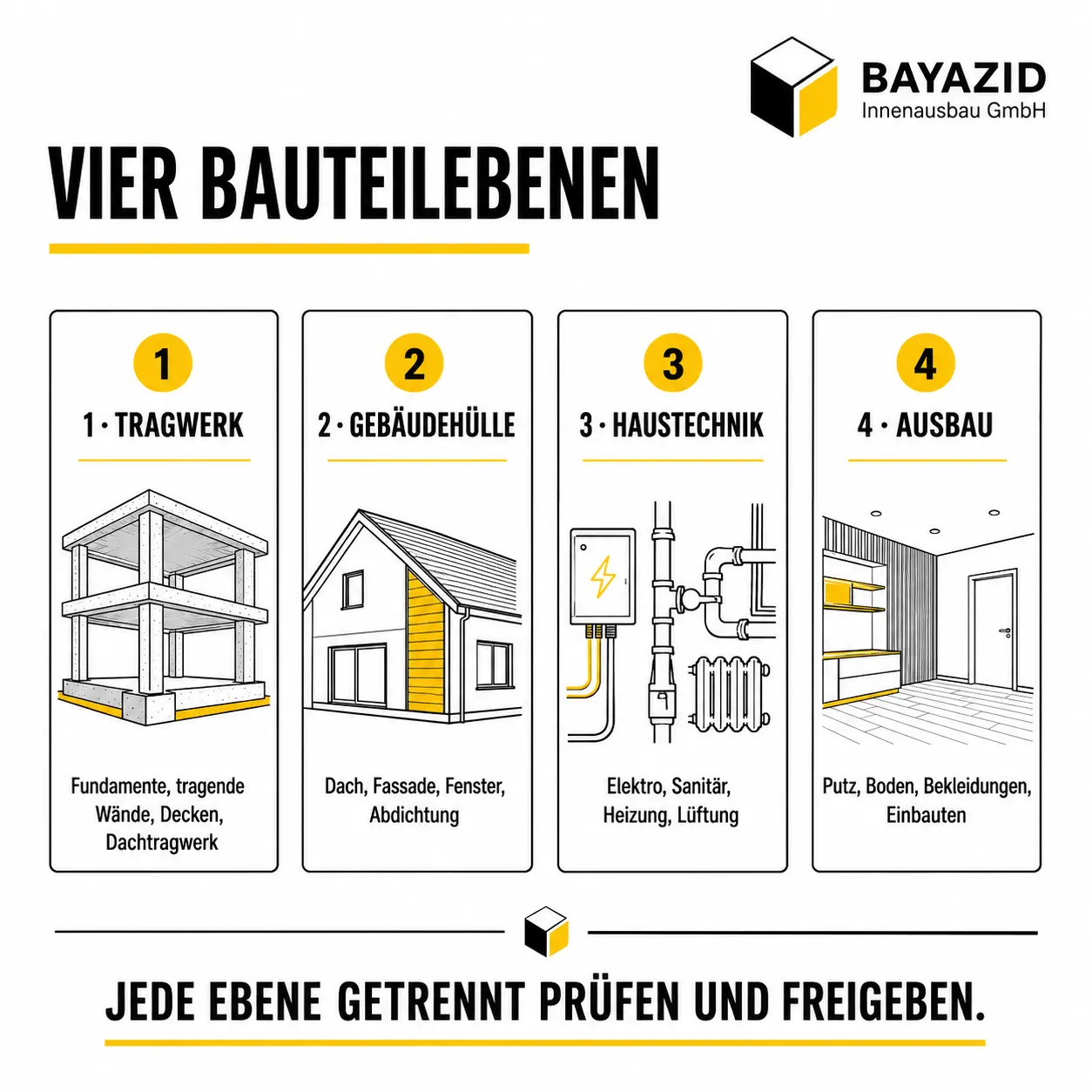

Für die Bestandsprüfung Haus hilft eine Einteilung in vier Ebenen. Sie verhindert, dass sichtbare Oberflächen mit der gesamten Konstruktion gleichgesetzt werden.
Ebene 1: Tragwerk
Dazu gehören Fundamente, tragende Wände, Stützen, Unterzüge, Decken und wesentliche Teile des Dachtragwerks. Eingriffe werden nicht anhand von Wanddicke oder Klopftest entschieden. Vor Öffnung sind vorhandene Pläne, realer Bestand und erforderliche Fachplanung abzugleichen. Beim Tragwerk Kernsanierung kann auch ein scheinbar nichttragendes Bauteil aussteifende, brandschutztechnische oder anschlussrelevante Funktionen besitzen.
Ebene 2: Gebäudehülle
Dach, Außenwände, Fassade, Fenster, Außentüren, Abdichtungen und erdberührte Bauteile schützen vor Wetter und Feuchtigkeit. Rückbau im Innenraum darf diese Funktion nicht unbeabsichtigt schwächen. Werden Fensterlaibungen geöffnet, Innenputz entfernt oder Dachschrägen zurückgebaut, müssen Luftdichtheit, Feuchteschutz und Anschlüsse beachtet werden.
Ebene 3: Haustechnik
Elektro-, Sanitär-, Heizungs-, Lüftungs- und Dateninstallationen liegen sichtbar, in Schächten, Wänden, Decken und Böden. Beim Installationsbestand prüfen reicht das Alter allein nicht. Relevant sind Zustand, Dimensionierung, Schutz, Leitungsführung, Dokumentation, geplante Nutzung und die Schnittstelle zu neuen Anlagen. Reglementierte Arbeiten werden durch entsprechend qualifizierte Fachbetriebe geplant und ausgeführt.
Ebene 4: Innenausbau
Nichttragende Wände, Vorsatzschalen, abgehängte Decken, Estriche, Putz, Fliesen, Bodenbeläge, Innentüren und Einbauten bilden den Ausbau. Hier liegt oft der größte sichtbare Rückbauumfang. Auch diese Ebene besitzt technische Funktionen: Trockenbau kann Brand- und Schallschutz leisten, Estrich kann Leitungen und Trittschalldämmung aufnehmen, Putz kann Teil der Luftdichtheit sein.
Die Ebenen sind nicht unabhängig
Eine neue Raumaufteilung beeinflusst Elektro und Sanitär. Ein neuer Bodenaufbau verändert Türen und Treppenanschlüsse. Eine Innendämmung beeinflusst Laibungen und Feuchteverhalten. Deshalb wird nicht nur jedes Bauteil einzeln bewertet, sondern auch seine Verbindung zu angrenzenden Systemen.
Für jedes Bauteil werden fünf Zustände verwendet: bleibt unverändert, bleibt mit Reparatur, wird teilweise geöffnet, wird vollständig zurückgebaut oder bleibt bis zur Fachprüfung gesperrt. Diese einfache Sprache eignet sich für Pläne, Leistungsverzeichnisse und Baustellenkommunikation.
Was kostet Ihr Bauvorhaben?
Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

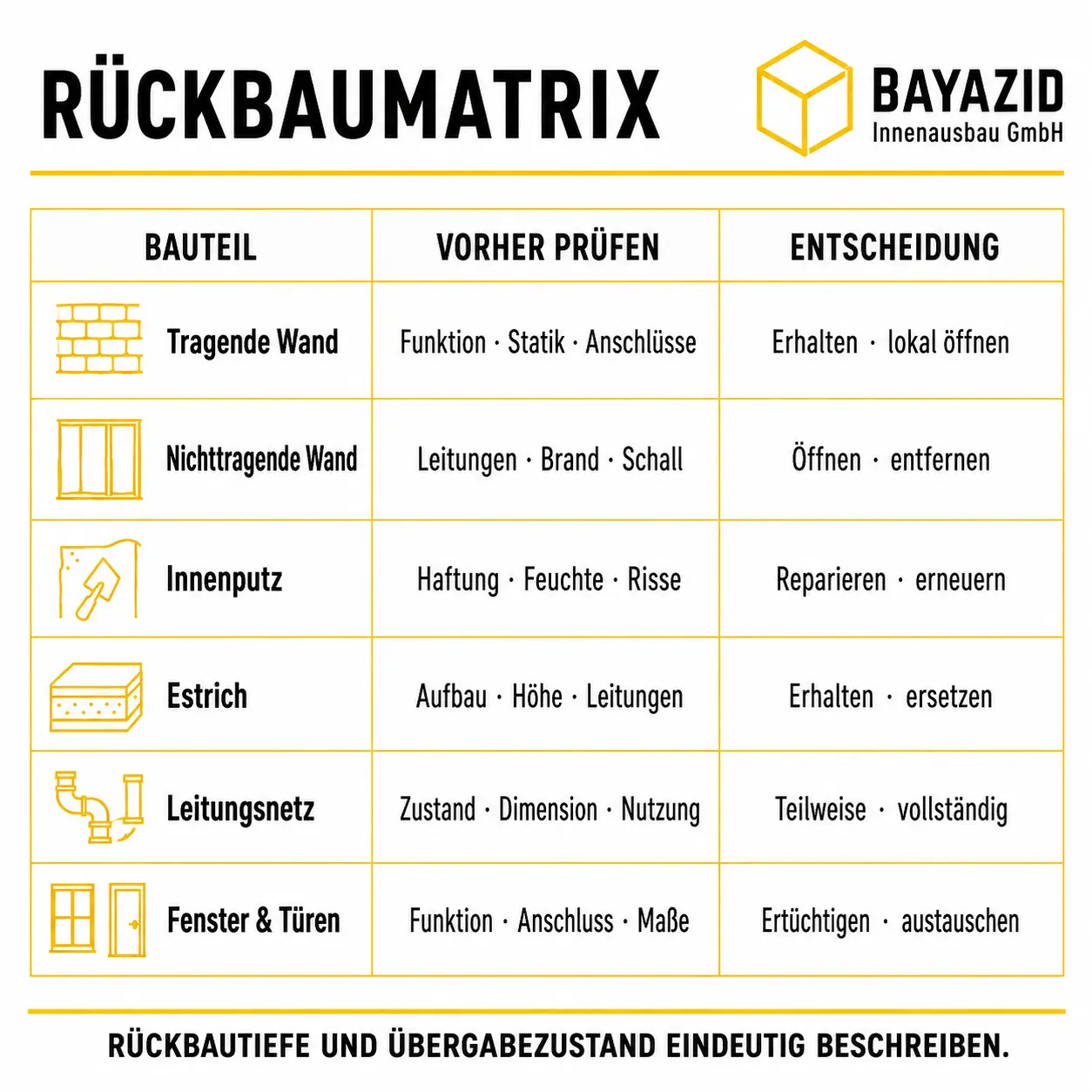

Die zentrale Arbeitsgrundlage ist eine Rückbaumatrix. Sie verbindet Raum, Bauteil, vorhandenen Zustand, Ziel, Prüfnachweis, Rückbautiefe und Folgearbeit. Damit wird aus dem Begriff Haus entkernen ein kontrollierter Arbeitsumfang.
| Bauteil | Vor Prüfung klären | Mögliche Entscheidung |
| Tragende Wand | Funktion, Pläne, Statik, Anschlüsse | erhalten, lokal öffnen, geplante Abfangung |
| Nichttragende Wand | Leitungen, Brand- und Schallschutz | erhalten, Bekleidung öffnen, komplett entfernen |
| Innenputz | Haftung, Feuchte, Risse, Luftdichtheit | reparieren, lokal oder vollflächig entfernen |
| Estrich | Aufbau, Feuchte, Ebenheit, Leitungen | erhalten, reparieren, vollständig erneuern |
| Deckenbekleidung | Unterkonstruktion, Technik, Brandschutz | öffnen, ergänzen, entfernen |
| Leitungsnetz | Zustand, Dimension, Nutzung, Dokumentation | weiterverwenden, Teilstrecke oder Netz erneuern |
| Fenster und Türen | Funktion, Anschluss, Energie, Maße | einstellen, ertüchtigen, austauschen |
| Dachausbau | Tragwerk, Feuchte, Dämmung, Luftdichtheit | lokal öffnen, Aufbau erneuern, erhalten |
Wände richtig abgrenzen
Bei Wänden werden beide Seiten betrachtet. Eine Wand kann auf einer Seite Fliesen, auf der anderen Einbaumöbel tragen. Leitungen können in Schlitzen oder Vorsatzschalen verlaufen. Der Rückbauplan markiert Beginn und Ende sowie Anschlüsse an Decke, Boden und flankierende Wände. Bei Teilrückbau wird definiert, wie der verbleibende Rand geschützt und für den Neuanschluss vorbereitet wird.
Decken nicht nur von unten betrachten
Eine Decke trägt möglicherweise Estrich und Leitungen oberhalb sowie Putz oder Bekleidung unterhalb. Bohrungen, Schlitze und Öffnungen brauchen eine klare Planung. Bei abgehängten Decken wird geprüft, ob Unterkonstruktion, Installationen oder brandschutztechnische Funktionen betroffen sind. Alte Bekleidungen werden nicht automatisch als tragfähig für neue Lasten angenommen.
Bodenaufbau schichtweise erfassen
Belag, Kleber, Spachtelung, Estrich, Dämmung, Schüttung und Rohdecke sind getrennte Schichten. Proberäume oder gezielte Öffnungen können den Aufbau sichtbar machen. Verdächtige Materialien werden vor Bearbeitung bewertet. Der geplante Neuaufbau bestimmt, bis zu welcher Ebene zurückgebaut werden muss.
Technik an Übergabepunkten trennen
Bei Elektro und Sanitär wird nicht nur „neu“ oder „alt“ markiert. Es braucht Übergabepunkte: Verteilung, Steigleitung, Hausanschluss, Heizkreis oder definierte Raumgrenze. Abschaltungen, Prüfung, Demontage und Wiederinbetriebnahme erhalten Zuständigkeiten. Offene Leitungsenden werden gesichert und dokumentiert.
Fenster, Fassade und Innenausbau verbinden
Bleiben Fenster bestehen, müssen Rahmen und Beschläge während des Rückbaus geschützt werden. Werden sie ersetzt, beeinflussen Maße, Laibungsaufbau, Fensterbank und Putz den Ablauf. Die Fenster- und Türmontage wird deshalb nicht unabhängig von Fassade und Innenoberflächen terminiert.
Treppen und Einbauten bewerten
Bestehende Treppen können erhalten, aufgearbeitet oder ersetzt werden. Schutz, Anschlusshöhen und Geländer sind von Anfang an zu berücksichtigen. Einbauten werden danach bewertet, ob sie Demontage überstehen, ob sie Zugang zu Leitungen verhindern und ob sie in den neuen Grundriss passen.
Prüfstatus sichtbar machen
Ungeklärte Bauteile erhalten keinen stillschweigenden Rückbauauftrag. Im Plan steht „Prüfung erforderlich“ mit verantwortlicher Person und Termin. Erst nach Freigabe wird die Rückbautiefe geändert. Diese Sperrlogik schützt vor Entscheidungen durch Zeitdruck auf der Baustelle.
Übergabezustand definieren
Nach dem Rückbau muss klar sein, was „fertig“ bedeutet: lose Teile entfernt, Untergrund besenrein, Anschlüsse gesichert, Abfall abgefahren, verbleibende Bauteile geschützt und dokumentiert. Für Folgegewerke werden Maße und Befunde ergänzt. So wird der Rückbau zu einer qualifizierten Projektphase statt zu einem offenen Abriss.
Keller und erdberührte Bauteile
Im Keller wird nicht nur der Innenputz betrachtet. Feuchtebilder, Bodenaufbau, Leitungsdurchführungen, Abdichtungsanschlüsse und Nutzung beeinflussen die Rückbautiefe. Ein beschädigter Putz kann Folge einer äußeren oder inneren Ursache sein. Wird nur die Oberfläche entfernt, ohne die Ursache zu klären, entsteht keine dauerhafte Sanierungsgrundlage. Gleichzeitig darf eine Öffnung nicht unkontrolliert die vorhandene Abdichtungs- oder Tragfunktion beeinträchtigen.
Bei Kellerböden wird geprüft, welche Schichten vorhanden sind und welche spätere Nutzung vorgesehen ist. Ein Lagerraum stellt andere Anforderungen als ein dauerhaft hochwertig ausgebauter Aufenthaltsbereich. Leitungen, Pumpen, Entwässerung und mögliche Höhenreserven werden in die Matrix aufgenommen.
Dach und oberste Ebene
Im Dachbereich greifen Tragwerk, Dämmung, Luftdichtheit, Unterdeckung, Innenbekleidung und Installationen ineinander. Eine alte Bekleidung kann entfernt werden, während tragende Holzteile nur nach Prüfung bearbeitet werden. Dämmstoff wird nicht automatisch ausgetauscht, nur weil die Oberfläche erneuert wird; Zustand, Aufbau und Zielkonzept sind maßgeblich.
Öffnungen an Dachschrägen werden so geplant, dass Feuchte- und Wetterschutz nicht gefährdet werden. Werden Leitungen oder neue Einbauten vorgesehen, müssen Anschlüsse an die luftdichte Ebene in der Planung enthalten sein. Ein späteres Durchschneiden fertiger Schichten ist zu vermeiden.
Treppen, Geländer und Podeste
Treppen gehören häufig zu den Bauteilen, die während der gesamten Bauzeit genutzt werden. Bei Erhalt brauchen sie einen belastbaren Schutz, der Stolperstellen vermeidet und Kanten sichert. Wird die Treppe erneuert, müssen Rohbauöffnung, Geschosshöhen, fertige Bodenaufbauten, Geländer und Transportfolge abgestimmt werden.
Ein alter Belag kann entfernt werden, während die tragende Konstruktion bleibt. In diesem Fall beschreibt die Rückbaugrenze auch Kleber, Spachtelung, Randanschlüsse und Zustand der Stufen nach Entfernung. Der Neuaufbau wird vor dem Abbruch mitgedacht.
Fenster und Außentüren
Bleibende Fenster werden auf Funktion, Anschluss und Schutzbedarf geprüft. Der Rückbau von Laibungsputz oder Innenbekleidungen darf Rahmen und Anschluss nicht beschädigen. Werden Fenster und Türen ersetzt, erhält jedes Element einen geplanten Ausbauzeitpunkt und einen temporären Wetterschutz. Fensterbank, Schwelle, Fassade und Innenputz gehören zur gleichen Schnittstelle.
Innentüren und Zargen
Bei Innentüren wird entschieden, ob Türblatt, Zarge oder vollständiges Element bleiben. Eine erhaltene Zarge muss zu Wanddicke, Bodenhöhe, Beschlägen und gewünschter Oberfläche passen. Beim Rückbau angrenzender Wände wird sie gesichert oder planmäßig demontiert. Eine bloße Kennzeichnung „Tür bleibt“ reicht nicht, wenn schwere Transporte durch die Öffnung folgen.
Schornstein, Schächte und Durchführungen
Schächte bündeln häufig Leitungen und können Brand- oder Schallschutzfunktionen besitzen. Sie werden nicht ohne Kenntnis ihres Aufbaus geöffnet. Stillgelegte Züge oder Leitungen werden anhand geeigneter Unterlagen und Fachprüfung behandelt. Jede neue Durchführung benötigt eine Lösung für Tragwerk, Abdichtung und gegebenenfalls klassifizierte Abschottung.
Feste Einbauten
Einbauschränke, Küchen, Verkleidungen und technische Einbauten können Rückbauflächen verdecken. Vor Demontage wird geprüft, ob Wiederverwendung realistisch ist und wie Bauteile gekennzeichnet gelagert werden. Die Kosten einer sorgfältigen Demontage können höher sein als ein grober Ausbau, schaffen aber nur dann Nutzen, wenn Maße und Zustand zum neuen Konzept passen.
Oberflächen mit besonderem Wert
Historische Fliesen, Stuck, Holztüren oder andere charakteristische Elemente verlangen eine besondere Entscheidung. Erhalt, Ausbau zur Wiederverwendung oder fachgerechte Ergänzung werden vor Beginn festgelegt. Bei geschützten Gebäuden können zusätzliche Abstimmungen erforderlich sein. BAYAZID trifft keine denkmalrechtliche Entscheidung, sondern arbeitet auf Grundlage der freigegebenen Planung.
Jede Erhaltung braucht einen Belastungstest
Ein Bauteil kann im ruhigen Zustand geeignet wirken, aber die Bauphase nicht ungeschützt überstehen. Deshalb wird gefragt: Muss schweres Material daran vorbei? Entstehen Feuchte, Staub oder Erschütterungen? Wird der Anschluss mehrfach geöffnet? Erst wenn Schutz und Baufolge realistisch sind, wird Erhalt zur belastbaren Projektentscheidung.
Rückbau- und Neuaufbauplan spiegeln
Jede Rückbaufläche erhält im Neuaufbauplan eine Antwort. Wenn diese Antwort fehlt, ist die Rückbauentscheidung noch nicht vollständig. Die Spiegelung zeigt auch, ob ein Teilrückbau wirklich wirtschaftlich ist oder komplizierte Reststücke erzeugt. So bleiben Planung und Ausführung über alle Bauteilebenen konsistent.
Raumweise Prüfung ergänzt die Bauteilmatrix
Die systematische Betrachtung nach Tragwerk, Hülle, Technik und Ausbau wird zusätzlich raumweise geprüft. Dadurch werden Nutzungs- und Anschlussfragen sichtbar, die in einer reinen Bauteilliste leicht fehlen.
In der Küche stehen Wasser, Abwasser, Elektro, Lüftung, Wandaufbau, Bodenhöhe und spätere Einbauten in enger Verbindung. Eine Wand kann baulich erhalten bleiben, aber für neue Leitungen oder Schrankbefestigungen ungeeignet sein. Der Rückbauplan zeigt deshalb Installationszonen und Bereiche, die als tragfähiger Untergrund vorbereitet werden.
Im Bad werden Fliesen nicht losgelöst von Abdichtung, Putz, Estrich und Leitungen bewertet. Der Ausbau einer Sanitäreinrichtung kann verdeckte Anschlüsse sichtbar machen. Die Rückbaugrenze reicht bis zu einem Zustand, in dem der neue Abdichtungs- und Belagsaufbau technisch geplant hergestellt werden kann. Alte Flächen bleiben nur, wenn Anschluss und Untergrund geeignet sind.
In Wohn- und Schlafräumen können Oberflächen, Elektro und Schallschutz die Entscheidung bestimmen. Ein vorhandener Holzboden besitzt möglicherweise gestalterischen Wert, muss aber mit Leitungsführung, Ebenheit und späterer Nutzung vereinbar sein. Erhaltung wird mit Schutz- und Öffnungszonen kombiniert.
Im Treppenhaus treffen Erhalt, Transport und Sicherheit zusammen. Geländer, Stufen und Wandoberflächen brauchen während des gesamten Projekts Schutz. Geplante Änderungen an Öffnungen oder Geländern werden nicht als Nebenarbeit behandelt, weil sie Verkehrswege und mögliche Anforderungen berühren.
In Technik- und Hausanschlussräumen werden Übergabepunkte besonders eindeutig markiert. Alte und neue Systeme dürfen nicht verwechselt werden. Abschaltungen, Prüfungen und Wiederinbetriebnahme erhalten eine dokumentierte Reihenfolge. Zugänge zu Verteilungen, Absperrungen und Wartungspunkten bleiben frei.
Das Ampelsystem für Baustellenentscheidungen
Grün bedeutet: Bauteil und Rückbautiefe sind freigegeben. Gelb bedeutet: begrenzte Öffnung oder Untersuchung ist erlaubt, weiterer Rückbau wartet. Rot bedeutet: keine Bearbeitung bis zur Fachfreigabe. Zusätzlich wird ein blauer Status für Erhaltungsbereiche verwendet, die besonders geschützt werden müssen.
Die Farben werden nicht nur im Plan verwendet. Markierungen vor Ort, Bauteilnummern und Tagesbesprechung nutzen dieselbe Logik. Dadurch kann auch ein neu hinzukommendes Gewerk erkennen, welche Bereiche bearbeitet werden dürfen. Eine Farbmarkierung ersetzt trotzdem nicht die schriftliche Beschreibung; sie macht sie auf der Baustelle sichtbar.
Änderungsprotokoll mit Entscheidungstiefe
Bei einem neuen Befund dokumentiert das Protokoll Foto, Bauteilnummer, Beschreibung, mögliche Ursache, vorgeschlagene Varianten, benötigte Prüfung und Auswirkung auf Folgearbeiten. Die Entscheidung nennt nicht nur „mehr Rückbau“, sondern die neue Schichtgrenze und den erforderlichen Neuaufbau. So bleibt nachvollziehbar, warum Umfang und Preis verändert wurden.
Priorität bei mehreren offenen Befunden
Wenn während der Entkernung mehrere Fragen gleichzeitig entstehen, werden sie nach Wirkung geordnet. Erste Priorität besitzen Sicherheit, Tragwerk, Feuchteursachen und mögliche Stoffrisiken. Danach folgen Bauteile, die den kritischen Terminweg oder mehrere Gewerke beeinflussen. Gestalterische Detailfragen können häufig später entschieden werden, sofern dadurch keine Bestellung blockiert wird.
Diese Reihenfolge verhindert, dass das Projekt viel Zeit in eine sichtbare Kleinigkeit investiert, während ein verdeckter Hauptanschluss ungeklärt bleibt. Die Bauleitung führt eine offene-Punkte-Liste mit Verantwortlichem, benötigter Information und Entscheidungsdatum. Nur freigegebene Bereiche wechseln in den Neuaufbau.
Abnahme des selektiven Rückbaus
Bei selektivem Rückbau wird nicht nur die entfernte Menge geprüft. Entscheidend sind erhaltene Kanten, geschützte Bauteile, gesicherte Leitungen, gereinigter Untergrund und vollständige Dokumentation. Abweichungen werden vor Beginn der nächsten Schicht festgehalten. Dadurch bleibt der Wert der geplanten Erhaltung tatsächlich erhalten.
Einheitlicher Planstand
Rückbauunternehmen, Fachplaner und Ausbaugewerke erhalten dieselbe freigegebene Version. Veraltete Ausdrucke werden eingezogen oder eindeutig als ungültig markiert. Auf der Baustelle liegt eine aktuelle Übersicht mit Datum und Änderungsstand. Diese einfache Disziplin verhindert, dass eine bereits korrigierte Rückbaugrenze aufgrund eines alten Plans erneut falsch ausgeführt wird.
Auch der Auftraggeber erhält die Entscheidung in verständlicher Form. Technische Zeichnung, kurze Textbeschreibung und Foto ergänzen sich. Dadurch bleibt erkennbar, welche Leistung beauftragt und welche Prüfung noch offen ist.

Die Kosten einer Haus Kernsanierung hängen stark davon ab, welche Bauteile erhalten werden. Erhaltung spart nicht automatisch Geld, weil Prüfung, Schutz, Reparatur und komplizierte Anschlüsse Aufwand erzeugen können. Vollständiger Rückbau ist ebenfalls nicht automatisch wirtschaftlich, weil Entsorgung und Neuaufbau hinzukommen.

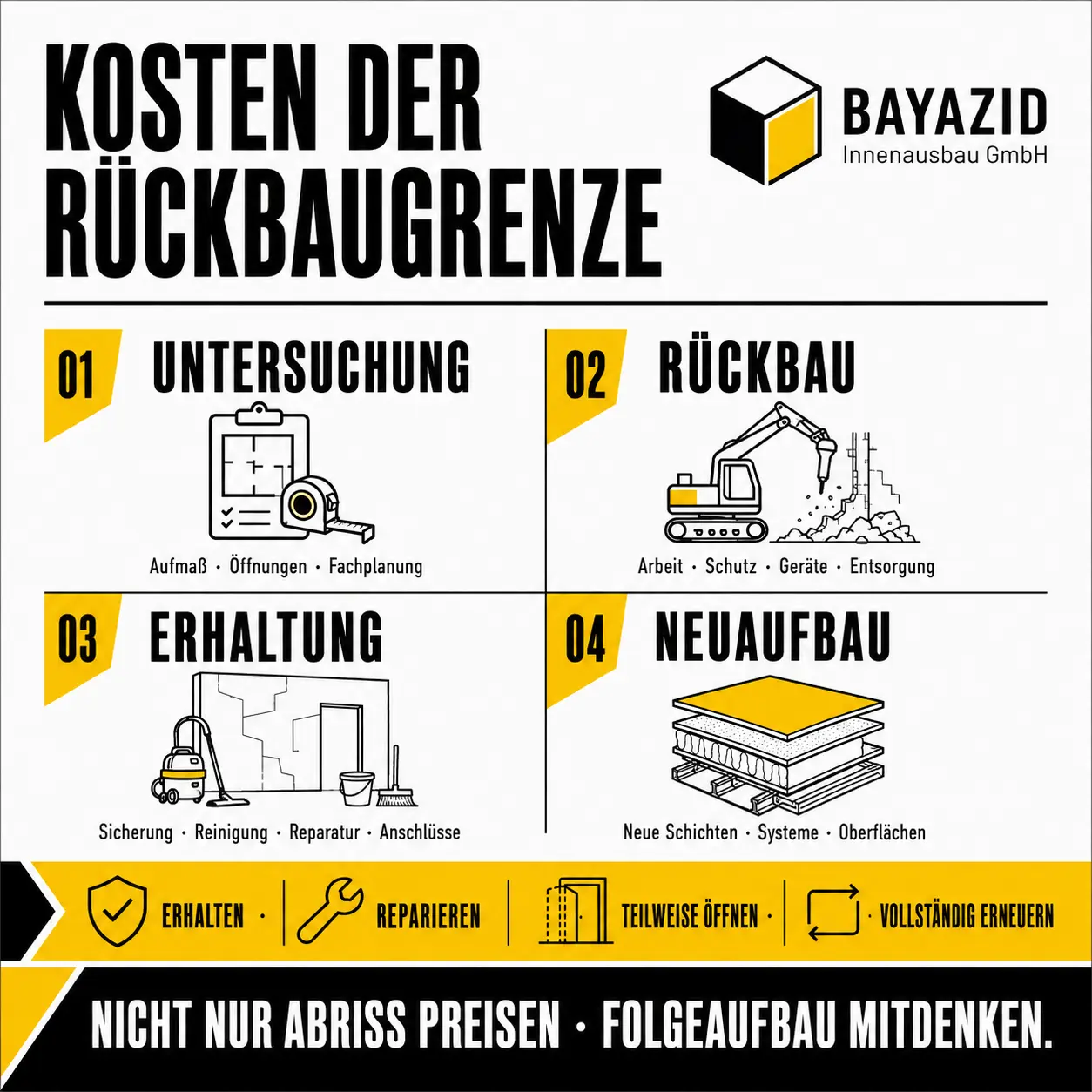

Vier Kostenarten vergleichen
Erstens entstehen Untersuchungskosten: Aufmaß, Öffnungen, Fachplanung oder Materialprüfung. Zweitens entstehen Rückbaukosten durch Arbeitszeit, Schutz, Geräte und Entsorgung. Drittens entstehen Erhaltungskosten durch Sicherung, Reinigung, Reparatur und Anschlussdetails. Viertens entstehen Neuaufbaukosten für die ersetzten Schichten und technischen Systeme.
| Variante | Vorteil | Kostenrisiko |
| Bauteil unverändert erhalten | wenig Rückbau und Material | verdeckte Mängel oder unpassender Anschluss |
| Bauteil reparieren | Substanz bleibt nutzbar | arbeitsintensive Detailleistung |
| Teilweise öffnen | gezielte Prüfung und Eingriff | aufwendige Rand- und Wiederherstellung |
| Vollständig erneuern | einheitlicher Neuaufbau | Entsorgung, Material und Bauzeit |
Rückbaupositionen müssen messbar sein
Flächen, Längen, Stückzahlen oder Volumen schaffen Vergleichbarkeit. Zusätzlich werden Materialart, Schichtdicke, Befestigung, Zugänglichkeit, Transportweg und Entsorgung genannt. Unbekannte Schichten können als Prüfposition oder klar geregelte Bedarfsposition behandelt werden.
Erhaltungsbereiche brauchen Schutzkosten
Bleibende Fenster, Treppen, Böden oder Holzelemente werden nicht kostenlos „einfach stehen gelassen“. Je nach Baustelle sind Abdeckung, Einhausung, Demontage angrenzender Teile und spätere Reinigung erforderlich. Diese Leistungen verhindern, dass eine Erhaltungsentscheidung während der Bauphase wieder aufgegeben werden muss.
Folgekosten gehören zur Entscheidung
Ein alter Estrich kann die Rückbaukosten sparen, aber aufwendige Ausgleichsarbeiten benötigen. Eine erhaltene Wand kann die neue Leitungsführung erschweren. Eine vollständige Erneuerung kann zunächst teurer sein, aber Schnittstellen vereinfachen. Deshalb werden Varianten bis zum fertigen Zustand verglichen, nicht nur bis zum Ende des Abbruchs.
Für eine erste Orientierung können Gewerke im BAYAZID Preiskalkulator zusammengestellt werden. Für ein belastbares Angebot vereinbaren Sie eine Bestandsaufnahme mit klaren Prüf- und Rückbauzonen.
Kosten für Ihr Projekt vorab kalkulieren
Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

- Unterlagen sammeln: Bestands-, Genehmigungs- und Umbaupläne, Fotos, Berichte und bekannte Schäden werden zusammengeführt.
- Zielzustand planen: Grundriss, Nutzung, Technik und Ausstattungsniveau werden so weit festgelegt, dass notwendige Öffnungen erkennbar sind.
- Bauteile aufnehmen: Räume und Schichten erhalten eindeutige Kennzeichnungen und Fotos.
- Prüfbedarf markieren: Tragwerk, Feuchte, Schadstoffverdacht, Brandschutz und Technik werden qualifizierten Prüfungen zugeordnet.
- Rückbaumatrix erstellen: Für jedes Bauteil werden Erhalt, Teilöffnung, Rückbau oder Sperrstatus festgelegt.
- Folgeaufbau planen: Anschlüsse, Höhen, Leitungswege und Oberflächen werden mit dem Rückbau abgeglichen.
- Leistungsverzeichnis bilden: Mengen, Tiefen, Schutz, Entsorgung und Übergabezustand werden beschrieben.
- Kontrolliert zurückbauen: Arbeiten folgen den freigegebenen Zonen; neue Befunde werden vor Weiterarbeit dokumentiert.
- Übergabe an Ausbau: Untergründe, Maße, Leitungen und offene Punkte werden gemeinsam geprüft.
Was bei neuen Befunden geschieht
Nach einer Öffnung kann der reale Aufbau von Plänen abweichen. Dann stoppt nicht automatisch die gesamte Baustelle. Die betroffene Zone wird gesichert, fotografiert und fachlich bewertet. Nicht betroffene, freigegebene Bereiche können weiterlaufen, wenn dadurch keine Abhängigkeit verletzt wird. Die Entscheidung wird mit Kosten- und Terminwirkung dokumentiert.
Warum der Rückbauplan fortgeschrieben wird
Der Plan ist kein unveränderliches Bild. Er bildet den besten geprüften Wissensstand ab. Neue Erkenntnisse werden eingetragen, alte Versionen gekennzeichnet und betroffene Beteiligte informiert. Nur so arbeiten Abbruch, Technik und Ausbau mit derselben Grundlage.
Wenn Eingriffe möglicherweise genehmigungs- oder nachweisrelevant sind, bietet der veröffentlichte Beitrag Kernsanierung München planen eine passende Einordnung der Vorbereitung.

- „Alles raus“ beauftragen: Bauteiltiefe, Grenzen und Schutz bleiben unklar.
- Tragfunktion vermuten: Wandstärke oder Baugefühl ersetzen keine qualifizierte Prüfung.
- Nur sichtbare Oberfläche beschreiben: Schichten und Anschlüsse fehlen im Leistungsumfang.
- Bestandsplan ungeprüft übernehmen: Gebauter und dokumentierter Zustand können abweichen.
- Erhalt ohne Anschlussplanung: Das Bauteil bleibt, passt aber nicht zum neuen Aufbau.
- Technik pauschal abschneiden: Übergabepunkte, Sicherung und Prüfung sind nicht definiert.
- Verdächtige Materialien bearbeiten: Prüfung und Schutz werden zu spät organisiert.
- Folgegewerke nicht beteiligen: Der Rückbau endet in einem Zustand, mit dem der Ausbau nicht arbeiten kann.
- Änderungen mündlich halten: Plan, Preis und Termin laufen auseinander.
- Erhaltungsbereiche ungeschützt lassen: Funktionsfähige Substanz wird während der Arbeiten beschädigt.
- Abfallarten nicht trennen: Entsorgung wird komplizierter und teurer.
- Übergabe überspringen: Fehler werden erst nach dem Schließen von Wänden oder Böden sichtbar.
Besonders kritisch ist Zeitdruck zwischen Rückbau und Neuaufbau. Wenn Material und Folgegewerke bereits fest terminiert sind, entsteht der Impuls, offene Fragen auf der Baustelle schnell zu entscheiden. Eine realistische Kernsanierung Planung München reserviert deshalb Zeit für Prüfungen und Freigaben.
Nummerieren Sie Bauteile
Vergeben Sie Raum- und Bauteilnummern. „Wand W-2.03“ ist eindeutiger als „die Wand links im Schlafzimmer“. Fotos, Pläne, Angebot und Protokoll verwenden dieselbe Nummer.
Beschreiben Sie Tiefe und Rand
Notieren Sie nicht nur, was entfernt wird, sondern bis zu welcher Schicht und an welchem Anschluss der Rückbau endet. Bei Böden gehört auch die Höhenlage dazu.
Verwenden Sie Sperrzonen
Ungeprüfte Bauteile werden sichtbar markiert. Kein Gewerk entfernt sie aufgrund einer mündlichen Vermutung. Die Freigabe nennt Datum und Verantwortlichen.
Planen Sie Musteröffnungen
Gezielte Öffnungen können Schichten, Leitungen oder Schäden sichtbar machen. Ort und Umfang werden so gewählt, dass die Untersuchung aussagekräftig bleibt und keine unnötigen Risiken erzeugt.
Bewerten Sie Erhalt bis zur Fertigstellung
Vergleichen Sie nicht nur Rückbaukosten. Rechnen Sie Schutz, Reparatur, Anpassung und Anschluss gegen einen vollständigen Neuaufbau.
Fotografieren Sie vor, während und nach dem Rückbau
Vorherfotos dokumentieren den Bestand, Zwischenfotos verdeckte Leitungen und Nachherfotos den Übergabezustand. Maße und Blickrichtung werden ergänzt.
Schließen Sie erst nach Freigabe
Leitungen, Abdichtungen und Unterkonstruktionen müssen vor Bekleidung geprüft sein. Die Dokumentation bleibt auch für spätere Wartung wertvoll.
Lassen Sie die Rückbaugrenzen vor Angebotsvergleich prüfen. BAYAZID kann den ausführbaren Umfang von offenen Fachprüfungen und Optionen trennen.
Die BAYAZID Innenausbau GmbH begleitet Kernsanierung, Sanierung und Innenausbau in München und Umgebung. Wir verbinden Bestandsaufnahme, Planung und Bauleitung mit eigenen Ausbauleistungen und fest koordinierten qualifizierten Fachpartnern für vereinbarte Bereiche.
Bei einer Haus Kernsanierung behandeln wir Rückbau nicht als isolierte Vorleistung. Wir stimmen die vereinbarten Rückbauzonen mit Leitungsführung, Trockenbau, Putz, Boden und Endmontage ab. Statik, Bauvorlage, Brandschutz oder regulierte Fachleistungen werden projektbezogen durch entsprechend qualifizierte Beteiligte bearbeitet und nur im vertraglich beschriebenen Umfang koordiniert.
Unser Angebot soll zeigen, welche Bauteile nach aktueller Kenntnis bleiben, welche entfernt werden und an welchen Stellen eine Prüfung oder Option erforderlich ist. Verdeckte Befunde lassen sich nicht vollständig ausschließen. Sie lassen sich aber mit klaren Entscheidungswegen, Dokumentation und definierten Übergaben beherrschbarer machen.
Die Leistungsübersicht Kernsanierung München zeigt den allgemeinen Rahmen. Ausgewählte Ausführungen finden Sie in der Projektübersicht.

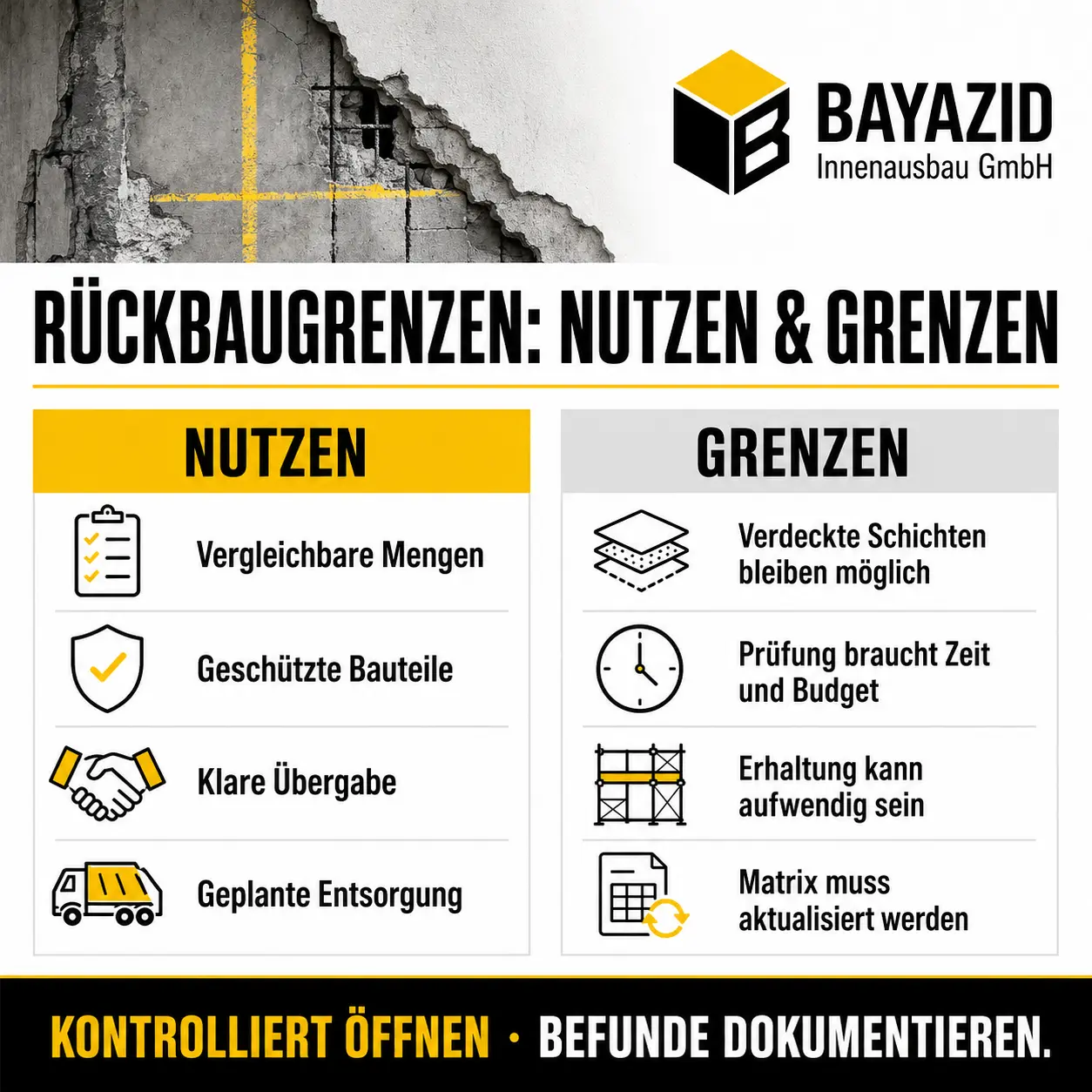

Vorteile klarer Rückbaugrenzen
- Angebote beziehen sich auf vergleichbarere Tiefen und Mengen.
- Erhaltenswerte Bauteile erhalten einen definierten Schutz.
- Tragwerk und ungeprüfte Bereiche werden nicht versehentlich geöffnet.
- Entsorgung lässt sich nach Stoffarten und Bauphasen vorbereiten.
- Folgegewerke erhalten einen beschriebenen Übergabezustand.
- Neue Befunde können einem konkreten Bauteil zugeordnet werden.
- Änderungen werden mit Kosten- und Terminwirkung nachvollziehbar.
Grenzen der Methode
- Verdeckte Schichten sind vor Öffnung nicht vollständig bekannt.
- Untersuchungen und Fachplanung benötigen Zeit und Budget.
- Erhaltung kann bei komplizierten Anschlüssen unwirtschaftlich werden.
- Pläne und Fotos ersetzen keine qualifizierte Bewertung kritischer Bauteile.
- Eine Matrix muss während der Baustelle fortgeschrieben werden.
- Mehrere Varianten können die Angebotsphase umfangreicher machen.
Die Methode schafft keine absolute Sicherheit. Sie verbessert die Entscheidungsqualität. Ein Projekt bleibt offen für neue Befunde, ohne jede Entscheidung dem Zufall zu überlassen.

Gezielte Teilsanierung
Wenn Technik und Tragstruktur geeignet bleiben, können einzelne Räume oder Systeme saniert werden. Dadurch sinkt der Rückbauumfang. Die Schnittstellen zum Bestand müssen trotzdem beschrieben sein.
Reine Renovierung
Bei funktionierenden Aufbauten genügen möglicherweise neue Oberflächen, Bodenbeläge oder Innentüren. Die Renovierung in München setzt keinen unnötigen technischen Rückbau voraus.
Untersuchungsphase vor Bauauftrag
Bei sehr unsicherem Bestand kann zunächst nur Aufmaß, Öffnung und Fachprüfung beauftragt werden. Das spätere Ausführungsangebot basiert dann auf besseren Daten. Diese Zweistufigkeit ist oft transparenter als ein Pauschalpreis mit vielen stillen Annahmen.
Vollständiger Neuaufbau einzelner Systeme
Statt das gesamte Haus gleich zu behandeln, können etwa Elektro, Sanitär oder Bodenaufbau vollständig neu geplant werden, während andere Ebenen bleiben. Diese Systementscheidung kann wirtschaftlicher sein als eine flächenweise Mischlösung.
Ersatzneubau prüfen
Bei gravierenden strukturellen oder wirtschaftlichen Problemen kann außerhalb des Innenausbauauftrags eine grundsätzliche Immobilienentscheidung erforderlich werden. Diese Bewertung gehört in eine qualifizierte Gesamtplanung und ist keine pauschale Empfehlung.
Entscheidungskriterium
Die passende Variante endet nicht beim sichtbaren Rückbau. Sie muss einen technisch herstellbaren Neuaufbau ermöglichen. Bleibt ein Bauteil, werden Schutz und Anschluss konkret beschrieben. Wird es entfernt, stehen Ersatzaufbau, Material, Höhe und Zuständigkeit fest. Sind diese Antworten noch offen, wird die betreffende Zone als Planungs- oder Prüfleistung behandelt. So verhindert die Projektstruktur, dass ein niedriger Abbruchpreis später durch ungeplante Wiederherstellung, Anpassungen oder Stillstand aufgehoben wird.
Das schafft eine belastbare Grenze zwischen vorhandener Substanz, kontrollierter Untersuchung und verbindlich beauftragtem Neuaufbau.
Eine Haus Kernsanierung braucht keine pauschale Abrissformel, sondern eindeutige Rückbau- und Erhaltungsgrenzen. Tragwerk, Gebäudehülle, Technik und Innenausbau werden getrennt geprüft und anschließend als zusammenhängendes System bewertet.
Für jedes Bauteil muss feststehen, ob es bleibt, repariert, geöffnet, entfernt oder bis zur Fachprüfung gesperrt wird. Ebenso wichtig ist der Zustand, in dem es an das nächste Gewerk übergeben wird. Erst diese Beschreibung macht Angebot, Bauablauf und Änderungen nachvollziehbar.
Wer geeignete Substanz erhält, kann Ressourcen und Neuaufwand sparen. Wer ungeeignete Bauteile nur aus Kostengründen stehen lässt, verschiebt Probleme in spätere Bauphasen. Die wirtschaftliche Entscheidung entsteht deshalb aus Untersuchung, Schutz, Rückbau, Anschluss und fertigem Neuaufbau.
Jetzt Rückbauumfang Ihrer Kernsanierung mit BAYAZID abgrenzen. Grundrisse, Fotos, Baujahr, bekannte Umbauten und die gewünschte Raumaufteilung bilden die Grundlage für die erste Einschätzung.
Haus Kernsanierung Rückbaugrenzen festlegen
Wer bei der Haus Kernsanierung Rückbaugrenzen dokumentiert, schafft eine gemeinsame Grundlage für Abbruch, Technik und Innenausbau. Die Entscheidung „Bauteile erhalten oder erneuern“ wird nicht pauschal getroffen. Zustand, Schutz, Anschluss und fertiger Neuaufbau werden miteinander verglichen. Ungeprüfte Zonen bleiben bis zur fachlichen Freigabe gesperrt.
Den übergeordneten Leistungsrahmen für Rückbau und Neuaufbau finden Sie unter Kernsanierung München. Dieser Fachbeitrag vertieft ausschließlich die Rückbau- und Erhaltungsgrenzen. Er ersetzt keine statische, rechtliche oder fachplanerische Bewertung des konkreten Gebäudes.
Ihr Ansprechpartner in München
Was bedeutet Haus entkernen genau?
Der Begriff ist nicht eindeutig. Im Angebot müssen Bauteile, Schichten, Rückbautiefe, Schutz und Entsorgung konkret beschrieben werden.
Bleiben tragende Wände bei einer Kernsanierung bestehen?
Grundsätzlich werden tragende Bauteile nicht ohne qualifizierte Planung verändert. Geplante Öffnungen oder Verstärkungen benötigen eine projektbezogene Prüfung und Freigabe.
Muss alter Putz vollständig entfernt werden?
Nicht automatisch. Haftung, Feuchte, Risse, Untergrund, Installationen und gewünschte Oberfläche bestimmen, ob Reparatur oder Rückbau sinnvoll ist.
Kann alter Estrich erhalten bleiben?
Wenn Aufbau, Zustand, Feuchte, Ebenheit, Tragfähigkeit, Höhen und neue Nutzung passen. Diese Punkte müssen vor der Entscheidung geprüft werden.
Wie werden verdeckte Leitungen behandelt?
Vor Rückbau werden Unterlagen, Ortung und gezielte Öffnungen genutzt. Unbekannte Leitungen dürfen nicht unkontrolliert getrennt werden.
Was ist eine Rückbaumatrix?
Eine Tabelle, die je Bauteil Bestand, Ziel, Prüfnachweis, Rückbautiefe, Schutz und Folgearbeit dokumentiert.
Wer entscheidet über statisch relevante Bauteile?
Die Entscheidung erfolgt durch entsprechend qualifizierte Planer auf Grundlage des konkreten Bestands und Vorhabens.
Warum kostet das Erhalten eines Bauteils Geld?
Weil Prüfung, Schutz, Reparatur, Reinigung und Anschluss an neue Konstruktionen Leistungen verursachen können.
Was passiert bei einem neuen Befund nach dem Öffnen?
Die betroffene Zone wird gesichert, dokumentiert und bewertet. Rückbauplan, Kosten und Termin werden vor der weiteren Ausführung angepasst.
Muss der gesamte Rückbau vor dem Ausbau abgeschlossen sein?
Nicht in jedem Projekt. Zonen können abschnittsweise übergeben werden, sofern Technik, Sicherheit und Logistik eindeutig getrennt sind.
Welche Unterlagen helfen bei der Rückbauplanung?
Bestands- und Genehmigungspläne, Umbauunterlagen, Fotos, Fachberichte, Baujahr und eine genaue Zielplanung.
Wie lässt sich ein Rückbauangebot vergleichen?
Vergleichen Sie identische Bauteile, Tiefen, Mengen, Schutz-, Transport-, Entsorgungs- und Übergabeleistungen statt nur die Endsumme.
Das folgende Beispiel ist ein neutrales Planungsszenario und keine Referenzbehauptung.
Ein Einfamilienhaus aus den 1960er-Jahren soll für eine Familie neu organisiert werden. Küche und Wohnen werden verbunden, zwei Bäder erneuert, Elektro und große Teile der Sanitärinstallation modernisiert. Im Erdgeschoss liegt ein alter Estrich, im Obergeschoss befindet sich Dielenboden. Einige Innenwände sind später ergänzt worden; die vorhandenen Pläne sind nicht vollständig.
Der erste Wunsch lautet, das Haus vollständig zu entkernen. Bei der Bestandsaufnahme werden die Bauteile jedoch getrennt betrachtet. Die Öffnung zwischen Küche und Wohnen bleibt bis zur statischen Prüfung gesperrt. Zwei leichte Trennwände können nach Leitungsprüfung vollständig entfernt werden. Der Putz im Erdgeschoss weist lokal Hohlstellen auf, ist in anderen Bereichen tragfähig. Statt pauschalem Vollrückbau werden Zonen für Reparatur und Erneuerung markiert.
Beim Boden zeigen Öffnungen unterschiedliche Aufbauten. Im Küchenbereich muss der Aufbau wegen neuer Leitungen und Höhen vollständig erneuert werden. Im Wohnbereich kann ein Teil nach Prüfung erhalten bleiben, wenn der Anschluss technisch funktioniert. Der Dielenboden im Obergeschoss wird geschützt und nur in notwendigen Leitungszonen geöffnet.
Die Elektroinstallation erhält definierte Übergabepunkte an neuer Verteilung und Leitungswegen. Sanitärleitungen werden nicht einfach an zufälligen Stellen getrennt, sondern mit dem Fachplaner bis zu geeigneten Anschlusspunkten festgelegt. Fenster bleiben bestehen und erhalten während Rückbau und Putzarbeiten einen verstärkten Schutz.
Nach der ersten Rückbauphase wird die Matrix aktualisiert. Eine zuvor verdeckte Feuchtestelle an einer Außenwand führt zu einer zusätzlichen Untersuchung, während andere Bereiche weiterbearbeitet werden. Der Neuaufbau startet erst nach dokumentierter Übergabe der jeweiligen Zone.
Das Ergebnis ist keine maximale Erhaltung um jeden Preis. Einige Bauteile werden vollständig erneuert, andere gezielt repariert. Die Entscheidung folgt der technischen Eignung und dem Anschluss an das Gesamtkonzept. Dadurch werden unnötiger Abfall und unklare Zusatzarbeiten reduziert.
