Bei einer Komplettsanierung entscheidet nicht nur die handwerkliche Leistung über Termine und Kosten. In München wird häufig die Logistik zum eigentlichen Engpass: schmale Zufahrten, belegte Stellplätze, kleine Innenhöfe, Aufzüge mit begrenzter Traglast, lange Wege vom Fahrzeug bis zur Wohnung und ein Treppenhaus, das gleichzeitig von Bewohnern genutzt wird. Wenn diese Bedingungen erst am ersten Bautag auffallen, verliert jedes Gewerk Zeit. Material steht am falschen Ort, Abfall blockiert Wege und fertige Flächen werden durch spätere Transporte erneut belastet.
Dieser Ratgeber behandelt deshalb bewusst nicht noch einmal die allgemeinen Kosten, die typische Dauer oder den vollständigen technischen Ablauf. Diese Themen erklärt bereits der Beitrag Komplettsanierung München: Ablauf und Dauer. Hier geht es ausschließlich um die Frage, wie Zugang, Lagerung, Schutz, Lieferung, Entsorgung und Kommunikation als zusammenhängendes System geplant werden. Damit erhält das Keyword Komplettsanierung München eine neue, klar abgegrenzte Suchintention, ohne den bestehenden Hauptbeitrag zu kopieren.
Eine gute Baustellenlogistik beginnt nicht mit dem Container, sondern mit einer Bestandsaufnahme außerhalb und innerhalb des Gebäudes. Wo kann ein Transporter halten? Welche Türen, Kurven und Aufzüge begrenzen das Format? Welche Zeiten erlaubt die Hausordnung? Wie bleiben Rettungswege frei? Welche Materialien reagieren empfindlich auf Feuchtigkeit oder Temperatur? Und wann muss welcher Abfall abgefahren sein, damit der nächste Ausbauabschnitt beginnen kann? Jede Antwort beeinflusst den Bauzeitenplan.
Besonders bei Wohnungen in Mehrfamilienhäusern ist die Baustelle nie isoliert. Bewohner, Verwaltung, Nachbarn, Lieferanten und mehrere Gewerke teilen Verkehrsflächen. Ziel ist nicht, jede Belastung auszuschließen. Ziel ist, notwendige Belastungen zeitlich, räumlich und organisatorisch so zu steuern, dass Sicherheit, Hausbetrieb und Ausführung vereinbar bleiben.
Senden Sie BAYAZID Grundriss, Etage, Adresse und Fotos der Zugangswege. Damit lässt sich früh prüfen, welche logistischen Voraussetzungen in Angebot und Terminplan gehören.

Viele Angebote beschreiben Rückbau, Trockenbau, Elektro, Sanitär, Putz, Maler und Boden sehr genau, während die Wege zwischen diesen Leistungen unsichtbar bleiben. Dabei muss nahezu jedes Material mindestens vier Bewegungen durchlaufen: anliefern, ins Gebäude bringen, innerhalb der Baustelle verteilen und Verpackung oder Verschnitt wieder hinausführen. Beim Rückbau kommt zusätzlich der getrennte Abtransport verschiedener Stoffe hinzu. Die Materiallogistik Baustelle ist damit keine Nebenleistung, sondern verbindet alle Gewerke.
Fehlt diese Verbindung, entstehen typische Störungen. Ein Lieferfahrzeug findet keinen Halteplatz. Paletten passen nicht durch den Zugang. Der Aufzug darf nicht genutzt werden. Gipskarton liegt im Arbeitsbereich der Installateure. Türen werden zu früh geliefert und nehmen mehrere Räume ein. Schutt bleibt länger als geplant, weil die Abholung nicht reserviert wurde. Ein fertiger Boden muss anschließend für weitere Transporte geschützt oder im schlimmsten Fall ausgebessert werden.
Drei Ebenen müssen zusammenpassen
Erstens braucht das Projekt eine externe Logistik: Zufahrt, Haltemöglichkeit, Entladezone, Container oder Abholung, Anlieferzeiten und Rücksicht auf den öffentlichen Raum. Zweitens braucht es eine Gebäudelogistik: Eingang, Treppenhaus, Aufzug, Flure, Schutzwege und Schlüsselregelung. Drittens braucht es eine interne Baustellenlogistik: Lagerzonen, Arbeitsflächen, Materialabruf, Abfallsammlung und Übergabe zwischen den Gewerken.
Bei einer Sanierung Mehrfamilienhaus Logistik kommt eine vierte Ebene hinzu: der laufende Hausbetrieb. Bewohner müssen ihre Wohnungen erreichen können, Briefkästen und technische Räume bleiben zugänglich und Fluchtwege dürfen nicht zu Abstellflächen werden. Laute Transporte werden angekündigt. Staubschutz und Reinigung richten sich nicht nur nach dem Arbeitsraum, sondern nach den gemeinsam genutzten Wegen.
Logistik ist ein Leistungsumfang
Im Angebot sollte erkennbar sein, welche Leistungen enthalten sind. Dazu gehören beispielsweise Schutzabdeckungen, wiederkehrende Reinigung, horizontale und vertikale Transporte, Trageleistungen, Zwischenlagerung, Kleinmengenentsorgung, Containerorganisation oder die Koordination einer Haltezone. Nicht jedes Projekt benötigt jede Position. Unklare Sammelbegriffe wie „Baustelleneinrichtung inklusive“ reichen bei schwierigen Bedingungen aber oft nicht aus.
Eine Bauleitung und Projektsteuerung kann die logistischen Schnittstellen bündeln. Entscheidend bleibt eine konkrete Aufgabenverteilung: Wer reserviert, wer nimmt Lieferungen an, wer kontrolliert Schutzwege, wer bestellt Abholungen und wer informiert Verwaltung oder Bewohner?

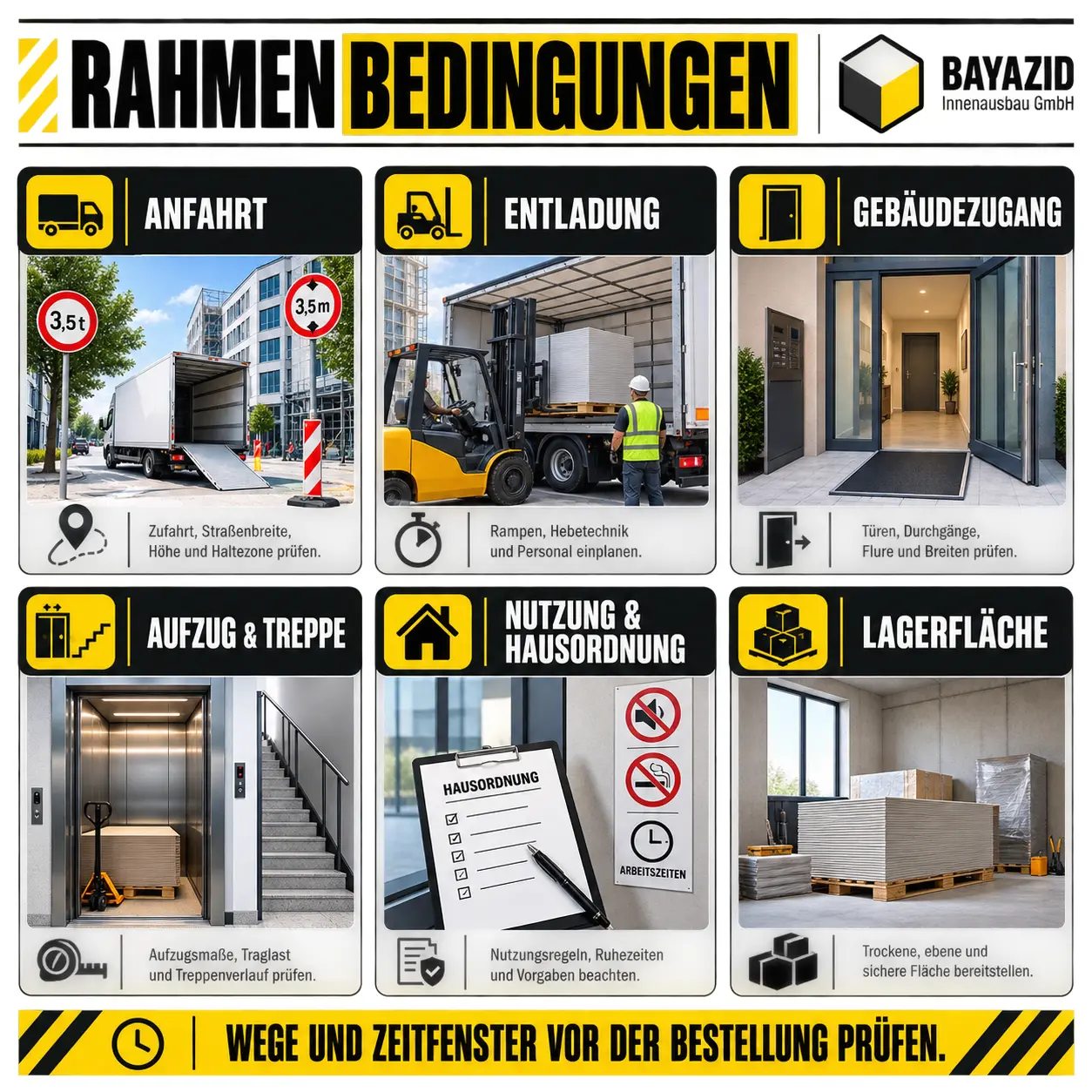

Die Planung einer Baustelleneinrichtung München beginnt mit einem Rundgang, der anders aufgebaut ist als eine rein technische Bestandsaufnahme. Neben Wänden, Leitungen und Oberflächen werden Wege, Nutzungsregeln und zeitliche Einschränkungen dokumentiert. Ein Grundriss allein zeigt nicht, ob ein 2,60 Meter langes Bauteil durch das Treppenauge geführt werden kann oder ob vor dem Hauseingang regelmäßig Lieferverkehr steht.
Anfahrt und Entladung
Erfasst werden Straßenbreite, Einbahnregelung, Zufahrtshöhen, Hofdurchfahrt, Torbreite und die Entfernung zwischen möglichem Haltepunkt und Eingang. Die Parkzone Baustelle München darf nicht einfach angenommen werden. Je nach Lage können organisatorische Abstimmungen oder behördliche Schritte erforderlich sein. BAYAZID verspricht keine bestimmte Genehmigung, sondern plant Leistungen auf Grundlage der tatsächlich geklärten Nutzungsmöglichkeit.
Gebäudezugang
Türbreiten, Schwellen, Podeste, Treppenläufe, Geländer, Kurvenradien und Aufzugsdaten gehören in die Logistikaufnahme. Bei Aufzügen werden Kabinenmaß, Türmaß, zulässige Last, Schutzanforderungen und Nutzungszeiten dokumentiert. Ein großer Aufzug ist nicht automatisch für Bauprodukte freigegeben. Die Hausverwaltung kann Vorgaben zu Schutz, Schlüssel, Reinigung oder Nutzungsfenstern machen.
Lager- und Arbeitsflächen
Material braucht einen trockenen, tragfähigen und sicheren Platz. Lagerung in Fluren oder Rettungswegen ist keine Lösung. Innerhalb der Wohnung werden Zonen nach Bauabschnitten geplant. Schwere oder empfindliche Produkte werden möglichst kurz vor Verarbeitung geliefert. Kleinteile erhalten gekennzeichnete Bereiche, damit Monteure nicht täglich nach Material suchen.
Versorgung der Baustelle
Baustrom, Wasser, Beleuchtung, Ladepunkte für Geräte und gegebenenfalls eine Sanitärlösung müssen vor Beginn geklärt sein. Provisorien werden so geführt, dass keine Stolperstellen oder unkontrollierten Abschaltungen entstehen. Werden Wasser und Strom im Gebäude zeitweise unterbrochen, braucht es abgestimmte Zeitfenster und eine rechtzeitige Information der Betroffenen.
Schutz und Sauberkeit
Schutzmaßnahmen Treppenhaus bestehen nicht nur aus einer Folie am Boden. Je nach Weg können Bodenplatten, Kantenschutz, Türschutz, Staubschleusen, Abdeckungen an Geländern und eine regelmäßige Reinigung erforderlich sein. Das Schutzkonzept muss zur Belastung passen: Rückbau erzeugt andere Risiken als die spätere Endmontage.
Abfall und Rücktransport
Für die Entsorgung Sanierung werden Mengen, Materialarten, Sammelstellen und Abholrhythmus abgeschätzt. Vermischter Abfall kann Transport und Verwertung erschweren. Unbekannte oder verdächtige Materialien werden nicht ohne Prüfung bearbeitet. Die Abbrucharbeiten in München benötigen deshalb eine klare Rückbau- und Entsorgungsgrenze.

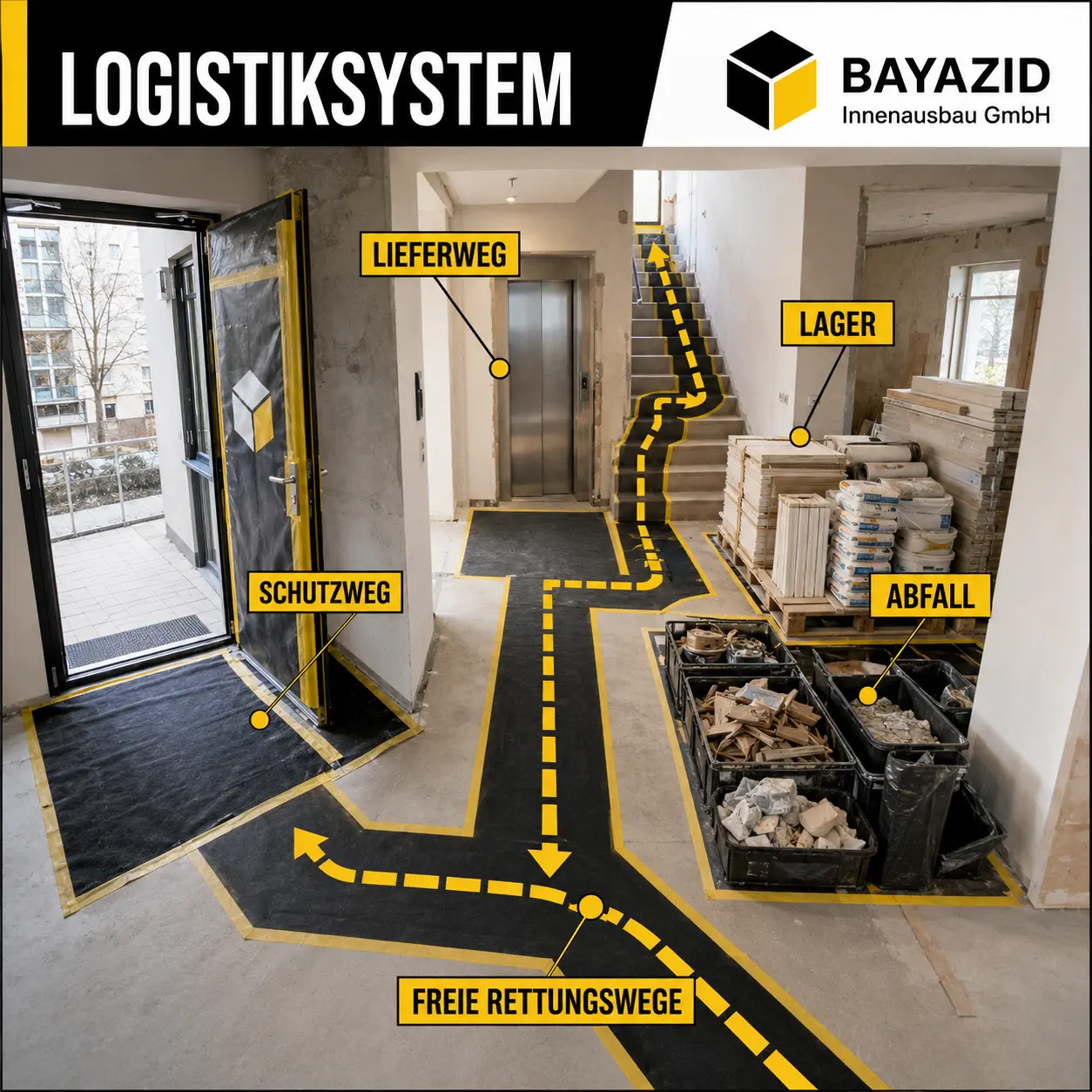

Aus allen Punkten entsteht ein Logistikplan. Er kann einfach oder umfangreich sein, muss aber eindeutig beantworten, wie Material und Personen sicher durch das Projekt bewegt werden.
Was kostet Ihr Bauvorhaben?
Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

Eine belastbare Baustellenlogistik Komplettsanierung München lässt sich in zwölf Bausteine gliedern. Nicht jeder Baustein braucht ein eigenes Dokument. Bei komplexen Projekten sollte jedoch jeder Punkt im Angebot, Bauzeitenplan oder Baustellenhandbuch nachvollziehbar geregelt sein.

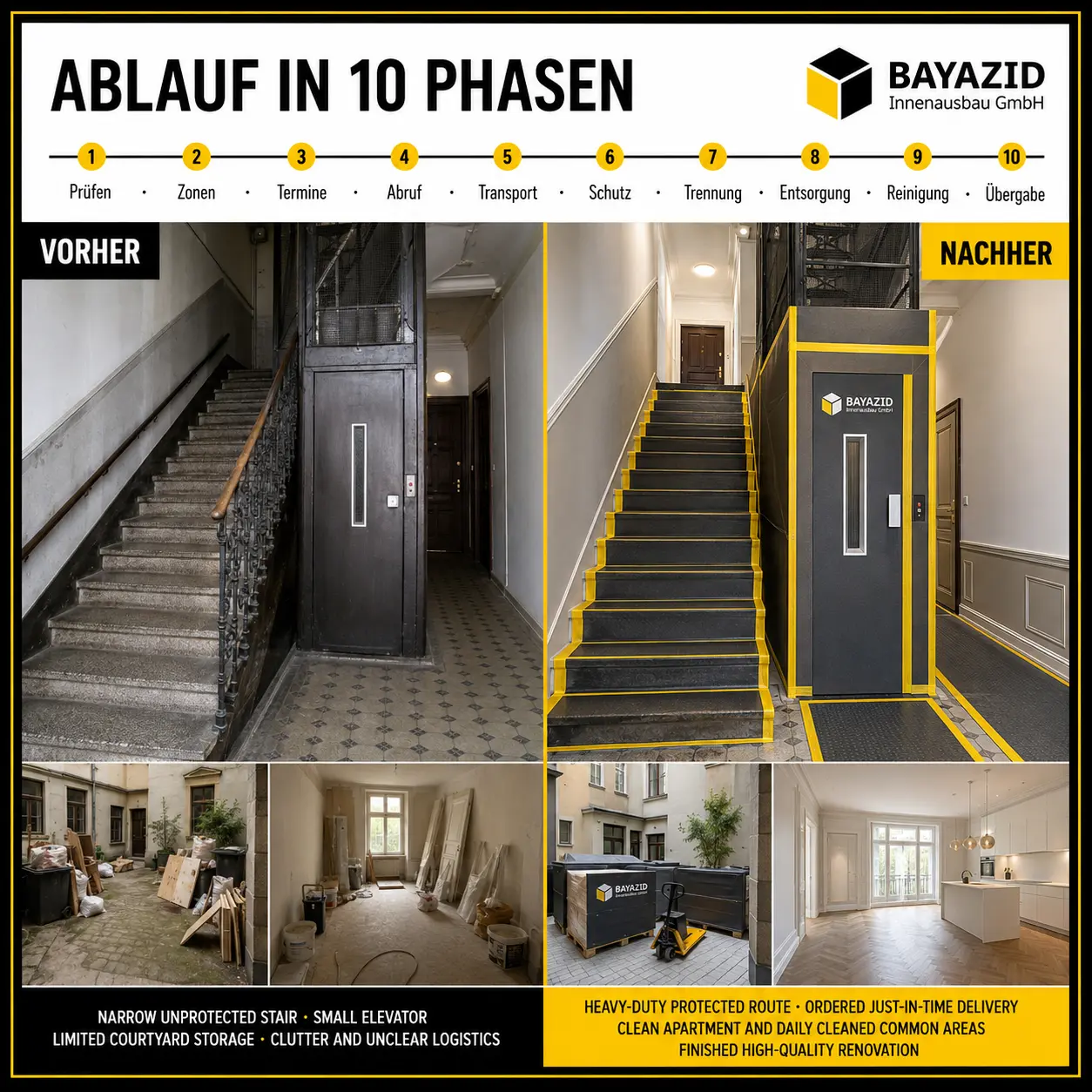

1. Logistikplan mit Zonen
Der Grundriss wird um Lieferweg, Lagerflächen, Abfallsammelpunkt, Werkzeugzone, Schutzbereich und freie Rettungswege ergänzt. Farbige Markierungen verhindern Missverständnisse. Für jeden Bauabschnitt wird festgelegt, welche Zone wann aktiv ist und welche Fläche bereits übergeben wurde.
2. Lieferkalender
Lieferungen werden nicht nur nach Kalenderwoche, sondern nach Einbauvoraussetzung geplant. Trockenbaumaterial kommt nach abgeschlossenem Roh-Rückbau und geklärten Leitungswegen. Türen kommen nach belastbarem Aufmaß und möglichst dann, wenn trockene Lagerung sowie Schutz möglich sind. Bodenbeläge benötigen je nach Produkt geeignete Raum- und Untergrundbedingungen.
3. Abruf statt Vollanlieferung
Bei kleinen Flächen ist eine Gesamtlieferung oft unpraktisch. Ein abgestimmter Abruf reduziert Lagerdruck. Dafür müssen Mengen, Lieferzeiten und Ansprechpartner früh feststehen. Häufige Kleinstlieferungen erhöhen dagegen Fahrten und Annahmeaufwand. Die wirtschaftliche Lösung liegt zwischen zu früher Vollbelegung und täglicher Einzelbeschaffung.
4. Transportwege nach Produkt
Lange Platten, Türen, Sanitärobjekte, Schüttgut und empfindliche Oberflächen brauchen unterschiedliche Wege. Was durch den Aufzug passt, kann zu schwer sein; was durch das Treppenhaus passt, kann Kurven oder Geländer beschädigen. Kritische Formate werden vor Bestellung anhand realer Maße geprüft.
5. Schutzklassen nach Bauphase
Während des Abbruchs zählen Stoß-, Staub- und Schmutzschutz. In der Ausbauphase kommen Schutz vor Feuchtigkeit und mechanischer Belastung hinzu. Nach Fertigstellung einzelner Räume wird der Schutz erhöht, weil kleinste Beschädigungen sichtbar bleiben. Die Schutzleistung wird regelmäßig kontrolliert und bei Beschädigung ersetzt.
6. Trennung von sauber und schmutzig
Rückbauzone, Schneidplatz und Abfallsammlung sollen fertige Bereiche nicht kreuzen. Werkzeuge für staubintensive Arbeiten werden nicht ohne Reinigung in Endmontagebereiche gebracht. Eine solche Trennung reduziert Reinigungsaufwand und schützt empfindliche Materialien.
7. Entsorgungstakt
Die Abholung richtet sich nach Baufortschritt und verfügbarem Platz. Zu frühe Abholung führt zu zusätzlichen Fahrten; zu späte Abholung blockiert Arbeitsflächen. Für jede Rückbauphase wird festgelegt, welche Mengen voraussichtlich entstehen und wie sie gesammelt werden.
8. Schlüssel und Zutritt
Wer darf wann in das Gebäude? Wer öffnet Kellerräume, Hof oder technische Räume? Schlüsselübergaben werden dokumentiert. Bei bewohnten Häusern braucht es klare Grenzen, damit Handwerker nicht auf private Hilfe oder zufällige Anwesenheit angewiesen sind.
9. Tages- und Wochenkommunikation
Ein kurzer Wochenplan benennt Lieferungen, laute Arbeiten, Abschaltungen, gesperrte Wege und benötigte Freigaben. Die Bauleitung kommuniziert Änderungen gesammelt. Dadurch erhalten Verwaltung und Bewohner verlässliche Informationen, ohne dass jedes Gewerk eigene, möglicherweise widersprüchliche Nachrichten verschickt.
10. Wetter- und Außenrisiken
Offene Fassadenbereiche, Fenstertausch oder Transporte über nicht überdachte Wege reagieren auf Regen, Schnee, Hitze und Frost. Puffer und Schutzmaßnahmen werden vor dem Termin festgelegt. Eine kurzfristige Wetteränderung darf nicht dazu führen, dass empfindliches Material ungeschützt abgestellt wird.
11. Rückwärtsplanung von der Endmontage
Die letzte Projektphase ist besonders empfindlich. Leuchten, Türen, Armaturen, Sockelleisten und gereinigte Oberflächen sollen nicht durch späte Grobtransporte gefährdet werden. Deshalb wird vom Übergabetermin rückwärts geprüft, wann schwere Lieferungen abgeschlossen sein müssen.
12. Dokumentierte Übergaben
Wenn ein Bauabschnitt oder ein Schutzweg übergeben wird, werden Zustand und offene Punkte dokumentiert. Fotos helfen, Schäden zuzuordnen und die nächste Arbeitsstufe freizugeben. Die Dokumentation ersetzt keine Abnahme, schafft aber einen klaren Zwischenstand.
Wer die Komplettsanierung über mehrere Gewerke bündelt, kann die Koordination über einen Generalunternehmer in München organisieren. Der konkrete Leistungsumfang bleibt entscheidend: zentrale Vergabe ist nur dann hilfreich, wenn Logistik, Freigaben und Schnittstellen ausdrücklich berücksichtigt werden.
Logistik nach Gebäudetyp unterscheiden
Eine Etagenwohnung benötigt vor allem eine klare vertikale Logistik. Treppenhaus, Aufzug und gemeinsamer Flur sind die kritischen Achsen. Material wird so portioniert, dass weder Traglast noch Kurvenradien überschritten werden. Abfall verlässt die Wohnung in definierten Behältern und nicht lose. Die Reinigung gemeinsam genutzter Wege erhält einen festen Rhythmus.
Beim Einfamilienhaus sind die Wege häufig kürzer, dafür können Außenflächen, Garten, Zufahrt und Witterung eine größere Rolle spielen. Eine scheinbar freie Grundstücksfläche ist nicht automatisch als Lager geeignet. Untergrund, Entwässerung, Schutz vorhandener Außenanlagen und spätere Erd- oder Fassadenarbeiten bestimmen, wo Material liegen darf. Auch die Zufahrt für schwere Lieferungen wird getrennt von einem normalen Pkw-Zugang bewertet.
In einem innerstädtischen Altbau ohne Aufzug wird die Trageleistung zum wesentlichen Faktor. Lange Bauteile benötigen eventuell mehr Personal, besondere Zeitfenster oder eine andere Produktteilung. Gleichzeitig darf die historische Substanz im Treppenhaus nicht beschädigt werden. Schutz und Transportmethode werden deshalb vor Materialbestellung festgelegt.
Bei Gewerbeflächen kommt der Betriebsablauf hinzu. Kundenwege, Personalzugänge, Warenannahme, Brandschutzorganisation und interne Sperrzeiten werden mit der Baustelle abgeglichen. Die Logistik darf nicht allein nach Handwerkerproduktivität geplant werden. Sie muss auch betrieblich kritische Zeiten berücksichtigen. Umgekehrt muss der Auftraggeber realistische Arbeitsfenster schaffen; eine umfassende Sanierung lässt sich nicht ohne jede Einschränkung durchführen.
Das Logistikblatt je Bauabschnitt
Für größere Projekte erhält jeder Abschnitt ein kurzes Logistikblatt. Es nennt Zeitraum, verantwortliche Person, aktive Gewerke, benötigte Materialien, Lieferfenster, Lagerfläche, Abfallart, Schutzweg und Freigabepunkt. Dieses Blatt übersetzt den allgemeinen Bauzeitenplan in konkrete Bewegungen. Der nächste Abschnitt wird erst aktiviert, wenn seine Fläche vorbereitet und die vorherige Zone ausreichend geräumt ist.
Bei der Rohinstallation kann das Blatt beispielsweise Kabel, Rohre, Unterkonstruktion und Befestigungsmittel nennen. Als Abfall entstehen Verpackungen, kurze Verschnitte und demontierte Restteile. Der Freigabepunkt lautet: Leitungswege geprüft, Fotos erstellt und keine offenen Transporte für verdeckte Bauteile. In der Bodenphase stehen dagegen Untergrundmaterial, Belag und Schutz im Vordergrund; Staubarbeiten in angrenzenden Zonen werden begrenzt.
Materialannahme prüfen
Eine Lieferung gilt nicht allein deshalb als erledigt, weil sie vor dem Gebäude abgestellt wurde. Menge, sichtbarer Zustand, Elementnummern und vorgesehener Lagerort werden geprüft. Beschädigungen oder Fehlmengen werden zeitnah dokumentiert. Empfindliche Produkte bleiben in geeigneter Verpackung, soweit die Herstellerangaben dies vorsehen; gleichzeitig darf Verpackung keine Feuchte einschließen oder Prüfungen verhindern.
Bei Maßanfertigungen ist die Zuordnung besonders wichtig. Türen, Einbauten, Fensterbänke oder Glasflächen werden nicht nach Gefühl in Räume verteilt. Eine Elementliste zeigt Zielraum und Einbauzeitpunkt. So werden Produkte nicht mehrfach umgestellt und sind bei der Montage auffindbar.
Geräte- und Werkzeugfluss
Nicht nur Baustoffe benötigen Platz. Schneidgeräte, Absaugung, Leitern, Gerüste und Prüfmittel wandern durch das Projekt. Für staubintensive Bearbeitung wird möglichst ein geeigneter Arbeitsbereich eingerichtet. Akkus, Kabel und Ladegeräte erhalten eine sichere Zone. Defekte oder nicht mehr benötigte Geräte werden entfernt, damit die Baustelle nicht zum dauerhaften Lager wird.
Entscheidung bei Planabweichungen
Wenn eine Lieferung nicht passt oder ein Bereich nicht bereit ist, wird nicht automatisch improvisiert. Die Bauleitung prüft vier Optionen: Lieferung verschieben, Produkt sicher zwischenlagern, einen unabhängigen Arbeitsabschnitt vorziehen oder den betroffenen Planstand ändern. Jede Option hat eine Kosten- und Terminwirkung. Eine schnelle Entscheidung ist nur dann gut, wenn sie keine Folgegewerke gefährdet.
Abschluss der Logistik
Zum Projektende werden Restmaterial, Schutz, Geräte, Abfall und Provisorien planmäßig zurückgebaut. Verbleibende Ersatzprodukte werden dem Auftraggeber gekennzeichnet übergeben. Gemeinsam genutzte Flächen werden auf Schäden und Reinigungszustand geprüft. Schlüssel, Zufahrtsmittel und temporäre Zugänge gehen dokumentiert zurück. Erst damit ist die Baustelleneinrichtung vollständig beendet.
Kommunikationsmatrix
Parallel zum Logistikblatt wird festgelegt, wer welche Information erhält. Die Hausverwaltung benötigt andere Angaben als ein Lieferant. Bewohner brauchen verständliche Zeitfenster für Lärm, Abschaltungen und gesperrte Wege. Gewerke benötigen Maße, Lagerorte und Freigaben. Der Auftraggeber braucht Entscheidungen mit Kosten- und Terminwirkung.
Eine Meldung enthält deshalb Ereignis, Ort, Zeitraum, Auswirkung und Ansprechpartner. „Am Dienstag Bauarbeiten“ ist zu ungenau. „Dienstag zwischen 9 und 11 Uhr Materialtransport über das Haupttreppenhaus; Zugang bleibt mit kurzen Unterbrechungen möglich“ schafft eine konkrete Erwartung. Änderungen werden über denselben Kanal aktualisiert.
Die Bauleitung bündelt Informationen, statt Bewohner mit unkoordinierten Einzelmeldungen verschiedener Unternehmen zu belasten. Gleichzeitig werden Notfallkontakte und außerhalb der Bauzeit geltende Regeln getrennt geführt. Diese Kommunikationsstruktur ist Teil der Logistik, weil fehlende Freigaben und überraschende Sperrungen den Materialfluss ebenso stoppen können wie ein blockierter Zugang.
Logistikreserve im Terminplan
Ein belastbarer Terminplan enthält nicht nur Bauzeit, sondern auch kurze Reserven an kritischen Übergängen. Nach großem Rückbau wird Zeit für Abtransport und Reinigung vorgesehen. Vor empfindlichen Oberflächen wird geprüft, ob schwere Lieferungen abgeschlossen sind. Vor Endmontage werden Restmaterial und Geräte aus den fertigen Zonen entfernt.
Diese Reserve ist kein pauschaler Leerlauf. Sie besitzt eine Aufgabe und einen Freigabepunkt. Wird sie nicht benötigt, kann das Projekt früher in die nächste Phase wechseln. Wird ein Befund sichtbar, verhindert sie, dass sofort mehrere Folgegewerke verschoben werden müssen. Besonders in enger Stadtlage ist ein kleiner kontrollierter Puffer oft wirtschaftlicher als ein Terminplan ohne Reaktionsmöglichkeit.

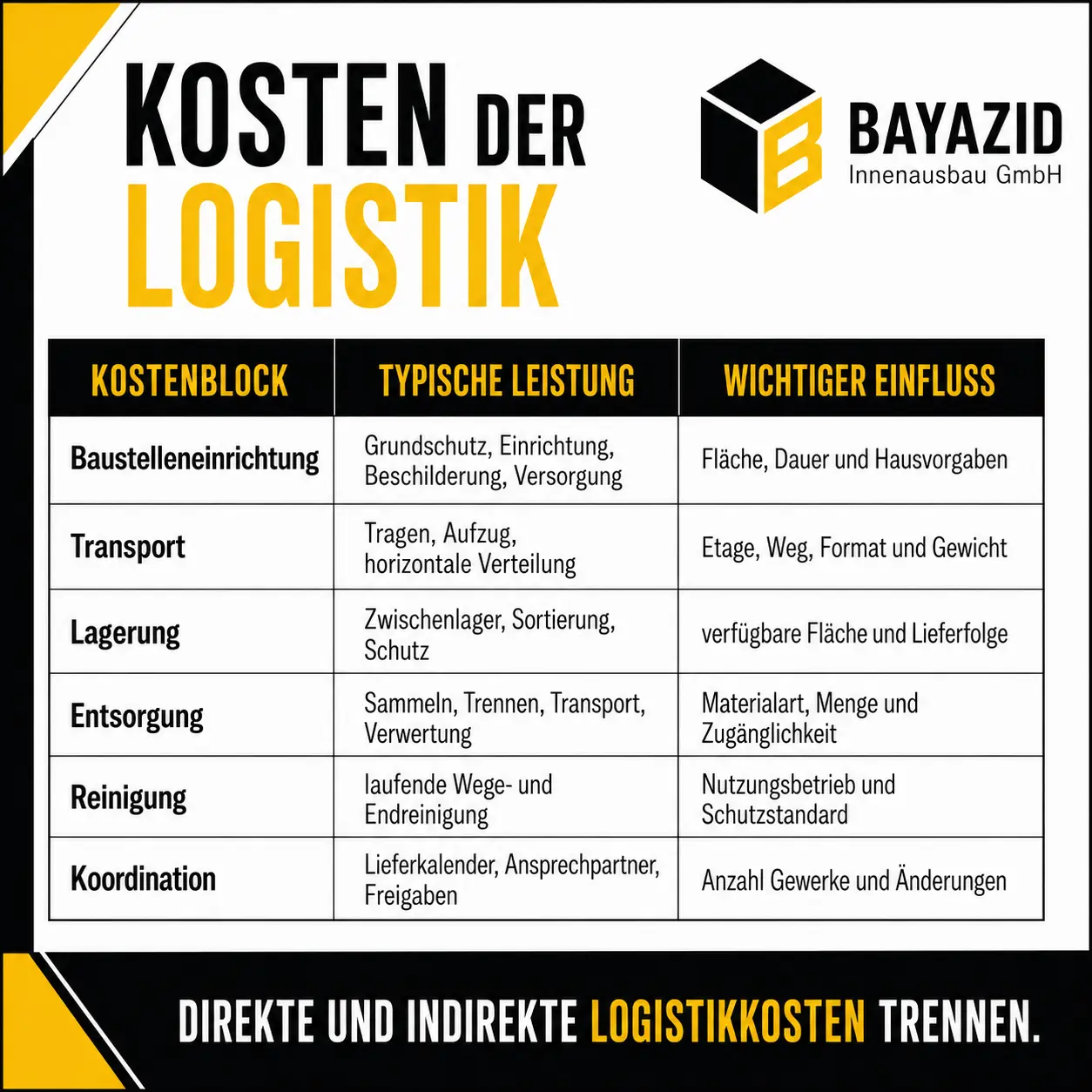

Logistikkosten werden häufig unterschätzt, weil sie nicht als sichtbares Bauteil im Gebäude bleiben. Trotzdem binden sie Arbeitszeit, Material und Organisation. Für eine seriöse Kalkulation werden sie nicht pauschal versteckt, sondern nach Bedarf abgegrenzt.
| Kostenblock | Typische Leistung | Wichtiger Einfluss |
| Baustelleneinrichtung | Grundschutz, Einrichtung, Beschilderung, Versorgung | Fläche, Dauer und Hausvorgaben |
| Transport | Tragen, Aufzug, horizontale Verteilung | Etage, Weg, Format und Gewicht |
| Lagerung | Zwischenlager, Sortierung, Schutz | verfügbare Fläche und Lieferfolge |
| Entsorgung | Sammeln, Trennen, Transport, Verwertung | Materialart, Menge und Zugänglichkeit |
| Reinigung | laufende Wege- und Endreinigung | Nutzungsbetrieb und Schutzstandard |
| Koordination | Lieferkalender, Ansprechpartner, Freigaben | Anzahl Gewerke und Änderungen |
Ein Erdgeschoss mit Hofzugang verursacht andere Bedingungen als eine Wohnung im fünften Obergeschoss ohne geeigneten Aufzug. Der Unterschied betrifft nicht nur die Tragezeit. Material muss in kleineren Einheiten geliefert, länger gesichert oder außerhalb der üblichen Reihenfolge bewegt werden. Auch die Entsorgung kann mehr Zwischenstufen benötigen.
Direkte und indirekte Kosten trennen
Direkte Logistikkosten sind etwa Schutzmaterial, Container, Transportzeit oder Reinigung. Indirekte Kosten entstehen durch Stillstand: Monteure warten auf Material, Arbeitsflächen sind blockiert oder ein Bauteil muss nach einem Transportschaden nachgebessert werden. Eine gute Planung kann indirekte Kosten reduzieren, obwohl sie selbst einen kalkulierten Aufwand besitzt.
Nicht jede Einsparung ist wirtschaftlich
Wer Schutzwege zu klein dimensioniert oder Abholungen zu selten plant, spart zunächst eine Position. Wenn anschließend das Treppenhaus beschädigt wird oder Schutt Arbeitsflächen blockiert, entsteht ein höherer Gesamtaufwand. Umgekehrt braucht ein einfach zugängliches Objekt keine komplexe Logistikorganisation. Die Leistung soll zum realen Risiko passen.
Angebote vergleichbar machen
Bei zwei Angeboten wird geprüft, ob Transport, Entsorgung, Schutz, Reinigung und Baustelleneinrichtung gleich enthalten sind. Fehlt eine Position, ist der niedrigere Endbetrag nicht automatisch günstiger. Fragen Sie nach Annahmen: Ist ein Stellplatz vorhanden? Darf der Aufzug genutzt werden? Wer stellt Containerfläche oder Haltezone? Welche Abfallarten sind enthalten?
Eine erste gewerkeweise Budgetorientierung bietet der BAYAZID Sanierungskosten-Rechner. Für eine objektbezogene Logistikkalkulation senden Sie zusätzlich Fotos von Straße, Eingang, Treppenhaus und Aufzug.
Kosten für Ihr Projekt vorab kalkulieren
Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

- Adresse und Nutzung erfassen: Gebäudetyp, Etage, Bewohner, Gewerbe, Hausordnung und vorgesehener Zeitraum werden dokumentiert.
- Außenbereich prüfen: Zufahrt, mögliche Entladung, Hof, Wege und erwartbare Einschränkungen werden aufgenommen.
- Transportweg messen: Türen, Aufzug, Podeste, Treppen und kritische Kurven werden mit den größten Produkten abgeglichen.
- Bauabschnitte bilden: Rückbau, Rohinstallation, Ausbau und Oberflächen erhalten klare Flächen und Übergaben.
- Lagerkonzept erstellen: Material wird nach Einbauzeitpunkt, Empfindlichkeit und Platzbedarf sortiert.
- Entsorgung planen: Stoffgruppen, Sammelstellen, Behälter und Abholrhythmus werden festgelegt.
- Schutzwege einrichten: Böden, Kanten, Türen und gemeinsam genutzte Bereiche werden passend zur Belastung geschützt.
- Lieferkalender freigeben: Gewerke melden Mengen und Termine; die Bauleitung verhindert Überschneidungen.
- Wöchentlich anpassen: Neue Befunde, Lieferänderungen und Fortschritt werden in den nächsten Wochenplan übernommen.
- Rückbau der Einrichtung: Schutz und Provisorien werden erst entfernt, wenn keine belastenden Transporte mehr folgen.
Der technische Ablauf bleibt mit der Logistik gekoppelt. Nach Abbruch und Entsorgung folgt die Rohinstallation. Erst nach Prüfung werden Wände und Decken geschlossen. Boden und Oberflächen benötigen freie, saubere Flächen. Endmontagen werden so gelegt, dass fertige Bauteile geschützt bleiben. Weitere Details zur technischen Reihenfolge finden Sie unter Sanierungsarbeiten in der richtigen Reihenfolge.
Freigabepunkte im Ablauf
Vor jeder Phase werden drei Fragen beantwortet: Ist der Bereich baulich bereit? Ist das benötigte Material vollständig und geprüft? Ist der Weg für Anlieferung und Abtransport frei? Erst wenn alle drei Punkte passen, wird die nächste Leistung gestartet. So verhindert die Logistikplanung, dass Terminpläne nur auf dem Papier funktionieren.

- Nur die Wohnung besichtigen: Straße, Eingang, Treppenhaus und Aufzug fehlen in der Kalkulation.
- Lieferung mit Verarbeitung verwechseln: Material kommt zu früh und blockiert Räume.
- Aufzug ungeprüft einplanen: Maße, Last oder Hausvorgaben passen nicht.
- Rettungswege als Lager nutzen: Gemeinsame Wege werden unsicher oder unzulässig blockiert.
- Abfall vermischen: Trennung, Transport und Entsorgung werden schwieriger.
- Schutz nur einmal kontrollieren: Beschädigte Abdeckungen verlieren ihre Funktion.
- Alle Gewerke separat bestellen lassen: Lieferungen treffen gleichzeitig ein oder bleiben ohne Annahme.
- Bewohner zu spät informieren: Konflikte entstehen bei Lärm, Abschaltungen oder gesperrten Wegen.
- Wetter ignorieren: Empfindliche Baustoffe stehen ungeschützt im Außenbereich.
- Endmontage zu früh beginnen: Fertige Türen, Armaturen oder Böden werden durch Grobtransporte belastet.
- Reinigung nur am Ende vorsehen: Staub verteilt sich über gemeinsam genutzte Bereiche.
- Offene Annahmen nicht im Angebot nennen: Später ist unklar, wer zusätzliche Trage- oder Schutzleistungen übernimmt.
Ein weiterer Fehler ist eine zu starre Planung. Logistik braucht Verbindlichkeit, muss aber auf reale Befunde reagieren. Wird nach dem Rückbau ein zusätzlicher Leitungsweg notwendig, ändern sich Material, Abfall und Zeit. Diese Änderung wird dokumentiert, bewertet und in den Lieferkalender übernommen.
Bei einer koordinierten Sanierung in München werden solche Anpassungen nicht zwischen einzelnen Unternehmen weitergereicht, sondern mit dem Gesamtplan abgeglichen.
Fotografieren Sie den gesamten Weg
Beginnen Sie beim möglichen Haltepunkt und fotografieren Sie jede Engstelle bis zum Arbeitsraum. Ergänzen Sie Maße an Türen, Aufzug und Treppenpodesten. Diese Bildfolge ist für die Angebotserstellung oft wertvoller als einzelne Raumfotos.
Nennen Sie Hausregeln vor dem Angebot
Arbeitszeiten, Aufzugsnutzung, Ruhezeiten, Reinigungspflichten und Schlüsselregelungen beeinflussen die Leistung. Späte Informationen verändern einen bereits geplanten Ablauf.
Definieren Sie einen Lieferverantwortlichen
Eine Person bündelt Bestellungen, prüft Termine und bestätigt, dass die Baustelle bereit ist. Lieferanten erhalten eine erreichbare Kontaktperson und eindeutige Entladehinweise.
Planen Sie empfindliche Produkte zuletzt
Türen, Sichtoberflächen, Leuchten und Sanitärobjekte sollen möglichst kurz vor Montage auf die Baustelle kommen. Das reduziert Lager- und Beschädigungsrisiken.
Trennen Sie Reserve von Lager
Eine kleine Materialreserve ist sinnvoll. Sie darf aber nicht zufällig in mehreren Räumen verteilt werden. Kennzeichnung verhindert, dass Reserveprodukte vorzeitig verbaut oder entsorgt werden.
Nutzen Sie tägliche Abschlussroutinen
Am Ende des Arbeitstags werden Wege freigeräumt, Abfall gesammelt, Schutz geprüft und Zugänge geschlossen. Fünfzehn strukturierte Minuten können den nächsten Morgen deutlich effizienter machen.
Prüfen Sie den letzten Transport
Vor dem Entfernen von Schutz wird geklärt, ob noch schwere Geräte, Restmaterial oder Abfall durch das Gebäude müssen. Zu frühes Entfernen erzeugt vermeidbare Risiken.
Vereinbaren Sie eine Vor-Ort-Prüfung mit BAYAZID, wenn Etage, Zufahrt oder Hausbetrieb die Komplettsanierung besonders anspruchsvoll machen.
Die BAYAZID Innenausbau GmbH begleitet Sanierungs- und Innenausbauprojekte in München und Umgebung. Unsere Positionierung verbindet einen zentralen Ansprechpartner, Planung und Bauleitung, eigene Ausbauleistungen sowie fest koordinierte qualifizierte Fachpartner für vereinbarte Gewerke.
Bei der Logistik betrachten wir nicht nur die Fläche im Grundriss. Wir erfassen Zugang, Etage, Schutzwege, Lagerung, Rückbau, Entsorgung und die Reihenfolge der Lieferungen. Der konkrete Umfang wird im Angebot beschrieben. Behördliche Genehmigungen, besondere Sicherheitsplanungen oder Leistungen regulierter Gewerke werden nur übernommen, wenn sie ausdrücklich vereinbart und durch die zuständigen qualifizierten Beteiligten abgedeckt sind.
Unser Ziel ist kein pauschales Versprechen einer störungsfreien Baustelle. Eine Sanierung verursacht Lärm, Staub und Transporte. Ziel ist ein nachvollziehbares System mit klaren Zuständigkeiten, realistischen Zeitfenstern und dokumentierten Übergaben.
Ausgewählte Arbeiten und Ausführungsdetails finden Sie in der BAYAZID Projektübersicht. Für Projekte mit vielen Beteiligten zeigt außerdem die Seite Bauleitung und Projektmanagement, wie Koordination als eigener Leistungsbereich abgegrenzt werden kann.

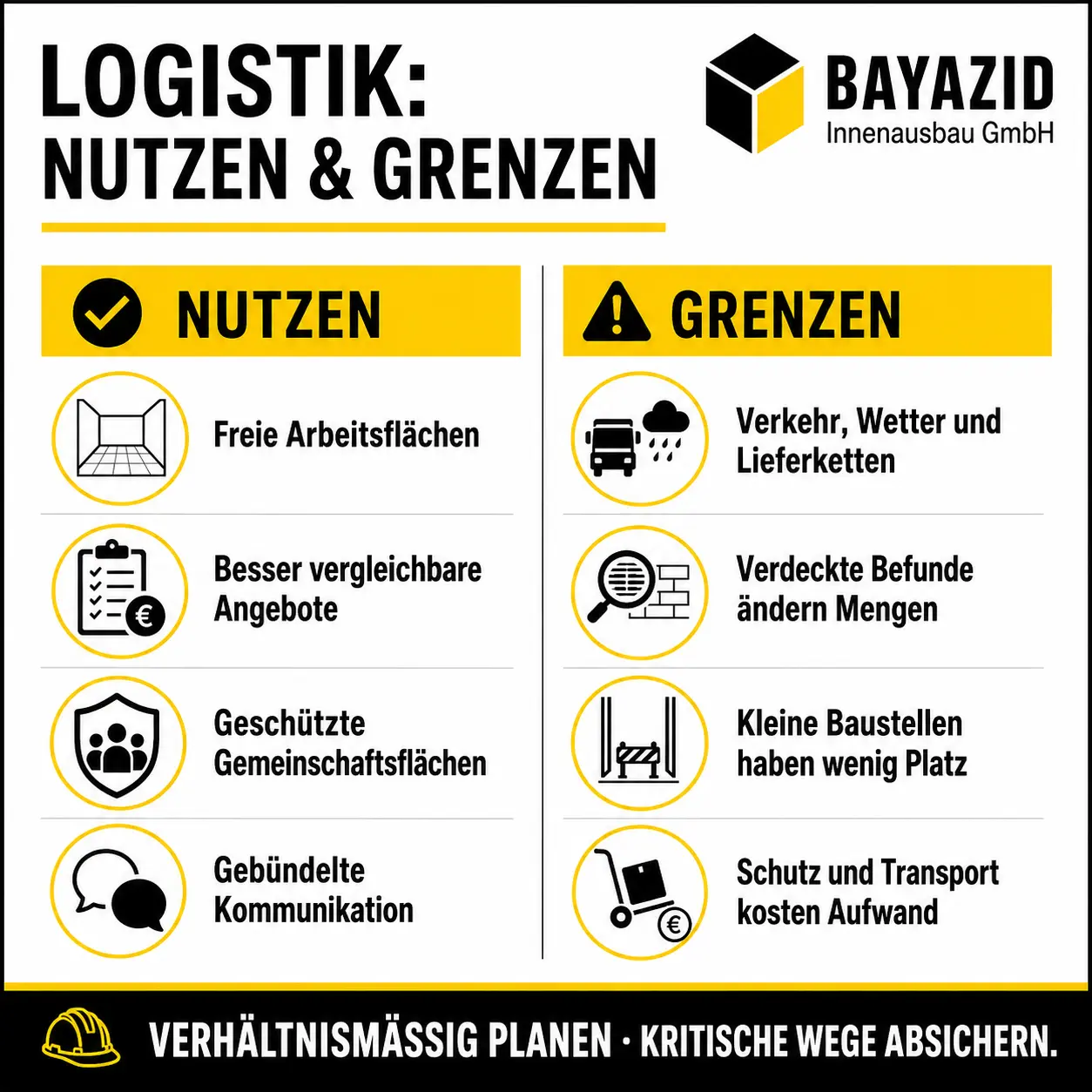

Vorteile einer geplanten Logistik
- Gewerke finden Material und freie Arbeitsflächen zum vorgesehenen Zeitpunkt.
- Transporte, Schutz und Entsorgung werden im Angebot besser vergleichbar.
- Gemeinsam genutzte Gebäudebereiche bleiben kontrollierter und sauberer.
- Empfindliche Produkte werden kürzer gelagert und seltener umgestellt.
- Bewohner und Verwaltung erhalten gebündelte Informationen.
- Lieferengpässe und räumliche Engstellen werden vor der Bauphase sichtbar.
- Dokumentierte Übergaben erleichtern die Zuordnung von Schäden und Restpunkten.
Grenzen der Planung
- Verkehr, Wetter oder Lieferketten lassen sich nicht vollständig kontrollieren.
- Verdeckte Befunde können Material- und Entsorgungsmengen verändern.
- Kleine Baustellen besitzen nicht immer separate Lager- und Arbeitszonen.
- Bewohnte Gebäude behalten unvermeidbare Nutzungskonflikte.
- Zusätzliche Schutz- und Transportleistungen verursachen einen eigenen Aufwand.
- Ein Logistikplan ersetzt keine technische Ausführungsplanung.
Entscheidend ist die Verhältnismäßigkeit. Eine ebenerdige Wohnung mit direktem Hofzugang braucht weniger Organisation als ein Dachgeschoss in enger Innenstadtlage. Gleichzeitig kann schon eine einzige kritische Lieferung einen besonderen Plan erfordern. Deshalb wird nicht die Zahl der Regeln maximiert, sondern das reale Projektrisiko abgedeckt.

Temporäre Ausweichlagerung
Wenn die Baustelle zu klein ist, kann ein externes oder mobiles Zwischenlager sinnvoll sein. Das reduziert Flächenkonflikte, erzeugt aber zusätzliche Transporte und Koordination. Es lohnt sich besonders für empfindliche oder spät benötigte Produkte.
Kleinere Lieferlose
Mehrere Abrufe verringern die Lagermenge. Diese Lösung passt, wenn Lieferzeiten verlässlich sind und die wiederholte Annahme wirtschaftlich bleibt. Sie ist keine pauschale Antwort auf schlechte Planung.
Gebündelte Schwertransporte
Schwere und lange Produkte können in einem vorbereiteten Zeitfenster gemeinsam eingebracht werden. Dafür müssen Flächen frei, Schutz vollständig und das Personal passend eingeplant sein.
Abschnittsweise Sanierung
Bei ausreichender Fläche kann das Projekt in vollständig abschließbare Zonen geteilt werden. Das verschiebt Lager und Nutzung schrittweise. Die Gesamtdauer und wiederholte Einrichtung können allerdings steigen. Der veröffentlichte Beitrag Sanierungsarbeiten in der richtigen Reihenfolge hilft bei der technischen Phasenbildung.
Vollständiger Leerstand
Wenn Bewohner oder Betrieb ausweichen können, werden Zugänge und Arbeitszeiten oft einfacher. Auch im Leerstand bleiben Treppenhaus, Nachbarn, Zufahrt und Lagerflächen jedoch zu berücksichtigen.
Welche Variante passt, hängt von Bauumfang, Immobilie und Nutzung ab. Die beste Lösung ist diejenige, die technische Reihenfolge, verfügbare Fläche und wirtschaftlichen Transportaufwand gemeinsam berücksichtigt.
Entscheidungskriterium
Unabhängig von der gewählten Variante muss der tatsächliche Weg vom Fahrzeug bis zum Einbauort funktionieren. Eine theoretisch günstige Lieferform ist ungeeignet, wenn sie nicht sicher transportiert, geschützt gelagert oder termingerecht verarbeitet werden kann. Deshalb werden Produktformat, Personal, Gerät, Zeitfenster und freie Fläche gemeinsam bewertet. Diese Prüfung gilt auch für Rücktransport und Entsorgung. Erst wenn beide Richtungen geplant sind, ist die logistische Variante vollständig.
Eine Komplettsanierung München wird in dichter Stadtlage nicht allein durch einen guten Bauzeitenplan beherrschbar. Der Plan muss zeigen, wie Material, Abfall, Personen und Informationen tatsächlich durch das Projekt fließen. Zufahrt, Entladung, Aufzug, Treppenhaus, Lager, Schutz, Entsorgung und Reinigung bilden ein zusammenhängendes Logistiksystem.
Gute Planung macht Belastungen sichtbar, bevor sie Kosten und Termine verändern. Sie trennt feste Leistungen von Annahmen, definiert Verantwortliche und verbindet jede Lieferung mit einer baulichen Voraussetzung. Dadurch entsteht kein starres Drehbuch, sondern eine belastbare Grundlage für kontrollierte Anpassungen.
Für Eigentümer bedeutet das: Vergleichen Sie nicht nur Quadratmeterpreise und Gewerke. Prüfen Sie, ob der Anbieter die tatsächlichen Wege gesehen, kritische Formate gemessen und Hausregeln berücksichtigt hat. Fragen Sie, wer Lieferungen annimmt, Schutz kontrolliert und Entsorgung organisiert.
Jetzt Logistik und Sanierungsumfang mit BAYAZID prüfen. Senden Sie Grundriss, Adresse, Etage, Fotos der Zugänge und den gewünschten Leistungsumfang. Wir ordnen ein, welche Vorprüfung für ein belastbares Angebot benötigt wird.
Komplettsanierung München mit Baustellenlogistik
Eine Komplettsanierung München Baustellenlogistik verbindet Bauablauf mit realen Wegen. Die Baustellenlogistik Sanierung klärt nicht nur Liefertermine, sondern auch Zugang, Schutz, Lagerung, Abfall, Reinigung und Verantwortliche. Gerade bei Etagenwohnungen oder engen Zufahrten beeinflussen diese Punkte jedes Gewerk. Werden sie vor dem Angebot dokumentiert, lassen sich Annahmen und Zusatzrisiken klarer abgrenzen.
Der allgemeine Leistungsrahmen zu Rückbau, Technik und Ausbau steht auf der Seite Sanierung und individuelle Gestaltung in München. Dieser Beitrag ergänzt ihn gezielt um Baustelleneinrichtung, Materialfluss und Entsorgung. Für die Terminplanung werden technische Phasen und Lieferkalender gemeinsam betrachtet.
Ihr Ansprechpartner in München
Warum braucht eine Komplettsanierung einen eigenen Logistikplan?
Weil alle Gewerke dieselben Zugänge, Lagerflächen und Transportwege nutzen. Ohne Abstimmung entstehen Blockaden, Wartezeiten und Schäden an fertigen Bereichen.
Was gehört zur Baustelleneinrichtung München?
Je nach Projekt unter anderem Schutz, Versorgung, Beschilderung, Lagerzonen, Abfallsammlung, Schlüsselregelung und die Organisation gemeinsam genutzter Wege.
Wer beantragt eine Haltezone für Lieferungen?
Die Zuständigkeit muss vor Auftrag geklärt werden. Sie hängt vom Leistungsumfang und den örtlichen Anforderungen ab; eine Verfügbarkeit darf nicht einfach vorausgesetzt werden.
Kann der Personenaufzug für Baumaterial genutzt werden?
Nur wenn Maße, Last, Schutz und Vorgaben des Gebäudes dies zulassen. Die Freigabe wird vor der Planung kritischer Lieferungen geklärt.
Wie oft sollte Bauschutt abgeholt werden?
So häufig, dass Arbeits- und Rettungswege frei bleiben, aber nicht häufiger als wirtschaftlich notwendig. Menge, Platz und Stofftrennung bestimmen den Takt.
Welche Schutzmaßnahmen braucht ein Treppenhaus?
Das hängt von Oberflächen und Belastung ab. Möglich sind Bodenplatten, Kantenschutz, Türschutz, Staubtrennung und eine regelmäßige Kontrolle sowie Reinigung.
Wann sollten Türen und Boden geliefert werden?
Möglichst nach Abschluss grober und staubintensiver Arbeiten, sobald Lager- und Einbaubedingungen passen. Das genaue Timing folgt Produkt und Bauablauf.
Ist eine Komplettlieferung günstiger?
Nicht zwingend. Sie kann Transportkosten reduzieren, aber Lagerflächen blockieren und Produkte gefährden. Abrufgröße und Baustellenfläche müssen zusammenpassen.
Wie werden Bewohner informiert?
Sinnvoll ist eine gebündelte Wocheninformation zu Lärm, Abschaltungen, Lieferungen und Wegänderungen über eine festgelegte Ansprechperson.
Was passiert bei Lieferverzögerungen?
Der Wochenplan wird angepasst. Entscheidend ist, ob andere freigegebene Leistungen vorgezogen werden können, ohne technische Reihenfolge oder Schutz zu verletzen.
Sind Logistikkosten im Quadratmeterpreis enthalten?
Das lässt sich nicht pauschal beantworten. Angebote sollten zeigen, welche Transport-, Schutz-, Entsorgungs- und Einrichtungsleistungen konkret enthalten sind.
Welche Unterlagen braucht BAYAZID für die erste Prüfung?
Hilfreich sind Grundriss, Adresse, Etage, Fotos von Straße bis Arbeitsraum, Aufzugsmaße, Hausregeln, Zeitraum und eine Liste der gewünschten Gewerke.
Das folgende Beispiel ist ein neutrales Planungsszenario und keine Referenzbehauptung.
Eine 110 Quadratmeter große Wohnung im vierten Obergeschoss eines Münchner Mehrfamilienhauses soll komplett saniert werden. Geplant sind Rückbau, neue Elektro- und Sanitärpositionen, Trockenbau, Putz, Malerarbeiten, Parkett, Innentüren und eine neue Küche. Der Personenaufzug ist klein, das Treppenhaus besitzt enge Podeste und im Hof darf nicht dauerhaft gelagert werden.
Bei der ersten Logistikprüfung zeigt sich, dass lange Trockenbauprofile und bestimmte Türblätter nicht in den Aufzug passen. Der Hauseingang liegt außerdem hinter zwei Stufen. Die Hausverwaltung erlaubt Baustellenlieferungen werktags in einem begrenzten Zeitfenster und verlangt eine tägliche Reinigung des Eingangsbereichs.
Der Bauablauf wird deshalb in Zonen organisiert. Rückbaumaterial wird innerhalb der Wohnung getrennt gesammelt und in abgestimmten Zeitfenstern abgefahren. Der Treppenweg erhält belastbaren Boden- und Kantenschutz. Trockenbaumaterial kommt in zwei Abrufen: zuerst Profile und Platten für die Rohbauphase, später Material für Ergänzungen. Türblätter werden erst nach Abschluss der staubintensiven Arbeiten geliefert.
Für den Parkettboden wird ein Raum als letzte Lagerzone freigehalten. Zuvor dient er nicht als allgemeine Abstellfläche, damit Untergrundprüfung und Materiallagerung kontrolliert erfolgen können. Die Küche wird nach den schweren Transporten eingebracht. Der Schutz im Treppenhaus bleibt bis zum letzten Gerätetransport liegen.
Die Planung verlängert die Vorbereitungsphase, reduziert aber spontane Trageleistungen und verhindert, dass mehrere Lieferungen gleichzeitig vor dem Haus stehen. Bewohner erhalten einen Wochenplan mit lauten Arbeiten, Abschaltungen und größeren Transporten. Der technische Bauzeitenplan und der Lieferkalender werden gemeinsam aktualisiert.
Das Beispiel zeigt: Logistik verkürzt nicht automatisch jede Bauzeit. Sie verhindert vor allem ungeplante Unterbrechungen und schützt das Gebäude. Der Nutzen entsteht aus Planbarkeit, nicht aus einem unrealistischen Versprechen, dass jede Lieferung exakt ohne Abweichung erfolgt.
