Fenster und Türenmontage: Schnittstellen im Sanierungsablauf planen

Fenster und Türenmontage richtig einordnen: So stimmen Eigentümer Aufmaß, Ausbau, Abdichtung, Putz, Boden und Endmontage aufeinander ab.

Logo von rigips mit blauem und grauem Quadrat.
16
Min
08/2026
Fenster und Türenmontage: Schnittstellen im Sanierungsablauf planen
Fenster und Türenmontage: Schnittstellen im Sanierungsablauf planen

Fenster und Türen werden in einer Sanierung häufig als einzelne Bestellposition betrachtet. Tatsächlich verbinden sie mehrere Bauteile: Außenwand, Innenputz, Fassade, Boden, Abdichtung, Trockenbau, Beschläge und Oberflächen. Ein richtiges Produkt kann deshalb am falschen Zeitpunkt oder mit ungeklärten Anschlüssen trotzdem zu Nacharbeit führen.

Dieser Beitrag behandelt bewusst nicht noch einmal die allgemeinen Preise und Grundlagen der Fenstermontage. Dazu existieren bereits die Ratgeber Fenstermontage München: Kosten und Einbau sowie Fenstermontage und Fenstertausch. Hier geht es um eine andere Suchintention: Wann müssen Aufmaß, Bestellung, Ausbau, Abdichtung, Putz, Boden und Endmontage im gesamten Sanierungsablauf stattfinden?

Besonders bei gleichzeitiger Erneuerung von Fassade, Innenputz, Estrich oder Raumaufteilung entstehen Abhängigkeiten. Ein Fensterelement braucht klare Rohbauöffnungen und Anschlussdetails. Eine Innentür braucht fertige Wanddicke, Bodenhöhe und Öffnungsmaß. Werden diese Daten zu früh angenommen, passen Zargen oder Fensterbänke später nicht. Erfolgt das Aufmaß zu spät, blockiert die Lieferzeit den Bauablauf.

Die Lösung ist kein starrer Montagetermin für jedes Projekt, sondern eine Freigabekette. Vor Bestellung werden Maße und Planungsstände bestätigt. Vor dem Ausbau werden Schutz und Anschlusszustand vorbereitet. Nach der Montage werden Befestigung, Funktion und Abdichtung kontrolliert. Erst danach folgen Putz, Trockenbau, Boden und Endoberflächen.

Senden Sie BAYAZID Grundriss, Öffnungsmaße, Fotos und geplante Bodenaufbauten. So lässt sich prüfen, welche Angaben vor dem verbindlichen Aufmaß noch fehlen.

Fenster und Türenmontage: Schnittstellen im Sanierungsablauf planen
Schnittstellen

Der häufigste Planungsfehler ist nicht unbedingt ein falsches Fenster oder eine falsche Tür. Häufig fehlt eine verbindliche Schnittstelle zu den angrenzenden Arbeiten. Der Fensterbauer erwartet eine vorbereitete Öffnung, der Putzer erwartet ein montiertes Element, der Fassadenbetrieb benötigt geklärte Anschlussbreiten und der Bodenleger braucht die endgültige Türhöhe. Wenn diese Erwartungen nicht zusammengeführt werden, entstehen Lücken.

Fenster betreffen innen und außen

Fenster sitzen in der Gebäudehülle. Ihre Lage in der Öffnung beeinflusst Laibung, Fensterbank, Fassade, Dämmung, Sonnenschutz und Innenputz. Beim Fensteranschluss abdichten werden unterschiedliche Beanspruchungen berücksichtigt. Die konkrete Ausführung muss zum Wandsystem, Fenster und geplanten Schichten passen. Ein pauschaler Streifen Material ist kein Anschlusskonzept.

Türen verbinden Wand und Boden

Bei Innentüren hängt die Zarge von Wanddicke, Bekleidungen und fertiger Bodenhöhe ab. Schon wenige Millimeter können Fuge, Kürzung oder Anschluss verändern. Bei Außentüren kommen Schwelle, Abdichtung, Entwässerung und Gebäudehülle hinzu. Brandschutz-, Schallschutz- oder einbruchhemmende Anforderungen dürfen nicht durch einen ungeplanten Anschluss geschwächt werden.

Das Aufmaß ist eine Freigabe

Fenster Aufmaß bedeutet mehr als Breite und Höhe. Es dokumentiert Bezugspunkte, Einbaulage, Anschlussraum, Öffnungszustand, Fensterbank, Beschläge, Teilungen und besondere Funktionen. Bei Türen werden Rohbaumaß, Wanddicke, Öffnungsrichtung, Bodenhöhe und gewünschte Ausstattung erfasst. Verbindlich wird das Maß erst, wenn die zugrunde liegenden Bauteile und Planstände feststehen.

Lieferzeit und Baureife müssen zusammenpassen

Eine frühe Bestellung kann Termine sichern, erhöht aber das Risiko falscher Maße. Eine späte Bestellung reduziert Maßrisiken, kann jedoch Folgegewerke verzögern. Deshalb unterscheidet die Planung zwischen Vorabmessung, technischem Aufmaß und Bestellfreigabe.

Die Fenster- und Türmontage München wird bei BAYAZID deshalb mit den vereinbarten Ausbauleistungen und vorhandenen Fachplanungen abgeglichen.

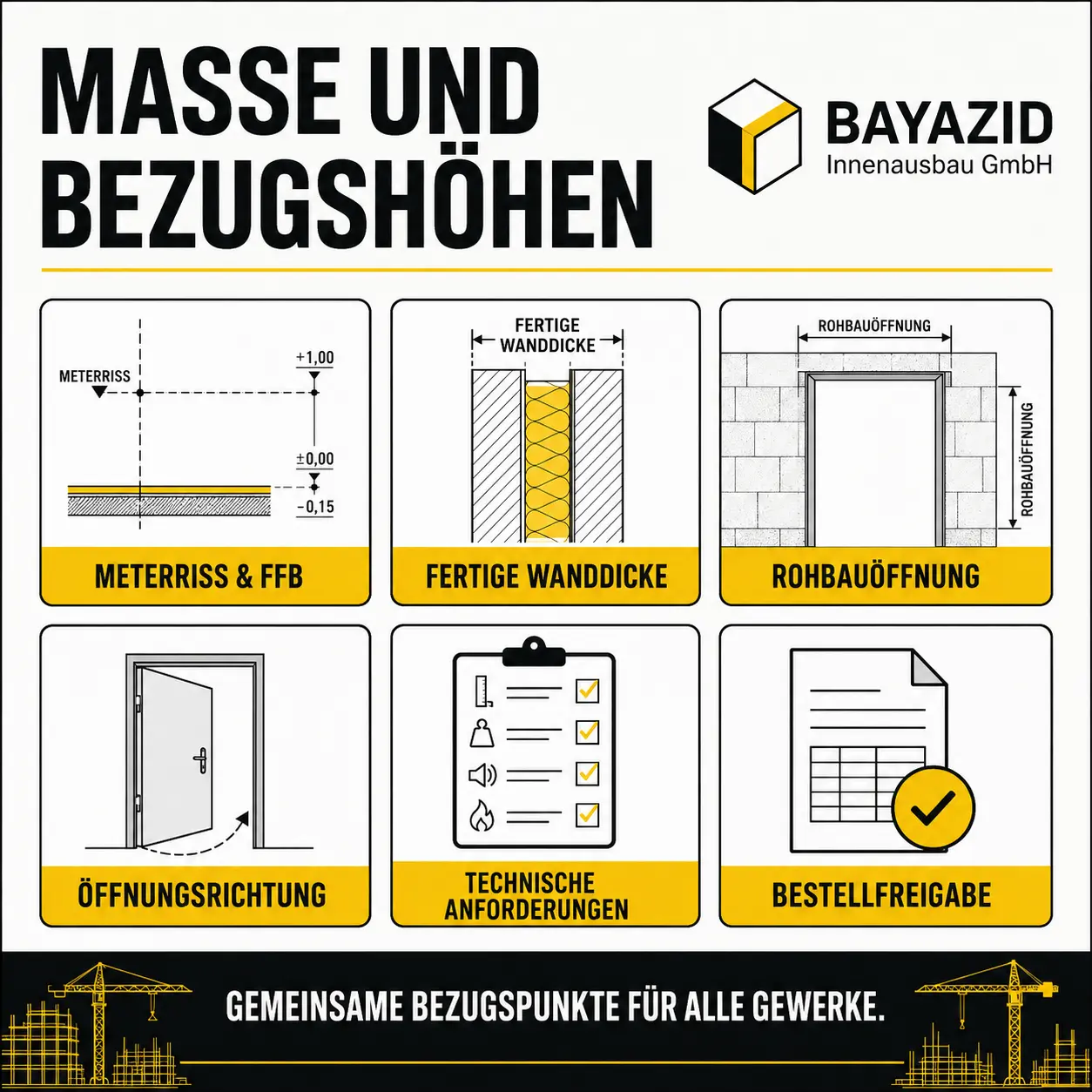

Maße und Bezugshöhen

Eine koordinierte Fenster und Türenmontage beginnt mit gemeinsamen Bezugspunkten. Jeder Beteiligte muss dieselbe Höhe, Wandseite und Öffnungsnummer verwenden. Ohne dieses System können korrekte Einzelmaße trotzdem nicht zusammenpassen.

Meterriss und Fertigfußboden

Bei Türöffnungen ist die geplante Fertigfußbodenhöhe zentral. Rohdecke, Dämmung, Estrich, Spachtelung, Belag und Kleber ergeben gemeinsam den Aufbau. Wird nur der aktuelle Rohboden gemessen, kann die Tür später zu tief oder zu hoch sitzen. Der Meterriss oder ein anderer dokumentierter Höhenbezug wird vor Aufmaß festgelegt und während der Bauphase erhalten.

Wanddicke im fertigen Zustand

Für Zargen zählt nicht nur das Mauerwerk oder Ständerwerk. Putz, Fliesen, Spachtelung, Bekleidungen und ungleichmäßige Wandstärken beeinflussen das Bestellmaß. Bei einer Nische oder einem Wandversprung werden mehrere Messpunkte benötigt.

Rohbauöffnung und Anschlussraum

Fensteröffnungen werden an mehreren Stellen gemessen. Abweichungen, Schiefstand und unregelmäßige Laibungen werden dokumentiert. Das Bestellmaß folgt nicht einfach dem kleinsten Wert, sondern dem geplanten Befestigungs- und Abdichtungskonzept. Zu wenig Anschlussraum erschwert Ausrichtung und Abdichtung; zu viel Anschlussraum verlangt eine geeignete Lösung.

Öffnungsrichtung und Nutzung

Türanschlag, Flügelrichtung und Bedienseite werden im Plan und vor Ort kontrolliert. Möbel, Schalter, Heizkörper, Verkehrswege und Barrierefreiheit können die Entscheidung beeinflussen. Bei Fenstern werden Öffnungsflügel, Festfelder, Reinigungsmöglichkeit und Sonnenschutz abgestimmt.

Anforderungen am Bauteil

Wärme-, Feuchte-, Schall-, Brand- und Einbruchschutz werden nicht erst bei der Montage ausgewählt. Sie beeinflussen Produkt, Befestigung, Beschläge, Verglasung und Anschluss. Für besondere Anforderungen sind entsprechende Nachweise, Planung und fachgerechte Ausführung erforderlich.

Dokumente für die Bestellfreigabe

Eine sinnvolle Freigabe enthält Elementnummer, Lage, Maß, Öffnungsart, Oberfläche, Beschläge, Glas oder Türblatt, Schwelle, Anschlussangaben und Planstand. Änderungen werden nicht nur per Zuruf weitergegeben. Die alte Version bleibt nachvollziehbar, damit Bestellung und Baustelle denselben Stand verwenden.

PREISKALKULATION

Was kostet Ihr Bauvorhaben?

Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

Gewerke und Leistungen verständlich auswählen
Mengen und Ausführungsdetails direkt angeben
Unmittelbar eine realistische Kostenschätzung erhalten
Zur Preisberechnung im Vollbild
Kostenlos · unverbindlich · ohne Weiterleitung
Fenster und Türenmontage: Schnittstellen im Sanierungsablauf planen

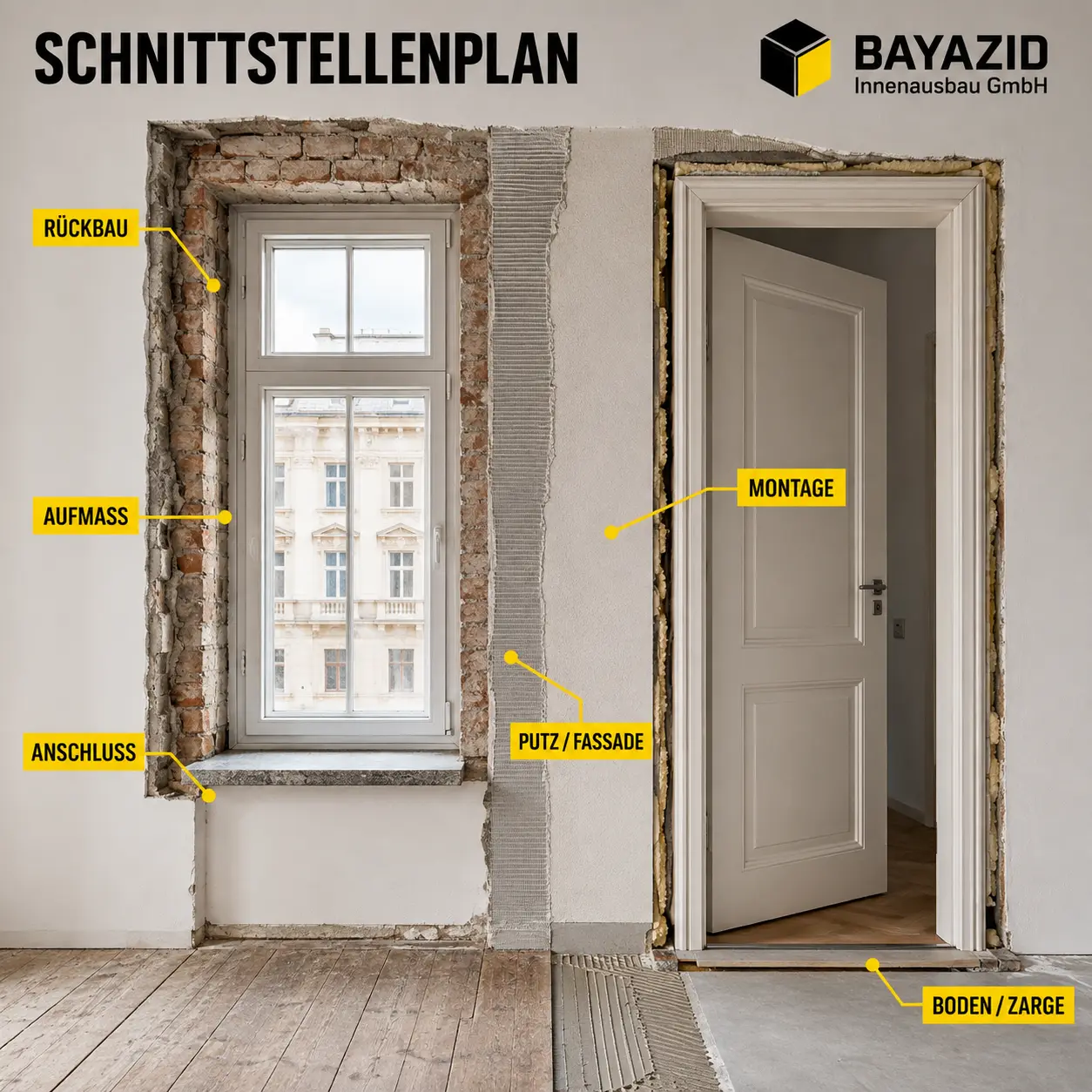

Schnittstellenplan

Der Schnittstellenplan beantwortet für jedes Element, was vor der Montage fertig sein muss, welche Arbeiten danach folgen und wer den Anschluss übernimmt. Fenster und Türen austauschen wird dadurch Teil des Gesamtprojekts statt einer isolierten Lieferung.

1. Rückbau und Öffnung

Vor dem Ausbau werden Schutz, Zugänglichkeit und Zustand angrenzender Bauteile dokumentiert. Bei Fenstern ist der temporäre Witterungsschutz zu planen. Bei Türen wird geprüft, ob Zarge, Wandbekleidung, Leitungen oder Boden betroffen sind. Der Rückbau endet in einem definierten Zustand.

2. Rohbaukorrektur

Lose Bereiche, unzureichende Auflager oder stark unregelmäßige Öffnungen werden vor Montage bearbeitet. Korrekturen dürfen die geplante Öffnungsgröße nicht unkontrolliert verändern. Bei neuen Trockenbauwänden werden Unterkonstruktion und Verstärkungen auf Türgewicht und Funktion abgestimmt.

3. Technisches Aufmaß

Das Aufmaß erfolgt nach erreichter Messreife. Bei Fenstern müssen relevante Öffnungen und Anschlusslagen bekannt sein. Bei Zargen müssen Wandaufbau und Bodenhöhe belastbar feststehen. Abweichungen zur Planung werden vor Bestellung entschieden.

4. Bestellung und Lieferzeit

Elemente werden nach Freigabe bestellt. Der Terminplan enthält nicht nur eine geschätzte Lieferwoche, sondern auch Puffer für Prüfung, Transport und Baustellenannahme. Sonderfarben, besondere Beschläge oder Maßanfertigungen können andere Vorläufe benötigen.

5. Montagevorbereitung

Arbeitsbereich, Transportweg, Lagerung, Befestigungsuntergrund und Wetterschutz werden vorbereitet. Empfindliche Elemente werden nicht in feuchten oder staubintensiven Bereichen gelagert. Vor Montage werden Elementnummer und Öffnung abgeglichen.

6. Befestigung und Ausrichtung

Elemente werden lot-, waage- und fluchtgerecht nach System und Untergrund befestigt. Die Befestigung muss Lasten übertragen, ohne Funktion oder Rahmen unnötig zu beeinträchtigen. Bei Türen werden Spaltmaße, Anschlag und spätere Bodenanschlüsse berücksichtigt.

7. Anschlussfuge Fenster

Die Anschlussfuge Fenster übernimmt mehrere Aufgaben. Sie muss Bewegungen aufnehmen und passend gegen Feuchte, Luftdurchgang sowie Witterung ausgebildet werden. Das konkrete Material und die Schichtenfolge richten sich nach Einbausituation und Planung. Außen- und Innenanschluss werden mit Fassade, Laibung und Fensterbank abgestimmt.

8. Putz- und Trockenbauanschluss

Montage vor Putzarbeiten ist häufig sinnvoll, weil Laibungen sauber an das Element geführt werden können. Der Zeitpunkt hängt jedoch von Untergrund, Schutz und System ab. Anschlussprofile, Bewegungsfugen und Oberflächen werden vor Ausführung festgelegt. Putz darf die Funktion von Beschlägen oder Entwässerungsöffnungen nicht beeinträchtigen.

9. Fensterbänke und Schwellen

Innen- und Außenfensterbänke benötigen abgestimmte Höhen, Überstände und seitliche Anschlüsse. Türschwellen verbinden Innenboden, Abdichtung und Außenbelag. Besonders bodennahe Anschlüsse müssen früh geplant werden, weil spätere Korrekturen aufwendig sind.

10. Boden und Zargen

Beim Türzargen montieren muss entschieden werden, ob die Zarge vor oder nach dem Bodenbelag gesetzt wird. Produkt, Bauablauf und Schutz bestimmen die Reihenfolge. Übergangsprofile, Bewegungsfugen und Belagswechsel werden an der richtigen Stelle geplant.

11. Endmontage

Flügel, Beschläge, Drücker, Dichtungen und gegebenenfalls Schließsysteme werden eingestellt. Schutzfolien werden zum geeigneten Zeitpunkt entfernt. Funktionsprüfungen umfassen Öffnen, Schließen, Verriegeln, Dichtungskontakt und sichtbare Beschädigungen.

12. Übergabe und Pflege

Elemente, Schlüssel, Bedienung und Pflegehinweise werden dokumentiert übergeben. Besondere Wartungs- oder Einstellhinweise gehören in die Projektunterlagen. Fotos der verdeckten Befestigung und Anschlüsse können die spätere Nachvollziehbarkeit verbessern.

Fenster in massivem Mauerwerk

Bei einer massiven Außenwand werden Einbaulage, Befestigungsuntergrund, Laibungsputz und vorhandene Fassadenschichten gemeinsam aufgenommen. Unregelmäßiges Bestandsmauerwerk kann lokale Korrekturen benötigen. Die Anschlussplanung berücksichtigt, wie innen und außen an den Rahmen herangeführt wird und wo Bewegungen aufgenommen werden.

Wird der Innenputz großflächig erneuert, kann die Fensterlage vor dem Neuputz klar vorbereitet werden. Bleibt der Putz weitgehend bestehen, braucht der Anschluss eine saubere Reparaturgrenze. In beiden Fällen wird vermieden, dass der Putzer die Fuge ohne abgestimmtes Detail beliebig überarbeitet.

Fenster bei gedämmter Fassade

Bei vorhandener oder geplanter Dämmung beeinflusst die Einbaulage Laibung, Befestigung und äußeren Anschluss. Fensterbank, Sonnenschutz und Dämmstärke werden vor Bestellung berücksichtigt. Ein späterer Fassadenaufbau darf Entwässerung oder Bedienung nicht beeinträchtigen. Umgekehrt darf der Fenstertausch keine ungeplante Lücke im Fassadensystem hinterlassen.

Bodentiefe Elemente

Bodentiefe Fenster und Außentüren benötigen besondere Aufmerksamkeit an Schwelle, Innenboden und Außenanschluss. Höhen, Gefälle, Abdichtung und Entwässerung werden nicht erst beim Setzen des Elements entschieden. Der Bodenleger benötigt den verbindlichen Schwellenbezug; Außenarbeiten brauchen die geplante Anschlusshöhe.

Fenster mit Sonnenschutz

Rollläden, Raffstores oder andere Systeme beeinflussen Kasten, Führungsschienen, Elektroanschluss und Laibung. Wartungszugänge müssen erreichbar bleiben. Leitungen werden vor dem Schließen dokumentiert. Putz- und Fassadenanschlüsse berücksichtigen die Bewegungs- und Revisionsbereiche des Systems.

Innentüren in Mauerwerk

Bei gemauerten Wänden variiert die fertige Dicke durch Putz und gegebenenfalls Fliesen. Für Zargen werden mehrere Messpunkte aufgenommen. Öffnungen werden vor Bestellung auf Breite, Höhe, Lot und Rechtwinkligkeit geprüft. Größere Abweichungen erhalten eine geplante Korrektur statt einer improvisierten Montage.

Innentüren im Trockenbau

Türöffnungen in Trockenbauwänden werden mit passender Unterkonstruktion und erforderlichen Verstärkungen geplant. Die Wand darf nicht nur optisch die richtige Öffnung besitzen; sie muss die vorgesehene Tür und Nutzung aufnehmen können. Elektroinstallationen, Schalter und Wandanschlüsse werden so geführt, dass Zarge und Befestigung nicht kollidieren.

Türen in gefliesten Bereichen

Im Bad oder anderen gefliesten Räumen verändert die Fliese die Wanddicke. Fliesenabschluss, Zarge, Abdichtung und Bodenübergang werden gemeinsam gezeichnet. Die Reihenfolge verhindert, dass Fliesen unkontrolliert hinter oder gegen die Zarge laufen und sichtbare Fugen unterschiedlich ausfallen.

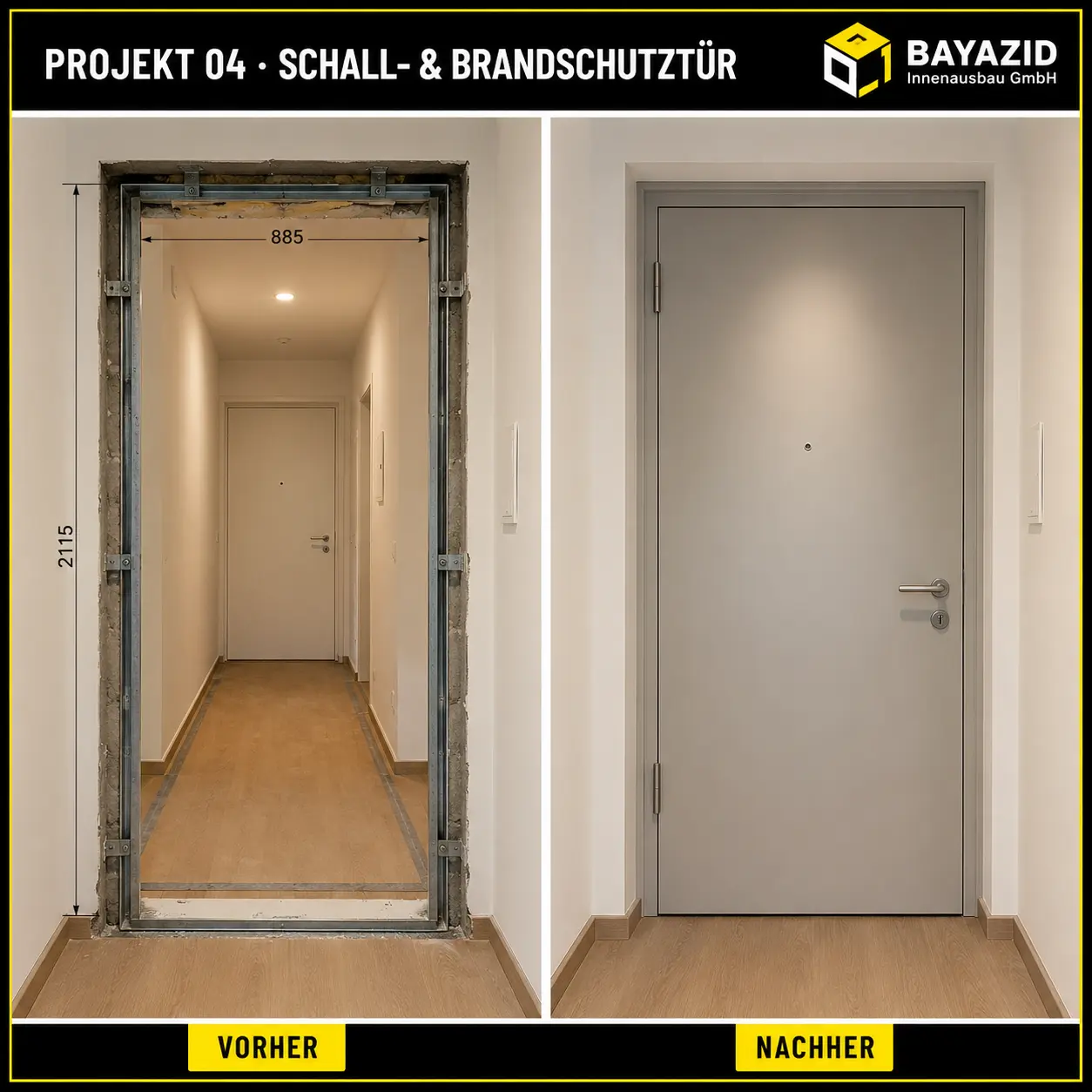

Schall- und Brandschutztüren

Besondere Türen funktionieren als System aus Türblatt, Zarge, Beschlägen, Dichtungen, Befestigung und Wandanschluss. Produkt und Einbausituation müssen zusammenpassen. Eigenmächtige Änderungen an Beschlägen oder Anschlüssen können die vorgesehene Funktion beeinträchtigen. Planung, Nachweise und Montage werden daher projektbezogen durch qualifizierte Beteiligte abgestimmt.

Wohnungseingangstüren

Wohnungseingangstüren berühren häufig Schall-, Sicherheit-, Brand- und Gemeinschaftseigentumsthemen. Maße, Optik auf der Flurseite, Schließanlage und vorhandene Vorgaben werden vor Bestellung geklärt. Die Baustellenlogistik schützt Flur und Zugang, während die Wohnung zeitweise offen sein kann.

Bestandszargen erhalten

Wenn nur Türblätter erneuert werden sollen, werden Bandpositionen, Schloss, Falz, Spaltmaße und Zustand genau geprüft. Standardmaße allein reichen nicht. Auch die gewünschte Oberfläche der Zarge muss zur neuen Tür passen. Erst danach ist eine sinnvolle Produktentscheidung möglich.

Kontrolle vor Folgearbeiten

Vor dem Verputzen oder Verkleiden werden Elementnummer, Befestigung, Ausrichtung, sichtbare Anschlusslage und Funktion kontrolliert. Fotos dokumentieren verdeckte Bereiche. Mängel werden korrigiert, solange der Zugang noch besteht. Diese Zwischenprüfung schützt das Element und die geplanten Folgearbeiten.

Kontrolle nach feuchten Arbeiten

Putz, Estrich und andere feuchte Bauprozesse verändern das Baustellenklima. Elemente werden geschützt, regelmäßig gelüftet und nach Abschluss erneut auf Funktion geprüft. Schutzmaßnahmen dürfen Entwässerungs- oder Bewegungsbereiche nicht blockieren. Hersteller- und Planervorgaben sind zu beachten.

Endkontrolle nach Boden und Maler

Nach Fertigstellung der angrenzenden Oberflächen werden Beschädigungen, Fugen, Bodenabstände, Drücker und Verriegelung geprüft. Eine Tür kann vor dem Boden richtig eingestellt gewesen sein und anschließend durch veränderte Höhen Anpassung benötigen. Diese Endkontrolle ist ein eigener Schritt, nicht nur ein Blick bei der Schlussreinigung.

Dokumentationspaket

Ein vollständiges Paket kann Elementliste, Freigabeplan, Produktunterlagen, Aufmaß, Fotos, Schlüssel- oder Schließplan, Pflegehinweise und Abnahmeprotokoll enthalten. Der Umfang richtet sich nach Projekt und Produkt. Entscheidend ist, dass spätere Nutzer nachvollziehen können, welches Element eingebaut wurde und welche Wartung vorgesehen ist.

Schnittstellenbesprechung vor Bestellung

Bei mehreren Gewerken wird eine kurze Besprechung mit Plan, Elementliste und Details durchgeführt. Fenster- oder Türmontage, Trockenbau, Putz, Fassade und Boden bestätigen ihre Voraussetzungen. Offene Punkte erhalten Verantwortliche und Termin. Diese Besprechung ist deutlich günstiger als eine nachträgliche Änderung an bestellten Elementen.

Elementfreigabe als Prüftabelle

Vor Bestellung erhält jedes Element eine kurze Prüftabelle. Sie enthält Öffnungsnummer, Raum, Produktart, Rohmaß, Bestellmaß, Fertigfußboden, Wanddicke, Anschlag, Oberfläche, Beschläge und Anschlusszuständigkeit. Bei Fenstern kommen Einbaulage, Fensterbank, Sonnenschutz und äußere Anschlussseite hinzu. Bei Türen werden Zarge, Türblatt, Drücker, Schloss und Schwelle ergänzt.

Die Tabelle besitzt drei Unterschriften oder digitale Freigaben: technisches Aufmaß, gestalterische beziehungsweise funktionale Auswahl und kaufmännische Bestellung. Dadurch wird deutlich, ob eine Zahl nur gemessen, bereits geplant oder tatsächlich bestellt ist. Ein unverbindlicher Planwert darf nicht versehentlich als Produktionsmaß verwendet werden.

Entscheidungsreihenfolge für Fenster

Zuerst wird festgelegt, welche Elemente erhalten oder ersetzt werden. Danach folgen Öffnungsart, Teilung und grundlegende Funktionen. Anschließend werden Einbaulage, Anschluss und Fensterbank geplant. Erst dann sind Oberflächen, Griffe und ergänzende Ausstattung sinnvoll abschließend zu wählen. Diese Reihenfolge verhindert, dass eine frühe Designentscheidung ein technisch ungeklärtes Detail verdeckt.

Bei mehreren gleichartigen Fenstern wird ein Typ gebildet, aber jede Öffnung trotzdem kontrolliert. Altbauten können trotz identischer Ansicht unterschiedliche Maße besitzen. Ein Typenplan spart Organisation, ersetzt kein objektspezifisches Aufmaß.

Entscheidungsreihenfolge für Türen

Bei Türen beginnt die Planung mit Funktion und Nutzung: Innenraum, Wohnungseingang, Feuchtraum oder besondere Anforderung. Danach werden Öffnungsrichtung, Durchgang, Wandaufbau und Bodenhöhe geklärt. Erst anschließend folgen Oberfläche, Drücker und weitere Ausstattung. Eine optisch passende Tür ist keine belastbare Auswahl, wenn Zarge oder Öffnung nicht zum Aufbau passen.

Barrierearme Übergänge

Wenn geringe Schwellen, größere Durchgänge oder besondere Bedienhöhen gewünscht sind, werden diese Ziele früh benannt. Sie beeinflussen Rohbauöffnung, Bodenaufbau, Entwässerung und Produktwahl. Einzelne Maße dürfen nicht isoliert versprochen werden; der gesamte Anschluss muss funktionieren. Bei öffentlich oder besonders genutzten Gebäuden können weitere Planungsanforderungen gelten.

Renovierung bei laufender Nutzung

Werden Fenster und Türen in bewohnten Räumen ersetzt, braucht jedes Element ein Zeitfenster für Ausbau, Montage, Anschluss und Wiederherstellung. Möbel, Vorhänge, Zugänge und Schutz werden vorbereitet. Bei Außenfenstern wird die Öffnungsdauer begrenzt und die Wetterlage berücksichtigt. Der Raum gilt erst als wieder nutzbar, wenn Sicherheit, Funktion und vereinbarter Zwischenzustand hergestellt sind.

Bei mehreren Wohnungen kann ein Musterelement sinnvoll sein. Daran werden Produkt, Anschluss, Schutz und Zeitbedarf geprüft, bevor die Serie beginnt. Das Muster wird dokumentiert; erforderliche Änderungen fließen in die restlichen Elemente ein.

Koordination mit Elektro und Sonnenschutz

Elektrische Antriebe, Kontakte oder Sonnenschutz benötigen Leitungswege, Anschlusspunkte und Prüfungen. Diese Leistungen werden vor dem Schließen der Laibung koordiniert. Kabelreserven liegen nicht ungeschützt in Bewegungs- oder Befestigungsbereichen. Zuständigkeiten für Anschluss und Inbetriebnahme stehen im Terminplan.

Koordination mit Malerarbeiten

Malerflächen beginnen nicht automatisch direkt am Rahmen. Anschlussprofil, Fuge und Oberflächenübergang werden definiert. Vor dem Anstrich werden Schutz, Haftung und fertiger Putzanschluss kontrolliert. Nach Entfernung temporärer Schutzmaterialien erfolgt eine Sichtprüfung der Kanten.

Koordination mit Reinigung und Übergabe

Bauschlussreinigung entfernt Staub und produktfremde Rückstände, ersetzt aber keine technische Wartung. Entwässerungsöffnungen, Dichtungen und Beschläge dürfen nicht durch aggressive oder ungeeignete Mittel beschädigt werden. Pflegehinweise werden an Reinigung und Nutzer weitergegeben.

Wartung im Lebenszyklus

Montage endet mit Übergabe, die Funktion bleibt jedoch wartungsabhängig. Beschläge können Einstellungen und Pflege benötigen; Dichtungen und Anschlussbereiche werden regelmäßig kontrolliert. Der Eigentümer erhält Informationen dazu, welche Kontrollen selbst möglich sind und wann ein Fachbetrieb benötigt wird. Gute Dokumentation macht spätere Ersatzteil- oder Einstellarbeiten einfacher.

Freigabe bei Planänderungen

Ändert sich nach dem Aufmaß der Boden, die Wandbekleidung oder die Öffnungsrichtung, wird geprüft, ob das Bestellmaß betroffen ist. Eine Änderung gilt nicht allein deshalb als klein, weil sie nur wenige Millimeter umfasst. Bei Zargen, Schwellen oder Anschlussprofilen können geringe Abweichungen sichtbar und funktional relevant sein.

Vor Produktionsfreigabe lassen sich viele Details noch anpassen. Nach Bestellung können Änderungen Kosten, Lieferzeit oder eine vollständige Neubestellung verursachen. Deshalb erhält jede Änderung eine kurze schriftliche Bewertung: betroffenes Element, alter und neuer Stand, Einfluss auf Maß, Anschluss, Preis und Termin.

Umgang mit Toleranzen

Bestand, Rohbau, Produkt und Ausbau besitzen eigene Maßabweichungen. Gute Planung addiert diese nicht unkontrolliert, sondern legt Bezug, Anschlussraum und Ausgleichsmöglichkeit fest. Montage darf keine ungeeignete Öffnung verdecken. Umgekehrt muss der vorbereitende Ausbau wissen, welche Öffnung für das konkrete System benötigt wird.

Prüfung vor Serienmontage

Bei vielen gleichen Elementen wird nach Möglichkeit das erste montierte Element besonders intensiv geprüft. Ausrichtung, Anschluss, Zeitbedarf und Folgearbeiten werden dokumentiert. Erst nach Freigabe läuft die Serie weiter. Das verhindert, dass ein wiederkehrender Detailfehler an allen Öffnungen entsteht.

Elemente sicher lagern

Fenster und Türen werden trocken, standsicher und gegen Stoß geschützt gelagert. Sie blockieren keine Rettungs- oder Arbeitswege. Elementnummern bleiben lesbar, Zubehör wird zugeordnet und Verpackungen werden nur so weit geöffnet, wie Prüfung und Montage es verlangen.

Die Lagerplanung berücksichtigt Gewicht und Reihenfolge. Das zuerst benötigte Element darf nicht hinter späteren Bauteilen stehen. Glas, Beschläge und Oberflächen werden nach Produktvorgaben behandelt. Eine kontrollierte Annahme dokumentiert sichtbare Transportschäden vor dem Einbau und erleichtert die rechtzeitige Klärung.

Montagereife bestätigen

Kurz vor dem Termin bestätigt die Baustelle, dass Öffnungen zugänglich, Maße unverändert, Bezugshöhen vorhanden und Anschlussmaterialien verfügbar sind. Diese Rückmeldung verhindert eine Anfahrt zu einem noch nicht vorbereiteten Bereich. Sie wird bei längeren Lieferzeiten erneut geprüft, weil sich der Bauzustand zwischen Aufmaß und Montage verändern kann.

Fenster und Türenmontage: Schnittstellen im Sanierungsablauf planen

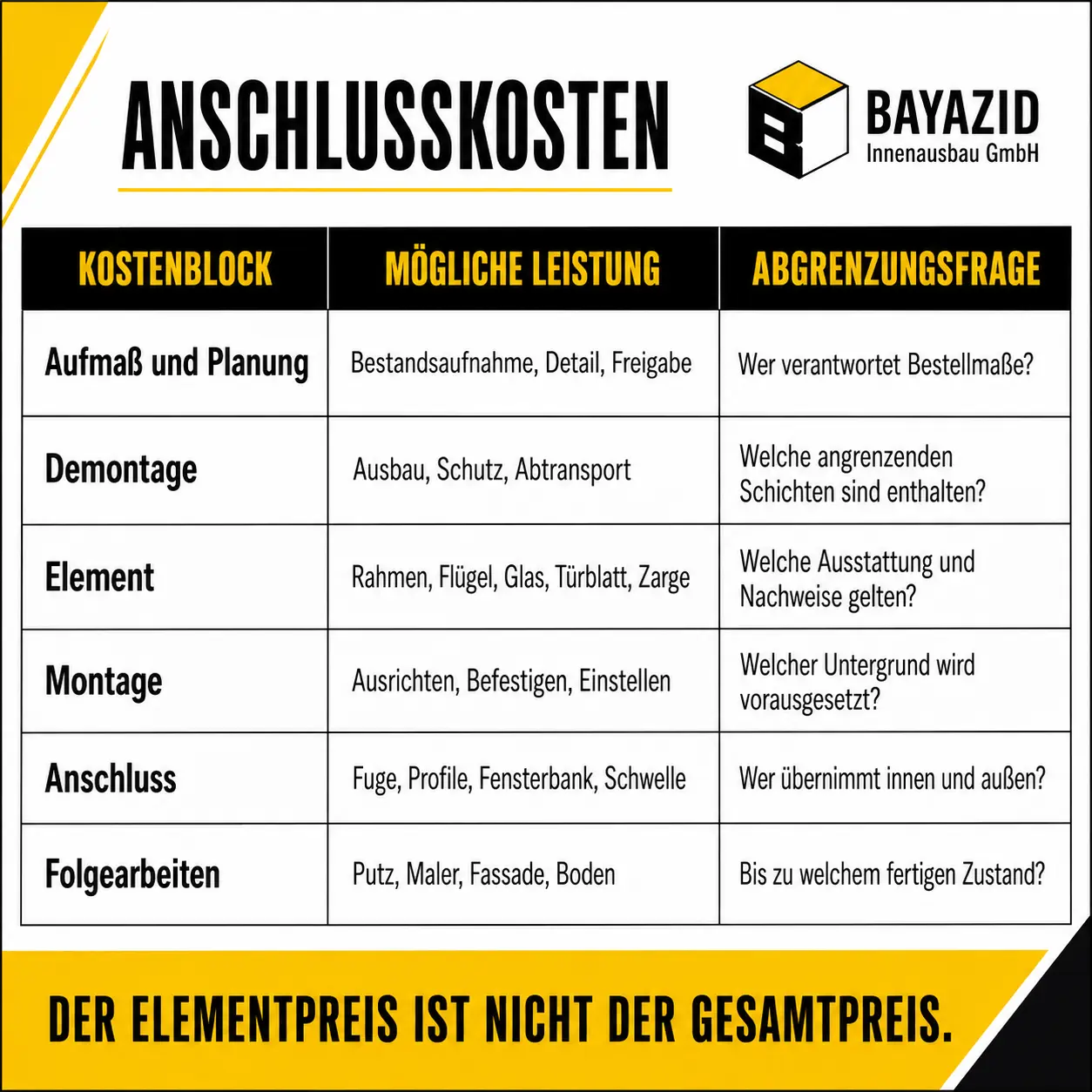

Anschlusskosten

Bei Fenster und Türenmontage entstehen Kosten nicht nur durch das Element und seine Befestigung. Öffnung, Ausbau, Schutz, Transport, Anschluss, Putz, Fensterbank, Schwelle, Boden und Entsorgung können eigene Leistungen sein. Angebote werden nur vergleichbar, wenn diese Schnittstellen gleich abgegrenzt sind.

KostenblockMögliche LeistungAbgrenzungsfrage
Aufmaß und PlanungBestandsaufnahme, Detail, FreigabeWer verantwortet Bestellmaße?
DemontageAusbau, Schutz, AbtransportWelche angrenzenden Schichten sind enthalten?
ElementRahmen, Flügel, Glas, Türblatt, ZargeWelche Ausstattung und Nachweise gelten?
MontageAusrichten, Befestigen, EinstellenWelcher Untergrund wird vorausgesetzt?
AnschlussFuge, Profile, Fensterbank, SchwelleWer übernimmt innen und außen?
FolgearbeitenPutz, Maler, Fassade, BodenBis zu welchem fertigen Zustand?

Der Elementpreis ist kein Gesamtpreis

Ein günstigeres Fenster kann durch besondere Anpassungen, neue Fensterbänke oder aufwendige Laibungen insgesamt teurer werden. Eine Türzarge passt möglicherweise nicht zur endgültigen Wanddicke. Deshalb wird bis zum fertigen Anschluss kalkuliert.

Bestandsrisiken offen ausweisen

Verdeckte Befestigungen, unregelmäßige Öffnungen oder beschädigte Untergründe sind vor Ausbau nicht immer vollständig sichtbar. Angebote können bekannte Leistungen fest kalkulieren und klar beschriebene Prüf- oder Bedarfspositionen ergänzen. Unbegrenzte Pauschalausschlüsse helfen dem Auftraggeber dagegen wenig.

Wiederholungsarbeiten vermeiden

Wird eine Zarge vor der Bodenentscheidung bestellt, kann eine Nachbestellung nötig werden. Wird der Innenputz fertiggestellt, bevor die Fensteranschlusslage geklärt ist, muss die Laibung möglicherweise erneut bearbeitet werden. Schnittstellenplanung kostet Zeit, verhindert aber vermeidbare Doppelarbeit.

Eine erste Orientierung zu angrenzenden Ausbauleistungen bietet der BAYAZID Preiskalkulator. Fordern Sie für Ihr Projekt eine Abgrenzung von Element, Montage und Folgearbeiten an.

KOSTENÜBERSICHT

Kosten für Ihr Projekt vorab kalkulieren

Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

Meine Kalkulation starten
Fenster und Türenmontage: Schnittstellen im Sanierungsablauf planen

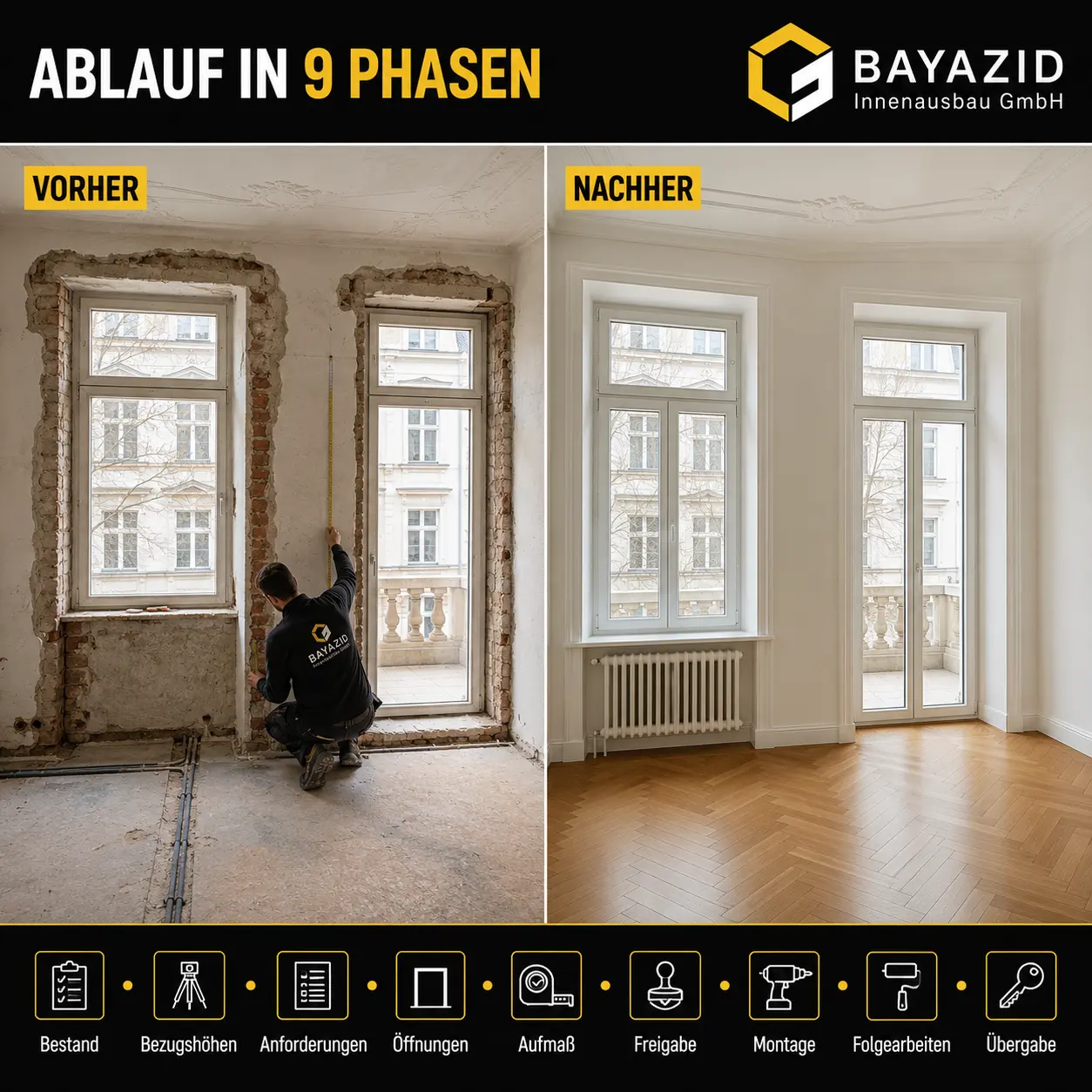

Ablauf in 9 Phasen
  1. Ziel und Anforderungen festlegen: Nutzung, Gestaltung, Öffnungsarten und besondere Funktionen werden definiert.
  2. Bestand aufnehmen: Öffnungen, Höhen, Wandaufbauten, Anschlüsse und Schäden werden dokumentiert.
  3. Schnittstellen planen: Fassade, Putz, Trockenbau, Boden, Fensterbank und Schwelle erhalten Zuständigkeiten.
  4. Messreife herstellen: relevante Rohbau- und Ausbauentscheidungen werden abgeschlossen.
  5. Technisches Aufmaß freigeben: Maße, Ausstattung und Planstand werden bestätigt.
  6. Bestellung und Bauplan koppeln: Liefertermin, Lagerung und vorbereitende Arbeiten werden abgestimmt.
  7. Montage und Anschluss ausführen: Befestigung, Ausrichtung und vorgesehene Anschlusslagen werden hergestellt.
  8. Folgegewerke anschließen: Putz, Fassade, Boden und Maler arbeiten nach Freigabe.
  9. Funktion und Dokumentation übergeben: Einstellung, Oberfläche, Schlüssel und Pflege werden geprüft.

Fenster und Türen laufen nicht immer parallel

Fenster werden häufig früher benötigt, um Gebäudehülle und Innenausbau zu sichern. Innentürblätter und Beschläge kommen eher in der Endphase. Zargen können abhängig von System und Bodenfolge früher oder später gesetzt werden. Der Terminplan behandelt deshalb nicht alle Elemente als ein gemeinsames Paket.

Freigaben im richtigen Moment

Vor Bestellung wird das Maß freigegeben, vor Montage der Untergrund, vor Folgearbeiten der Anschluss und vor Übergabe die Funktion. Jede Freigabe besitzt einen klaren Prüfgegenstand. Das verhindert, dass ein einziges allgemeines „Montage fertig“ offene Details verdeckt.

Fenster und Türenmontage: Schnittstellen im Sanierungsablauf planen
Typische Fehler
  • Nach Plan statt nach Bestand bestellen: reale Öffnungen und Umbauten weichen ab.
  • Bodenhöhe nicht berücksichtigen: Türblatt, Zarge oder Schwelle passen später nicht.
  • Wanddicke nur an einer Stelle messen: Putz und Bekleidungen sind ungleichmäßig.
  • Anschlussfuge ohne Detail ausführen: Innen-, Außen- und Bewegungsanforderungen bleiben offen.
  • Fensterbank zu spät wählen: Höhe und seitliche Anschlüsse kollidieren.
  • Fassade und Innenputz getrennt planen: beide Seiten erwarten unterschiedliche Anschlusslagen.
  • Elemente zu früh liefern: Lagerung führt zu Feuchte-, Staub- oder Stoßrisiken.
  • Schutzfolien zu lange belassen: Entfernung kann schwieriger werden; Herstellerhinweise sind zu beachten.
  • Türanschlag nicht im Raum prüfen: Flügel kollidiert mit Möbeln, Schaltern oder Verkehrswegen.
  • Besondere Anforderungen nur mündlich nennen: Schall-, Brand- oder Sicherheitsmerkmale fehlen in Bestellung und Nachweisen.
  • Folgearbeiten nicht zuordnen: offene Laibungen und Bodenanschlüsse bleiben zwischen Unternehmen liegen.
  • Funktion erst am Ende prüfen: Einstell- oder Anschlussprobleme werden nach fertigen Oberflächen entdeckt.

Ein weiterer Fehler ist der Versuch, fehlende Maße durch große Sicherheitszugaben zu lösen. Anschlussräume müssen zur geplanten Befestigung und Abdichtung passen. Größer ist nicht automatisch besser.

Tipps vom Fachmann

Führen Sie eine Elementliste

Jedes Fenster und jede Tür erhält eine Nummer. Plan, Aufmaß, Angebot, Bestellung und Abnahme verwenden dieselbe Kennzeichnung.

Fotografieren Sie Bezugspunkte

Markieren Sie Fertigfußboden, Wandseite und Öffnungsrichtung. Ein Foto mit Maß und Elementnummer verhindert Verwechslungen.

Frieren Sie Planstände ein

Vor Bestellung wird festgelegt, welche Grundriss-, Boden- und Oberflächenentscheidungen verbindlich sind. Spätere Änderungen werden als Änderung behandelt, nicht stillschweigend in alte Maße übertragen.

Prüfen Sie die größte Abweichung

Messen Sie Öffnungen an mehreren Stellen und dokumentieren Sie Schiefstand. Bei Türen wird auch die fertige Wanddicke an verschiedenen Höhen betrachtet.

Klären Sie innen und außen gemeinsam

Fensteranschluss, Laibung, Fensterbank und Fassade gehören in ein Detail. Die eine Seite darf die Ausführung der anderen nicht blockieren.

Planen Sie Schutz bis zur Endabnahme

Montierte Elemente bleiben während Putz-, Maler- und Bodenarbeiten gefährdet. Schutz darf Funktion, Entwässerung und erforderliche Trocknung nicht beeinträchtigen.

Prüfen Sie vor dem Verputzen

Befestigung, Ausrichtung, Anschlusslage und Funktion werden kontrolliert, solange Korrekturen noch ohne große Oberflächenschäden möglich sind.

Dokumentieren Sie Schlüssel und Beschläge

Bei mehreren Türen verhindert eine Liste, dass Schlüssel, Drücker oder Zubehör falsch zugeordnet werden.

Vereinbaren Sie eine gemeinsame Schnittstellenprüfung vor dem Aufmaß, wenn Fenster, Türen, Putz und Boden gleichzeitig erneuert werden.

Über BAYAZID

Die BAYAZID Innenausbau GmbH begleitet Innenausbau und Sanierung in München und Umgebung. Bei Fenster- und Türprojekten stimmen wir die vereinbarten Montageleistungen mit Trockenbau, Putz, Malerarbeiten, Boden und weiteren Projektbeteiligten ab.

Besondere technische Anforderungen werden nicht pauschal behauptet. Produkt, Nachweise, Befestigung und Anschluss müssen zum konkreten Gebäude und zur Planung passen. Leistungen regulierter Gewerke und notwendige Fachplanungen werden durch entsprechend qualifizierte Beteiligte ausgeführt beziehungsweise nur im vereinbarten Umfang koordiniert.

Unser Ziel ist eine klare Leistungsgrenze: Wer misst, wer bestellt, wer demontiert, wer montiert, wer dichtet an und wer stellt die fertige Oberfläche her? Diese Fragen werden vor der Ausführung geklärt. Dadurch bleibt sichtbar, welche Leistung BAYAZID übernimmt und welche Unterlagen oder Vorleistungen benötigt werden.

Weitere Informationen stehen auf der Leistungsseite Fenster- und Türmontage. Ausgewählte Arbeiten finden Sie in der BAYAZID Projektübersicht.

Beispiel Altbau
No items found.
Nutzen und Grenzen

Vorteile koordinierter Montage

  • Bestellmaße basieren auf einem definierten Bauzustand.
  • Fenster, Türen, Putz, Fassade und Boden verwenden gemeinsame Bezugspunkte.
  • Lieferzeiten werden im Gesamtterminplan sichtbar.
  • Offene Anschlussleistungen lassen sich vor Auftrag zuordnen.
  • Funktionsprüfungen erfolgen vor empfindlichen Endoberflächen.
  • Nachbestellungen und unnötige Anpassungen werden weniger wahrscheinlich.
  • Dokumentation erleichtert Abnahme, Wartung und spätere Einstellungen.

Grenzen

  • Bestandsöffnungen können nach Ausbau neue Befunde zeigen.
  • Frühe Bestellung bleibt bei späteren Planänderungen riskant.
  • Sonderanforderungen benötigen zusätzliche Planung und Nachweise.
  • Lieferzeiten und Wetter sind nicht vollständig steuerbar.
  • Eine gute Schnittstellenplanung ersetzt keine fachgerechte Montage.
  • Mehrere Gewerke benötigen verbindliche Kommunikation und Freigaben.

Die Planung soll nicht jede Abweichung ausschließen. Sie sorgt dafür, dass Abweichungen an einem definierten Punkt erkannt und entschieden werden, bevor daraus fertige Fehlanschlüsse entstehen.

Fenster und Türenmontage: Schnittstellen im Sanierungsablauf planen
Andere Lösungen

Instandsetzung statt Austausch

Wenn Rahmen, Beschläge und Anschlüsse geeignet sind, können Einstellung, Dichtung oder einzelne Komponenten ausreichen. Diese Variante reduziert Eingriffe in Putz und Fassade. Zustand und Zielanforderung müssen geprüft werden.

Nur Türen erneuern

Bei unverändertem Grundriss und geeigneten Öffnungen kann die Türmontage als eigener Abschnitt erfolgen. Bodenhöhe und Wanddicke bleiben trotzdem verbindliche Grundlagen.

Nur Fenster erneuern

Ein reiner Fenstertausch kann von einer umfassenden Innensanierung getrennt werden. Laibung, Fensterbank, Schutz und mögliche Fassadenanschlüsse gehören dennoch in den Umfang.

Vorbereitung und Montage getrennt vergeben

Öffnungskorrektur, Putz und Boden können getrennte Verträge haben. Dann ist eine schriftliche Schnittstellenliste besonders wichtig. Jeder Auftrag braucht einen klaren Anfangs- und Endzustand.

Gesamtkoordination

Wenn mehrere Ausbaugewerke gleichzeitig betroffen sind, kann eine gebündelte Koordination sinnvoll sein. Ein Generalunternehmer in München übernimmt jedoch nur die vertraglich beschriebenen Leistungen und nicht automatisch jede Planung oder Genehmigung.

Entscheidungskriterium

Eine getrennte Vergabe ist nur dann sinnvoll, wenn jeder Vertrag einen klaren Übergabezustand beschreibt. Bei gebündelter Vergabe bleibt dieselbe Klarheit erforderlich. Der Vorteil einer zentralen Koordination liegt nicht in unbestimmten Sammelbegriffen, sondern in einem gemeinsamen Planstand, abgestimmten Terminen und einer benannten Verantwortung für jede Anschlussseite. Genau daran sollten Eigentümer die gewählte Organisationsform messen.

Anschlüsse zuerst

Fenster und Türenmontage ist im Sanierungsablauf keine isolierte Endleistung. Fenster verbinden Gebäudehülle, Laibung, Fensterbank und Fassade. Türen verbinden Wand, Boden, Nutzung und Beschläge. Deshalb müssen Aufmaß, Bestellung, Montage und Folgearbeiten dieselben Bezugspunkte und Planstände verwenden.

Der wichtigste Schritt ist eine eindeutige Bestellfreigabe. Sie enthält Maß, Ausstattung, Öffnungsrichtung, Wand- und Bodenbezug sowie besondere Anforderungen. Danach folgen vorbereitete Montage, geprüfte Anschlüsse und erst anschließend die empfindlichen Oberflächen.

Eigentümer sollten Angebote nicht nur nach Elementpreis vergleichen. Entscheidend ist, ob Demontage, Befestigung, Abdichtung, Putz-, Fassaden- und Bodenanschlüsse sowie Dokumentation enthalten oder sauber abgegrenzt sind.

Jetzt Fenster- und Türschnittstellen mit BAYAZID prüfen. Senden Sie Elementliste, Fotos, Grundriss und geplanten Boden- sowie Wandaufbau für eine erste Einordnung.

Fenster und Türenmontage im Sanierungsablauf

Die Suchintention Fenster und Türenmontage Sanierungsablauf betrifft vor allem den richtigen Zeitpunkt und die Verantwortung an den Anschlüssen. Aufmaß, Bestellung und Montage müssen zu Putz, Fassade, Boden und Trockenbau passen. Eine Elementliste und dokumentierte Bezugshöhen reduzieren Fehlbestellungen und wiederholte Oberflächenarbeiten.

Leistungsumfang, Beratung und Kontakt finden Sie unter Fenster- und Türmontage München. Dieser Beitrag vertieft die Schnittstellen zu Aufmaß, Putz, Fassade und Boden. Das konkrete Montage- und Anschlusskonzept wird immer für Element, Untergrund und Gebäude geplant.

Häufige Fragen

Wann erfolgt das Fenster Aufmaß?

Wenn Öffnung, Einbaulage und relevante Anschlussaufbauten ausreichend geklärt sind. Eine frühe Vorabmessung ersetzt nicht immer das technische Bestellaufmaß.

Wer trägt die Verantwortung für Bestellmaße?

Das muss im Auftrag eindeutig geregelt sein. Aufmaß, Planfreigabe und Bestellung können bei unterschiedlichen Beteiligten liegen.

Werden Fenster vor oder nach dem Innenputz montiert?

Häufig vor dem abschließenden Innenputz, damit Laibungen angeschlossen werden können. Der konkrete Ablauf richtet sich nach System, Bestand und Schutzkonzept.

Wann werden Türzargen montiert?

Das hängt von Zargensystem, Wandoberfläche und Bodenfolge ab. Entscheidend sind fertige Wanddicke und verbindliche Bodenhöhe.

Warum ist die Fertigfußbodenhöhe wichtig?

Sie bestimmt Türblattabstand, Zargenhöhe, Schwellen und Übergänge. Ein falscher Bezug kann Nacharbeit oder Neubestellung verursachen.

Was gehört zur Anschlussfuge Fenster?

Sie verbindet Fenster und Baukörper, nimmt Bewegungen auf und wird passend gegen Luft, Feuchte und Witterung geplant. Die konkrete Ausführung ist objektbezogen.

Wer stellt die Laibung nach der Montage fertig?

Die Zuständigkeit muss im Angebot stehen. Montage und fertige Putz- oder Maleroberfläche sind nicht automatisch dieselbe Leistung.

Können alte Zargen mit neuen Türblättern kombiniert werden?

Teilweise, wenn Maße, Bänder, Schloss, Zustand und gewünschte Funktion passen. Eine Prüfung vor Bestellung ist erforderlich.

Wann werden Fensterbänke eingebaut?

Der Zeitpunkt hängt von Fenster, Innenputz, Fassade und Anschlussdetail ab. Maße und Höhen werden vor der jeweiligen Bestellung abgestimmt.

Wie werden neue Elemente geschützt?

Mit einem zur Folgearbeit passenden Schutz, der Oberfläche und Funktion nicht beeinträchtigt. Schutz und Folien werden regelmäßig kontrolliert.

Was wird bei der Abnahme geprüft?

Unter anderem Elementzuordnung, sichtbare Oberfläche, Öffnen, Schließen, Verriegelung, Einstellung und der vereinbarte Anschlusszustand.

Welche Unterlagen braucht BAYAZID?

Hilfreich sind Grundriss, Elementliste, Fotos, Öffnungsmaße, Wandaufbau, Fertigfußbodenhöhe, gewünschte Ausstattung und bekannte Anforderungen.

Das folgende Beispiel ist ein neutrales Planungsszenario und keine Referenzbehauptung.

Eine Altbauwohnung in München erhält neue Fenster, Innentüren, Elektroinstallation, Innenputz und Parkett. Die vorhandenen Wandstärken unterscheiden sich, mehrere Türöffnungen wurden früher verändert und der neue Bodenaufbau ist noch nicht abschließend festgelegt.

Statt alle Elemente sofort zu bestellen, wird eine Elementliste erstellt. Die Fensteröffnungen werden nach Freilegung relevanter Anschlussbereiche technisch aufgemessen. Ein Detail legt Fensterlage, innere Laibung und Fensterbank fest. Außenanschlüsse werden mit der vorhandenen Fassade abgestimmt.

Für die Innentüren erfolgt zunächst eine Vorabmessung. Die Wandöffnungen werden korrigiert und der geplante Parkettaufbau erhält eine verbindliche Höhe. Erst danach werden Zargenbreite, Türblatthöhe und Anschlag freigegeben. Zwei Öffnungen benötigen wegen unterschiedlicher Wanddicken eine gesonderte Lösung.

Die Fenster werden vor den abschließenden Putzarbeiten montiert. Befestigung, Funktion und Anschlusslage werden geprüft. Danach stellt der Putzer die Laibungen her. Empfindliche Rahmen bleiben geschützt, ohne erforderliche Öffnungen zu blockieren. Innenfensterbänke werden nach abgestimmtem Maß eingebaut.

Das Parkett folgt nach den feuchteabhängigen Arbeiten und geprüfter Untergrundreife. Zargen und Türblätter werden entsprechend dem gewählten System in der abgestimmten Reihenfolge montiert. Vor Übergabe werden Spaltmaße, Öffnungsrichtung, Verriegelung und sichtbare Oberflächen geprüft.

Der entscheidende Vorteil liegt nicht in einem besonders schnellen Einzeltermin. Das Projekt vermeidet Nachbestellungen und mehrfaches Bearbeiten der Laibungen. Fenster, Türen und Folgegewerke arbeiten mit denselben Bezugshöhen und Elementnummern.
