Neubau Kosten pro qm München 2026

Kosten Neubau pro qm ohne Grundstück 2026 in München – erfahren Sie über Baupreise, Kostenfaktoren und Spartipps mit BAYAZID innenausbau GmbH als starkem Partner.

Logo von rigips mit blauem und grauem Quadrat.
18
Min
Neubau Kosten pro qm München 2026
Neubau Kosten pro qm München 2026

Neubau sauber planen

Die Frage nach den Neubau-Kosten pro Quadratmeter ohne Grundstück 2026 klingt zunächst einfach. In der Praxis vergleichen viele Bauherren jedoch Zahlen, die nicht dieselbe Grundlage haben. Manche Angaben beziehen sich nur auf Rohbau und technische Gebäudeausrüstung. Andere enthalten bereits Innenausbau, Planung, Genehmigungen und Außenanlagen. Wieder andere rechnen mit Bruttogrundfläche statt Wohnfläche.

Für ein realistisches Budget muss deshalb zuerst geklärt werden, was „ohne Grundstück“ bedeutet. Der Grundstückskauf kann entfallen, trotzdem bleiben häufig weitere Kosten bestehen: Erschließung, Bodengutachten, Hausanschlüsse, Planung, Genehmigungen, Baustelleneinrichtung, Finanzierung, Außenanlagen und mögliche Sonderwünsche.

Auch die aktuelle Preisentwicklung ist relevant. Das Statistische Bundesamt meldete für den Neubau konventionell gefertigter Wohngebäude im Mai 2026 einen Anstieg der Baupreise um 5,0 % gegenüber Mai 2025. Rohbauarbeiten verteuerten sich um 4,9 %, Ausbauarbeiten um 5,1 %. Das zeigt, warum ältere Quadratmeterpreise nicht ungeprüft auf ein Bauvorhaben im Jahr 2026 übertragen werden sollten.

Aktuelle Angaben veröffentlicht das Statistische Bundesamt zu den Baupreisen im Mai 2026.

Wer nach Hausbau Kosten pro qm 2026, Neubaukosten ohne Grundstück, Einfamilienhaus Kosten 2026 oder Baukosten München sucht, benötigt deshalb eine klar definierte Berechnungsbasis. In diesem Beitrag beziehen sich die groben Orientierungswerte auf die Wohnfläche und werden als Bruttowerte einschließlich Umsatzsteuer verstanden, sofern nicht anders beschrieben.

Ein Neubau-Budget sollte mindestens folgende Bereiche enthalten:

  • Planung und Genehmigungen,
  • Baustelleneinrichtung und Erdarbeiten,
  • Rohbau und Dach,
  • Fenster und Gebäudehülle,
  • Heizung, Lüftung, Sanitär und Elektro,
  • Trockenbau, Estrich und Putz,
  • Boden-, Fliesen- und Malerarbeiten,
  • Türen, Treppen und feste Einbauten,
  • Hausanschlüsse und Erschließung,
  • Außenanlagen und Zufahrt,
  • Baunebenkosten, Finanzierung und Reserve.

Eine belastbare Kalkulation entsteht nicht aus einem einzigen Durchschnittspreis. Sie entsteht aus einem Raumprogramm, einem definierten Energiestandard, konkreten Flächen, einer Ausstattungsbeschreibung und einem Plan für noch offene Entscheidungen.

Dieser Beitrag zeigt, welche Kosten pro Quadratmeter 2026 als grobe Orientierung dienen können, welche Leistungen häufig fehlen und wie Bauherren Angebote von Architekten, Bauträgern, Generalunternehmern und Ausbauunternehmen besser vergleichen.

Für den späteren Innenausbau bietet der Beitrag Innenausbau Kosten in München eine zusätzliche Aufteilung nach Gewerken. Wer Neubau und Sanierung gegenüberstellt, findet unter Renovierung: Wie viel Geld einplanen? eine alternative Budgetstruktur.

Liegt bereits ein Grundriss, eine Baubeschreibung oder ein Bauträgerangebot vor, können die Ausbaupositionen über die Projektanfrage von BAYAZID geprüft werden. So wird früh sichtbar, welche Leistungen im Preis enthalten sind und welche Innenausbaukosten später zusätzlich entstehen können.

Neubau Kosten pro qm München 2026
Budgetlücken

Die meisten Budgetlücken entstehen nicht dadurch, dass ein einzelner Handwerkerpreis falsch ist. Sie entstehen, weil verschiedene Kostenebenen miteinander vermischt oder einzelne Bereiche überhaupt nicht berücksichtigt werden.

Ein typisches Beispiel ist die Aussage „Das Haus kostet 3.000 Euro pro Quadratmeter“. Ohne weitere Angaben bleibt offen:

  • Bezieht sich die Zahl auf Wohnfläche oder Bruttogrundfläche?
  • Sind Planung und Genehmigung enthalten?
  • Ist das Gebäude bezugsfertig oder nur technisch fertig?
  • Sind Küche, Malerarbeiten und Bodenbeläge enthalten?
  • Sind Hausanschlüsse und Außenanlagen berücksichtigt?
  • Ist die Umsatzsteuer enthalten?
  • Welcher Energiestandard und welche Ausstattung gelten?

Auch der Begriff „schlüsselfertig“ ist nicht einheitlich. Ein Angebot kann bezugsfertige Oberflächen, Innentüren und Sanitärobjekte enthalten. Ein anderes endet mit Estrich und vorbereiteten Wänden. Die Schlüsselübergabe sagt deshalb nichts über den tatsächlich fertigen Zustand aus.

Ein weiteres Problem ist die falsche Bezugsfläche. Wird der Preis eines Anbieters je Quadratmeter Bruttogrundfläche angegeben und mit der gewünschten Wohnfläche multipliziert, entsteht eine fehlerhafte Gesamtsumme. Verkehrsflächen, Technikräume, Außenwände und andere Flächen werden je nach Methode unterschiedlich berücksichtigt.

Auch Eigenleistungen werden oft zu optimistisch angesetzt. Bauherren rechnen den vollständigen Handwerkerpreis heraus, obwohl Material, Werkzeug, Transport, Entsorgung und zeitliche Verzögerungen bestehen bleiben. Kann eine Eigenleistung nicht rechtzeitig fertiggestellt werden, blockiert sie möglicherweise Folgegewerke.

Das Ziel einer guten Kostenplanung ist daher eine einheitliche Struktur. Jede Zahl erhält eine eindeutige Bedeutung:

  1. Bezugsfläche: Wohnfläche, Nutzfläche oder Bruttogrundfläche.
  2. Kostenumfang: welche Gewerke und Nebenleistungen enthalten sind.
  3. Qualitätsniveau: Standard, gehoben oder individuelle Sonderausstattung.
  4. Preisstand: Datum, Region und Umsatzsteuer.
  5. Risiken: Boden, Genehmigung, Lieferzeiten und offene Planung.

Für München kommen regionale Faktoren hinzu. Hohe Lohn- und Logistikkosten, begrenzte Lagerflächen, Parkraum, Zufahrt und Anforderungen an Baustellenorganisation können das Projekt verteuern. Gleichzeitig unterscheiden sich Angebote auch innerhalb der Region stark nach Auslastung, Vertragstyp und Leistungsumfang.

Bei einem Neubau ist außerdem zu klären, ob ein Architektenhaus, ein Bauträgerobjekt, ein Fertighaus oder eine Generalunternehmerlösung geplant wird. Diese Modelle verteilen Planung, Vergabe, Koordination und Risiken unterschiedlich.

Ein Bauträgerpreis enthält häufig ein festgelegtes Standardpaket. Sonderwünsche werden separat berechnet. Bei Einzelvergabe wirken einzelne Gewerke zunächst günstiger, aber Planung und Koordination liegen stärker beim Bauherrn. Ein Generalunternehmer bündelt Leistungen, muss jedoch ebenfalls mit einer detaillierten Baubeschreibung beauftragt werden.

Die Planung und Innenraumgestaltung kann den gewünschten Endzustand definieren. Die Bauleitung und Projektsteuerung verbindet Planstände, Freigaben und Gewerkeübergaben. Bei mehreren Ausbauleistungen kann eine gebündelte Ausführung organisatorische Schnittstellen reduzieren.

Ein guter Kostenvergleich sollte daher nicht mit der Frage „Wer ist am billigsten?“ beginnen. Die bessere Frage lautet: „Welcher Anbieter beschreibt den gewünschten fertigen Zustand vollständig und nachvollziehbar?“

Wer ein vorhandenes Angebot prüfen möchte, kann über die Prüfung von Innenausbau- und Ausbaupositionen klären lassen, welche Leistungen, Mengen und Ausschlüsse enthalten sind.

Kosten richtig lesen

Für die richtige Einordnung von Neubaukosten müssen mehrere Begriffe voneinander getrennt werden. Nur dann lassen sich Preisangaben verschiedener Anbieter miteinander vergleichen.

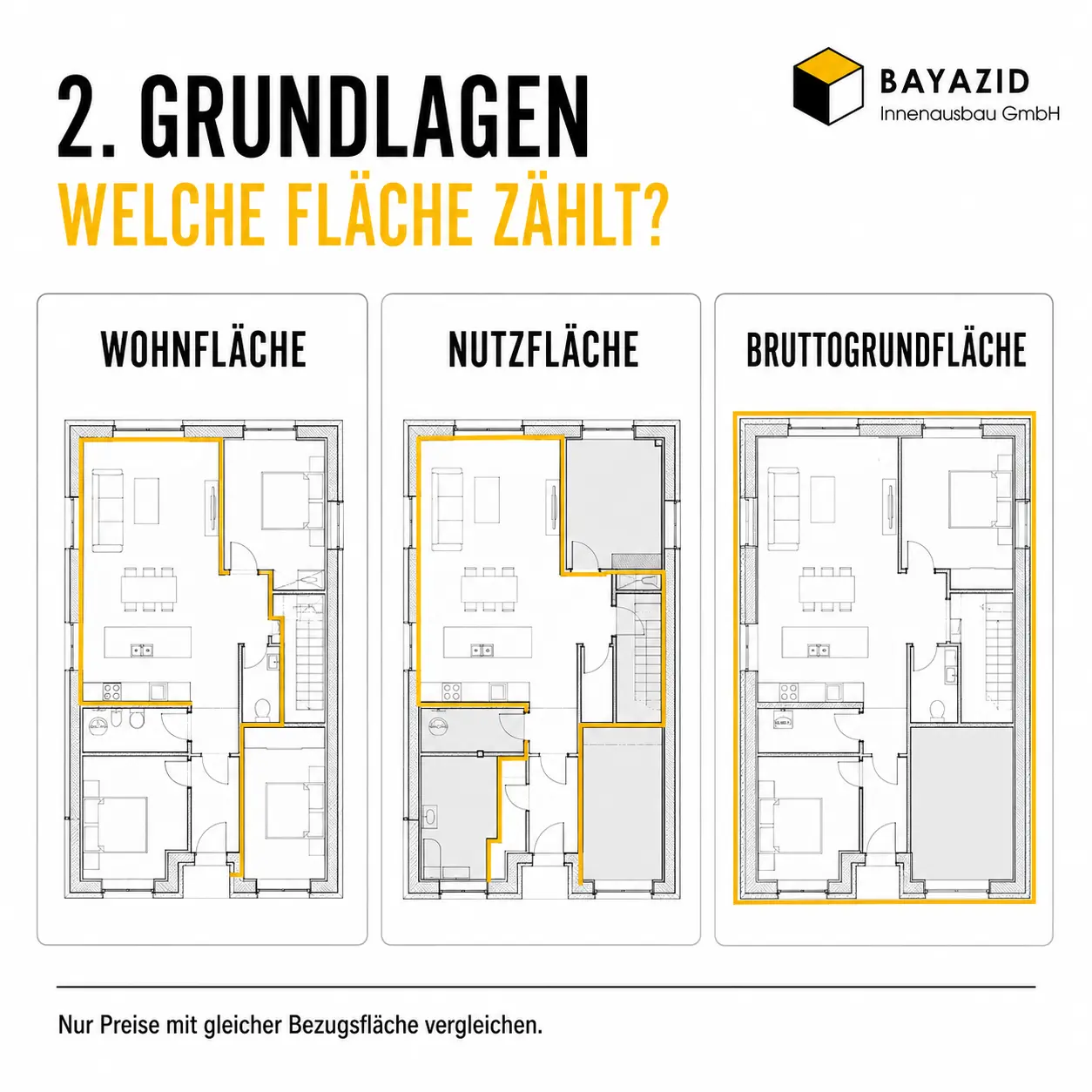

Wohnfläche

Die Wohnfläche beschreibt die für Wohnzwecke anrechenbare Fläche nach der zugrunde gelegten Berechnungsmethode. Balkone, Dachschrägen und bestimmte Nebenflächen können nur teilweise oder gar nicht angerechnet werden.

Nutzfläche

Die Nutzfläche umfasst Flächen, die bestimmten Nutzungen dienen. Dazu können Wohn-, Büro-, Lager- oder Technikbereiche gehören. Sie ist nicht automatisch identisch mit der Wohnfläche.

Bruttogrundfläche

Die Bruttogrundfläche berücksichtigt die Flächen aller Grundrissebenen einschließlich konstruktiver Bereiche. Sie ist regelmäßig größer als die Wohnfläche. Ein Preis je Quadratmeter Bruttogrundfläche darf deshalb nicht direkt mit der Wohnfläche verglichen werden.

Baupreis und Baukosten

Im allgemeinen Sprachgebrauch werden beide Begriffe häufig gleich verwendet. Das Statistische Bundesamt weist darauf hin, dass der Baupreisindex die aus Sicht der Bauherrschaft gezahlten Preise für Bauleistungen abbildet. Der Baukostenindex beschreibt dagegen die Kostenfaktoren der Bauunternehmen wie Material, Arbeit und Ausrüstung.

Die begriffliche Einordnung erläutert das Statistische Bundesamt zum Baukostenindex.

Rohbau

Zum Rohbau gehören typischerweise Erdarbeiten, Gründung, tragende Wände, Decken, Treppenrohbau und Dachkonstruktion. Die genaue Abgrenzung hängt vom Vertrag ab. Fenster, Dachabdichtung oder Fassade können teilweise anderen Leistungsbereichen zugeordnet sein.

Technischer Ausbau

Heizung, Lüftung, Sanitär, Elektro und mögliche Gebäudeautomation bilden einen großen Kostenblock. Der Energiestandard beeinflusst Anlagentechnik, Gebäudehülle und Planung.

Innenausbau

Zum Innenausbau können Trockenbau, Putz, Estrich, Fliesen, Böden, Malerarbeiten, Innentüren, Sanitärobjekte und feste Einbauten gehören. Welche Leistungen enthalten sind, muss in der Baubeschreibung stehen.

Die Innenausbauleistungen von BAYAZID zeigen mögliche Gewerke für Neubau- und Bestandsprojekte.

Baunebenkosten

Baunebenkosten sind keine einheitliche Pauschale. Dazu können gehören:

  • Architektur und Fachplanung,
  • Statik und Energieplanung,
  • Bodengutachten und Vermessung,
  • Bauantrag und Genehmigungsgebühren,
  • Prüfungen und Nachweise,
  • Versicherungen,
  • Baustrom und Bauwasser,
  • Finanzierungs- und Bereitstellungskosten,
  • Dokumentation und Abnahmen.

Eine pauschale Aussage von immer 15 % ist deshalb nicht für jedes Projekt belastbar. Der Anteil hängt davon ab, welche Planungsleistungen bereits im Vertrag enthalten sind und welche Kosten separat entstehen.

Grundstückskosten

Der Grundstückskaufpreis ist bei dieser Betrachtung ausgeschlossen. Trotzdem können grundstücksbezogene Kosten verbleiben: Erschließung, Altlasten, Bodenaustausch, Abbruch, Stützwände, Entwässerung und schwierige Zufahrt.

Hausanschlüsse

Strom, Wasser, Abwasser, Telekommunikation und mögliche Fernwärme werden häufig separat angeboten. Leitungslängen und Übergabepunkte auf dem Grundstück beeinflussen den Preis.

Außenanlagen

Zufahrt, Terrasse, Wege, Einfriedung, Entwässerung und Garten gehören nicht automatisch zum Hauspreis. Eine provisorische Außenfläche kann später zusätzliche Kosten und wiederholte Baustelleneinrichtung verursachen.

Küche und lose Möbel

Eine Einbauküche, Schränke und lose Einrichtung sind häufig nicht im Baupreis enthalten. Küchenanschlüsse und vorbereitete Installationen müssen trotzdem rechtzeitig geplant werden.

Standardausstattung

Der Begriff ist nur hilfreich, wenn Produkte und Qualitäten beschrieben sind. Fliesenpreis, Bodenart, Türmodell, Armaturen, Schalterprogramm und Oberflächenqualität sollten in einer Ausstattungs- oder Bemusterungsliste stehen.

Gehobene Ausstattung

Größere Fliesen, hochwertigere Böden, besondere Türen, komplexe Beleuchtung, Smart-Home-Komponenten oder individuelle Einbauten erhöhen nicht nur Materialkosten. Sie verursachen häufig zusätzliche Planung, Untergrundvorbereitung und Montagezeit.

Energiestandard

Gebäudehülle, Fenster, Wärmebrücken, Lüftung und Heiztechnik werden gemeinsam geplant. Förderprogramme können zusätzliche technische Anforderungen stellen.

Die KfW bietet 2026 mehrere Neubauprogramme an, darunter die Programme 124, 296, 297/298 und 300. Förderbedingungen, Zinssätze und verfügbare Mittel können sich ändern. Aktuelle Informationen enthält die KfW-Übersicht zur Neubauförderung.

Genehmigung in München

Für Neubauten ist in der Regel eine Baugenehmigung erforderlich. Die Münchner Lokalbaukommission verlangt vollständige Bauantragsunterlagen und bietet vorab Beratung zu baurechtlichen Fragen.

Weitere Angaben finden sich auf der Seite zur Baugenehmigung in München.

Preisstand

Jedes Angebot sollte ein Datum, eine Bindungsfrist und klare Regelungen für Preisänderungen enthalten. Bei langer Planungs- und Genehmigungszeit können Material- und Lohnkosten bis zum Baustart steigen.

Erst wenn diese Grundlagen geklärt sind, kann ein Preis pro Quadratmeter als sinnvolle Orientierung verwendet werden.

PREISKALKULATION

Was kostet Ihr Bauvorhaben?

Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

Gewerke und Leistungen verständlich auswählen
Mengen und Ausführungsdetails direkt angeben
Unmittelbar eine realistische Kostenschätzung erhalten
Zur Preisberechnung im Vollbild
Kostenlos · unverbindlich · ohne Weiterleitung
Neubau Kosten pro qm München 2026
Kosten nach Phase

Die Gesamtkosten eines Neubaus entstehen in mehreren Phasen. Wer nur den sichtbaren Hauspreis betrachtet, übersieht häufig Leistungen, die vor dem ersten Spatenstich oder nach der eigentlichen Gebäudeherstellung anfallen.

Grundlagenermittlung

Am Anfang stehen Grundstücksprüfung, Raumprogramm, Budget und baurechtliche Machbarkeit. Auch wenn das Grundstück bereits vorhanden ist, müssen Bebaubarkeit, Erschließung, Abstände, Zufahrt und mögliche Altlasten geprüft werden.

Bodengutachten und Vermessung

Bodenbeschaffenheit, Grundwasser, Tragfähigkeit und mögliche Schadstoffe beeinflussen Gründung und Erdarbeiten. Vermessung wird für Planung, Bauantrag, Absteckung und spätere Einmessung benötigt.

Ein scheinbar günstiger Hauspreis kann sich deutlich verändern, wenn Bodenaustausch, Wasserhaltung, Stützwände oder eine besondere Gründung erforderlich werden.

Architektur und Fachplanung

Grundriss, Genehmigungsplanung, Ausführungsdetails, Statik, Energieplanung, Haustechnik und gegebenenfalls Schall-, Brand- oder Entwässerungsplanung werden miteinander koordiniert.

Eine zu knappe Planungsphase spart nicht automatisch Geld. Fehlende Details können während der Ausführung zu Änderungen, Stillstand und Nachträgen führen.

Bauantrag und Genehmigung

Für einen Neubau in München wird in der Regel eine Baugenehmigung benötigt. Die Kosten bestehen nicht nur aus der Gebühr. Vollständige Unterlagen, Nachweise, Plananpassungen und mögliche Abstimmungen verursachen ebenfalls Aufwand.

Baustelleneinrichtung

Baustraße, Kranstand, Baustrom, Bauwasser, Container, WC, Lagerung, Schutz und Entsorgung gehören zur Herstellung des Gebäudes. Diese Positionen werden je nach Vertrag separat oder als Bestandteil einzelner Gewerke kalkuliert.

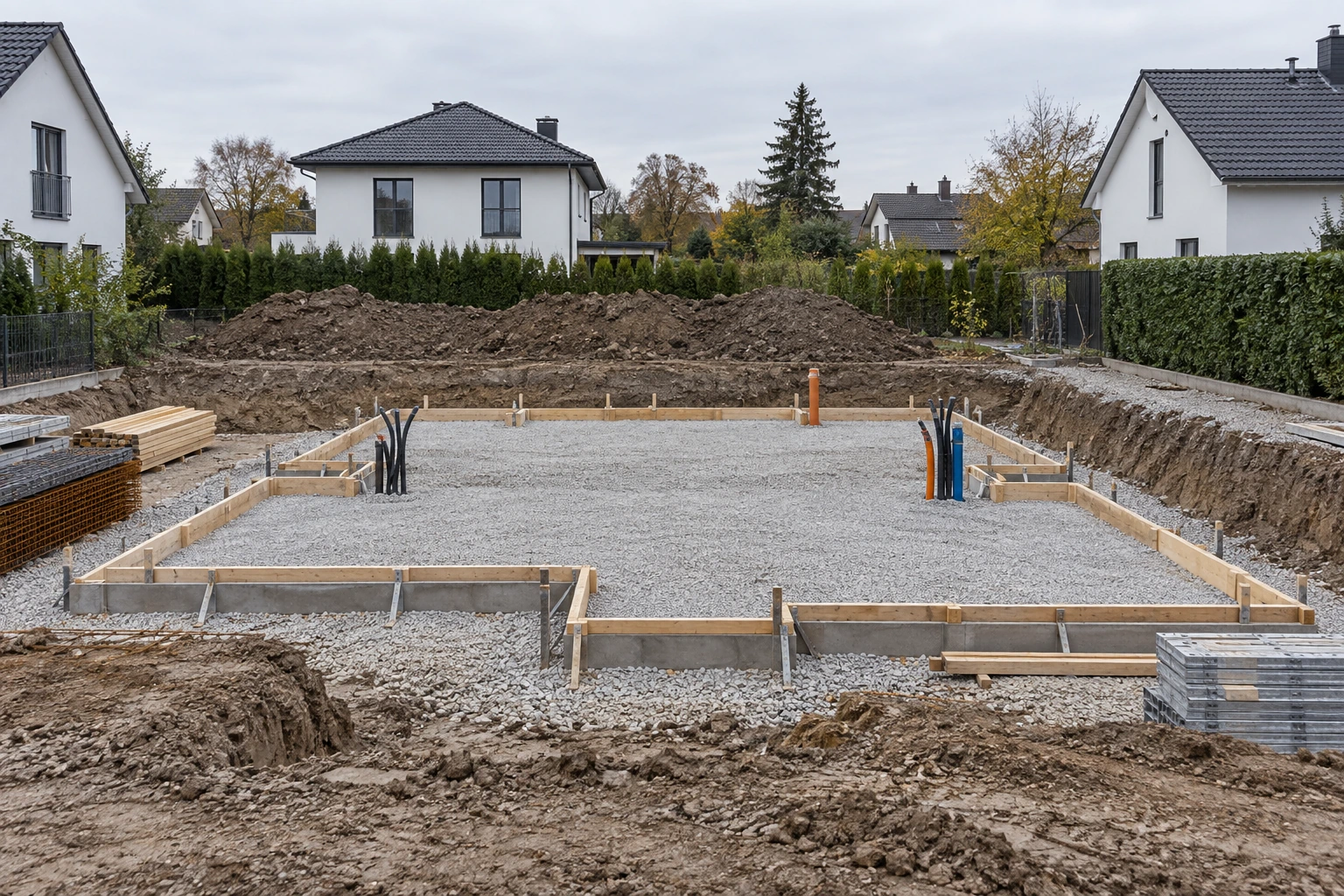

Erdarbeiten und Gründung

Aushub, Abtransport, Bodenverbesserung, Frostschutz, Entwässerung, Fundament und Bodenplatte bilden einen besonders risikoreichen Kostenblock. Hanglage, enger Zugang und schlechter Boden erhöhen den Aufwand.

Keller oder Bodenplatte

Ein Keller schafft Nutzfläche, benötigt aber Erdarbeiten, Abdichtung, Tragwerk, Dämmung, Treppe, Licht und Haustechnik. Ein Verzicht auf den Keller senkt nicht automatisch die Gesamtkosten, wenn Technik- und Lagerflächen oberirdisch größer geplant werden müssen.

Tragwerk und Rohbau

Außen- und Innenwände, Decken, Stützen, Treppen und Dachtragwerk bestimmen einen großen Teil der Baukosten. Spannweiten, große Öffnungen, besondere Architektur und hohe Räume erhöhen Material- und Schalungsaufwand.

Dach

Dachform, Neigung, Eindeckung, Dämmung, Entwässerung, Dachfenster und mögliche Photovoltaik beeinflussen den Preis. Ein einfacher Baukörper mit kompaktem Dach ist häufig wirtschaftlicher als viele Gauben, Versprünge und Flachdachanschlüsse.

Fassade und Dämmung

Außenputz, Wärmedämmung, hinterlüftete Bekleidung, Klinker oder andere Fassadenlösungen besitzen unterschiedliche Investitions- und Wartungskosten. Fensteranschlüsse, Sockel und Übergänge zum Dach gehören zur Detailplanung.

Fenster und Außentüren

Rahmenmaterial, Größe, Verglasung, Schallschutz, Sonnenschutz, Einbruchhemmung und Montageanschluss verändern den Preis. Große Schiebeelemente und Sonderformen liegen deutlich über Standardfenstern.

Die technischen Grundlagen erklärt der Beitrag energieeffiziente Fensterinstallation in München.

Heizung und Warmwasser

Wärmepumpe, Übergabesystem, Speicher, Fußbodenheizung, Regelung und hydraulischer Aufbau werden als Gesamtsystem geplant. Grundstück, Gebäudehülle und Nutzung beeinflussen Dimensionierung und Kosten.

Lüftung

Eine kontrollierte Lüftung kann je nach Konzept zentral oder dezentral ausgeführt werden. Leitungsführung, Schalldämpfung, Revisionszugang und Deckenkonstruktion müssen früh abgestimmt werden.

Sanitärinstallation

Wasser- und Abwasserleitungen, Vorwände, Bäder, Hauswirtschaftsraum und Außenanschlüsse bilden einen eigenen Kostenblock. Zahl und Lage der Bäder beeinflussen die Leitungswege erheblich.

Elektroinstallation

Steckdosen, Lichtauslässe, Verteilung, Datenleitungen, Photovoltaik, Ladepunkt und Smart-Home-Funktionen bestimmen den Umfang. Ein pauschales Standardpaket kann für moderne Nutzung schnell zu knapp sein.

Die Sanitär- und Elektrokoordination muss vor Trockenbau, Estrich und Oberflächen abgeschlossen sein.

Trockenbau

Leichte Trennwände, Installationswände, Decken, Schächte und Verkleidungen entstehen nach der Rohinstallation. Brandschutz, Schallschutz, Befestigungen und spätere Einbauten beeinflussen den Aufbau.

Der Trockenbau in München wird deshalb nicht nur nach Fläche, sondern nach Konstruktion und Qualitätsanforderung kalkuliert.

Putz, Estrich und Untergründe

Innenputz, Spachtelung, Estrich, Trocknung und Ausgleich schaffen die Grundlage für sichtbare Oberflächen. Trocknungszeiten müssen in Termin- und Finanzierungskosten berücksichtigt werden.

Bäder

Abdichtung, Fliesen, Sanitärobjekte, Glas, Armaturen und Möbel können stark unterschiedliche Budgets verursachen. Eine Standardausstattung ist nur dann vergleichbar, wenn Produkte und Mengen festgelegt sind.

Der Beitrag Badkosten in München zeigt, wie Produkte und Ausführung getrennt betrachtet werden.

Bodenbeläge

Fliesen, Parkett, Designboden und Teppich unterscheiden sich bei Material, Untergrund, Verlegung und Pflege. Sockelleisten, Profile und Treppenanschlüsse werden häufig separat kalkuliert.

Malerarbeiten

Wände und Decken benötigen je nach Untergrund Spachtelung, Schleifen, Grundierung und mehrere Beschichtungen. Eine nur technisch geschlossene Trockenbaufläche ist nicht automatisch hochwertig malerfertig.

Weitere Werte enthält der Beitrag Maler-Kosten pro m² mit Material.

Innentüren und Treppen

Türblatt, Zarge, Wanddicke, Bodenhöhe und Beschläge müssen zusammenpassen. Raumhohe Türen, verdeckte Zargen und Sonderoberflächen erhöhen Planung und Montageaufwand.

Küche

Die Küche ist häufig nicht im Hauspreis enthalten. Anschlüsse, Abluft, Beleuchtung, Boden und Wandoberflächen müssen trotzdem vor dem Innenausbau festgelegt werden.

Feste Einbauten

Garderobe, Einbauschränke, Sitzbänke und Medienmöbel sind individuelle Leistungen. Sie sollten nicht automatisch in einem allgemeinen Innenausbaupreis erwartet werden.

Außenanlagen

Terrasse, Zufahrt, Stellplätze, Wege, Einfriedung, Garten, Entwässerung und Geländeausgleich können einen hohen fünfstelligen Betrag erreichen. Eine einfache provisorische Lösung sollte bewusst als Zwischenstand geplant werden.

Hausanschlüsse

Netzbetreiber und Versorger kalkulieren Anschlüsse nach Lage und Leitungslänge. Mehrfachanschlüsse, Straßensperrung oder lange Leitungswege können den Preis erhöhen.

Reserve und Finanzierung

Bereitstellungszinsen, längere Bauzeit, Miete während der Bauphase und zusätzliche Planung gehören zum Gesamtbudget. Die Reserve sollte sich an Planungsstand, Vertragsform und Grundstücksrisiken orientieren.

Für den Innenausbau eines bereits geplanten Neubaus können Baubeschreibung, Grundriss und Ausstattungswünsche an BAYAZID übermittelt werden.

Neubau Kosten pro qm München 2026
Preise 2026

Für München und das Umland sind 2026 breite Preisspannen notwendig. Die folgenden Werte beziehen sich grob auf die Wohnfläche, verstehen sich einschließlich Umsatzsteuer und schließen den Grundstückskauf aus. Sie dienen ausschließlich als erste Planungsorientierung.

KostenebeneTypischer UmfangGrobe Orientierung 2026
Gebäude mit StandardausbauRohbau, Technik und üblicher Innenausbauca. 2.800–3.800 €/m²
Gesamtprojekt ohne GrundstückGebäude plus typische Planung, Anschlüsse und Nebenkostenca. 3.500–5.000 €/m²
Gehobener Neubauhochwertige Ausstattung, größere Glasflächen und mehr Technikca. 4.500–6.000 €/m²
Individuelle PremiumausführungSonderarchitektur, Einbauten und komplexe Haustechnikhäufig ab 5.500 €/m²

Die Bereiche überschneiden sich bewusst. Ein kompaktes Haus mit einfacher Geometrie und klarer Standardausstattung kann günstiger liegen. Ein kleines Haus mit Keller, schwieriger Gründung, großen Fensterflächen und zwei hochwertigen Bädern kann pro Quadratmeter deutlich teurer werden.

Die Werte sind keine Marktgarantie. Der Preisindex von Destatis zeigt lediglich die allgemeine Entwicklung der Bauleistungspreise, nicht den vollständigen Projektpreis eines konkreten Hauses.

Beispiel: 120 m² Wohnfläche

AnsatzRechnerische Summe
3.500 €/m²420.000 €
4.250 €/m²510.000 €
5.000 €/m²600.000 €

Diese Summe kann Planung, Hausanschlüsse und übliche Nebenkosten enthalten, aber Küche, hochwertige Außenanlagen, Finanzierung oder besondere Grundstücksmaßnahmen können zusätzlich anfallen.

Beispiel: 150 m² Wohnfläche

AnsatzRechnerische Summe
3.500 €/m²525.000 €
4.250 €/m²637.500 €
5.000 €/m²750.000 €

Bei gehobenem Innenausbau, Keller, schwieriger Gründung oder aufwendiger Architektur kann ein 150-m²-Haus deutlich oberhalb dieser Beispielwerte liegen.

Beispiel: 180 m² Wohnfläche

AnsatzRechnerische Summe
3.500 €/m²630.000 €
4.250 €/m²765.000 €
5.000 €/m²900.000 €

Größere Häuser können einzelne Fixkosten besser verteilen. Gleichzeitig steigen absolute Ausgaben für Dach, Fassade, Technik und Außenanlagen.

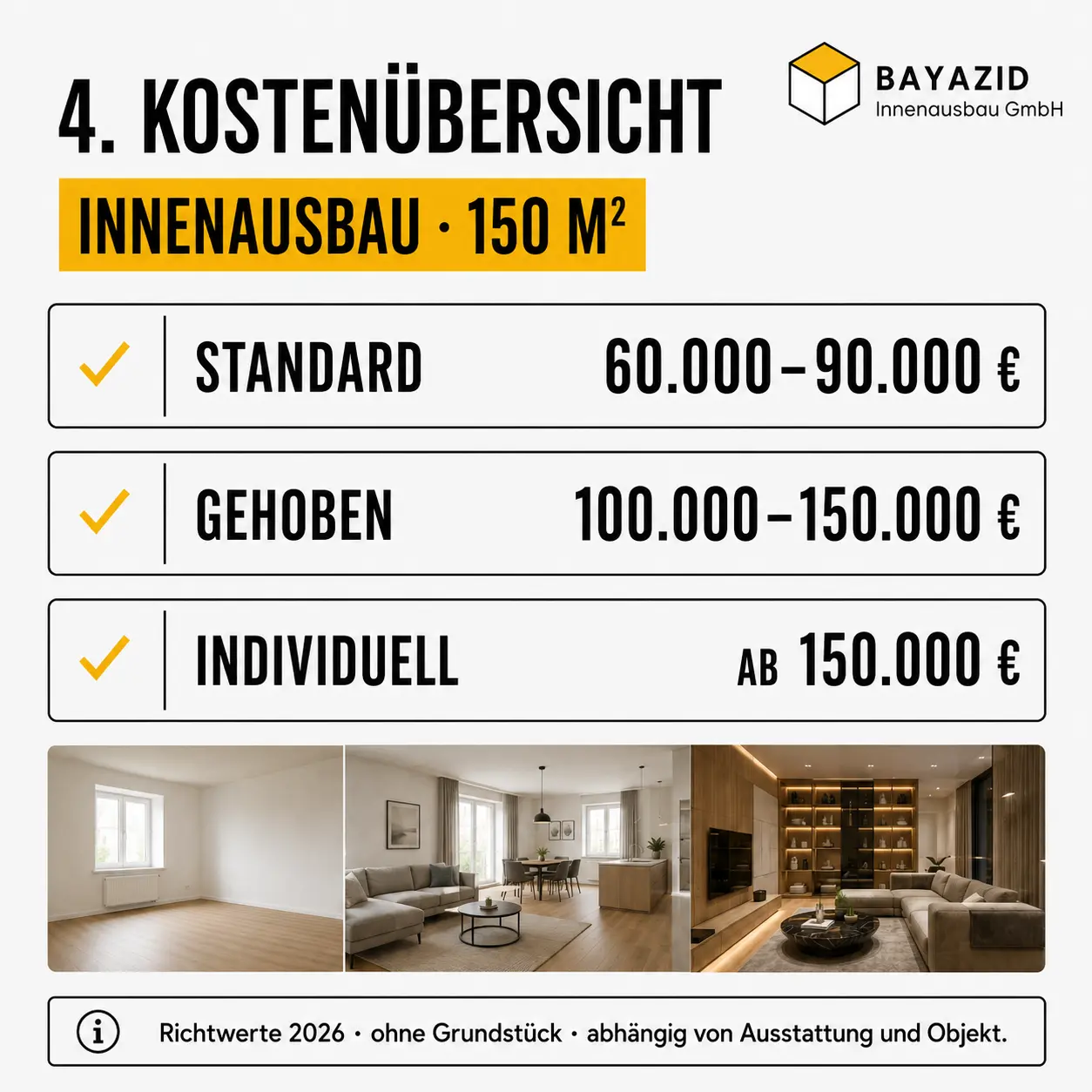

Wie viel kostet der Innenausbau?

Der Innenausbau ist kein einheitlicher Zuschlag zum Rohbau. Technischer Ausbau, Trockenbau, Putz, Estrich, Bäder, Böden, Malerarbeiten, Türen und Einbauten werden getrennt kalkuliert.

Als grobe Orientierung kann der Ausbau eines 150-m²-Hauses je nach Abgrenzung und Qualität einen hohen fünfstelligen bis mittleren sechsstelligen Betrag ausmachen. Entscheidend ist, ob Haustechnik, Estrich und Putz bereits im Rohbau- beziehungsweise Hausvertrag enthalten sind.

Kostenstruktur für 150 m²

KostenblockMöglicher AnteilWichtige Prüffrage
Planung und GenehmigungobjektbezogenWelche Fachplanungen sind enthalten?
Erdarbeiten und Gründungstark grundstücksabhängigLiegt ein Bodengutachten vor?
Rohbau und Dachgroßer HauptblockWelche Dach- und Fassadenleistung ist enthalten?
Technische Anlagengroßer HauptblockWelcher Energie- und Ausstattungsstandard gilt?
Innenausbaustark ausstattungsabhängigWelche Oberflächen und Produkte sind definiert?
Anschlüsse und Außenanlagenhäufig separatWelche Leistungen fehlen im Hauspreis?
Reserve und FinanzierungrisikobasiertWelche Preis- und Terminrisiken bestehen?

Was bedeutet ohne Grundstück?

Ausgeschlossen ist in erster Linie der Kaufpreis des Grundstücks. Nicht automatisch ausgeschlossen sind Grunderwerbsteuer auf einen verbundenen Erwerb, Erschließung, Vermessung, Bodengutachten, Abbruch oder Altlasten. Die rechtliche und steuerliche Einordnung hängt vom Erwerbs- und Vertragsmodell ab.

Was bedeutet bezugsfertig?

Der Begriff sollte in einer Leistungsliste konkretisiert werden. Böden, Malerarbeiten, Innentüren, Sanitärobjekte, Küche, Leuchten und Reinigung können enthalten oder ausgeschlossen sein.

Reserve

Eine feste Reserve von 10, 15 oder 20 % passt nicht zu jedem Projekt. Bei genehmigter, vollständig geplanter Standardlösung mit festgelegten Produkten kann der Puffer kleiner sein. Bei unbekanntem Boden, Sonderarchitektur und vielen offenen Bemusterungen sollte er höher ausfallen.

Preisbindung

Ein Angebot sollte nennen, wie lange Preise gelten und wie Materialpreisänderungen behandelt werden. Lange Genehmigungs- oder Lieferzeiten können den ursprünglichen Kostenstand verändern.

Förderung

Förderkredite können die Finanzierung beeinflussen, reduzieren aber nicht automatisch die Baukosten. Technische Mindestanforderungen, Planung und Nachweise können zusätzliche Leistungen erfordern.

Die KfW weist darauf hin, dass Förderkonditionen laufend angepasst werden und Programme unter dem Vorbehalt verfügbarer Mittel stehen. Anträge und erforderliche Fachplanung müssen vor dem maßgeblichen Vorhabenbeginn geprüft werden.

Für eine detaillierte Analyse des Innenausbaus können Bauherren Grundriss und Baubeschreibung prüfen lassen.

KOSTENÜBERSICHT

Kosten für Ihr Projekt vorab kalkulieren

Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

Meine Kalkulation starten
Neubau Kosten pro qm München 2026
Ablauf in 10 Phasen

1. Gesamtbudget festlegen

Das verfügbare Eigenkapital, die Finanzierung und ein risikobasierter Puffer werden festgelegt. Grundstück, Gebäude, Nebenkosten und Einrichtung werden getrennt dargestellt.

2. Grundstück prüfen

Bebaubarkeit, Erschließung, Boden, Zufahrt, Altlasten und mögliche Bestandsgebäude werden untersucht. Ein vorhandenes Grundstück ist nicht automatisch kostenneutral.

3. Raumprogramm entwickeln

Wohnfläche, Zimmer, Bäder, Technik, Lager, Keller und Stellplätze werden nach tatsächlichem Bedarf geplant. Jeder zusätzliche Quadratmeter erhöht Bau-, Betriebs- und Instandhaltungskosten.

4. Vorplanung und Kostenziel

Mehrere Baukörper und Grundrissvarianten werden auf Fläche, Kompaktheit und technische Machbarkeit verglichen. Das Kostenziel wird nicht erst nach fertiger Planung geprüft.

5. Genehmigung und Fachplanung

Bauantrag, Statik, Energie, Entwässerung, Haustechnik und weitere Nachweise werden koordiniert. Änderungen an einem Bereich werden auf Kosten und Termine geprüft.

6. Ausstattungsstandard festlegen

Fenster, Heizung, Bäder, Böden, Türen, Elektro und Oberflächen erhalten eine nachvollziehbare Beschreibung. „Standard“ oder „gehoben“ allein reicht nicht.

7. Angebote vergleichbar machen

Alle Anbieter erhalten denselben Planstand und dieselbe Baubeschreibung. Mengen, Qualitäten, Ausschlüsse, Preisbindung und Nachtragsregelung werden gegenübergestellt.

8. Vergabe und Bauzeitenplan

Gewerke, Verantwortlichkeiten und Übergaben werden festgelegt. Materialfreigaben, Liefertermine und Trocknungszeiten gehören in den Terminplan.

9. Ausführung kontrollieren

Rohbau, Technik, Abdichtung, Untergründe und verdeckte Arbeiten werden vor dem nächsten Arbeitsschritt geprüft und dokumentiert.

10. Abnahme und Schlussbudget

Funktionen, Oberflächen, Dokumentation und Restarbeiten werden getrennt protokolliert. Außenanlagen, Einbauten und noch offene Leistungen werden in das Schlussbudget übernommen.

Für einen Neubau in München sollte die Genehmigungsplanung früh mit der Lokalbaukommission abgestimmt werden. Für Förderprogramme werden technische Anforderungen und Antragstermine vor der verbindlichen Beauftragung geprüft.

Bei mehreren Ausbaugewerken kann die Bauleitung und Projektsteuerung Planstände, Termine und Übergaben koordinieren. Die allgemeine Abfolge erläutert der Beitrag Reihenfolge der Ausbauarbeiten.

Für den geplanten Innenausbau kann eine Kosten- und Leistungsprüfung des Neubaus angefragt werden.

Neubau Kosten pro qm München 2026
Typische Fehler

Wohnfläche und Bruttogrundfläche verwechseln

Ein Preis je Quadratmeter Bruttogrundfläche darf nicht direkt mit einem Preis je Quadratmeter Wohnfläche verglichen werden. Die Bezugsfläche muss in jedem Angebot ausdrücklich genannt sein.

Nur den Hauspreis betrachten

Planung, Genehmigung, Bodengutachten, Anschlüsse, Außenanlagen, Finanzierung und Küche können außerhalb des Hauspreises liegen. Das Gesamtbudget muss alle Bereiche getrennt enthalten.

Schlüsselfertig mit bezugsfertig gleichsetzen

Der Begriff schlüsselfertig besitzt keinen einheitlichen Leistungsumfang. Böden, Malerarbeiten, Innentüren oder Sanitärobjekte können fehlen. Entscheidend ist die Baubeschreibung.

Bundesweiten Durchschnitt ungeprüft auf München übertragen

Regionale Lohn-, Logistik- und Grundstücksbedingungen beeinflussen den Preis. Für München sollten aktuelle regionale Angebote und konkrete Baustellenbedingungen betrachtet werden.

Preisstand nicht beachten

Eine Kostenangabe aus 2023 oder 2024 kann 2026 deutlich zu niedrig sein. Angebot, Preisbindung und geplanter Baustart müssen zusammenpassen.

Baunebenkosten pauschal mit 15 % ansetzen

Der Anteil hängt von Planungsmodell, Grundstück, Fachplanungen, Genehmigungen und bereits enthaltenen Leistungen ab. Eine starre Prozentzahl kann zu niedrig oder zu hoch sein.

Bodengutachten zu spät beauftragen

Gründung und Erdarbeiten hängen vom Boden ab. Wird das Gutachten erst nach fertiger Planung erstellt, können Fundament, Keller und Entwässerung neu geplant werden müssen.

Keller nur nach Quadratmeterpreis entscheiden

Ein Keller schafft Nutzfläche, erhöht aber Erd-, Abdichtungs- und Tragwerkskosten. Gleichzeitig müssen ohne Keller Technik und Lagerflächen oberirdisch größer werden. Beide Varianten werden als Gesamtkonzept verglichen.

Zu viel Wohnfläche planen

Jeder zusätzliche Quadratmeter verursacht Bau-, Heiz-, Reinigungs- und Instandhaltungskosten. Gut nutzbare Grundrisse können wirtschaftlicher sein als große Verkehrsflächen.

Komplexe Bauform unterschätzen

Viele Ecken, Erker, Gauben, Dachversprünge und Sonderfenster erhöhen Oberfläche, Anschlüsse und Ausführungsrisiken. Architektur und Budget müssen gemeinsam entwickelt werden.

Ausstattung erst während der Bauphase auswählen

Fliesen, Türen, Armaturen, Boden und Licht beeinflussen Untergründe und Anschlüsse. Späte Entscheidungen führen zu Änderungen, Lieferverzögerungen und Nachträgen.

Elektro nur über Steckdosenanzahl kalkulieren

Leitungswege, Verteilung, Daten, Beleuchtung, Photovoltaik und Ladepunkt bestimmen den Aufwand. Ein sehr knappes Standardpaket verursacht später teure Ergänzungen.

Küche nicht früh planen

Wasser, Abwasser, Strom, Abluft, Licht und Boden müssen vor Rohinstallation und Innenausbau feststehen. Eine verspätete Küchenplanung kann fertige Installationen verändern.

Innenausbau als Restbudget behandeln

Böden, Malerarbeiten, Türen, Bäder und feste Einbauten prägen den fertigen Zustand. Werden sie erst aus dem verbleibenden Budget finanziert, entstehen häufig Qualitätskompromisse oder unfertige Bereiche.

Eigenleistung zu hoch bewerten

Material, Werkzeug, Zeit und Koordination bleiben bestehen. Verzögerungen durch Eigenleistung können Folgegewerke und Finanzierungskosten beeinflussen.

Sonderwünsche ohne Gesamtauswirkung bewerten

Eine größere Fliese oder raumhohe Tür verändert nicht nur den Materialpreis. Untergrund, Zuschnitt, Transport, Anschlüsse und Montage können ebenfalls teurer werden.

Förderung als sichere Einnahme einplanen

Förderprogramme besitzen technische Bedingungen, Antragsfristen und verfügbare Mittel. Eine Bewilligung darf nicht als garantiertes Budget behandelt werden.

Preisbindung und Nachträge nicht regeln

Im Vertrag sollte stehen, wie lange Preise gelten, welche Mengen fest sind und wie Änderungen freigegeben werden. Mündliche Sonderwünsche erschweren die Kostenkontrolle.

Übergaben zwischen Gewerken nicht prüfen

Fehlerhafte Rohmaße, unebene Untergründe oder fehlende Anschlüsse werden sonst erst vom Folgegewerk entdeckt. Jede Phase benötigt eine kontrollierte Übergabe.

Außenanlagen vollständig verschieben

Eine provisorische Zufahrt oder Entwässerung kann sinnvoll sein. Grundlegende Höhen, Gefälle und Anschlüsse müssen trotzdem mit dem Hausbau abgestimmt werden.

Reserve ohne Risikobezug wählen

Ein pauschaler Puffer ersetzt keine Planung. Die Reserve orientiert sich an Boden, Planungsstand, Vertragstyp, Preisbindung und Zahl der Sonderwünsche.

Weitere Kriterien für einen Angebotsvergleich enthält der Beitrag Innenausbau-Unternehmen richtig auswählen.

Profi-Tipps

Eine gemeinsame Kostendefinition verwenden

Alle Beteiligten rechnen mit derselben Bezugsfläche, demselben Preisstand und derselben Umsatzsteuerdarstellung. Dadurch werden Angebote tatsächlich vergleichbar.

Gesamtbudget in Kostenblöcke teilen

Grundstück, Gebäude, Planung, Anschlüsse, Außenanlagen, Einrichtung, Finanzierung und Reserve werden getrennt geführt. Eine große Gesamtsumme verdeckt Kostenlücken.

Raumprogramm vor Grundriss festlegen

Zuerst werden notwendige Räume, Funktionen und Flächen definiert. Erst danach entsteht der Grundriss. So werden unnötige Verkehrs- und Restflächen reduziert.

Kompakten Baukörper prüfen

Ein einfaches Gebäude besitzt meist weniger Fassadenfläche, Anschlüsse und Dachdetails. Das kann Bau- und spätere Instandhaltungskosten senken.

Bodengutachten früh einplanen

Die Ergebnisse beeinflussen Gründung, Keller, Entwässerung und Erdarbeiten. Diese Kosten sollten vor der endgültigen Budgetfreigabe bekannt sein.

Ausstattungsbuch erstellen

Fenster, Türen, Boden, Fliesen, Sanitär, Elektro und Malerqualität erhalten konkrete Produkte oder Preisbudgets. Dadurch wird „Standard“ messbar.

Bemusterung mit Mehrkostenliste verbinden

Jede Abweichung vom Grundstandard zeigt Material-, Montage- und Terminwirkung. Die Entscheidung erfolgt nicht nur nach Optik.

Technik früh koordinieren

Heizung, Lüftung, Elektro, Sanitär, Photovoltaik und Smart Home werden gemeinsam geplant. Einzelne Anlagen dürfen sich nicht räumlich oder technisch blockieren.

Küche vor Elektroplanung festlegen

Eine bestätigte Küchenplanung verhindert nachträgliche Änderungen von Steckdosen, Wasser und Abluft.

Innenausbau separat kalkulieren

Auch wenn ein Bauträger oder Generalunternehmer beauftragt wird, sollten Böden, Malerarbeiten, Türen, Bäder und Einbauten einzeln nachvollziehbar sein.

Alternativen mit demselben Ziel vergleichen

Beim Boden werden nicht nur Materialpreise verglichen, sondern fertiger Aufbau, Pflege und Nutzungsdauer. Dasselbe gilt für Fenster, Fassade und Haustechnik.

Lieferzeiten in den Terminplan aufnehmen

Fenster, Türen, Wärmepumpe, Schaltanlagen und Sonderfliesen können lange Vorläufe besitzen. Freigaben erhalten feste Termine.

Planstände nummerieren

Grundriss, Elektroplan, Deckenspiegel und Ausstattungslisten erhalten Datum und Versionsnummer. Angebot und Baustelle arbeiten mit derselben Fassung.

Nachträge vor Ausführung freigeben

Zusätzliche Leistungen werden schriftlich mit Preis und Terminwirkung bestätigt. Eine Baustellenentscheidung ohne Kosteninformation wird vermieden.

Eigenleistung realistisch terminieren

Eigenleistungen erhalten ein eigenes Zeitfenster und einen klaren Übergabezustand. Materialkosten und Werkzeug werden nicht vergessen.

Förderung vor Vertrag prüfen

Technische Mindestanforderungen und Antragstermine werden mit Energieberatung und Finanzierung geklärt. Eine spätere Prüfung kann zu spät sein.

Baustellenlogistik mitkalkulieren

In München können Zufahrt, Parkraum, Kran, Lagerflächen und Arbeitszeiten den Aufwand beeinflussen. Diese Punkte gehören in die Angebotsgrundlage.

Monatliches Kostenprotokoll führen

Auftragssumme, freigegebene Änderungen, Rechnungen, offene Bestellungen und Restbudget werden regelmäßig aktualisiert.

Schlusskosten nicht mit Hausabnahme beenden

Küche, Außenanlagen, Einbauten, Leuchten und Restarbeiten entstehen häufig nach der technischen Hausabnahme. Sie bleiben im Gesamtbudget sichtbar.

Für eine strukturierte Innenausbauplanung können Grundriss, Baubeschreibung und Ausstattungswünsche über die Projektanfrage an BAYAZID übermittelt werden.

Über BAYAZID

Die BAYAZID Innenausbau GmbH begleitet private und gewerbliche Auftraggeber bei Innenausbau, Renovierung und Sanierung in München und Umgebung.

Bei Neubauprojekten können abhängig vom Umfang Trockenbau, Verputz-, Maler-, Boden-, Fliesen-, Fenster-, Tür- und weitere Ausbauleistungen sowie Planung und Bauleitung miteinander verbunden werden.

BAYAZID ersetzt nicht automatisch Architekt, Tragwerksplanung, Energieberatung oder die verantwortliche Genehmigungsplanung. Zuständigkeiten, vorhandene Unterlagen und erforderliche Fachplanungen werden vor einer Beauftragung geklärt.

Individuelle Leistungen werden auf Grundlage von Grundriss, Baubeschreibung, Mengen und gewünschtem Endzustand kalkuliert. Pauschale Aussagen zu einem kompletten Hausbau oder garantiertem Quadratmeterpreis werden nicht ohne Projektprüfung getroffen.

Das veröffentlichte Leistungsspektrum von BAYAZID zeigt mögliche Ausbaugewerke. Informationen zur Unternehmensausrichtung finden Sie unter Über BAYAZID Innenausbau. Nachvollziehbar veröffentlichte Arbeiten sind in der Projektübersicht dargestellt.

Neutrales Beispiel
No items found.
Standard oder Plus

Standardausstattung

Eine klar definierte Standardausstattung verwendet marktübliche, gut verfügbare Produkte und wiederholbare Details. Das erleichtert Angebot, Bestellung und spätere Ersatzbeschaffung.

Der wichtigste Vorteil ist die bessere Kostenkontrolle. Fliesenformate, Türmodelle, Schalterprogramme und Bodenbeläge lassen sich früh festlegen und von mehreren Anbietern vergleichen.

Nachteilig ist die geringere Auswahl bei besonderen Oberflächen oder individuellen Einbauten. Standard bedeutet außerdem nur dann einen Preisvorteil, wenn der konkrete Leistungsumfang tatsächlich vollständig beschrieben ist.

Gehobene Ausstattung

Hochwertigere Böden, größere Glasflächen, besondere Türen, komfortablere Bäder und umfangreichere Elektro- oder Lichtplanung können Nutzung und Gestaltung verbessern.

Die Mehrkosten entstehen nicht nur durch den Materialpreis. Zuschnitte, Untergründe, Befestigungen, Lieferzeiten und zusätzliche Planung erhöhen häufig auch den Montageaufwand.

Architektenhaus

Ein individuell geplantes Haus kann Grundstück, Nutzung und Gestaltung besonders genau berücksichtigen. Grundriss, Fassade und Innenraum lassen sich auf die Familie abstimmen.

Dem stehen mehr Planungsentscheidungen, ein höherer Koordinationsbedarf und mögliche Mehrkosten durch Sonderdetails gegenüber. Ein Kostenziel muss während jeder Planungsphase überprüft werden.

Generalunternehmer

Ein Generalunternehmer bündelt mehrere Bauleistungen und bietet einen zentralen Vertragspartner. Das kann Schnittstellen und organisatorischen Aufwand für die Bauherrschaft reduzieren.

Der Gesamtpreis kann höher wirken, weil Koordination und Risikoanteile enthalten sind. Auch hier benötigt der Vertrag eine detaillierte Baubeschreibung, klare Ausschlüsse und ein nachvollziehbares Nachtragsverfahren.

Einzelvergabe

Bei der Einzelvergabe können Gewerke gezielt ausgewählt und direkt verglichen werden. Bauherren behalten mehr Einfluss auf einzelne Produkte und Vertragspartner.

Planung, Terminfolge, Übergaben und Haftungsabgrenzung müssen jedoch stärker selbst beziehungsweise durch eine beauftragte Bauleitung koordiniert werden.

Keller

Ein Keller schafft Technik-, Lager- oder Hobbyfläche, ohne die oberirdische Gebäudefläche zu vergrößern. Auf kleinen Grundstücken kann das funktional sinnvoll sein.

Nachteile sind zusätzliche Erd-, Abdichtungs-, Tragwerks- und Ausbaukosten. Boden und Grundwasser können die Wirtschaftlichkeit wesentlich verändern.

Bodenplatte

Ein Haus ohne Keller kann Gründung und Bauzeit vereinfachen. Das Kostenrisiko unterhalb des Gebäudes ist häufig geringer.

Technik, Lager und Hauswirtschaft benötigen dann oberirdische Fläche. Diese Fläche wird ebenfalls gebaut, beheizt und ausgestattet.

Kompakter Baukörper

Ein einfacher Grundriss mit wenigen Ecken, einem klaren Dach und wiederholbaren Fensterformaten reduziert häufig Fassadenfläche, Anschlüsse und Ausführungsdetails.

Die gestalterische Individualität kann geringer sein. Ein kompakter Baukörper bedeutet jedoch nicht automatisch ein schlichtes oder unattraktives Haus.

Komplexe Architektur

Erker, Versprünge, große Öffnungen, besondere Dachformen und raumhohe Verglasungen ermöglichen individuelle Gestaltung.

Sie erhöhen meist Planung, Tragwerk, Abdichtungsdetails, Materialverbrauch und spätere Wartungsflächen. Der Mehrwert sollte deshalb bewusst gegen die Gesamtkosten abgewogen werden.

Standard plus gezielte Upgrades

Häufig ist eine Mischlösung wirtschaftlich: Der überwiegende Teil bleibt standardisiert, während besonders wichtige Bereiche gezielt aufgewertet werden. Beispiele sind ein hochwertiger Boden im Wohnbereich, bessere Lichtplanung oder ein komfortableres Hauptbad.

Diese Strategie schützt das Budget besser als eine pauschale gehobene Ausstattung in jedem Raum. Voraussetzung ist eine Prioritätenliste vor der Bemusterung.

Neubau Kosten pro qm München 2026
Sinnvolle Optionen

Nicht jedes Bauziel benötigt ein vollständig individuelles Einfamilienhaus. Abhängig von Grundstück, Budget und Zeit können andere Modelle wirtschaftlicher sein.

Wohnfläche reduzieren

Eine kleinere, gut organisierte Wohnfläche senkt nicht nur Baukosten. Auch Heizung, Reinigung und spätere Instandhaltung fallen geringer aus. Entscheidend ist ein funktionaler Grundriss ohne unnötige Verkehrsflächen.

Baukörper vereinfachen

Weniger Ecken, ein einfaches Dach und wiederholbare Fensterformate können Tragwerk, Fassade und Anschlüsse vereinfachen. Die Gestaltung bleibt über Material, Farbe und Innenraum individuell.

Ohne Keller bauen

Bei geeignetem Grundstück kann eine Bodenplatte günstiger und planbarer sein. Technik- und Lagerflächen müssen dann im Grundriss ausreichend berücksichtigt werden.

Standardgrundriss anpassen

Ein bereits entwickelter Grundriss kann günstiger sein als eine vollständige Neuplanung. Kleine Anpassungen an Raumaufteilung und Innenausbau schaffen trotzdem Individualität.

Fertighaus prüfen

Standardisierte Planungs- und Produktionsabläufe können Termine und Kosten besser kalkulierbar machen. Ausstattung, Erdarbeiten, Keller, Anschlüsse und Außenanlagen müssen dennoch vollständig geprüft werden.

Ausbauhaus

Bei einem Ausbauhaus übernimmt der Anbieter einen definierten Gebäudestand, während weitere Leistungen durch Bauherrschaft oder eigene Unternehmen ausgeführt werden.

Das Modell kann Kosten reduzieren, wenn Eigenleistungen fachlich, zeitlich und organisatorisch realistisch sind. Material, Werkzeug, Versicherung und Verzögerungsrisiken bleiben bestehen.

Innenausbau stufenweise umsetzen

Nicht zwingend notwendige Einbauten, ein zweites hochwertiges Bad oder besondere Wandgestaltungen können später ergänzt werden. Leitungen, Verstärkungen und Anschlüsse sollten bereits vorbereitet sein.

Außenanlagen priorisieren

Zufahrt, Entwässerung und sichere Zugänge werden zuerst fertiggestellt. Garten, Einfriedung oder eine aufwendige Terrasse können in einer späteren Phase folgen.

Bestandsimmobilie sanieren

Eine vorhandene Immobilie kann bei guter Lage und geeigneter Substanz eine Alternative sein. Kaufpreis, energetischer Zustand, Grundriss, Schadstoffe und technische Erneuerung müssen gemeinsam bewertet werden.

Der Beitrag Wohnungssanierung München: Kosten und Ablauf zeigt eine vergleichbare Kostenstruktur für Bestandsobjekte.

Anbauen statt neu bauen

Ein Anbau kann zusätzlichen Wohnraum schaffen, ohne das bestehende Haus vollständig aufzugeben. Bestand, Statik, Anschlüsse, Genehmigung und Baustellenbetrieb im bewohnten Gebäude beeinflussen die Wirtschaftlichkeit.

Neubauwohnung kaufen

Eine Eigentumswohnung im Neubau reduziert die eigene Verantwortung für Grundstück, Gesamtplanung und Außenanlagen. Sonderwünsche, Gemeinschaftskosten, Baufortschritt und vertraglicher Ausstattungsstandard müssen jedoch genau geprüft werden.

Standard mit Schwerpunkten

Statt überall gehoben auszustatten, werden wenige langfristig wichtige Bereiche priorisiert. Gute Gebäudehülle, funktionale Technik, ausreichende Elektroplanung und robuste Untergründe sind häufig sinnvoller als kurzfristige Dekortrends.

Eigenleistungen begrenzen

Malerarbeiten oder bestimmte Montagearbeiten können selbst übernommen werden, sofern Zeitplan, Untergrund und Übergabezustand klar sind. Technische und sicherheitsrelevante Arbeiten gehören in geeignete Fachhände.

Welche Alternative passt, hängt nicht nur vom niedrigsten Einstiegspreis ab. Planungsaufwand, Finanzierung, Nutzungsdauer und spätere Folgekosten gehören in den Vergleich.

Sicher kalkulieren

Neubau-Kosten pro Quadratmeter ohne Grundstück sind 2026 nur dann aussagekräftig, wenn Bezugsfläche, Preisstand, Leistungsumfang und Ausstattungsniveau eindeutig definiert sind.

Für München kann ein Gesamtprojekt ohne Grundstück grob im mittleren bis oberen vierstelligen Bereich pro Quadratmeter Wohnfläche liegen. Boden, Keller, Architektur, Technik, Innenausbau und Außenanlagen können die tatsächliche Summe deutlich verändern.

Ein niedriger Hauspreis ist nicht automatisch ein günstiges Gesamtprojekt. Planung, Anschlüsse, Küche, Oberflächen, Außenanlagen, Finanzierung und Reserve müssen von Anfang an sichtbar sein.

Liegt bereits eine Baubeschreibung oder ein Bauträgerangebot vor, können Sie Grundriss und Innenausbaupositionen mit BAYAZID prüfen. So lässt sich klären, welche Leistungen im Hauspreis enthalten sind und welche Ausbaukosten zusätzlich kalkuliert werden sollten.

Häufige Fragen

1. Was kostet ein Neubau pro Quadratmeter ohne Grundstück 2026?

Für München und das Umland kann ein vollständigeres Gesamtprojekt ohne Grundstück grob etwa 3.500 bis 5.000 Euro pro Quadratmeter Wohnfläche erreichen. Einfache Gebäude können darunter liegen, gehobene oder komplexe Projekte deutlich darüber.

2. Was kostet ein Haus mit 120 m² Wohnfläche?

Bei einer groben Orientierung von 3.500 bis 5.000 Euro pro Quadratmeter ergibt sich rechnerisch ein Bereich von etwa 420.000 bis 600.000 Euro ohne Grundstück. Nicht enthaltene Küche, Außenanlagen oder besondere Bodenmaßnahmen können hinzukommen.

3. Was kostet ein Haus mit 150 m² Wohnfläche?

Die rechnerische Orientierung liegt bei ungefähr 525.000 bis 750.000 Euro. Keller, hochwertige Ausstattung, schwieriger Baugrund oder individuelle Architektur können den Gesamtbetrag erhöhen.

4. Was kostet ein Haus mit 180 m² Wohnfläche?

Bei derselben groben Spanne ergibt sich ungefähr 630.000 bis 900.000 Euro. Die absolute Summe hängt von Technik, Gebäudeform, Zahl der Bäder, Innenausbau und Außenanlagen ab.

5. Was bedeutet „ohne Grundstück“?

Der Kaufpreis des Grundstücks wird ausgeschlossen. Erschließung, Bodengutachten, Vermessung, Abbruch, Altlasten, Hausanschlüsse und Außenanlagen können trotzdem zusätzlich entstehen.

6. Sind die Baunebenkosten im Quadratmeterpreis enthalten?

Das hängt von der verwendeten Zahl ab. Manche Orientierungswerte enthalten Planung und Genehmigung, andere nicht. Im Angebot müssen Architekt, Fachplanung, Prüfungen, Versicherungen, Baustrom und Finanzierung einzeln geprüft werden.

7. Ist der Innenausbau im Hauspreis enthalten?

Nicht automatisch. Trockenbau, Estrich und Innenputz können enthalten sein, während Böden, Malerarbeiten, Türen oder feste Einbauten fehlen. Maßgeblich ist die konkrete Baubeschreibung.

8. Was kostet der Rohbau pro Quadratmeter?

Ein pauschaler Rohbaupreis ist nur begrenzt aussagekräftig, weil Erdarbeiten, Keller, Dach, Fenster und Fassade unterschiedlich abgegrenzt werden. Für einen Vergleich muss feststehen, welche Bauteile und Nebenleistungen enthalten sind.

9. Was bedeutet schlüsselfertig?

Schlüsselfertig ist kein einheitlich definierter Fertigstellungsgrad. Ein Haus kann schlüsselfertig übergeben werden, obwohl Bodenbeläge, Malerarbeiten, Küche oder Außenanlagen noch fehlen. Der Vertrag muss den Übergabezustand beschreiben.

10. Was ist der Unterschied zwischen Wohnfläche und Bruttogrundfläche?

Die Wohnfläche umfasst anrechenbare Wohnbereiche. Die Bruttogrundfläche berücksichtigt zusätzlich konstruktive und weitere Grundrissflächen und ist regelmäßig größer. Quadratmeterpreise müssen immer dieselbe Bezugsfläche verwenden.

11. Wie hoch sind die Baunebenkosten?

Es gibt keinen für jedes Projekt richtigen Prozentsatz. Umfang und Anteil hängen von Planung, Fachnachweisen, Grundstück, Genehmigung, Versicherung, Finanzierung und bereits im Vertrag enthaltenen Leistungen ab.

12. Wie kann man beim Neubau Kosten sparen?

Wirksame Ansätze sind ein kompakter Baukörper, eine gut genutzte Wohnfläche, früh definierte Ausstattung, wenige Sonderformate und vergleichbare Angebote. Notwendige Planung, Abdichtung oder Technik sollten nicht aus Spargründen unvollständig ausgeführt werden.

13. Ist ein Keller wirtschaftlich?

Das hängt von Boden, Grundwasser, Grundstücksgröße und benötigter Nutzfläche ab. Ein Keller erhöht die Baukosten, kann aber oberirdische Technik- und Lagerflächen ersetzen. Beide Varianten müssen als Gesamtgrundriss verglichen werden.

14. Ist ein Fertighaus günstiger?

Standardisierte Abläufe können Vorteile bei Planung und Termin bieten. Der Endpreis hängt jedoch ebenfalls von Grundstück, Bodenplatte oder Keller, Ausstattung, Anschlüssen, Außenanlagen und Sonderwünschen ab.

15. Wie viel Reserve sollte eingeplant werden?

Die Reserve sollte sich am tatsächlichen Risiko orientieren. Unbekannter Boden, offene Bemusterung, komplexe Architektur und schwache Preisbindung benötigen einen höheren Puffer als ein vollständig geplantes Standardprojekt.

16. Wie lange ist ein Baupreis gültig?

Das ergibt sich aus Angebot und Vertrag. Bindungsfristen, Materialpreisklauseln und geplanter Baustart müssen geprüft werden. Lange Genehmigungszeiten können dazu führen, dass der ursprüngliche Preis nicht mehr gilt.

17. Welche KfW-Förderungen gibt es 2026?

Die KfW führt 2026 verschiedene Programme für Neubau, klimafreundliches Bauen, Wohneigentum und den Kauf beziehungsweise Bau selbst genutzter Immobilien. Bedingungen und verfügbare Mittel können sich ändern und müssen vor Vertragsabschluss geprüft werden.

18. Braucht ein Neubau in München eine Baugenehmigung?

Für Neubauten ist in der Regel eine Baugenehmigung erforderlich. Die konkrete Beurteilung und die notwendigen Unterlagen werden mit der Lokalbaukommission beziehungsweise der verantwortlichen Planung geklärt.

19. Welche Kosten werden häufig vergessen?

Typische Lücken sind Bodengutachten, Hausanschlüsse, Baustrom, Außenanlagen, Küche, Leuchten, Malerarbeiten, zusätzliche Elektroausstattung, Finanzierungskosten und Entsorgung.

20. Kann BAYAZID den Innenausbau eines Neubaus übernehmen?

Abhängig vom Projekt können verschiedene Innenausbauleistungen geplant, kalkuliert und koordiniert werden. Der genaue Umfang ergibt sich aus Grundriss, Baubeschreibung, vorhandener Fachplanung und gewünschtem Endzustand.

21. Welche Unterlagen werden für eine erste Prüfung benötigt?

Hilfreich sind Grundriss, Wohn- und Nutzflächen, Baubeschreibung, Ausstattungslisten, Elektro- und Sanitärplanung, vorhandene Angebote sowie der gewünschte Fertigstellungstermin.

22. Wie startet eine Anfrage bei BAYAZID?

Grundriss, Baubeschreibung und eine kurze Beschreibung der gewünschten Ausbauleistungen können über die Kontaktseite von BAYAZID Innenausbau übermittelt werden. Danach lässt sich klären, welche Positionen bereits definiert sind und welche noch geplant werden müssen.

Das folgende Szenario ist ein neutrales Planungsbeispiel und kein als Referenz bestätigtes Projekt der BAYAZID Innenausbau GmbH.

Eine Familie besitzt ein erschlossenes Grundstück im Münchner Umland und plant ein Einfamilienhaus mit 145 m² Wohnfläche. Gewünscht sind vier Schlafzimmer, ein Arbeitszimmer, zwei Bäder, offene Küche, Wärmepumpe, Fußbodenheizung und ein gehobener, aber nicht luxuriöser Innenausbau.

Zu Beginn erhält die Familie ein Angebot mit einem Quadratmeterpreis von 3.200 Euro. Die rechnerische Summe beträgt 464.000 Euro. Auf den ersten Blick scheint das Budget von 550.000 Euro ausreichend.

Bei der Prüfung zeigt sich jedoch, dass die Zahl nur folgende Leistungen enthält:

  • Rohbau und Dach,
  • Standardfenster,
  • Heizung und Grundinstallation,
  • Estrich und Innenputz,
  • ein begrenztes Elektro- und Sanitärpaket.

Nicht enthalten sind:

  • Architektur und Fachplanung,
  • Bodengutachten und Vermessung,
  • Hausanschlüsse,
  • Malerarbeiten und ein Teil der Bodenbeläge,
  • Küche und Leuchten,
  • Außenanlagen, Terrasse und Einfriedung,
  • zusätzliche Elektroausstattung,
  • besondere Innentüren und Einbauten,
  • Finanzierungs- und Bereitstellungskosten.

Die Familie erstellt deshalb eine neue Kostenstruktur:

BereichStatusNächster SchrittGrundstückvorhandenBoden und Erschließung prüfenPlanungteilweise offenFachplanungen ergänzenGebäudeangebotenBaubeschreibung detaillierenInnenausbauteilweise enthaltenBöden, Maler und Türen kalkulierenAnschlüssenicht enthaltenVersorgerangebote einholenAußenanlagennicht enthaltenMindestumfang definierenReservezu niedrignach Grundstücksrisiko anpassen

Im Bodengutachten wird ein erhöhter Aufwand für die Gründung festgestellt. Gleichzeitig zeigt die Elektroplanung, dass das Standardpaket für Küche, Homeoffice, Photovoltaik und Ladepunkt nicht ausreicht.

Die Familie reduziert deshalb nicht sofort die Ausführungsqualität. Zuerst wird der Grundriss optimiert. Ein unnötig breiter Flur und eine große Galerie werden verkleinert. Dadurch sinkt die Wohnfläche auf 138 m², ohne dass ein notwendiger Raum entfällt.

Beim Innenausbau werden drei Bereiche priorisiert:

  1. technisch notwendige Installationen und ausreichende Steckdosen,
  2. robuste Böden und vollständige Oberflächen,
  3. vorbereitete Anschlüsse für spätere Einbauten.

Ein raumhohes Einbauschranksystem wird auf eine spätere Ausbaustufe verschoben. Die notwendige Wandverstärkung und Beleuchtung werden jedoch bereits vorbereitet.

Für Türen, Fliesen, Sanitär und Boden entsteht eine Bemusterungsliste mit Grundbudget und Mehrpreis jeder Alternative. Dadurch entscheidet die Familie bewusst, welche Sonderwünsche das Budget tatsächlich tragen kann.

Der neue Gesamtplan liegt deutlich über dem ursprünglichen Hauspreis, bleibt aber nachvollziehbar. Die Familie kennt nun die Unterschiede zwischen Gebäudeangebot, Innenausbau, Außenanlagen und Schlusskosten.

Das Beispiel zeigt, warum Innenausbau und Ausstattungsplanung im Neubau vor der Vergabe konkretisiert werden sollten. Ein niedriger Quadratmeterpreis allein zeigt nicht, ob das Haus im gewünschten Zustand fertiggestellt werden kann.

bayazid-innenausbau

Warum lange lesen?

Jede Baustelle ist anders.

Buche einfach einen unverbindlichen Besichtigungstermin – wir schauen uns alles vor Ort an.

Kostenlos beraten lassen →
