Küchenrenovierung oder neue Küche: Wann Auffrischen reicht und wann ein kompletter Umbau sinnvoll ist ist eine Entscheidungsfrage mit direkter Wirkung auf Leistungsumfang, Termin und Budget. Ob Auffrischen oder neue Küche wirtschaftlicher ist, entscheidet der Restwert von Korpus, Beschlägen, Grundriss und Installation. Neue Fronten lohnen sich nicht, wenn die tragenden und funktionalen Teile bald ausfallen. Wer nur eine Endsumme oder ein einzelnes Produkt betrachtet, übersieht deshalb die Bedingungen, unter denen die Lösung später tatsächlich funktioniert.
Dieser Beitrag ordnet küchenrenovierung oder neue küche, küche auffrischen und küche komplett umbauen anhand eines Leistungsverzeichnisses ein. Er verbindet Bestandsprüfung, Mengen, Übergaben und Ausführung. Die küchenrenovierung oder neue küche schafft dafür den Planungsstand; die küche auffrischen hält Entscheidungen und Termine während der Umsetzung zusammen.
Für Kostenangaben zu küchenrenovierung oder neue küche wird ausschließlich das BAYAZID vorliegende SIRADOS-/GAEB-Preisarchiv mit Datenstand 28. Juli 2026 verwendet. Die genannten Werte sind Netto-Einheitspreise ausgewählter LV-Positionen. Sie sind weder pauschale Münchner Marktpreise noch ein vollständiges Angebot. Erst Aufmaß, Zustand, Menge, Nebenleistungen, Logistik und Mehrwertsteuer ergeben den individuellen Projektpreis.
Besonders wichtig ist die Mengenwirkung: Ein kleiner Abschnitt benötigt weniger Material, kann aber trotzdem Schutz, Anfahrt, Einrichtung, Werkzeug und Koordination auslösen. Darum kann eine Kleinfläche je Quadratmeter mehr kosten als ein größerer oder vollständig gebündelter Auftrag. Mit einer küche komplett umbauen lässt sich diese Kostenlogik auf das konkrete Objekt übertragen.

Das Kernproblem lautet: Frontmaße passen nicht zu verfügbaren Ersatzsystemen. Gleichzeitig gilt, dass korpusse sind verzogen oder durch feuchte geschädigt. Wer beide Punkte getrennt vergibt oder zeitlich voneinander löst, erzeugt leicht eine Lücke im Leistungsumfang. Die fronten erneuern muss diese Abhängigkeit sichtbar machen.
Ein zweiter Konflikt entsteht durch die Annahme, beschläge lassen sich nur mit sonderlösungen ersetzen. Hinzu kommt: Geräteanordnung verursacht dauerhaft schlechte Wege. Dadurch können zwei Angebote denselben Projektnamen tragen und trotzdem etwas völlig anderes enthalten. Ein belastbarer Vergleich beginnt deshalb bei den Positionen und nicht bei der fett gedruckten Endsumme.
Das Ziel des Beitrags ist eine Entscheidung, bei der korpusfestigkeit und rechtwinkligkeit prüfen und beschläge und ersatzteilzugang bewerten. Das ermöglicht eine klare Abgrenzung zwischen notwendiger Leistung, sinnvoller Option und offenem Risiko. Bei einer arbeitsplatte tauschen werden diese drei Ebenen vor der Vergabe dokumentiert.
Auch der Termin gehört zum Zielbild. Arbeitsplatte und Anschlüsse sind technisch miteinander verknüpft. Gleichzeitig kann teilrenovierung und spätere neuplanung erzeugen doppelte montage. Deshalb bekommt jeder offene Punkt einen Entscheidungszeitpunkt. Wird er überschritten, zeigt der Bauzeitenplan, welche Lieferung oder Folgearbeit betroffen ist.

Besondere Aufmerksamkeit verdient Korpusfestigkeit und Rechtwinkligkeit. Korpusfestigkeit und Rechtwinkligkeit prüfen. Im Zusammenhang mit fronten erneuern wird dadurch aus einer allgemeinen Absicht eine messbare Anforderung. Wird dieser Zusammenhang erst während der Montage geklärt, sind Personal und Material bereits disponiert. Früh festgelegte Kriterien machen dagegen sichtbar, ob die geplante Lösung technisch, terminlich und wirtschaftlich zusammenpasst.
Aus Eigentümersicht sollte Beschläge und Ersatzteilzugang nachvollziehbar dokumentiert werden. Beschläge und Ersatzteilzugang bewerten. Im Zusammenhang mit arbeitsplatte tauschen wird dadurch aus einer allgemeinen Absicht eine messbare Anforderung. Das schafft keine künstliche Bürokratie, sondern verhindert, dass verschiedene Firmen mit abweichenden Voraussetzungen rechnen. Eine kurze Freigabe mit Datum reicht oft aus, sofern sie Inhalt und Folge eindeutig benennt.
Für Grundriss an heutigen ist die Schnittstelle wichtiger als eine isolierte Einzelentscheidung. Grundriss an heutigen Arbeitsablauf messen. Im Zusammenhang mit küchensanierung wird dadurch aus einer allgemeinen Absicht eine messbare Anforderung. Deshalb wird nicht nur das gewünschte Ergebnis beschrieben, sondern auch der Zustand, den das vorherige Gewerk liefern muss. Genau diese Übergabe schützt die nachfolgende Arbeit vor vermeidbarer Wiederholung.
Installationen und Gerätealter ist bei diesem Thema kein Nebenaspekt. Installationen und Gerätealter einbeziehen. Im Zusammenhang mit kosten nutzen küche wird dadurch aus einer allgemeinen Absicht eine messbare Anforderung. Für die Planung bedeutet das, dass der Befund vor einer Bestellung oder Ausführung in eine prüfbare Leistung übersetzt wird. Die Beteiligten müssen erkennen können, welche Voraussetzung gilt, wer sie bestätigt und welche Folgearbeit davon abhängt.
Beim Punkt Jedes erhaltene Bauteil entscheidet die konkrete Ausführung. Jedes erhaltene Bauteil mit Restlebensdauer versehen. Im Zusammenhang mit alte küche modernisieren wird dadurch aus einer allgemeinen Absicht eine messbare Anforderung. Ein allgemeiner Hinweis im Angebot genügt nicht, wenn Menge, Material oder Anschluss offenbleiben. Sinnvoll ist eine eigene LV-Zeile oder eine eindeutig zugeordnete Annahme, die spätestens am vorgesehenen Prüfpunkt bestätigt wird.
Besondere Aufmerksamkeit verdient Doppelarbeit zwischen Renovierung. Doppelarbeit zwischen Renovierung und späterem Umbau markieren. Im Zusammenhang mit küche neu planen wird dadurch aus einer allgemeinen Absicht eine messbare Anforderung. Wird dieser Zusammenhang erst während der Montage geklärt, sind Personal und Material bereits disponiert. Früh festgelegte Kriterien machen dagegen sichtbar, ob die geplante Lösung technisch, terminlich und wirtschaftlich zusammenpasst.
Aus Eigentümersicht sollte Entscheidung über Gesamtgebrauchswert nachvollziehbar dokumentiert werden. Entscheidung über Gesamtgebrauchswert treffen. Im Zusammenhang mit budget küche wird dadurch aus einer allgemeinen Absicht eine messbare Anforderung. Das schafft keine künstliche Bürokratie, sondern verhindert, dass verschiedene Firmen mit abweichenden Voraussetzungen rechnen. Eine kurze Freigabe mit Datum reicht oft aus, sofern sie Inhalt und Folge eindeutig benennt.
Die Grundlagen werden in einem aktuellen Planstand gebündelt. Dazu gehören Aufmaß, Leistungsbeschreibung, Bemusterung, Terminannahmen und offene Entscheidungen. Die küchensanierung kann mehrere Gewerke bündeln; bei Einzelvergabe muss dieselbe Informationsqualität zwischen allen Verträgen hergestellt werden.
Was kostet Ihr Bauvorhaben?
Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

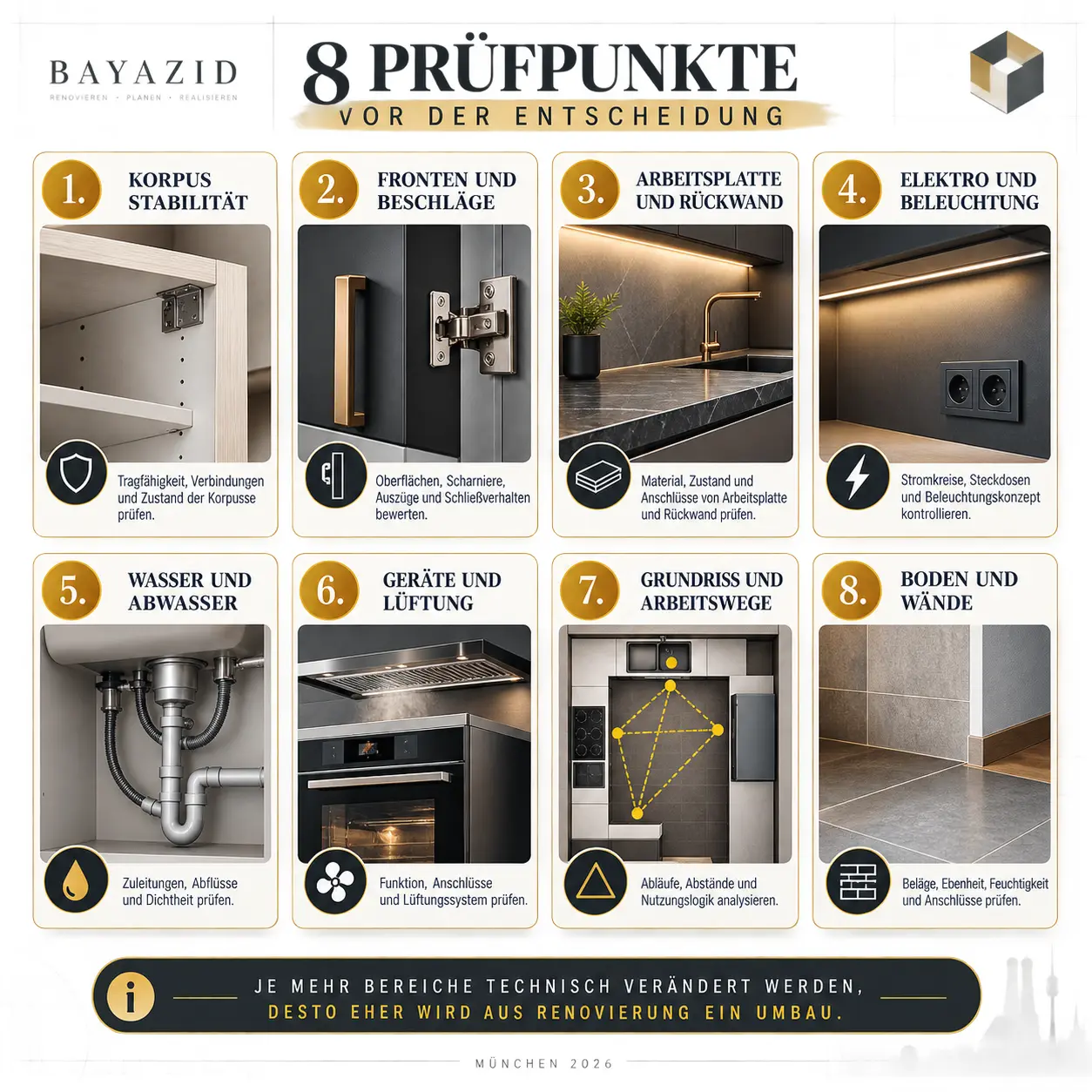

Prüffeld 1: Frontmaße passen nicht zu verfügbaren Ersatzsystemen. Die passende Gegenmaßnahme lautet: korpusfestigkeit und rechtwinkligkeit prüfen. Für arbeitsplatte tauschen wird daher festgelegt, welcher Befund benötigt wird, welche Menge in das LV eingeht und welche Freigabe vor dem nächsten Arbeitsschritt vorliegen muss. So bleibt der Inhalt auch bei einer Änderung nachvollziehbar.
Praktisch lässt sich dieses Prüffeld mit der kosten nutzen küche verbinden. Dort ist nicht nur die Ausführung relevant, sondern auch die Vorleistung: Untergrund, Zugang, Anschlüsse und Schutz müssen zum vereinbarten Ergebnis passen. Wird die Vorleistung separat erbracht, erhält sie einen eigenen Übergabepunkt; wird sie gebündelt, bleibt sie trotzdem als Position sichtbar.
Prüffeld 2: Korpusse sind verzogen oder durch Feuchte geschädigt. Die passende Gegenmaßnahme lautet: beschläge und ersatzteilzugang bewerten. Für küchensanierung wird daher festgelegt, welcher Befund benötigt wird, welche Menge in das LV eingeht und welche Freigabe vor dem nächsten Arbeitsschritt vorliegen muss. So bleibt der Inhalt auch bei einer Änderung nachvollziehbar.
Praktisch lässt sich dieses Prüffeld mit der alte küche modernisieren verbinden. Dort ist nicht nur die Ausführung relevant, sondern auch die Vorleistung: Untergrund, Zugang, Anschlüsse und Schutz müssen zum vereinbarten Ergebnis passen. Wird die Vorleistung separat erbracht, erhält sie einen eigenen Übergabepunkt; wird sie gebündelt, bleibt sie trotzdem als Position sichtbar.
Prüffeld 3: Beschläge lassen sich nur mit Sonderlösungen ersetzen. Die passende Gegenmaßnahme lautet: grundriss an heutigen arbeitsablauf messen. Für kosten nutzen küche wird daher festgelegt, welcher Befund benötigt wird, welche Menge in das LV eingeht und welche Freigabe vor dem nächsten Arbeitsschritt vorliegen muss. So bleibt der Inhalt auch bei einer Änderung nachvollziehbar.
Praktisch lässt sich dieses Prüffeld mit der küche neu planen verbinden. Dort ist nicht nur die Ausführung relevant, sondern auch die Vorleistung: Untergrund, Zugang, Anschlüsse und Schutz müssen zum vereinbarten Ergebnis passen. Wird die Vorleistung separat erbracht, erhält sie einen eigenen Übergabepunkt; wird sie gebündelt, bleibt sie trotzdem als Position sichtbar.
Prüffeld 4: Geräteanordnung verursacht dauerhaft schlechte Wege. Die passende Gegenmaßnahme lautet: installationen und gerätealter einbeziehen. Für alte küche modernisieren wird daher festgelegt, welcher Befund benötigt wird, welche Menge in das LV eingeht und welche Freigabe vor dem nächsten Arbeitsschritt vorliegen muss. So bleibt der Inhalt auch bei einer Änderung nachvollziehbar.
Praktisch lässt sich dieses Prüffeld mit der budget küche verbinden. Dort ist nicht nur die Ausführung relevant, sondern auch die Vorleistung: Untergrund, Zugang, Anschlüsse und Schutz müssen zum vereinbarten Ergebnis passen. Wird die Vorleistung separat erbracht, erhält sie einen eigenen Übergabepunkt; wird sie gebündelt, bleibt sie trotzdem als Position sichtbar.
Prüffeld 5: Arbeitsplatte und Anschlüsse sind technisch miteinander verknüpft. Die passende Gegenmaßnahme lautet: jedes erhaltene bauteil mit restlebensdauer versehen. Für küche neu planen wird daher festgelegt, welcher Befund benötigt wird, welche Menge in das LV eingeht und welche Freigabe vor dem nächsten Arbeitsschritt vorliegen muss. So bleibt der Inhalt auch bei einer Änderung nachvollziehbar.
Prüffeld 6: Teilrenovierung und spätere Neuplanung erzeugen doppelte Montage. Die passende Gegenmaßnahme lautet: doppelarbeit zwischen renovierung und späterem umbau markieren. Für budget küche wird daher festgelegt, welcher Befund benötigt wird, welche Menge in das LV eingeht und welche Freigabe vor dem nächsten Arbeitsschritt vorliegen muss. So bleibt der Inhalt auch bei einer Änderung nachvollziehbar.
Am Ende der Kernprüfung steht eine Variantenmatrix. Variante A erfüllt nur die technische und funktionale Basis. Variante B ergänzt die wichtigsten Verbesserungen für küchensanierung. Variante C enthält gestalterische oder langfristige Optionen. Weil alle drei Varianten dieselbe Mengen- und Bestandsgrundlage verwenden, ist der Mehrwert jeder Entscheidung erkennbar.
Vertiefung 1: Für die Entscheidung über küche auffrischen wird der Zusammenhang „Frontmaße passen nicht zu verfügbaren Ersatzsystemen“ als eigener Prüfpfad behandelt. Maßgeblich ist, grundriss an heutigen arbeitsablauf messen. Die Akustik und Schallschutz, die Brandschutz und die Bauendreinigung werden dabei nicht als lose Zusatzthemen verlinkt, sondern als konkrete Anschlussleistungen gelesen. Vor der Vergabe wird geklärt, welche davon im Projekt benötigt wird, welche Vorleistung sie erwartet und wer die fachliche Übergabe bestätigt. Diese Zuordnung verhindert doppelte Kalkulation ebenso wie eine versehentlich fehlende Position.
Vertiefung 2: Für die Entscheidung über küche komplett umbauen wird der Zusammenhang „Korpusse sind verzogen oder durch Feuchte geschädigt“ als eigener Prüfpfad behandelt. Maßgeblich ist, installationen und gerätealter einbeziehen. Die BAYAZID Leistungsübersicht, die Referenzprojekte in München und die Reihenfolge der Sanierungsarbeiten werden dabei nicht als lose Zusatzthemen verlinkt, sondern als konkrete Anschlussleistungen gelesen. Vor der Vergabe wird geklärt, welche davon im Projekt benötigt wird, welche Vorleistung sie erwartet und wer die fachliche Übergabe bestätigt. Diese Zuordnung verhindert doppelte Kalkulation ebenso wie eine versehentlich fehlende Position.
Vertiefung 3: Für die Entscheidung über fronten erneuern wird der Zusammenhang „Beschläge lassen sich nur mit Sonderlösungen ersetzen“ als eigener Prüfpfad behandelt. Maßgeblich ist, jedes erhaltene bauteil mit restlebensdauer versehen. Die Ablauf einer Komplettsanierung, die Komplettsanierung oder Einzelmaßnahmen und die Generalunternehmer bei der Sanierung werden dabei nicht als lose Zusatzthemen verlinkt, sondern als konkrete Anschlussleistungen gelesen. Vor der Vergabe wird geklärt, welche davon im Projekt benötigt wird, welche Vorleistung sie erwartet und wer die fachliche Übergabe bestätigt. Diese Zuordnung verhindert doppelte Kalkulation ebenso wie eine versehentlich fehlende Position.
Vertiefung 4: Für die Entscheidung über arbeitsplatte tauschen wird der Zusammenhang „Geräteanordnung verursacht dauerhaft schlechte Wege“ als eigener Prüfpfad behandelt. Maßgeblich ist, doppelarbeit zwischen renovierung und späterem umbau markieren. Die Sanierungsfirma oder Einzelhandwerker, die Sanierungsarbeiten ohne Stress und die Sanierung ohne Kostenüberraschung werden dabei nicht als lose Zusatzthemen verlinkt, sondern als konkrete Anschlussleistungen gelesen. Vor der Vergabe wird geklärt, welche davon im Projekt benötigt wird, welche Vorleistung sie erwartet und wer die fachliche Übergabe bestätigt. Diese Zuordnung verhindert doppelte Kalkulation ebenso wie eine versehentlich fehlende Position.
Vertiefung 5: Für die Entscheidung über küchensanierung wird der Zusammenhang „Arbeitsplatte und Anschlüsse sind technisch miteinander verknüpft“ als eigener Prüfpfad behandelt. Maßgeblich ist, entscheidung über gesamtgebrauchswert treffen. Die Innenausbau-Kosten, die Innenausbau-Unternehmen finden und die Budget einer Komplettsanierung werden dabei nicht als lose Zusatzthemen verlinkt, sondern als konkrete Anschlussleistungen gelesen. Vor der Vergabe wird geklärt, welche davon im Projekt benötigt wird, welche Vorleistung sie erwartet und wer die fachliche Übergabe bestätigt. Diese Zuordnung verhindert doppelte Kalkulation ebenso wie eine versehentlich fehlende Position.
Vertiefung 6: Für die Entscheidung über kosten nutzen küche wird der Zusammenhang „Teilrenovierung und spätere Neuplanung erzeugen doppelte Montage“ als eigener Prüfpfad behandelt. Maßgeblich ist, korpusfestigkeit und rechtwinkligkeit prüfen. Die Checkliste zur Kernsanierung, die Schritte der Kernsanierung und die Wohnung komplett sanieren werden dabei nicht als lose Zusatzthemen verlinkt, sondern als konkrete Anschlussleistungen gelesen. Vor der Vergabe wird geklärt, welche davon im Projekt benötigt wird, welche Vorleistung sie erwartet und wer die fachliche Übergabe bestätigt. Diese Zuordnung verhindert doppelte Kalkulation ebenso wie eine versehentlich fehlende Position.

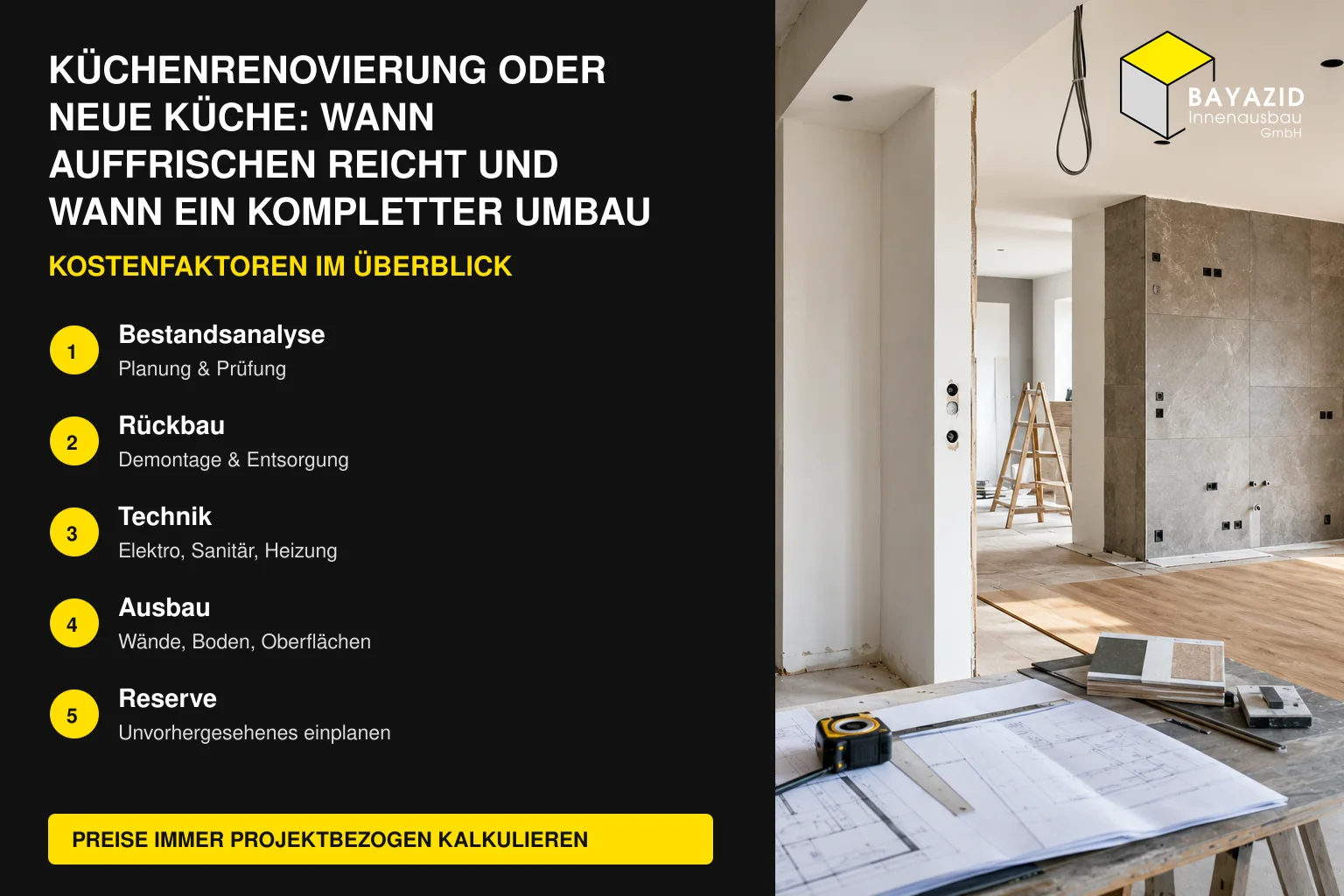

Die Kosten für küchenrenovierung oder neue küche sollten aus LV-Mengen aufgebaut werden. Eine Position beschreibt eine bestimmte Leistung, Einheit und Qualität. Der Einheitspreis wird mit der tatsächlich ermittelten Menge multipliziert; danach kommen projektbezogene Leistungen und Steuern hinzu. Ein pauschaler Quadratmeterwert überspringt diese Zwischenschritte.
Die folgende Tabelle für küche auffrischen enthält ausschließlich Werte aus dem SIRADOS-/GAEB-Preisarchiv von BAYAZID, Stand 28. Juli 2026. Alle Beträge sind netto und beziehen sich auf die exakt bezeichnete Einzelposition. Nicht enthaltene Vor- oder Nebenleistungen dürfen daraus nicht abgeleitet werden.
| LV-Nr. | Ausgewählte Position | Einheit | Netto-EP |
|---|---|---|---|
| 13.300.0.21.039 | Küchenzeile abbauen | m | 79,77 € |
| 13.327.6.05.130 | Einbauschrank mit Küche ausbauen, lagern | St | 489,26 € |
| 13.327.6.05.135 | Einbauschrank mit Küche lagernd, wiedereinbauen | St | 571,44 € |
| 10.027.6.10.810 | Küchenzeile, Schichtstoffplatten, 308/80 cm | St | 3.381,30 € |
| 10.027.6.15.805 | Arbeitsplatte, Kunststoff, 600 mm | m | 203,70 € |
| 13.327.2.10.400 | Türfüllung, Innentür, erneuern | St | 105,60 € |
| 10.024.0.28.080 | Fliesenspiegel, keramische Fliese, glasiert, weiß, 20/20, bis 2,5 m² | m² | 76,22 € |
Die Auswahl zeigt, warum fronten erneuern nicht mit einer einzigen Zahl beantwortet werden kann. Ein neuer Belag setzt beispielsweise einen geeigneten Untergrund voraus; eine Montageposition enthält nicht automatisch Ausbau, Transport oder Anpassung. Auch Stück-, Meter- und Flächenpositionen reagieren verschieden auf die Projektgröße.
Bei einer Kleinmaßnahme im Bereich küche komplett umbauen verteilen sich Einrichtung, Schutz, Anlieferung, Werkzeug und Abstimmung auf wenige Einheiten. Bei einem größeren oder vollständigen Projekt können dieselben organisatorischen Grundlagen mehrere Räume und Gewerke tragen. Deshalb kann der Einheitseindruck kleiner Flächen höher sein, obwohl ihre absolute Gesamtsumme geringer bleibt. Eine lineare Hoch- oder Herunterrechnung wäre falsch.
Für den Angebotsvergleich werden die Positionen in drei Gruppen gelesen: direkte Ausführung, notwendige Vorleistungen und projektbezogener Aufwand. Bei fronten erneuern erläutert die Innenausbau-Kosten angrenzende Gewerke. Eine konkrete Kalkulation setzt jedoch immer Bestandsprüfung und Aufmaß voraus.
Eine Reserve für arbeitsplatte tauschen ersetzt keine fehlende Position. Sie gehört zu benannten Unsicherheiten, etwa einem verdeckten Untergrund, und bleibt bis zum Prüfzeitpunkt unangetastet. Wahlleistungen werden separat gerechnet. Auf diese Weise zeigt der Kostenstand, ob Geld wegen eines Befunds, einer Mengenänderung oder eines zusätzlichen Wunsches gebunden wird.
Kosten für Ihr Projekt vorab kalkulieren
Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

Schritt 1: Küche vollständig inventarisieren. In dieser Phase wird für küchenrenovierung oder neue küche festgehalten, welche Unterlagen vorliegen, welche Entscheidung getroffen wird und was das nächste Arbeitspaket übernehmen darf. Die Freigabe bleibt kurz, aber eindeutig. Bei Abweichungen wird zuerst die Termin- und Kostenwirkung geklärt.
Schritt 2: Schäden und Funktionsmängel dokumentieren. In dieser Phase wird für küche auffrischen festgehalten, welche Unterlagen vorliegen, welche Entscheidung getroffen wird und was das nächste Arbeitspaket übernehmen darf. Die Freigabe bleibt kurz, aber eindeutig. Bei Abweichungen wird zuerst die Termin- und Kostenwirkung geklärt.
Die Abstimmung mit Generalunternehmer bei der Sanierung verhindert, dass ein Gewerk auf einem ungeprüften Zustand weiterarbeitet. Im Schwerpunkt kosten nutzen küche steht die Übergabe im Mittelpunkt. Das ist besonders wichtig, bevor Leitungen verdeckt, Untergründe beschichtet oder maßabhängige Bauteile bestellt werden. Fotos, Maße und Planversion bilden gemeinsam den Nachweis.
Schritt 3: Erhaltenswerte Bauteile markieren. In dieser Phase wird für küche komplett umbauen festgehalten, welche Unterlagen vorliegen, welche Entscheidung getroffen wird und was das nächste Arbeitspaket übernehmen darf. Die Freigabe bleibt kurz, aber eindeutig. Bei Abweichungen wird zuerst die Termin- und Kostenwirkung geklärt.
Schritt 4: Renovierungs- und Neubaumengen getrennt kalkulieren. In dieser Phase wird für fronten erneuern festgehalten, welche Unterlagen vorliegen, welche Entscheidung getroffen wird und was das nächste Arbeitspaket übernehmen darf. Die Freigabe bleibt kurz, aber eindeutig. Bei Abweichungen wird zuerst die Termin- und Kostenwirkung geklärt.
Schritt 5: Übergangs- und Doppelarbeiten vergleichen. In dieser Phase wird für arbeitsplatte tauschen festgehalten, welche Unterlagen vorliegen, welche Entscheidung getroffen wird und was das nächste Arbeitspaket übernehmen darf. Die Freigabe bleibt kurz, aber eindeutig. Bei Abweichungen wird zuerst die Termin- und Kostenwirkung geklärt.
Die Abstimmung mit Sanierung ohne Kostenüberraschung verhindert, dass ein Gewerk auf einem ungeprüften Zustand weiterarbeitet. Im Schwerpunkt budget küche steht die Übergabe im Mittelpunkt. Das ist besonders wichtig, bevor Leitungen verdeckt, Untergründe beschichtet oder maßabhängige Bauteile bestellt werden. Fotos, Maße und Planversion bilden gemeinsam den Nachweis.
Schritt 6: Nutzungsdauer beider Varianten bewerten. In dieser Phase wird für küchensanierung festgehalten, welche Unterlagen vorliegen, welche Entscheidung getroffen wird und was das nächste Arbeitspaket übernehmen darf. Die Freigabe bleibt kurz, aber eindeutig. Bei Abweichungen wird zuerst die Termin- und Kostenwirkung geklärt.
Schritt 7: Entscheidung und spätere Erweiterbarkeit festhalten. In dieser Phase wird für kosten nutzen küche festgehalten, welche Unterlagen vorliegen, welche Entscheidung getroffen wird und was das nächste Arbeitspaket übernehmen darf. Die Freigabe bleibt kurz, aber eindeutig. Bei Abweichungen wird zuerst die Termin- und Kostenwirkung geklärt.
Vor der Übergabe von küchensanierung werden Restpunkte nicht nur gesammelt, sondern nach ihrer Wirkung sortiert. Funktions- und Sicherheitsmängel kommen vor kosmetischen Punkten. Staubintensive Nacharbeit wird vor der Endreinigung abgeschlossen. Dokumentation, Pflegehinweise und bekannte Einschränkungen gehören zur fertigen Leistung.
Fehler 1: Neue Platte auf schwache Korpusse montieren. Das wirkt zunächst wie eine Vereinfachung, verschiebt aber eine ungeklärte Leistung in die Ausführung. Die Korrektur besteht darin, korpusfestigkeit und rechtwinkligkeit prüfen. Der Bezug zu kosten nutzen küche wird im LV oder in einer Freigabeliste festgehalten.
Fehler 2: Frontentausch ohne Beschlagprüfung bestellen. Das wirkt zunächst wie eine Vereinfachung, verschiebt aber eine ungeklärte Leistung in die Ausführung. Die Korrektur besteht darin, beschläge und ersatzteilzugang bewerten. Der Bezug zu alte küche modernisieren wird im LV oder in einer Freigabeliste festgehalten.
Fehler 3: Installationsmängel hinter neuer Verkleidung lassen. Das wirkt zunächst wie eine Vereinfachung, verschiebt aber eine ungeklärte Leistung in die Ausführung. Die Korrektur besteht darin, grundriss an heutigen arbeitsablauf messen. Der Bezug zu küche neu planen wird im LV oder in einer Freigabeliste festgehalten.
Fehler 4: Nur Anschaffung und nicht Demontage vergleichen. Das wirkt zunächst wie eine Vereinfachung, verschiebt aber eine ungeklärte Leistung in die Ausführung. Die Korrektur besteht darin, installationen und gerätealter einbeziehen. Der Bezug zu budget küche wird im LV oder in einer Freigabeliste festgehalten.
Fehler 5: Alte Geräte ungeprüft in neue Planung übernehmen. Das wirkt zunächst wie eine Vereinfachung, verschiebt aber eine ungeklärte Leistung in die Ausführung. Die Korrektur besteht darin, jedes erhaltene bauteil mit restlebensdauer versehen. Der Bezug zu küchenrenovierung oder neue küche wird im LV oder in einer Freigabeliste festgehalten.
Fehler 6: Zwischenlösung ohne zeitliches Ziel bauen. Das wirkt zunächst wie eine Vereinfachung, verschiebt aber eine ungeklärte Leistung in die Ausführung. Die Korrektur besteht darin, doppelarbeit zwischen renovierung und späterem umbau markieren. Der Bezug zu küche auffrischen wird im LV oder in einer Freigabeliste festgehalten.
Expertentipp 1: Eine Tür und einen Auszug probeweise demontieren. Legen Sie dafür einen konkreten Nachweis fest, etwa Foto, Maß, Muster, Produktblatt oder unterschriebene Freigabe. So wird aus dem Tipp ein tatsächlich nutzbarer Kontrollpunkt. Bei küche komplett umbauen ist außerdem zu notieren, welche Folgeentscheidung ohne diesen Nachweis nicht getroffen werden darf.
Expertentipp 2: Feuchtebereiche an Spüle und Sockel prüfen. Legen Sie dafür einen konkreten Nachweis fest, etwa Foto, Maß, Muster, Produktblatt oder unterschriebene Freigabe. So wird aus dem Tipp ein tatsächlich nutzbarer Kontrollpunkt. Bei fronten erneuern ist außerdem zu notieren, welche Folgeentscheidung ohne diesen Nachweis nicht getroffen werden darf.
Expertentipp 3: Varianten mit gleicher Nutzungsdauer vergleichen. Legen Sie dafür einen konkreten Nachweis fest, etwa Foto, Maß, Muster, Produktblatt oder unterschriebene Freigabe. So wird aus dem Tipp ein tatsächlich nutzbarer Kontrollpunkt. Bei arbeitsplatte tauschen ist außerdem zu notieren, welche Folgeentscheidung ohne diesen Nachweis nicht getroffen werden darf.
Expertentipp 4: Erhaltene Teile fotografisch dokumentieren. Legen Sie dafür einen konkreten Nachweis fest, etwa Foto, Maß, Muster, Produktblatt oder unterschriebene Freigabe. So wird aus dem Tipp ein tatsächlich nutzbarer Kontrollpunkt. Bei küchensanierung ist außerdem zu notieren, welche Folgeentscheidung ohne diesen Nachweis nicht getroffen werden darf.
Expertentipp 5: Neue Planung auf Standardmaße ausrichten. Legen Sie dafür einen konkreten Nachweis fest, etwa Foto, Maß, Muster, Produktblatt oder unterschriebene Freigabe. So wird aus dem Tipp ein tatsächlich nutzbarer Kontrollpunkt. Bei kosten nutzen küche ist außerdem zu notieren, welche Folgeentscheidung ohne diesen Nachweis nicht getroffen werden darf.
Wenn Umfang oder Schnittstellen für kosten nutzen küche noch unklar sind, ist ein früher Projektanfrage bei BAYAZID sinnvoller als ein vorschneller Preisvergleich. Fotos und Grundriss unterstützen die erste Einordnung; ein belastbares LV benötigt anschließend den geprüften Bestand.
BAYAZID Innenausbau begleitet Sanierungs- und Ausbauprojekte in München von der Bestandsaufnahme bis zur Übergabe. Für küchenrenovierung oder neue küche werden Planung, LV, Bemusterung, Baufolge und Ausführung so verbunden, dass Zuständigkeiten und Änderungen nachvollziehbar bleiben.
Für alte küche modernisieren zeigt die BAYAZID Leistungsübersicht die beteiligten Fachbereiche; ausgeführte Lösungen finden Sie bei den Referenzprojekte in München. Notwendige statische, energetische oder genehmigungsbezogene Fachnachweise werden projektbezogen durch entsprechend qualifizierte Stellen ergänzt.
Für eine erste Einordnung von küchenrenovierung oder neue küche können Eigentümer Grundriss, Fotos, bekannte Schäden und gewünschte Änderungen über die BAYAZID Projektberatung übermitteln. Diese Unterlagen ermöglichen eine Vorbereitung des Vor-Ort-Termins, ersetzen aber weder Aufmaß noch Bestandsprüfung.
Vorteil der umfassenden Lösung: jedes erhaltene bauteil mit restlebensdauer versehen und doppelarbeit zwischen renovierung und späterem umbau markieren. Gemeinsame Schutz-, Logistik- und Koordinationsleistungen können mehreren Arbeitspaketen dienen. Das reduziert nicht zwingend jeden Einheitspreis, aber mögliche Wiederholungen.
Nachteil der umfassenden Lösung: Entscheidungen und Finanzierung müssen früher bereitstehen. Bei alte küche modernisieren kann eine späte Änderung mehr bereits freigegebene Leistungen berühren. Der Umfang sollte deshalb vor der Vergabe stabil genug sein.
Vorteil einer kleinen oder schrittweisen Lösung: kosmetische Auffrischung für begrenzte Nutzungsdauer kann Budget und Nutzung schonen. Sie ist sinnvoll, wenn die Arbeit technisch unabhängig bleibt und spätere Schritte keine fertigen Schichten wieder öffnen.
Nachteil der Teilung bei budget küche sind mehrfacher Schutz, Anfahrt, Einrichtung und Koordination. Kleine Flächen können deshalb je Einheit höher liegen. Die Entscheidung wird anhand technischer Abhängigkeiten und Restlebensdauer getroffen, nicht anhand einer pauschalen Regel.

Alternative 1: kosmetische Auffrischung für begrenzte Nutzungsdauer. Sie passt, wenn korpusfestigkeit und rechtwinkligkeit prüfen und das Budget den entsprechenden Umfang eindeutig abbildet. Für küchensanierung werden Vorleistung, Endzustand und spätere Anschlussarbeiten vorab beschrieben.
Alternative 2: Teilrenovierung stabiler Module. Sie passt, wenn beschläge und ersatzteilzugang bewerten und das Budget den entsprechenden Umfang eindeutig abbildet. Für kosten nutzen küche werden Vorleistung, Endzustand und spätere Anschlussarbeiten vorab beschrieben.
Alternative 3: komplette Neuplanung mit erneuerter Installation. Sie passt, wenn grundriss an heutigen arbeitsablauf messen und das Budget den entsprechenden Umfang eindeutig abbildet. Für alte küche modernisieren werden Vorleistung, Endzustand und spätere Anschlussarbeiten vorab beschrieben.
Zwischen den Alternativen für küchenrenovierung oder neue küche entscheidet eine Nutzwertmatrix aus Technik, Termin, Lebensdauer, Eingriffstiefe und Gesamtkosten. Der Beitrag Sanierungsfirma oder Einzelhandwerker ergänzt die organisatorische Sicht. Die niedrigste Anfangssumme ist nur dann wirtschaftlich, wenn sie denselben Zweck und dieselbe Nutzungsdauer erfüllt.
Vor der Schlussentscheidung wird ein letzter Konsistenztest durchgeführt: Passt küchenrenovierung oder neue küche zum dokumentierten Bestand, ist „Beschläge und Ersatzteilzugang bewerten“ tatsächlich umgesetzt und bleibt „Jedes erhaltene Bauteil mit Restlebensdauer versehen“ im Termin- und Kostenstand erkennbar? Erst wenn Plan, LV, Bemusterung und Baufolge dieselbe Lösung beschreiben, ist die Variante vergabereif. Offene Punkte erhalten weiterhin einen Prüfzeitpunkt; sie werden nicht durch eine scheinbar präzise Pauschalsumme verdeckt.
Ob Auffrischen oder neue Küche wirtschaftlicher ist, entscheidet der Restwert von Korpus, Beschlägen, Grundriss und Installation. Neue Fronten lohnen sich nicht, wenn die tragenden und funktionalen Teile bald ausfallen. Ein vollständiges LV trennt Menge, Qualität, Nebenleistung und Risiko. Es zeigt außerdem, warum kleine Einzelprojekte je Einheit mehr Aufwand tragen können als größere gebündelte Vorhaben. Wer küchenrenovierung oder neue küche konkret prüfen möchte, kann über Projektanfrage bei BAYAZID Unterlagen und Zielvorstellung einreichen.
Ihr Ansprechpartner in München
Frage 1: Womit beginnt die Entscheidung?
Mit der Bestands- und Zielprüfung. Für küchenrenovierung oder neue küche werden bestätigte Befunde, Annahmen und offene Risiken getrennt, bevor Mengen oder Produkte freigegeben werden.
Frage 2: Warum reicht ein Pauschalpreis nicht?
Bei küche auffrischen bleibt ohne Leistungsbeschreibung unklar, welche Vorarbeiten, Mengen, Materialien und Nebenleistungen enthalten sind. Zwei Endpreise können deshalb trotz gleicher Überschrift nicht vergleichbar sein.
Frage 3: Sind die genannten Kosten Endkundenpreise?
Nein. Für küche komplett umbauen zeigt die Tabelle Netto-Einheitspreise einzelner SIRADOS-/GAEB-LV-Positionen mit Stand 28. Juli 2026. Aufmaß, Gesamtumfang, Logistik, weitere Leistungen und Mehrwertsteuer kommen projektbezogen hinzu.
Frage 4: Warum kann eine kleine Fläche je m² mehr kosten?
Bei fronten erneuern fallen Einrichtung, Schutz, Anfahrt, Werkzeug und Abstimmung auch bei geringer Menge an. Bei einem größeren oder vollständigen Auftrag verteilen sich solche Grundaufwendungen auf mehr Leistung.
Frage 5: Wann sollte Material bestellt werden?
Nach technischer Freigabe von Maß, Aufbau und Anschluss. Bei arbeitsplatte tauschen braucht der Liefertermin außerdem Puffer für Kontrolle und mögliche Reklamation.
Frage 6: Wie werden Angebote verglichen?
Für küchensanierung werden identische Mengen, Einheiten, Qualitätsmerkmale, Nebenleistungen und Ausschlüsse gegenübergestellt. Alternativen stehen separat, damit die Basissummen denselben Inhalt besitzen.
Frage 7: Wie lassen sich Nachträge begrenzen?
Durch grundriss an heutigen arbeitsablauf messen, frühe Prüfungen und eine dokumentierte Änderungsregel. Unerwarteter Bestand verschwindet dadurch nicht, wird aber an einem definierten Punkt entschieden.
Frage 8: Wann ist eine gebündelte Lösung sinnvoll?
Bei kosten nutzen küche ist Bündelung sinnvoll, wenn mehrere Gewerke dieselben Flächen, Termine und technischen Schnittstellen teilen. Bei unabhängigen kleinen Arbeiten kann eine Einzelvergabe angemessen bleiben.
Frage 9: Welche Rolle hat die Bauleitung?
Sie führt Planstände, Termine, Übergaben und Änderungen zusammen. Gerade bei alte küche modernisieren verhindert sie, dass unterschiedliche Beteiligte mit widersprüchlichen Voraussetzungen arbeiten.
Frage 10: Was gehört zur fertigen Übergabe?
Für küche neu planen gehören Funktionsprüfung, abgenommene Oberflächen, geschlossene Restpunkte, Dokumentation, Produkt- und Pflegeunterlagen sowie bekannte Abweichungen dazu. Fertig bedeutet mehr als optisch sauber.

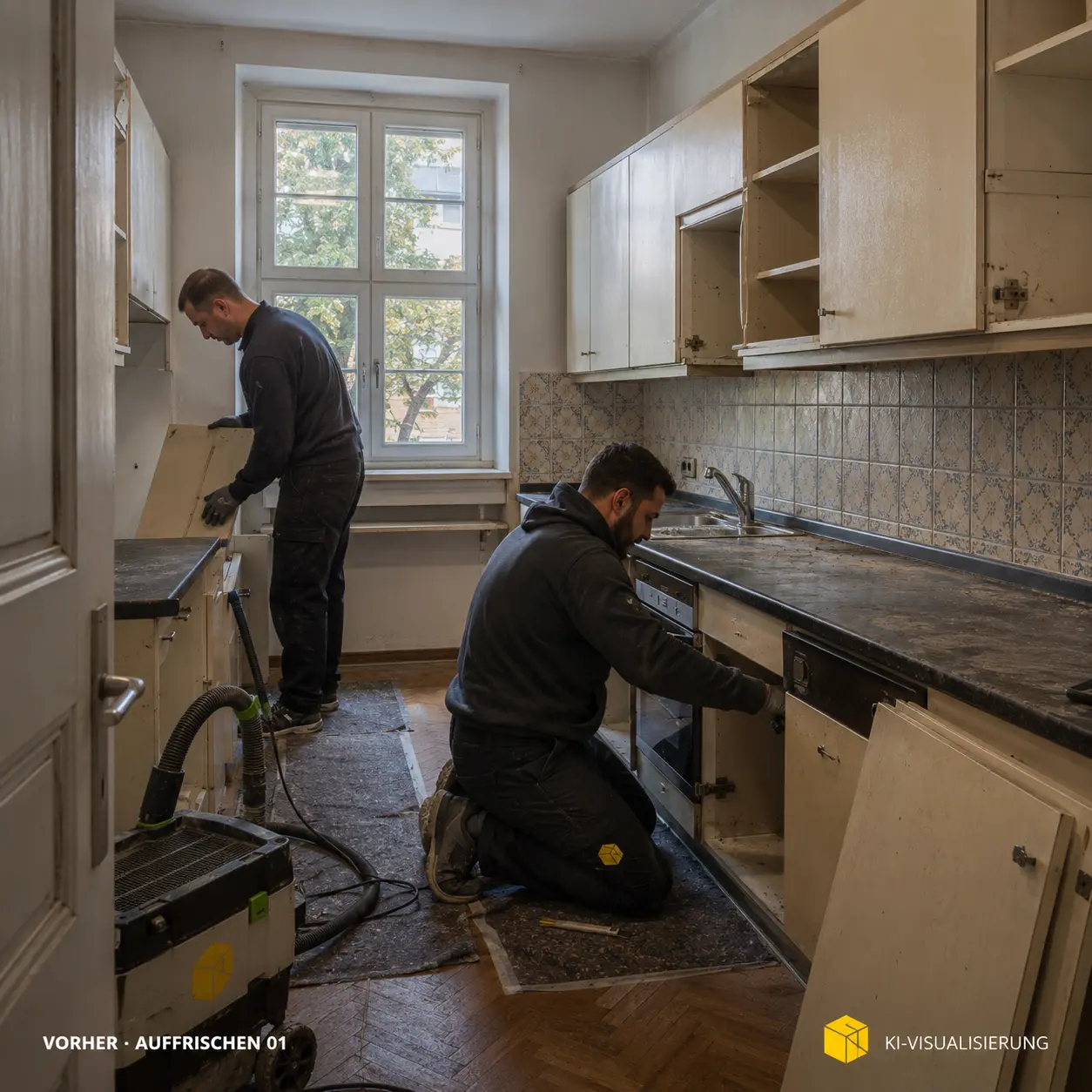

Ausgangslage: Eine 18 Jahre alte Küche besitzt noch stabile Unterschränke, aber verschlissene Beschläge, eine aufgequollene Spülenzone und unpraktische Hochschränke. Renovierung und Neubau werden bauteilweise verglichen.
Zunächst werden die Aussagen nicht in eine Pauschale übersetzt. Stattdessen prüft das Team frontmaße passen nicht zu verfügbaren ersatzsystemen und beschläge lassen sich nur mit sonderlösungen ersetzen. Für küche auffrischen entstehen bestätigte Mengen, Annahmen und Stopppunkte. Auf dieser Basis lassen sich Basis- und Wahlleistungen getrennt anbieten.
In der Planung gelten zwei Leitlinien: korpusfestigkeit und rechtwinkligkeit prüfen und installationen und gerätealter einbeziehen. Material wird erst nach technischer Freigabe bestellt. Vor verdeckten oder maßabhängigen Folgeschichten erfolgt eine dokumentierte Übergabe.
Die Kosten für küche neu planen werden mit den relevanten SIRADOS-LV-Positionen strukturiert, nicht mit einem frei erfundenen Projektpreis. Für die konkrete Menge sind Aufmaß und Zustand maßgeblich. Projektbezogene Leistungen bleiben getrennt, damit erkennbar ist, ob eine kleine Einzelmaßnahme oder ein gebündelter Umfang wirtschaftlicher organisiert werden kann.
Ergebnis des Beispiels ist keine universelle Empfehlung, sondern ein prüfbarer Entscheidungsweg. Der Eigentümer erkennt, welche Leistung sicher benötigt wird, wo kosmetische Auffrischung für begrenzte Nutzungsdauer genügt und wann komplette Neuplanung mit erneuerter Installation den höheren Gebrauchswert liefert. Eine ähnliche Struktur zeigt Komplettsanierung oder Einzelmaßnahmen.

.png)
