Bei einer umfassenden Sanierung entscheidet die Reihenfolge darüber, ob ein Projekt kontrolliert vorankommt oder ob bereits fertige Bauteile erneut geöffnet werden müssen. Leitungen gehören vor geschlossene Wände, feuchte Arbeiten vor empfindliche Bodenbeläge und technische Prüfungen vor die sichtbare Fertigstellung. Gerade bei Münchner Bestandsimmobilien kommen enge Zufahrten, bewohnte Mehrfamilienhäuser, begrenzte Lagerflächen und Abstimmungen mit der Hausverwaltung hinzu. Eine gute Planung verbindet deshalb Bauzustand, Nutzung, Material, Logistik und Termine, bevor der Rückbau beginnt.
Die richtige Reihenfolge von Sanierungsarbeiten beginnt nicht mit einer pauschalen Liste, sondern mit der Prüfung des konkreten Gebäudes. Ein Einfamilienhaus mit undichtem Dach benötigt eine andere Priorität als eine Eigentumswohnung, in der Elektrik, Bad und Boden erneuert werden. Grundsätzlich gilt: zuerst Gefahren und Schäden beseitigen, dann die Gebäudehülle und Tragstruktur sichern, anschließend technische Installationen herstellen und erst danach Wände, Böden, Türen und Oberflächen fertigstellen.
Wer die Haus sanieren Reihenfolge früh festlegt, kann Angebote genauer vergleichen und Schnittstellen besser kontrollieren. Das verhindert beispielsweise, dass neue Malerflächen wegen später verlegter Elektroleitungen wieder aufgestemmt werden oder ein hochwertiger Boden durch schwere Folgearbeiten beschädigt wird. Ebenso wichtig sind Trocknungszeiten, Lieferfristen und dokumentierte Freigaben zwischen den Gewerken.
Die Reihenfolge muss außerdem zum Umfang des Projekts passen. Bei einer einzelnen Badmodernisierung stehen andere Schnittstellen im Mittelpunkt als bei einer Sanierung von Dach, Fassade und gesamter Haustechnik. Deshalb wird zunächst festgelegt, welche Arbeiten zwingend zusammengehören und welche als eigener Bauabschnitt funktionieren. Diese Trennung erleichtert die Terminplanung und verhindert, dass eine scheinbar kleine Einzelmaßnahme spätere Hauptarbeiten erschwert.
Dieser Beitrag zeigt, wie ein belastbarer Sanierungsablauf aufgebaut wird, welche Arbeiten voneinander abhängen und wo Eigentümer Entscheidungen treffen müssen. Sie erhalten eine verständliche Orientierung vom ersten Aufmaß über Rückbau und Rohinstallation bis zur Abnahme. Damit können Sie Ihr Vorhaben besser einordnen, fehlende Leistungen in Angeboten erkennen und die Ausführung so vorbereiten, dass Zeit, Qualität und Kosten nicht gegeneinander arbeiten.
Vor dem Baustart kann die Sanierungsplanung München objektbezogen geprüft werden. So lassen sich kritische Abhängigkeiten erkennen, bevor Material bestellt oder eine fertige Fläche hergestellt wird.

Das größte Risiko einer Sanierung ist nicht automatisch ein unerwarteter Schaden. Häufiger entstehen Probleme, weil einzelne Maßnahmen ohne gemeinsamen Plan beauftragt werden. Der Elektriker erwartet offene Wände, der Trockenbauer beginnt bereits mit der Beplankung und die bestellten Türen passen später nicht zur endgültigen Bodenhöhe. Jede Leistung kann für sich korrekt sein, während das Gesamtergebnis trotzdem nicht funktioniert. Deshalb müssen Abhängigkeiten vor der Vergabe sichtbar werden.
Eine unklare Reihenfolge Gewerke Sanierung führt zu Wartezeiten, zusätzlichen Anfahrten und beschädigten Vorleistungen. Besonders kritisch sind Änderungen an Grundriss, Tragwerk, Sanitär, Heizung und Elektrik. Diese Entscheidungen wirken auf Decken, Vorwände, Abdichtungen, Fliesen, Bodenaufbauten und Einbaumöbel. Werden sie verspätet getroffen, verschiebt sich nicht nur ein Termin; mehrere nachfolgende Arbeiten verlieren ihre Grundlage.
Das Ziel ist daher ein freigegebener Projektstand, der vier Fragen beantwortet: Welche Bauteile bleiben erhalten? Welche Mängel müssen zuerst beseitigt werden? Welche technischen und gestalterischen Ergebnisse sind vereinbart? Wer darf den nächsten Arbeitsschritt freigeben? Eine strukturierte Haussanierung planen bedeutet, diese Punkte mit Plänen, Materialentscheidungen und einer eindeutigen Leistungsbeschreibung zu verbinden.
Gleichzeitig muss die Planung mit Unsicherheiten umgehen können. Hinter Bekleidungen oder Bodenaufbauten können Schäden liegen, die vor dem Rückbau nicht vollständig sichtbar sind. Dafür werden Prüfzeitpunkte und Entscheidungswege festgelegt. So bleibt klar, welche Leistungen sicher beauftragt werden können und welche erst nach einer Öffnung des Bestands bewertet werden.
Ebenso wichtig ist die Trennung zwischen technischer Notwendigkeit und persönlichem Wunsch. Eine schadhafte Leitung oder ein feuchter Untergrund hat Vorrang vor einer zusätzlichen Designoption. Beide Punkte können Teil desselben Projekts sein, benötigen aber unterschiedliche Entscheidungsregeln. Wird diese Priorität nicht festgelegt, kann der verfügbare Puffer für Ausstattung verbraucht sein, bevor ein notwendiger Bestandsbefund geklärt wurde.
Ein guter Sanierungsplan Haus verspricht deshalb keine künstliche Genauigkeit. Er schafft eine belastbare Ausgangslage, dokumentiert Annahmen und hält fest, wie Kosten- oder Terminfolgen bei neuen Befunden behandelt werden. Dadurch wird aus einer Sammlung einzelner Handwerkertermine ein steuerbares Bauprojekt.
Vor jeder Ausführungsreihenfolge steht die Bestandsanalyse. Sie umfasst Aufmaß, sichtbare Schäden, vorhandene Leitungswege, Aufbauhöhen, Feuchtehinweise, tragende und nicht tragende Bauteile sowie die geplante Nutzung. Bei älteren Gebäuden können zusätzliche Prüfungen notwendig werden, etwa bei verdächtigen Baustoffen, unklaren Deckenkonstruktionen oder fehlenden Bestandsplänen. Erst danach lässt sich entscheiden, ob eine Renovierung ausreicht oder eine tiefere Sanierung erforderlich ist.
Die Grundregel lautet: Sicherheit und Substanz kommen vor Gestaltung. Ein undichtes Dach, eindringende Feuchtigkeit oder ein statisch relevanter Mangel muss vor Innenputz, Boden oder Malerarbeiten behoben werden. Bei einer Altbausanierung München ist diese Priorisierung besonders wichtig, weil frühere Umbauten, unterschiedliche Baustoffe und nicht dokumentierte Leitungen häufiger vorkommen können.
Danach wird das Projekt in Ebenen gegliedert. Die erste Ebene betrifft Gebäudehülle und Tragstruktur: Dach, Fassade, Fenster, tragende Wände, Decken und Abdichtungen. Die zweite Ebene umfasst die technische Gebäudeausrüstung mit Heizung, Sanitär, Elektro und Lüftung. Die dritte Ebene bildet der Innenausbau mit Trockenbau, Estrich, Putz, Fliesen, Böden, Türen und sichtbaren Oberflächen. Die Ebenen dürfen nicht isoliert geplant werden. Neue Fenster verändern beispielsweise Anschlüsse, Laibungen und Lüftungsverhalten; neue Leitungen beeinflussen Vorwände, Schallschutz und Bodenhöhen.
Bei einer Kernsanierung Reihenfolge werden zunächst nicht erhaltenswerte Einbauten und Bekleidungen kontrolliert entfernt. Anschließend kann die freigelegte Substanz geprüft und repariert werden. Erst wenn die tragfähige Basis feststeht, folgen Rohinstallationen und neue Raumstrukturen. Diese Logik verhindert, dass technische Leitungen an Bauteilen ausgerichtet werden, die später noch verändert werden.
Zur Grundlagenermittlung gehören außerdem Aufbauhöhen und Anschlussdetails. Schon wenige Millimeter können entscheiden, ob eine Tür frei öffnet, ein bodengleicher Übergang gelingt oder ein Möbelstück an die geplante Stelle passt. Deshalb werden Boden, Estrich, Abdichtung, Fliese, Parkett, Sockel und Türzarge gemeinsam betrachtet. Gleiches gilt für Vorwandtiefe, Sanitäranschlüsse und Einbaumöbel.
Auch organisatorische Grundlagen gehören dazu. In einer Eigentumswohnung müssen Arbeiten am Gemeinschaftseigentum, Leitungssträngen oder an der Außenansicht gegebenenfalls vorab abgestimmt werden. In bewohnten Gebäuden sind Schutzwege, Arbeitszeiten, Staubbegrenzung und vorübergehende Versorgung zu planen. Die Sanierung Eigentumswohnung München erfordert deshalb neben der technischen Reihenfolge auch klare Kommunikation mit Verwaltung und Nachbarschaft.
Materialentscheidungen benötigen nicht nur einen Namen oder ein Bild. Verlegeart, Format, Gewicht, Systemzubehör, Pflege, Lieferzeit und technische Freigaben beeinflussen die Ausführung. Ein Produkt, das gestalterisch passt, kann wegen seiner Maße oder Anschlussbedingungen eine andere Unterkonstruktion verlangen. Diese Folgen gehören vor der Bestellung in die Planung.
Zuletzt wird die gewünschte Qualität beschrieben. Dazu zählen Oberflächen, Fugenbilder, Schalterpositionen, Türhöhen, Sockelanschlüsse, Wandebenheit und der spätere Pflegebedarf. Eine hochwertige Oberfläche kann einen ungeeigneten Untergrund nicht ausgleichen. Umgekehrt bleibt eine technisch richtige Leistung schwer prüfbar, wenn das sichtbare Ergebnis nicht eindeutig vereinbart ist.
Wer die einzelnen Fachbereiche nicht selbst koordinieren möchte, kann Leistungen über einen Generalunternehmer Sanierung München bündeln. Das ersetzt keine Planung, reduziert aber die Zahl der vertraglichen Schnittstellen und schafft eine zentrale Verantwortung für Terminfolge, Abstimmung und dokumentierte Übergaben.
Was kostet Ihr Bauvorhaben?
Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

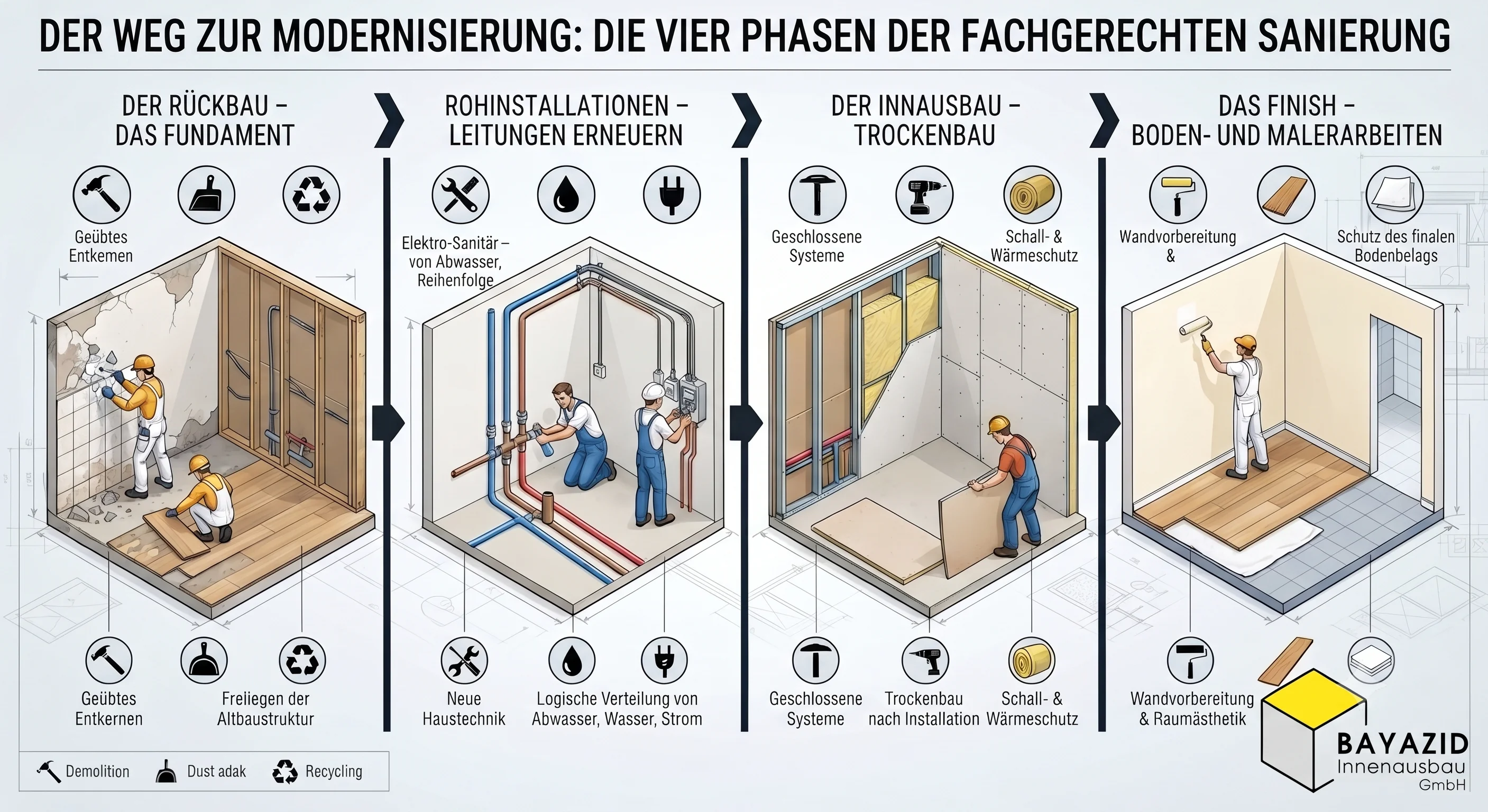

Die konkrete Reihenfolge richtet sich nach dem Objekt, folgt aber einer klaren technischen Logik. Zuerst werden Planung, Genehmigungsfragen und Materialentscheidungen so weit abgeschlossen, dass Rückbau und Rohinstallation nicht auf Vermutungen beruhen. Anschließend wird die Baustelle eingerichtet: Laufwege werden geschützt, Staubbereiche getrennt, Entsorgung organisiert und empfindliche Bauteile gesichert. In Münchner Mehrfamilienhäusern gehören auch Aufzug, Treppenhaus, Lieferfenster und Parkmöglichkeiten in diese Vorbereitung.
Danach beginnt der kontrollierte Rückbau. Entfernt werden nur Bauteile, deren Demontage freigegeben ist. Tragende Konstruktionen, Leitungen und angrenzende Flächen müssen geschützt bleiben. Professionelle Abbrucharbeiten München schaffen Zugang zu verdeckten Bereichen, ohne unnötig mehr Substanz zu zerstören. Nach dem Öffnen wird der Bestand erneut geprüft. Erst jetzt können bisher verdeckte Feuchte-, Leitungs- oder Untergrundprobleme zuverlässig bewertet werden.
Im nächsten Schritt werden Schäden an Substanz und Gebäudehülle bearbeitet. Dazu können Abdichtungen, Mauerwerksreparaturen, konstruktive Verstärkungen oder Arbeiten an Fenstern und Außentüren gehören. Außen- und feuchtebedingte Ursachen müssen beseitigt sein, bevor empfindliche Innenaufbauten entstehen. Für neue Bauteilanschlüsse ist die Fenster- und Türmontage München mit Putz, Boden, Dämmung und späteren Oberflächen abzustimmen.
Anschließend folgen die Rohinstallationen. Wasser, Abwasser, Heizung, Lüftung und Elektro werden entsprechend dem freigegebenen Grundriss verlegt. Die Sanitär- und Elektroinstallation München muss abgeschlossen und geprüft sein, bevor Leitungswege verdeckt werden. Positionen von Steckdosen, Leuchten, Sanitärobjekten, Küchenanschlüssen und Heizflächen werden dabei nicht getrennt betrachtet, sondern mit Möbeln, Türen und Bewegungsflächen abgeglichen.
Erst nach der technischen Prüfung werden neue Wände, Vorsatzschalen und Decken geschlossen. Fachgerechter Trockenbau München berücksichtigt Installationsräume, Brand- und Schallschutz sowie die Belastung durch spätere Einbauten. Danach folgen nasse Ausbauarbeiten wie Innenputz, Ausgleichsschichten und Estrich. Diese Arbeiten benötigen ausreichende Trocknung und gegebenenfalls Messungen, bevor Beschichtungen oder Bodenbeläge aufgebracht werden.
Für die Untergründe gelten klare Übergabekriterien. Wände müssen tragfähig, ausreichend eben und für die vorgesehene Beschichtung vorbereitet sein. Bei Verputzarbeiten München beeinflussen Untergrund, Schichtdicke und Raumklima die weitere Taktung. Estrich und Ausgleichsmassen dürfen erst belegt werden, wenn die erforderlichen Bedingungen erreicht sind. Eine reine Sichtprüfung genügt bei empfindlichen Bodenbelägen nicht immer.
Die Oberflächenphase beginnt mit Untergrundvorbereitung, Abdichtung in beanspruchten Bereichen und Fliesenarbeiten München. Danach folgen Spachtelung, Anstrich, Bodenbeläge, Innentüren, Sockelleisten und sichtbare Endmontagen. Die Reihenfolge innerhalb dieser Phase hängt vom Material ab. Empfindliches Parkett wird möglichst spät eingebaut und geschützt; Zargen können je nach System vor oder nach dem Boden folgen. Eine pauschale Reihenfolge ohne Produkt- und Anschlussprüfung wäre hier unzuverlässig.
Die endgültigen Malerarbeiten München werden möglichst nach staub- und feuchteintensiven Arbeiten ausgeführt. Bestimmte Vorbereitungen können früher erfolgen, die Schlussbeschichtung sollte jedoch nicht durch spätere Stemmarbeiten, Montagen oder Materialtransporte gefährdet werden. Für Boden und fertige Oberflächen wird ein Schutzkonzept festgelegt, das bis zur Übergabe bestehen bleibt.
Am Ende stehen Funktionsprüfungen, Restarbeiten, Reinigung und dokumentierte Abnahme. Die Bauendreinigung München ist nicht nur optischer Abschluss. Erst auf sauberen Flächen lassen sich Kratzer, Fehlstellen, Fugen und Übergänge verlässlich beurteilen. Übergabeunterlagen, Prüfprotokolle und Pflegehinweise werden zusammengeführt, bevor das Objekt wieder vollständig genutzt wird.

Die Reihenfolge beeinflusst die Kosten, obwohl sie selbst keine eigene Materialposition ist. Werden Arbeiten zu früh ausgeführt, entstehen doppelte Leistungen: Wände müssen erneut geöffnet, Böden geschützt oder ausgebessert und Handwerker ein zweites Mal eingeplant werden. Auch Wartezeiten kosten Geld, wenn ein Folgegewerk nicht beginnen kann, weil Material fehlt oder eine Prüfung nicht freigegeben wurde. Deshalb gehört die Ablaufplanung in die Kalkulation.
Belastbare Preise entstehen aus Aufmaß, Leistungsbeschreibung, Materialstandard und Zustand des Bestands. Allgemeine Quadratmeterwerte können eine erste Größenordnung liefern, sagen aber wenig darüber aus, ob Rückbau, Entsorgung, technische Erneuerung, Untergrundarbeiten oder Bauleitung enthalten sind. Der Beitrag Wohnungssanierung München erklärt, warum gleiche Flächen bei unterschiedlicher Sanierungstiefe nicht dieselben Kosten verursachen.
| Kostenblock | Typische Inhalte | Wirkung der Reihenfolge |
|---|---|---|
| Planung und Prüfung | Aufmaß, Bestandsanalyse, Pläne, Freigaben | Verhindert unvollständige Vergaben |
| Baustelleneinrichtung | Schutz, Transport, Lagerung, Entsorgung | Reduziert Schäden und Leerlauf |
| Rückbau und Substanz | Demontage, Öffnung, Reparaturen | Schafft sichere Grundlage für Technik |
| Rohinstallation | Sanitär, Elektro, Heizung, Lüftung | Muss vor dem Schließen geprüft sein |
| Ausbau und Oberflächen | Trockenbau, Putz, Estrich, Fliesen, Boden | Benötigt trockene und freigegebene Untergründe |
| Steuerung und Abschluss | Koordination, Abnahme, Dokumentation, Reinigung | Sichert Qualität und Kostenstand |
Zusatzkosten entstehen häufig nicht durch den eigentlichen Materialpreis, sondern durch Unterbrechungen. Muss ein Gewerk wegen fehlender Vorleistung abbrechen, kann ein neuer Termin notwendig werden. Auch erneuter Baustellenschutz, zusätzliche Transporte und die Reparatur beschädigter Oberflächen erhöhen den Aufwand. Solche Folgen sollten bei jeder Änderung vor der Freigabe sichtbar gemacht werden.
Eine Reserve ist bei schwer einsehbarem Bestand sinnvoll, darf aber keine fehlende Planung ersetzen. Sie sollte für benannte Risiken vorgesehen werden, etwa nicht sichtbare Leitungen oder beschädigte Untergründe. Komfortwünsche und echte Bestandsrisiken bleiben getrennt. So ist später nachvollziehbar, warum sich der Preis verändert.
Bei Nachträgen sollte nicht nur der zusätzliche Einzelpreis betrachtet werden. Entscheidend ist auch, ob sich Liefertermine, Personalplanung oder Folgegewerke verschieben. Eine kleine Änderung kann eine große Terminwirkung haben, wenn sie auf dem kritischen Weg des Projekts liegt. Deshalb werden Leistung, Menge, Preis und Terminfolge gemeinsam dokumentiert.
Für eine Komplettsanierung München sollten Angebote auf derselben Leistungsbasis verglichen werden. Entscheidend ist nicht nur die Endsumme, sondern ob Schutz, Transport, Entsorgung, Prüfungen, Nebenarbeiten, Dokumentation und Umsatzsteuer eindeutig enthalten sind. Ein objektbezogener Kostenrahmen kann nach Besichtigung und Leistungsabgrenzung wesentlich zuverlässiger erstellt werden.
Über die Kosten Sanierung München können Umfang, Bestand und gewünschter Standard als Grundlage für eine nachvollziehbare Kalkulation besprochen werden.
Kosten für Ihr Projekt vorab kalkulieren
Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

Ein praxistauglicher Ablauf besteht aus klaren Phasen mit festgelegten Übergaben. Jede Phase endet mit einer Prüfung oder Entscheidung, bevor das nächste Gewerk beginnt.
- Bedarf und Ziel klären: Nutzung, gewünschter Standard, Budgetrahmen und Fertigstellungstermin werden festgelegt. Außerdem wird entschieden, welche Räume während der Bauzeit nutzbar bleiben müssen.
- Bestand aufnehmen: Maße, Schäden, Leitungen, Untergründe und vorhandene Unterlagen werden geprüft. Unsichere Bereiche erhalten einen konkreten Prüfpunkt.
- Planung freigeben: Grundriss, Installationen, Licht, Materialien und Anschlüsse werden aufeinander abgestimmt. Die Sanierung Schritt für Schritt wird in Plänen und einer Leistungsbeschreibung festgehalten.
- Vergabe vorbereiten: Mengen, Qualitäten, Ausschlüsse und Zuständigkeiten werden vergleichbar beschrieben. Lieferzeiten und notwendige Entscheidungen fließen in den Terminplan ein.
- Baustelle einrichten: Schutzflächen, Staubtrennung, Transport, Lagerung, Baustrom, Bauwasser und Entsorgung werden organisiert. Bewohner und Verwaltung erhalten relevante Zeitfenster.
- Rückbau kontrollieren: Freigegebene Bauteile werden entfernt. Neue Befunde werden dokumentiert, bewertet und gegebenenfalls in Kosten- und Terminplan übernommen.
- Substanz und Hülle sichern: Feuchteursachen, konstruktive Schäden und kritische Anschlüsse werden bearbeitet. Erst eine trockene und tragfähige Basis erlaubt den weiteren Ausbau.
- Technik herstellen: Sanitär, Elektro, Heizung und Lüftung werden verlegt und geprüft. Fotos und Maße dokumentieren später verdeckte Leitungswege.
- Ausbau fertigstellen: Trockenbau, Putz, Estrich, Abdichtung, Fliesen, Anstrich, Boden, Türen und Endmontage folgen in materialgerechter Reihenfolge. Trocknungszeiten werden nicht durch Wunschtermine ersetzt.
- Prüfen und übergeben: Funktionen, Oberflächen, Fugen, Anschlüsse und Unterlagen werden kontrolliert. Restarbeiten erhalten Verantwortliche und Fristen.
Zwischen diesen Phasen werden Meilensteine festgelegt. Ein Meilenstein ist nicht nur ein Datum, sondern ein nachweisbarer Zustand: Rohinstallation geprüft, Untergrund freigegeben, Abdichtung kontrolliert oder Boden belegreif. Erst wenn das Ergebnis erreicht ist, darf der nächste Abschnitt verbindlich starten. So wird der Terminplan technisch belastbar.
Dieser Ablauf Sanierung ist kein starrer Kalender. Bei einem Dachschaden kann die Gebäudehülle weiter nach vorn rücken; bei einer reinen Wohnungssanierung entfallen bestimmte Außenarbeiten. Entscheidend bleibt, dass jede Vorleistung geprüft ist, bevor sie verdeckt, belastet oder durch eine empfindliche Oberfläche abgeschlossen wird.
Materiallieferungen werden getrennt von Arbeitszeiten geplant. Eine Lieferung muss vor der Verarbeitung verfügbar und geprüft sein, darf aber nicht so früh erfolgen, dass sie Transportwege blockiert oder beschädigt wird. Maßanfertigungen werden erst bestellt, wenn die dafür notwendigen Maße sicher feststehen.
Eine zentrale Bauleitung Sanierung führt Terminplan, Planstände, Freigaben und Änderungen zusammen. Dadurch arbeiten die Beteiligten nicht mit unterschiedlichen Informationen. Eigentümer behalten zugleich den Überblick darüber, welche Leistung abgeschlossen ist, welche Rechnung zum Baufortschritt passt und welche Entscheidung als Nächstes benötigt wird.
Wer Zuständigkeiten und Übergaben früh festlegen möchte, kann die Sanierungsarbeiten Reihenfolge vor dem Baustart gemeinsam strukturieren lassen.
Ein häufiger Fehler ist der Start ohne vollständigen Leistungsrahmen. Einzelne Gewerke werden beauftragt, obwohl Grundriss, Technik oder Material noch nicht entschieden sind. Dadurch entstehen Angebote mit unterschiedlichen Annahmen, die sich später kaum vergleichen lassen. Vor der Vergabe sollte deshalb klar sein, welche Leistungen sicher, optional oder erst nach einer Bestandsöffnung beurteilbar sind.
Ebenso problematisch ist eine falsche Wohnung sanieren Reihenfolge. Werden Wände geschlossen, bevor Leitungen geprüft sind, oder Bodenbeläge verlegt, bevor feuchte Arbeiten trocknen konnten, steigt das Schadensrisiko. Technische Freigaben dürfen nicht durch Termindruck ersetzt werden.
Ein weiterer Fehler besteht darin, Material nur nach Optik auszuwählen. Fliesenstärke, Bodenaufbau, Türmaße, Armaturen, Einbaumöbel und Schalterprogramme beeinflussen Anschlüsse und Montagehöhen. Späte Produktwechsel können mehrere Planungen gleichzeitig verändern. Bemusterungen sollten deshalb mit technischen Daten und Lieferterminen verbunden sein.
Auch mündliche Änderungen verursachen Konflikte. Auf einer Baustelle reicht es nicht, dass ein Wunsch besprochen wurde. Plan, Preis, Terminwirkung und betroffene Folgegewerke müssen aktualisiert werden. Sonst arbeiten verschiedene Beteiligte mit unterschiedlichen Ständen.
Zu knapp bemessene Trocknungszeiten sind besonders riskant. Estrich, Putz, Spachtel, Abdichtungen und Klebstoffe müssen entsprechend dem verwendeten System und den Bedingungen vor Ort trocknen. Eine optisch trockene Oberfläche ist nicht automatisch belegreif.
Häufig fehlt außerdem ein Schutzkonzept für bereits fertige Leistungen. Neue Böden, Türen, Treppen oder Sanitärobjekte werden eingebaut, obwohl noch schwere Transporte und staubige Arbeiten folgen. Schutzmaterial muss zur Oberfläche passen, regelmäßig kontrolliert und bis zum Ende der gefährdenden Arbeiten erhalten werden.
Ein weiterer Planungsfehler ist die gleichzeitige Freigabe zu vieler Optionen. Zusätzliche Ausstattungswünsche können Budget, Lieferzeit und Anschlussplanung verändern. Sinnvoller ist es, Optionen nach Priorität zu ordnen und nur dann auszulösen, wenn technische Risiken und Budgetstand geklärt sind.
Schließlich wird die Schlussphase oft unterschätzt. Ohne Zwischenkontrollen sammeln sich Mängel bis zum letzten Tag. Eine professionelle Sanierungsfirma München sollte deshalb nachvollziehbare Übergabepunkte, erreichbare Ansprechpartner und eine klare Dokumentation anbieten. So werden Fehler behoben, bevor sie weitere Leistungen beeinträchtigen.
Planen Sie vom gewünschten Nutzungsbeginn rückwärts. Vor dem Einzug liegen nicht nur die letzten Montagearbeiten, sondern auch Reinigung, Funktionsprüfung, Abnahme und mögliche Mängelbeseitigung. Ein Terminplan ohne diese Abschlussphasen ist zu knapp.
Erstellen Sie eine Entscheidungsliste. Für Fliesen, Böden, Türen, Schalter, Sanitärobjekte und Farben werden Verantwortliche und Fristen festgelegt. So ist früh sichtbar, welche verspätete Auswahl ein Folgegewerk blockieren würde.
Fotografieren Sie verdeckte Leistungen vor dem Schließen. Die Bilder sollten Raum, Wandseite, Datum und Bezug zum Plan erkennen lassen. Das erleichtert spätere Bohrungen, Umbauten und die Prüfung von Leitungswegen.
Prüfen Sie Angebote positionsweise. Eine Sanieren oder Renovieren Entscheidung verändert den Leistungsumfang erheblich. Achten Sie darauf, ob Schutz, Entsorgung, Untergrund, Nebenarbeiten, Material, Prüfungen und Dokumentation enthalten sind.
Reservieren Sie Puffer für echte Bestandsrisiken und halten Sie Gestaltungsoptionen getrennt. So bleibt Geld für notwendige Maßnahmen verfügbar, ohne Wünsche grundsätzlich auszuschließen.
Prüfen Sie Rechnungen gegen den tatsächlichen Leistungsstand. Materialvorauszahlungen, Teilleistungen und abgeschlossene Abschnitte sollten eindeutig erkennbar sein. Eine allgemeine Prozentangabe ist wenig hilfreich, wenn einzelne Gewerke sehr unterschiedliche Kostenanteile und Fertigstellungsgrade besitzen.
Halten Sie wöchentliche Entscheidungen kurz schriftlich fest. Ein übersichtliches Protokoll mit Verantwortlichem, Frist und Auswirkung ist wirksamer als viele unverbundene Nachrichten. Veraltete Pläne werden klar gekennzeichnet, damit niemand versehentlich danach arbeitet.
Bei mehreren Gewerken lohnt sich ein zentraler Ansprechpartner. Über eine Sanierungsplanung München können Bestand, Ziele und sinnvolle nächste Schritte vor der Vergabe gemeinsam eingeordnet werden.
Die BAYAZID Innenausbau GmbH begleitet private und gewerbliche Auftraggeber bei Sanierung, Renovierung und Innenausbau in München und Umgebung. Abhängig vom Projekt gehören Beratung, Planung, Ausführung, Koordination verschiedener Gewerke, Bauleitung und Übergabe zum vereinbarten Leistungsumfang.
Das veröffentlichte Angebot verbindet unter anderem Rückbau, Trockenbau, Putz-, Maler-, Boden- und Fliesenarbeiten mit der Koordination geeigneter Fachpartner für technische Leistungen. Informationen zum Unternehmen und zu den veröffentlichten Qualifikationen finden Sie unter Innenausbau München.
Welche Reihenfolge für ein Objekt sinnvoll ist, wird nicht aus einer allgemeinen Liste abgeleitet. Entscheidend sind Zustand, Nutzung, technische Anforderungen und die gewünschte Eingriffstiefe. Die Sanierung aus einer Hand kann Schnittstellen reduzieren und Verantwortlichkeiten über mehrere Ausbauphasen hinweg klar zuordnen.
Vor einer Beauftragung werden Leistungen und Zuständigkeiten projektbezogen abgegrenzt. Dadurch bleibt nachvollziehbar, welche Arbeiten BAYAZID selbst ausführt, welche Fachpartner koordiniert werden und welche Entscheidungen oder Unterlagen der Auftraggeber bereitstellen muss.

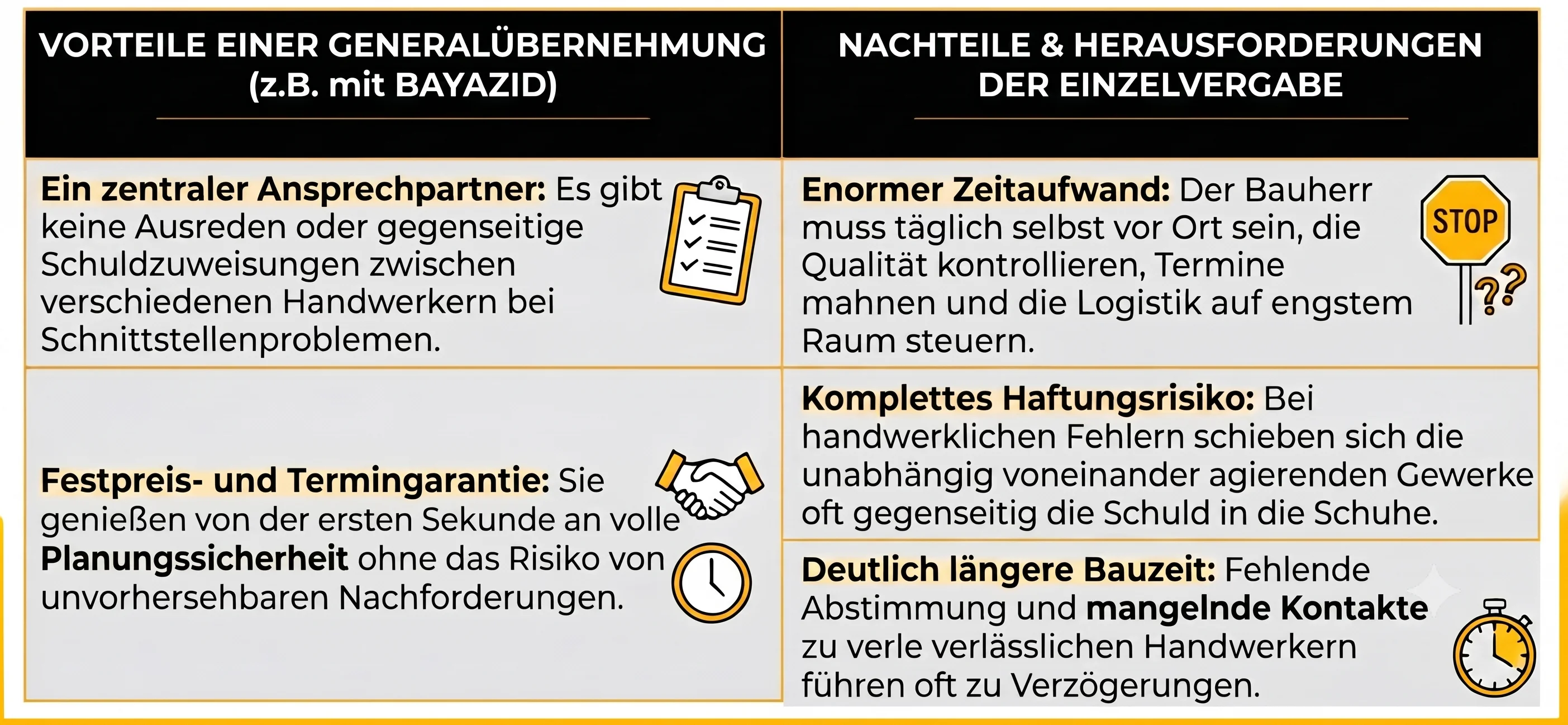

Eine durchgehend geplante Sanierung hat den Vorteil, dass Technik, Aufbauhöhen, Materialien und Termine gemeinsam abgestimmt werden. Doppelarbeiten werden seltener, Verantwortlichkeiten sind klarer und der Gesamtzustand der Immobilie lässt sich einheitlich verbessern. Bei einer Haus modernisieren München Planung können außerdem spätere Maßnahmen bereits vorbereitet werden, auch wenn sie nicht sofort ausgeführt werden.
Der Nachteil liegt im höheren Vorbereitungsbedarf. Entscheidungen zu Grundriss, Technik und Ausstattung müssen früh getroffen werden. Eine umfassende Maßnahme bindet Budget und kann die Nutzung des Gebäudes vorübergehend stark einschränken. Verdeckte Befunde bleiben trotz sorgfältiger Bestandsaufnahme möglich.
Eine Ausführung in kleinen Einzelmaßnahmen erscheint zunächst flexibler. Sie verteilt Investitionen und kann Räume nacheinander nutzbar halten. Ohne Gesamtplan besteht jedoch das Risiko, dass spätere Arbeiten neue Oberflächen beschädigen oder bereits bezahlte Leistungen erneut erforderlich machen.
Eine zentrale Vergabe erleichtert die Koordination, kann aber weniger direkte Einflussnahme auf einzelne Nachunternehmer bedeuten. Bei einer Einzelvergabe behält der Auftraggeber mehr direkte Vertragsbeziehungen, übernimmt dafür jedoch selbst einen größeren Teil der Termin- und Schnittstellensteuerung.
Die passende Lösung hängt daher nicht allein von der Anfangssumme ab. Zustand, Nutzungsdauer, Ausfallzeit, technische Dringlichkeit und Folgemaßnahmen gehören in denselben Vergleich. Eine klare Komplettsanierung München ist besonders sinnvoll, wenn viele Gewerke eng voneinander abhängen und eine zentrale Koordination gewünscht ist.

Nicht jedes Objekt muss in einem einzigen Bauabschnitt vollständig saniert werden. Eine Etappierung kann sinnvoll sein, wenn Budget, Nutzung oder Mietverhältnisse eine Gesamtausführung nicht erlauben. Voraussetzung ist ein übergeordneter Plan. Er legt fest, welche Leitungen, Anschlüsse und Aufbauhöhen schon in der ersten Phase für spätere Arbeiten vorbereitet werden.
Eine sinnvolle Reihenfolge kann zunächst dringende Schäden und technische Sicherheit behandeln, danach energetische Maßnahmen und erst anschließend Oberflächen. Bei einer Altbau sanieren Strategie dürfen Dach, Feuchtigkeit, Tragstruktur oder gefährdete Installationen nicht zugunsten rein optischer Wünsche verschoben werden.
Eine weitere Alternative ist die begrenzte Renovierung. Sind Substanz, Leitungen und Untergründe nachweislich in Ordnung, können Malerarbeiten, Bodenbeläge oder einzelne Einbauten erneuert werden. Die Renovierung München greift weniger tief in das Gebäude ein, beseitigt aber keine verdeckten technischen Mängel.
Für vermietete oder bewohnte Immobilien können raumweise Bauabschnitte sinnvoll sein. Dabei muss geprüft werden, ob gemeinsam verlaufende Leitungen, Estrichflächen oder zentrale technische Anlagen tatsächlich getrennt bearbeitet werden können. Eine nur organisatorisch gewünschte Trennung darf keine technisch ungünstige Schnittstelle erzeugen.
Auch die Organisationsform kann variieren. Eigentümer können Fachunternehmen einzeln beauftragen und selbst koordinieren oder mehrere Leistungen bündeln. Der Beitrag Generalunternehmer Sanierung München erläutert die Unterschiede. Unabhängig vom Modell bleiben vollständige Unterlagen, klare Übergaben und ein gemeinsamer Terminstand erforderlich.
Die richtige Reihenfolge schützt Vorleistungen, reduziert Wartezeiten und macht Kosten nachvollziehbarer. Zuerst werden Bestand, Schäden und Ziele geklärt, danach Substanz und Gebäudehülle gesichert. Es folgen technische Installationen, Ausbau, Oberflächen, Endmontage und Abnahme. Entscheidend sind dokumentierte Prüf- und Freigabepunkte zwischen den Phasen. Wer die Sanierungsarbeiten Reihenfolge für ein konkretes Objekt festlegen möchte, sollte Zustand, Leistungsumfang, Material und Logistik gemeinsam prüfen lassen. Ein abgestimmter Plan bleibt auch bei neuen Befunden anpassbar, ohne dass das gesamte Projekt seine Struktur verliert. So entsteht kein starrer Musterplan, sondern ein belastbarer Ablauf für die tatsächliche Immobilie.
Ihr Ansprechpartner in München
In welcher Reihenfolge sollte man ein Haus sanieren?
Die Haus sanieren Reihenfolge beginnt mit Bestandsaufnahme, Planung und notwendigen Freigaben. Danach folgen Rückbau, Sicherung von Tragstruktur und Gebäudehülle, Rohinstallationen für Sanitär, Heizung, Elektro und Lüftung sowie der Innenausbau. Putz, Estrich und Abdichtungen müssen ausreichend trocknen, bevor Fliesen, Bodenbeläge und andere empfindliche Oberflächen eingebaut werden. Endmontage, Funktionsprüfung, Reinigung und Abnahme bilden den Abschluss. Je nach Schaden kann eine Maßnahme, etwa Dachabdichtung oder Feuchtebeseitigung, weiter nach vorn rücken.
Welche Gewerke kommen bei einer Sanierung zuerst?
Nach Planung und Baustelleneinrichtung beginnt normalerweise der kontrollierte Rückbau. Anschließend werden Schäden an Substanz und Gebäudehülle bearbeitet. Sanitär-, Heizungs-, Lüftungs- und Elektroinstallationen folgen, bevor Trockenbauwände und Installationsschächte geschlossen werden. Danach kommen Putz, Estrich, Abdichtung, Fliesen, Malerarbeiten, Boden und Türen. Die genaue Reihenfolge Gewerke Sanierung hängt von Bauteilen, Materialien und Bauzustand ab. Deshalb braucht jede Übergabe eine Prüfung, bevor die nächste Leistung etwas verdeckt oder belastet.
Warum müssen Leitungen vor dem Trockenbau fertig sein?
Leitungen, Anschlüsse und Einbauteile liegen häufig in Wänden, Decken oder Vorsatzschalen. Werden diese Konstruktionen geschlossen, bevor die Rohinstallation geprüft und dokumentiert ist, müssen fertige Flächen bei Fehlern erneut geöffnet werden. Das verursacht Aufwand, Staub und Terminverschiebungen. Vor der Beplankung sollten deshalb Positionen, Leitungswege, Dichtheit, elektrische Anforderungen und notwendige Befestigungen geklärt sein. Fotos und Maße der verdeckten Installationen erleichtern spätere Wartung oder Umbauten.
Kommt der Estrich vor oder nach dem Trockenbau?
Das lässt sich nicht für jedes System gleich beantworten. Bestimmte Trockenbauwände werden auf der Rohdecke montiert, andere Konstruktionen oder Vorsatzschalen können auf einem fertigen Bodenaufbau stehen. Schall-, Brand- und Feuchteschutz, Wandgewicht, Fußbodenheizung und Anschlussdetails beeinflussen die Lösung. Entscheidend ist, dass der geplante Wand- und Bodenaufbau vor Beginn feststeht. Eine pauschale Entscheidung auf der Baustelle kann Schallbrücken, falsche Höhen oder instabile Anschlüsse verursachen.
Wann werden Fenster bei einer Haussanierung eingebaut?
Fenster werden mit Gebäudehülle, Dämmung, Luftdichtheit, Außenanschluss und Innenputz abgestimmt. Häufig erfolgt der Austausch vor den endgültigen Innenoberflächen, damit Laibungen und Anschlüsse sauber hergestellt werden können. Bei starkem Rückbau oder Arbeiten an der Fassade kann die genaue Taktung abweichen. Neue, dichtere Fenster können außerdem das Lüftungsverhalten des Gebäudes verändern. Daher sollte der Fenstertausch nicht als isolierte Einzelmaßnahme geplant werden.
Was kommt zuerst: Fliesen oder Malerarbeiten?
In Bädern und Küchen werden Untergründe und Abdichtungen zuerst fertiggestellt. Danach folgen in der Regel die Fliesen. Malerarbeiten an angrenzenden Wand- und Deckenflächen können teilweise vorbereitet, aber erst nach staub- und feuchteintensiven Arbeiten endgültig abgeschlossen werden. Die genaue Reihenfolge hängt von Anschlüssen, Silikonfugen, Schutzmöglichkeiten und dem verwendeten Material ab. Wichtig ist, dass fertige Flächen vor nachfolgenden Arbeiten geschützt bleiben und nicht unnötig nachgebessert werden müssen.
Wie plant man eine Sanierung in einer bewohnten Wohnung?
Bei bewohntem Bestand werden Bauabschnitte, Schutzwege, Lärmzeiten, Staubtrennung und vorübergehende Versorgung besonders genau geplant. Wasser, Strom, Heizung, Küche und Bad dürfen nicht ohne abgestimmte Ersatzlösung gleichzeitig ausfallen. Möbel und persönliche Gegenstände benötigen geschützte Bereiche. Eine Wohnung sanieren Reihenfolge kann raumweise organisiert werden, sofern technische Leitungen und übergreifende Arbeiten dies zulassen. Häufig verlängert bewohntes Bauen die Ausführung, weil Schutz und tägliche Reinigung zusätzlichen Aufwand verursachen.
Wie viel Zeitpuffer sollte ein Sanierungsplan enthalten?
Ein allgemeiner Prozentsatz ist nicht für jedes Projekt zuverlässig. Der notwendige Puffer hängt von Untersuchungstiefe, Lieferzeiten, Genehmigungen, Zahl der Gewerke und verbleibenden Bestandsrisiken ab. Kritische Produkte und Entscheidungen sollten mit konkreten Liefer- und Freigabeterminen im Plan stehen. Zusätzlich werden Zeitfenster für Trocknung, Prüfung, Abnahme und Mängelbeseitigung vorgesehen. Ein Puffer darf jedoch keine dauerhaft offenen Entscheidungen ersetzen.
Kann man eine Sanierung in mehreren Etappen durchführen?
Ja, wenn ein Gesamtplan die späteren Phasen bereits berücksichtigt. Leitungsreserven, Bodenhöhen, Anschlüsse und künftige Öffnungen müssen vor der ersten Etappe festgelegt werden. Dringende Schäden und technische Sicherheit haben Vorrang vor optischen Verbesserungen. Werden Etappen ohne Gesamtplanung begonnen, können spätere Arbeiten neue Oberflächen beschädigen oder doppelte Kosten verursachen. Sinnvoll sind klar getrennte Bauabschnitte, die jeweils funktionsfähig abgeschlossen und dokumentiert werden.
Wann ist ein Generalunternehmer für die Sanierung sinnvoll?
Ein Generalunternehmer kann sinnvoll sein, wenn viele Gewerke eng aufeinander folgen und der Auftraggeber eine zentrale vertragliche Verantwortung wünscht. Das reduziert Abstimmungsstellen, ersetzt aber keine vollständige Planung und Leistungsbeschreibung. Bei kleinen, klar getrennten Einzelarbeiten kann eine direkte Fachvergabe ausreichen. Entscheidend sind Komplexität, eigener Koordinationsaufwand, Terminrisiko und gewünschte Verantwortungsstruktur. Vor der Beauftragung sollten Leistungsumfang, Nachtragsweg, Zahlungsplan und Abnahmeverfahren eindeutig feststehen.
Das folgende Szenario ist ein neutrales Planungsbeispiel und kein veröffentlichtes Projekt von BAYAZID. Eine Münchner Eigentumswohnung soll vor der Neuvermietung umfassend erneuert werden. Geplant sind ein neues Bad, eine angepasste Elektroinstallation, neue Bodenbeläge, überarbeitete Wände und mehrere Innentüren. Die Küche wird später durch einen separaten Lieferanten eingebaut.
Ein unstrukturierter Start würde zuerst Boden und Wandfarben auswählen. Die technische Prüfung zeigt jedoch, dass zusätzliche Steckdosen, neue Küchenanschlüsse und eine veränderte Duschposition vorgesehen sind. Deshalb beginnt die Sanierung Eigentumswohnung München mit Aufmaß, Installationsplanung und Abstimmung der Bodenhöhen. Gleichzeitig werden Türmaße, Fliesenstärke und Küchenanschlüsse festgelegt.
Nach dem Schutz des Treppenhauses werden alte Beläge, Sanitärobjekte und nicht erhaltenswerte Einbauten entfernt. Die geöffneten Bereiche erlauben eine erneute Prüfung des Untergrunds. Erst danach werden Wasser-, Abwasser- und Elektroleitungen angepasst. Die Rohinstallation wird dokumentiert und kontrolliert, bevor Vorwände und Leitungsschlitze geschlossen werden.
Beim Rückbau zeigt sich in einem Bereich ein unebener Untergrund. Anstatt sofort mit dem neuen Boden zu beginnen, wird die notwendige Vorbereitung bewertet und in den Terminplan aufgenommen. Dadurch bleibt die geplante Fertigfußbodenhöhe in allen Räumen einheitlich und die bestellten Türen können nach dem bestätigten Maß produziert werden.
Es folgen Ausgleichsarbeiten, Badabdichtung und Fliesen. Parallel werden Wandflächen vorbereitet, jedoch noch nicht vollständig fertig gestrichen. Dadurch können kleine Korrekturen an Anschlüssen vorgenommen werden, ohne fertige Oberflächen zu beschädigen. Nach ausreichender Trocknung werden Bodenbeläge, Zargen und Türen montiert. Malerarbeiten und sichtbare Endmontagen schließen die Ausbauphase ab.
Der Küchenlieferant erhält rechtzeitig den bestätigten Anschluss- und Fertigfußbodenplan. So passen Möbel, Geräte und Arbeitshöhen zur ausgeführten Wohnung. Vor der Übergabe werden Funktionen, Oberflächen, Türen, Fugen und Anschlüsse geprüft.
Das Beispiel zeigt, warum eine Kernsanierung Wohnung München nicht einfach aus einer Liste nacheinander bestellter Gewerke besteht. Jede frühe Entscheidung muss zu den späteren Einbauten passen. Veröffentlichte Arbeiten des Unternehmens sind ausschließlich in der Übersicht Sanierungsprojekte München nachvollziehbar.
