Wohnung renovieren München: Generalunternehmer

Wohnung renovieren in München mit Generalunternehmer: Komplettservice, Planung, Kosten, Zeitplan und Gewerke aus einer Hand – stressfrei zum neuen Zuhause.

Logo von rigips mit blauem und grauem Quadrat.
16
Min
Wohnung renovieren München: Generalunternehmer
Wohnung renovieren München: Generalunternehmer

Wohnung renovieren München: Generalunternehmer für einen koordinierten Ablauf

Wer eine Wohnung in München renovieren möchte und dabei Malerarbeiten, Boden, Trockenbau, Elektro, Sanitär, Fliesen oder Türen verbinden muss, braucht vor allem eine klare Reihenfolge und eindeutige Zuständigkeiten. Ein Generalunternehmer übernimmt nicht automatisch jede denkbare Leistung, bündelt aber den vereinbarten Umfang unter einer zentralen Projektverantwortung. Genau darin liegt der Unterschied zwischen mehreren unabhängig beauftragten Handwerkern und einer Renovierung mit Generalunternehmer in München.

Die direkte Antwort lautet: Ein Generalunternehmer ist für eine Wohnungsrenovierung besonders sinnvoll, wenn mindestens drei Gewerke voneinander abhängen, ein fester Übergabe- oder Einzugstermin besteht oder der Eigentümer die tägliche Koordination nicht selbst übernehmen kann. Bei reinen Malerarbeiten oder einem einzelnen Bodenbelag ist die Einzelvergabe häufig ausreichend. Werden dagegen Grundriss, Leitungen, Bad, Oberflächen und Einbauten gemeinsam verändert, senkt eine koordinierte Ausführung das Risiko von Terminlücken, Doppelarbeiten und ungeklärten Schnittstellen.

Dieser Ratgeber konzentriert sich deshalb ausschließlich auf die Frage, wie sich eine Wohnung mit Generalunternehmer renovieren lässt: Welche Aufgaben gehören dazu, wie werden Gewerke verzahnt, wie muss ein professionelles Angebot aufgebaut sein und wann lohnt sich die zentrale Verantwortung? Allgemeine Informationen zur Leistung finden Sie auf der Seite Generalunternehmer München. Einen vollständigen Sanierungsfahrplan behandelt der Beitrag Wohnungssanierung München: Ablauf.

Wohnung prüfen lassen

Für eine belastbare Einschätzung benötigt BAYAZID Innenausbau Angaben zu Wohnfläche, Baujahr, aktuellem Zustand, gewünschtem Ergebnis, Ausstattungsniveau und Terminrahmen. Über die Projektanfrage für Ihre Wohnungsrenovierung können Sie diese Eckdaten übermitteln und einen Besichtigungstermin abstimmen.

Wohnung renovieren München: Generalunternehmer
Ziel und Umfang

Das eigentliche Problem sind die Schnittstellen

Eine Wohnungsrenovierung wirkt auf den ersten Blick wie eine Liste einzelner Arbeiten. Tatsächlich bestimmt aber jede Entscheidung mehrere nachfolgende Schritte. Wird eine Wand versetzt, verändern sich Elektroanschlüsse, Sockelleisten, Bodenanschlüsse und gegebenenfalls Heizungs- oder Sanitärleitungen. Wird eine neue Küche bestellt, müssen Wasser, Abwasser, Steckdosen, Herdanschluss, Beleuchtung und Wandoberflächen rechtzeitig nach dem freigegebenen Küchenplan ausgeführt sein. Wird das Bad erneuert, greifen Demontage, Leitungsführung, Untergrund, Abdichtung, Fliesen, Elektro und Montage ineinander.

Bei einer Einzelvergabe trägt der Auftraggeber diese Schnittstellenverantwortung weitgehend selbst. Er muss Angebote vergleichbar machen, Termine koordinieren, Vorleistungen kontrollieren und entscheiden, wer bei einer Abweichung reagieren muss. Ein Generalunternehmer für die Wohnungsrenovierung in München übernimmt diese Koordination im vertraglich beschriebenen Umfang. Das ersetzt nicht jede Fachplanung und entbindet den Eigentümer nicht von Freigaben, schafft aber einen zentralen Ansprechpartner für Terminfolge, Ausführung und Dokumentation.

Renovierung oder Sanierung?

Renovieren bezeichnet vor allem die optische und funktionale Erneuerung: Wände, Decken, Böden, Türen, Oberflächen, Beleuchtung und kleinere Grundrissanpassungen. Sanieren greift tiefer in technische oder bauliche Mängel ein, etwa bei Leitungen, Feuchtigkeit, Schadstoffen, Tragwerk oder vollständiger Haustechnik. In realen Münchner Wohnungen gehen beide Bereiche häufig ineinander über. Eine geplante Renovierung kann nach der Bestandsöffnung zusätzliche technische Arbeiten erfordern. Deshalb muss das Angebot sichtbar zwischen sicher bekanntem Umfang, wählbaren Optionen und erst nach Prüfung bewertbaren Bestandsthemen unterscheiden.

Für die reine Kostenfrage ist der spezialisierte Beitrag Wohnungssanierung München: Kosten pro m² zuständig. Diese Seite bleibt dagegen auf die Rolle des Generalunternehmers, die Projektorganisation und die Ausführung aus einer Hand ausgerichtet. So konkurrieren die Inhalte nicht um dieselbe Suchabsicht.

GU richtig verstehen

Was ein Generalunternehmer übernimmt

Ein Generalunternehmer schuldet die vertraglich vereinbarten Bau- und Ausbauleistungen als Gesamtpaket. Er kann eigene Mitarbeiter einsetzen und ergänzende Fachunternehmen koordinieren. Für den Auftraggeber bleibt dennoch entscheidend, was tatsächlich im Angebot enthalten ist. Der Begriff „Generalunternehmer“ allein sagt weder etwas über die Ausführungstiefe noch über Planung, Materialbeschaffung, Genehmigungen oder Fachnachweise aus. Ein gutes Angebot benennt deshalb nicht nur Gewerke, sondern auch Vorleistungen, Untergrundanforderungen, Fabrikate oder Qualitätsstufen, Mengen, Nebenarbeiten, Schutzmaßnahmen und Übergabepunkte.

Typische Leistungen einer Renovierung aus einer Hand in München sind Bestandsaufnahme, Aufmaß, Ablaufplanung, Baustelleneinrichtung, Schutz von Treppenhaus und Gemeinschaftsflächen, Demontage, Trockenbau, Putz- und Spachtelarbeiten, Malerarbeiten, Bodenbeläge, Fliesen, Innentüren, abgestimmte Elektro- und Sanitärarbeiten sowie Endkontrolle und Übergabe. Welche davon benötigt werden, hängt vom Objekt ab. Eine vollständige Übersicht angrenzender Gewerke finden Sie im Beitrag Generalunternehmer München: Leistungen.

Was nicht automatisch enthalten ist

Architekten- und Fachplanerleistungen, statische Nachweise, Genehmigungsplanung, Schadstoffanalysen, Küchenmöbel, lose Möbel, Umzug, Lagerung, Hausverwaltungsgebühren oder Arbeiten am Gemeinschaftseigentum sind nicht allein wegen der Bezeichnung „Generalunternehmer“ enthalten. Auch die Auswahl hochwertiger Materialien kann als Bauherrenleistung vereinbart werden. Der Umfang muss vor Beauftragung eindeutig festgelegt werden. Formulierungen wie „komplett“, „schlüsselfertig“ oder „alles inklusive“ sind ohne genaue Leistungsbeschreibung nicht belastbar.

Verantwortung braucht Freigaben

Die zentrale Koordination funktioniert nur, wenn Entscheidungen rechtzeitig fallen. Dazu gehören Bodenaufbau, Wandfarben, Fliesenformat, Türmodelle, Armaturen, Schalterprogramm, Leuchtenpositionen und Küchenanschlüsse. Der Generalunternehmer kann Optionen vorbereiten und Fristen setzen; die gestalterische Freigabe bleibt beim Auftraggeber. Verzögert sich eine Bemusterung, kann auch ein gut geplanter Bauzeitenplan nicht unverändert bleiben.

Eigentum, WEG und Verwaltung

Bei einer Eigentumswohnung muss zwischen Sondereigentum und Gemeinschaftseigentum unterschieden werden. Eingriffe, die über die ordnungsmäßige Erhaltung des Gemeinschaftseigentums hinausgehen, können als bauliche Veränderungen behandelt werden. Die gesetzliche Grundlage beschreibt § 20 Wohnungseigentumsgesetz. Vor Arbeiten an Fenstern, Fassade, tragenden Bauteilen, gemeinschaftlichen Leitungen oder anderen gemeinschaftlichen Bereichen sollte die Zuständigkeit mit Verwaltung und Eigentümergemeinschaft geklärt werden.

In Münchner Erhaltungssatzungsgebieten können bestimmte bauliche Änderungen, Grundrissänderungen oder Modernisierungen genehmigungsrelevant sein. Die Stadt München erläutert dies auf ihrer Seite zu Baumaßnahmen in Erhaltungssatzungsgebieten. Ein seriöser Ablauf startet daher nicht mit Demontage, sondern mit der Prüfung, ob Freigaben, Fachplanung oder behördliche Abstimmung notwendig sind.

PREISKALKULATION

Was kostet Ihr Bauvorhaben?

Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

Gewerke und Leistungen verständlich auswählen
Mengen und Ausführungsdetails direkt angeben
Unmittelbar eine realistische Kostenschätzung erhalten
Zur Preisberechnung im Vollbild
Kostenlos · unverbindlich · ohne Weiterleitung
Wohnung renovieren München: Generalunternehmer
Gewerke verzahnen

Bestand vor Gestaltung

Eine professionelle Generalunternehmer Wohnungsrenovierung in München beginnt mit der technischen Bestandsaufnahme. Sichtbare Oberflächen reichen dafür nicht aus. Relevant sind Wand- und Deckenaufbauten, Ebenheit, Feuchtigkeitshinweise, vorhandene Elektroverteilung, Leitungswege, Absperrungen, Heizkörper, Türen, Fensteranschlüsse und Bodenhöhen. Dokumente wie Grundriss, Teilungserklärung, Leitungspläne und frühere Umbauunterlagen verkürzen die Prüfung, ersetzen aber nicht das Aufmaß vor Ort.

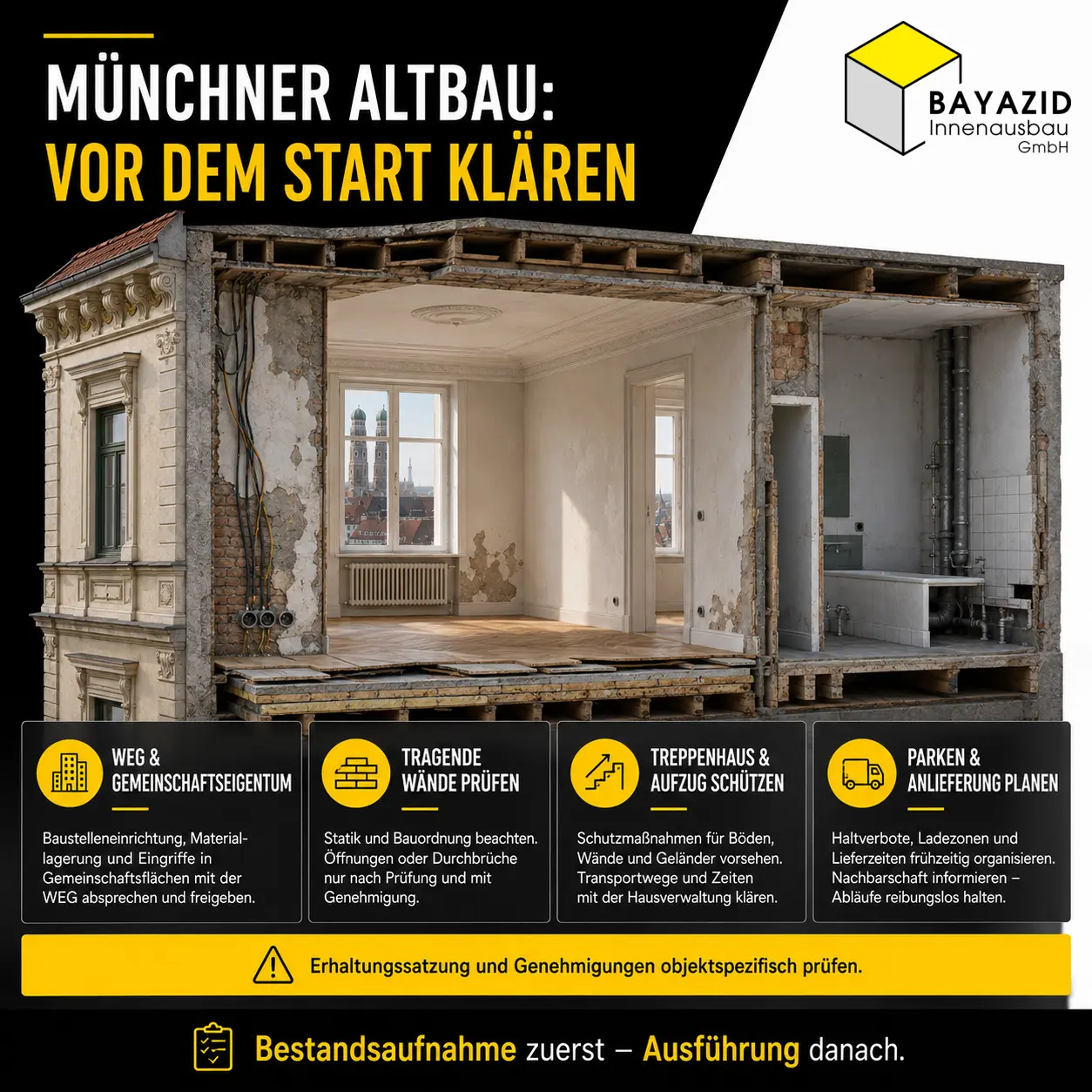

Bei Gebäuden, die vor dem bundesweiten Asbestverbot errichtet oder modernisiert wurden, können vor stauberzeugenden Eingriffen Materialerkundungen erforderlich sein. Die BAuA-Informationsplattform Asbest weist darauf hin, dass Asbest seit 1993 verboten ist und Arbeiten in älteren Gebäuden besondere Aufmerksamkeit verlangen. Verdächtige Materialien werden nicht durch Vermutung bewertet, sondern bei Bedarf fachgerecht beprobt und eingeordnet.

Demontage und Schutz

Vor dem Rückbau werden Laufwege, Aufzug, Treppenhaus, Wohnungseingang, zu erhaltende Bauteile und Nachbarbereiche geschützt. Der Demontageumfang muss angeben, was ausgebaut, getrennt, transportiert und entsorgt wird. Ebenso wichtig ist, welche Teile erhalten bleiben. Eine unklare Formulierung wie „alte Beläge entfernen“ beantwortet nicht, ob Klebstoffreste, Untergrundausgleich, Sockelleisten, Türblätter oder Einbauten dazugehören.

In bewohnten Gebäuden beeinflussen Hausordnung, Ruhezeiten, Aufzugsnutzung und Stellflächen die Logistik. Materiallieferungen und Entsorgung werden deshalb in den Terminplan aufgenommen. Engpässe entstehen selten nur durch die Arbeitszeit im Raum; häufig entscheiden Transportwege, Containerstellung, Parkmöglichkeiten oder vorgegebene Lieferfenster darüber, ob ein Arbeitsschritt planmäßig beginnen kann.

Trockenbau und Wände

Neue Trennwände, Vorsatzschalen, abgehängte Decken oder Installationsverkleidungen werden erst geplant, wenn Leitungsführung, Türpositionen, Lasten und erforderliche Eigenschaften geklärt sind. Ein Fernseher, Hängeschrank, Waschtisch oder Küchenoberschrank benötigt passende Verstärkungen. Schall- und Brandschutz entstehen aus einem geprüften Systemaufbau und sauber ausgeführten Anschlüssen, nicht durch eine einzelne Plattenbezeichnung. Der Beitrag Trockenbau München: Kosten und Ablauf vertieft diese Ausführungsfragen.

Elektro früh festlegen

Steckdosen, Schalter, Netzwerk, Beleuchtung, Herd, Backofen, Geschirrspüler, Waschmaschine und Homeoffice-Anschlüsse müssen vor dem Schließen von Wänden und Decken festgelegt sein. Der Elektriker bewertet die vorhandene Anlage und entscheidet fachlich, welche Stromkreise, Schutzmaßnahmen oder Anpassungen erforderlich sind. Der Generalunternehmer koordiniert Zeitpunkt, Zugänglichkeit und Folgearbeiten. Er ersetzt nicht die Verantwortung des eingetragenen Elektrofachbetriebs.

Bad und Küche koppeln

Bad und Küche sind besonders schnittstellenreich. Im Bad greifen Leitungen, Vorwand, Gefälle, Abdichtung, Fliesen, Elektro, Lüftung und Montage ineinander. Der Überblick Badsanierung in München: Ablauf und Kosten zeigt die notwendigen Entscheidungen. Bei der Küche müssen Anschlüsse nach einem freigegebenen Installationsplan sitzen. Die Seite Küchenrenovierung München beschreibt die Planung von Raum, Anschlüssen und Oberflächen.

Bodenaufbau statt Belag

Der sichtbare Bodenbelag ist nur der letzte Teil des Aufbaus. Vorher werden Ebenheit, Festigkeit, Restfeuchte, Höhenanschlüsse, Türen und Übergänge geprüft. Werden mehrere Räume geöffnet oder Belagsarten kombiniert, müssen Aufbauhöhen früh abgestimmt werden. Sonst entstehen Stolperkanten, gekürzte Türen oder Nacharbeiten an bereits fertigen Flächen. Die Reihenfolge lautet grundsätzlich: technische und staubintensive Arbeiten zuerst, Untergründe danach, empfindliche Oberflächen und Endmontage zuletzt.

Qualität an Übergaben prüfen

Qualitätskontrolle findet nicht erst bei der Schlussabnahme statt. Sinnvolle Prüfpunkte liegen nach Demontage, vor dem Schließen von Installationen, nach Untergrundvorbereitung, vor Oberflächenarbeiten und vor Endmontage. Fotos, Freigaben und kurze Protokolle machen nachvollziehbar, welcher Zustand vorlag und welche Entscheidung getroffen wurde. Damit wird aus „alles aus einer Hand“ ein kontrollierter Prozess.

Gestaltung ausführbar machen

Ein Moodboard oder Referenzfoto beschreibt eine gestalterische Richtung, aber noch keine ausführbare Leistung. Damit aus einer Idee ein belastbarer Auftrag wird, müssen Materialien, Farbtöne, Formate, Fugen, Kanten, Übergänge und Einbaupositionen festgelegt werden. Besonders bei offenen Wohnbereichen beeinflussen sich Boden, Küche, Beleuchtung und Wandgestaltung gegenseitig. Der Generalunternehmer übersetzt diese Entscheidungen in eine sinnvolle Ausführungsfolge und weist darauf hin, wenn ein Wunsch zusätzliche Unterkonstruktionen, Leitungen oder längere Lieferzeiten verlangt.

Auch scheinbar kleine Details gehören in die Planung: Höhe und Verlauf der Sockelleisten, Anschluss an bodentiefe Fenster, Öffnungsrichtung neuer Türen, Schattenfugen, Revisionszugänge, Position von Thermostaten und der Übergang zwischen Fliese und Parkett. Werden diese Punkte erst auf der Baustelle entschieden, fehlt häufig das passende Material oder ein bereits fertiges Gewerk muss geändert werden. Eine Bemusterungsliste mit Status „offen“, „vorgeschlagen“ und „freigegeben“ schafft hier Klarheit.

Leerstand sinnvoll nutzen

Der günstigste organisatorische Zeitpunkt für eine größere Wohnungsrenovierung ist häufig die Phase zwischen Kauf, Mieterwechsel oder eigenem Einzug. Eine leere Wohnung ermöglicht parallele Arbeitsbereiche, kürzere Transportwege und konsequenten Staubschutz. Ist die Wohnung bewohnt oder möbliert, muss die Planung Raum für Raum erfolgen. Möbelbewegung, tägliche Reinigung, provisorische Nutzung und eingeschränkte Arbeitszeiten erhöhen den Aufwand und können die Ausführung verlängern.

Ein Generalunternehmer sollte deshalb vor dem Angebot wissen, ob die Wohnung vollständig frei, teilweise möbliert oder dauerhaft bewohnt ist. Diese Information beeinflusst Baustelleneinrichtung, Lagerung, Schutzmaßnahmen und Terminfolge. Eine Kalkulation für eine leere Wohnung darf nicht unverändert auf einen bewohnten Zustand übertragen werden.

Lieferungen als Terminrisiko

Der Bauzeitenplan ist nur so stabil wie die verfügbaren Materialien. Standardprodukte können kurzfristig lieferbar sein, während Türen, Sonderfarben, große Fliesenformate, maßgefertigte Glaselemente oder bestimmte Armaturen längere Vorläufe haben. Deshalb werden kritische Produkte früh erkannt und erst nach technischer Prüfung bestellt. Der Einbautermin wird nicht allein nach einer unverbindlichen Shopanzeige festgelegt, sondern nach bestätigter Lieferung und Eingangskontrolle.

Bei kundenseitig gekauften Produkten wird vereinbart, wann sie vollständig und unbeschädigt auf der Baustelle sein müssen. Fehlen Befestigungsteile, Unterputzkörper oder technische Daten, kann das Fachgewerk nicht planmäßig arbeiten. Die Koordination umfasst daher auch die Frage, welche Komponenten zu einem System gehören und wer für Vollständigkeit verantwortlich ist.

Projekt konkretisieren

Sie möchten Ihre Wohnung modernisieren und benötigen mehrere abgestimmte Gewerke? Über Wohnungsrenovierung in München anfragen können Sie Grundriss, Fotos, gewünschte Arbeiten und Terminrahmen übermitteln.

Wohnung renovieren München: Generalunternehmer
Kosten einordnen

Keine Wohnung hat einen belastbaren Pauschalpreis

Die Kosten einer Wohnungsrenovierung hängen nicht nur von der Fläche ab. Eine 80-m²-Wohnung mit Maler- und Bodenarbeiten kann günstiger sein als eine 55-m²-Wohnung mit Bad, Leitungsänderungen, neuer Elektrik, Trockenbau und hochwertigen Oberflächen. Auch Zugänglichkeit, bewohnter Zustand, Altbau, Schutzmaßnahmen, Untergründe, Materialauswahl und Entscheidungsstand beeinflussen die Kalkulation. Quadratmeterwerte eignen sich daher zur ersten Budgetklasse, nicht als Angebot.

RenovierungstiefeTypischer UmfangBrutto-Richtwert
OberflächenWände, Decken, Boden, Sockel und kleinere Ausbesserungenca. 550–850 €/m²
KoordiniertOberflächen plus Trockenbau, Türen und punktuelle Elektroarbeitenca. 850–1.300 €/m²
UmfassendMehrere Gewerke, Bad- oder Küchenanschlüsse, Elektrik und hochwertige Oberflächenca. 1.300–1.900 €/m²
Technisch tiefStarke Eingriffe in Bestand, Leitungen, Grundriss oder Haustechnikab ca. 1.900 €/m²

Die Werte dienen als Brutto-Orientierung für einen professionell koordinierten Leistungsumfang in München. Sie sind kein Festpreis und keine vollständige Kalkulation. Sobald erhebliche Mängelbeseitigung, Schadstoffmaßnahmen, Tragwerksarbeiten oder eine vollständige technische Erneuerung erforderlich werden, bewegt sich das Vorhaben in Richtung umfassende Sanierung oder Kernsanierung. Für die detaillierte Sanierungstiefe verweist der Beitrag Komplettsanierung einer Wohnung in München auf Ablauf und Leistungsblöcke.

Was in den Preis gehört

Ein professionelles Angebot enthält nicht nur sichtbare Endleistungen. Berücksichtigt werden müssen Baustelleneinrichtung, Schutz, Aufmaß, Demontage, Entsorgung, Untergrundvorbereitung, Materialtransport, Nebenarbeiten, Gewerkeübergaben, Reinigung und Dokumentation. Fehlen diese Positionen, wirkt ein Angebot zunächst günstig, kann aber später durch notwendige Ergänzungen steigen. Entscheidend ist daher der Gesamtumfang, nicht die niedrigste Endsumme auf der ersten Seite.

Generalunternehmer-Koordination

Koordination kann als eigene Position ausgewiesen oder in den jeweiligen Leistungen enthalten sein. Für den Vergleich muss erkennbar sein, wer Terminplan, Materialfolge, Fachunternehmen, Qualitätskontrolle und Abnahme organisiert. Ein scheinbar günstiges Angebot ohne diese Aufgaben ist nicht mit einem vollständig koordinierten Gesamtangebot vergleichbar. BAYAZID stellt den vereinbarten Leistungsumfang und die Koordination so dar, dass der Auftraggeber die enthaltenen Aufgaben nachvollziehen kann.

Optionen statt versteckter Annahmen

Noch nicht entscheidbare Punkte werden als Option, Bedarfsposition oder klar beschriebene Annahme behandelt. Beispiele sind Untergrundausgleich nach Belagsentfernung, Erneuerung nicht sichtbarer Leitungsabschnitte oder zusätzliche Verstärkungen. Das ist transparenter als eine niedrige Pauschale, die unbekannte Bestandsrisiken stillschweigend ausblendet.

Budget richtig reservieren

Der finanzielle Puffer richtet sich nach dem Erkundungsstand. Bei gut dokumentiertem Neubestand und klaren Oberflächenarbeiten kann er kleiner sein. Bei Altbau, geschlossenen Konstruktionen oder unklaren Leitungen sollte die Reserve größer ausfallen. Statt pauschal immer denselben Prozentsatz zu nennen, wird festgehalten, welche Risiken bereits geprüft und welche noch offen sind. So bleibt das Budget steuerbar.

Projektgröße richtig lesen

Bei kleinen Wohnungen oder einzelnen Räumen fallen Baustelleneinrichtung, Anfahrt, Schutz, Entsorgung und Koordination auf weniger Quadratmeter. Deshalb kann der Quadratmeterwert höher sein als bei einer größeren, vollständig freien Wohnung mit demselben Ausstattungsniveau. Umgekehrt wird ein großes Projekt nicht automatisch günstig, wenn viele Sonderdetails, mehrere Bäder oder aufwendige Technik enthalten sind. Für die Budgetprüfung werden daher sowohl Gesamtpreis als auch enthaltene Leistungsblöcke betrachtet.

Preisstand klar benennen

Ein Angebot sollte erkennen lassen, auf welchem Plan- und Entscheidungsstand es basiert. Ändert sich später das Fliesenformat, die Türqualität oder der Küchenplan, kann sich auch der Aufwand ändern. Vergleichbar sind nur Angebote, die dieselben Vorgaben verwenden. Zweckmäßig ist eine kurze Angebotsgrundlage mit Datum, Planversion, Materialstandard und den vom Auftraggeber bereitgestellten Unterlagen.

Folgekosten mitdenken

Neben den Bauleistungen können Ausweichunterkunft, Möbellagerung, Küchenlieferung, Verwaltungsfreigaben oder längere Doppelbelastungen relevant sein. Diese Kosten gehören nicht zwangsläufig in das Angebot des Generalunternehmers, aber in die Gesamtentscheidung des Eigentümers. Ein etwas höherer, gut koordinierter Angebotspreis kann wirtschaftlicher sein als eine niedrige Bausumme mit langen Terminlücken, zusätzlichen Umzügen und ungeklärten Nebenarbeiten. Die Bewertung sollte deshalb das gesamte Projekt und nicht nur die Handwerkerrechnung umfassen.

KOSTENÜBERSICHT

Kosten für Ihr Projekt vorab kalkulieren

Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

Meine Kalkulation starten
Wohnung renovieren München: Generalunternehmer

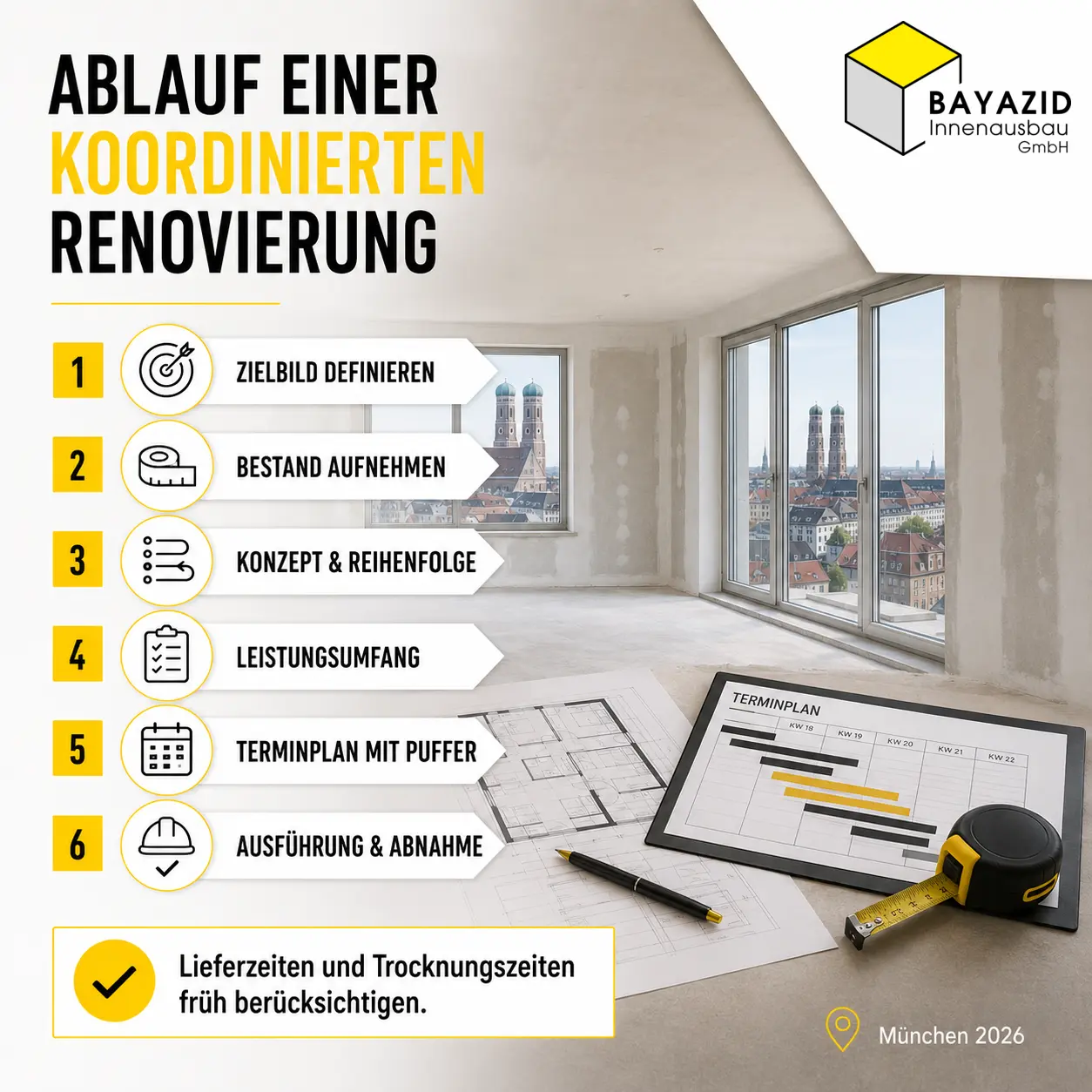

Ablauf mit System

1. Projektziel festlegen

Zuerst wird definiert, was am Ende erreicht sein soll: bezugsfertige Eigennutzung, Vermietung, Verkauf, Teilmodernisierung oder vollständige Neuordnung. Dazu gehören gewünschte Räume, Materialien, Qualitätsniveau, Budgetkorridor und spätester Fertigstellungstermin. Ohne dieses Ziel kann kein Anbieter entscheiden, welche Leistungen notwendig und welche nur optional sind.

2. Unterlagen sammeln

Grundrisse, Bestandspläne, Teilungserklärung, Beschlüsse, Hausordnung, Küchenplanung und technische Unterlagen werden vor der Besichtigung zusammengestellt. Bei Eigentumswohnungen wird geprüft, welche Bereiche das Gemeinschaftseigentum berühren könnten. Bei Mietwohnungen ist eine schriftliche Zustimmung des Vermieters für relevante Veränderungen erforderlich.

3. Bestand aufnehmen

Die Besichtigung dokumentiert Maße, Oberflächen, Installationen, Zugänge und erkennbare Risiken. Wenn entscheidende Bauteile verdeckt sind, kann eine Sondage oder Fachprüfung notwendig sein. Diese frühe Klärung ist günstiger als eine Überraschung mitten im Bauablauf.

4. Umfang strukturieren

Die Arbeiten werden nach Räumen und Gewerken gegliedert. Erhalten, entfernen, erneuern und optional ausführen müssen klar getrennt sein. Ergänzend werden Bauherrenleistungen notiert: Wer bestellt die Küche? Wer liefert Leuchten? Wer gibt Farben frei? Wer organisiert Verwaltung und Schlüssel? Dadurch entstehen keine stillen Erwartungen.

5. Angebot prüfen

Das Angebot wird nicht nur nach Endsumme bewertet. Wichtig sind Leistungsgrenzen, Mengen, Materialien, Nebenarbeiten, Ausschlüsse, Zahlungsplan, Terminannahmen und Verfahren bei Änderungen. Der Beitrag Abweichung zwischen Angebot und Rechnung erklärt, warum eine präzise Grundlage spätere Diskussionen reduziert.

6. Freigaben planen

Vor Baustart wird eine Entscheidungsliste mit Fristen erstellt. Boden, Fliesen, Türen, Armaturen, Sanitärgegenstände, Schalter und Farben müssen rechtzeitig feststehen. Lieferzeiten werden nicht erst am Einbautag geprüft. Bei kundenseitig beschafften Materialien wird geklärt, wer Maße, Bestellung, Lieferung, Kontrolle und Reklamation verantwortet.

7. Baustelle vorbereiten

Schlüssel, Zugang, Schutzwege, Strom, Wasser, Lagerflächen, Entsorgung und Nachbarinformation werden organisiert. Die Wohnung wird nur in dem Umfang geräumt, der für die vereinbarten Arbeiten erforderlich ist. Bei Arbeiten im bewohnten Zustand werden Bauabschnitte, Staubschutz und tägliche Nutzbarkeit ausdrücklich vereinbart.

8. Gewerke ausführen

Nach Schutz und Demontage folgen technische Roharbeiten, Trockenbau und Putz, Untergründe, Abdichtung, Fliesen, Maler, Boden, Türen und Endmontage in abgestimmter Reihenfolge. Abweichungen werden dokumentiert, bewertet und vor zusätzlicher Ausführung freigegeben. Der Generalunternehmer steuert dabei die Übergaben zwischen den Beteiligten.

9. Qualität sichern

Verdeckte Leistungen werden vor dem Schließen kontrolliert. Oberflächen und Anschlüsse werden vor Folgearbeiten geprüft. So werden Mängel an der Stelle behoben, an der sie entstehen, statt erst nach vollständiger Fertigstellung.

10. Abnahme vorbereiten

Vor der gemeinsamen Abnahme erfolgt eine interne Schlusskontrolle. Restpunkte werden dokumentiert, Zuständigkeiten und Fristen festgelegt. Übergabeunterlagen, Bedienhinweise, Schlüssel und gegebenenfalls Nachweise werden vollständig übergeben.

Fahrplan abstimmen

Für einen detaillierten Ablauf unabhängig vom Vergabemodell lesen Sie den Wohnungssanierung-Fahrplan für München. Wenn Sie bereits Grundriss und Fotos haben, können Sie über ein Angebot für die Wohnungsrenovierung anfragen.

Wohnung renovieren München: Generalunternehmer
Fehler vermeiden

Nur die Endsumme vergleichen

Zwei Angebote sind nur vergleichbar, wenn sie denselben Umfang enthalten. Schutz, Entsorgung, Untergrund, Elektroanpassungen, Endmontage und Koordination können den Unterschied ausmachen. Eine Vergleichsmatrix nach Leistungen ist aussagekräftiger als die reine Gesamtsumme.

Mit unklarem Grundriss starten

Wenn Türen, Wände, Küche oder Badpositionen während der Ausführung geändert werden, betrifft das mehrere Gewerke. Der freigegebene Planstand muss deshalb vor den Roharbeiten eindeutig sein.

Material zu spät wählen

Fliesenformat, Türzarge, Armatur oder Bodenbelag beeinflussen Aufbau, Anschluss und Lieferzeit. Späte Entscheidungen verursachen nicht nur Wartezeit, sondern können bereits ausgeführte Vorleistungen unbrauchbar machen.

Gemeinschaftseigentum ignorieren

Fenster, Fassade, tragende Bauteile und gemeinschaftliche Leitungen dürfen nicht wie reine Wohnungsoberflächen behandelt werden. Zuständigkeit und Freigabe gehören vor den Baustart.

Bestandsrisiken verstecken

Eine Renovierung wird nicht sicherer, wenn unbekannte Bauteile pauschal als problemlos angenommen werden. Verdachtsbereiche sollten erkundet oder als offene Annahme dokumentiert werden.

Eigenleistungen nicht einplanen

Selbst ausgeführte Arbeiten können sinnvoll sein, benötigen aber einen festen Übergabetermin und eine definierte Qualität. Wenn eine Eigenleistung verspätet oder unvollständig ist, verschiebt sich die gesamte Folge.

Keine Änderungsregel

Auch eine gute Planung kann neue Erkenntnisse bringen. Ohne schriftlichen Ablauf für Nachträge entstehen Missverständnisse. Zusatzleistungen sollten mit Ursache, Umfang, Preis- und Terminwirkung vor Ausführung freigegeben werden.

Anbieter prüfen

Passende Erfahrung statt Werbeslogan

Prüfen Sie, ob der Anbieter Projekte mit vergleichbarer Größe, Gebäudeart und Gewerkezahl koordiniert. Ein schönes Malerreferenzbild beweist noch keine Erfahrung mit Bad, Elektrik, Trockenbau und Boden in einem gemeinsamen Terminplan. Der Beitrag Sanierungsfirma München auswählen enthält weitere Vergleichskriterien.

Fragen Sie nach Zuständigkeiten

Wer erstellt den Terminplan? Wer prüft Vorleistungen? Wer führt Baustellenkontrollen durch? Wer dokumentiert Änderungen? Wer ist während der Ausführung erreichbar? Gute Antworten sind konkret und nennen Prozess, Ansprechpartner und Reaktionsweg.

Lassen Sie Ausschlüsse erklären

Ausschlüsse sind nicht grundsätzlich negativ. Sie schaffen Klarheit, wenn sie verständlich und vollständig sind. Problematisch sind Leistungen, die für das Ergebnis notwendig sind, aber weder enthalten noch als Bauherrenleistung benannt werden.

Prüfen Sie Zahlungsstufen

Abschlagszahlungen sollten zum Projektfortschritt passen. Ein nachvollziehbarer Zahlungsplan verbindet Fälligkeiten mit erreichten Leistungsständen. Materialbestellungen können eigene Voraussetzungen haben; diese werden vor Vertragsabschluss transparent erklärt.

Bestehen Sie auf Dokumentation

Freigaben, Planänderungen und Zusatzleistungen gehören in Textform. Bilder verdeckter Installationen und kurze Übergabeprotokolle erleichtern spätere Wartung und schaffen Nachvollziehbarkeit. Dokumentation ist kein Ersatz für fachgerechte Ausführung, aber ein wichtiges Instrument der Qualitätssicherung.

Bewerten Sie die Kommunikation

Eine Renovierung aus einer Hand braucht schnelle, klare Entscheidungen. Schon in der Angebotsphase zeigt sich, ob Fragen strukturiert aufgenommen, Widersprüche angesprochen und offene Punkte dokumentiert werden. Ein Anbieter, der vor Beauftragung nur verspricht und kaum fragt, kennt den tatsächlichen Umfang wahrscheinlich noch nicht ausreichend.

BAYAZID als GU

Koordination mit handwerklichem Blick

BAYAZID Innenausbau GmbH begleitet Wohnungsrenovierungen in München mit einem zentralen Ansprechpartner und einem klar beschriebenen Leistungsumfang. Der Schwerpunkt liegt auf Innenausbau, Trockenbau, Oberflächen und der Koordination ergänzender Fachgewerke. Vor dem Angebot werden Ziel, Bestand, Schnittstellen und Entscheidungsbedarf aufgenommen. Dadurch entsteht kein pauschales Leistungspaket, sondern ein zum Objekt passender Ablauf.

Die Ausführung wird nach Gewerkeübergaben organisiert. Notwendige Entscheidungen, noch offene Bestandsfragen und kundenseitige Lieferungen werden sichtbar gemacht. Bei Änderungen erhält der Auftraggeber eine nachvollziehbare Beschreibung der Auswirkung, bevor zusätzliche Arbeiten ausgeführt werden. Unser Leistungsmodell erläutert die Seite BAYAZID als Generalunternehmer in München.

Eine seriöse Einschätzung beginnt mit Unterlagen und Besichtigung. Deshalb versprechen wir keine endgültigen Kosten oder Termine allein anhand einer Quadratmeterzahl. Wir prüfen, welche Leistungen für das gewünschte Ergebnis tatsächlich erforderlich sind und welche Fachplanung oder Freigabe vorab benötigt wird.

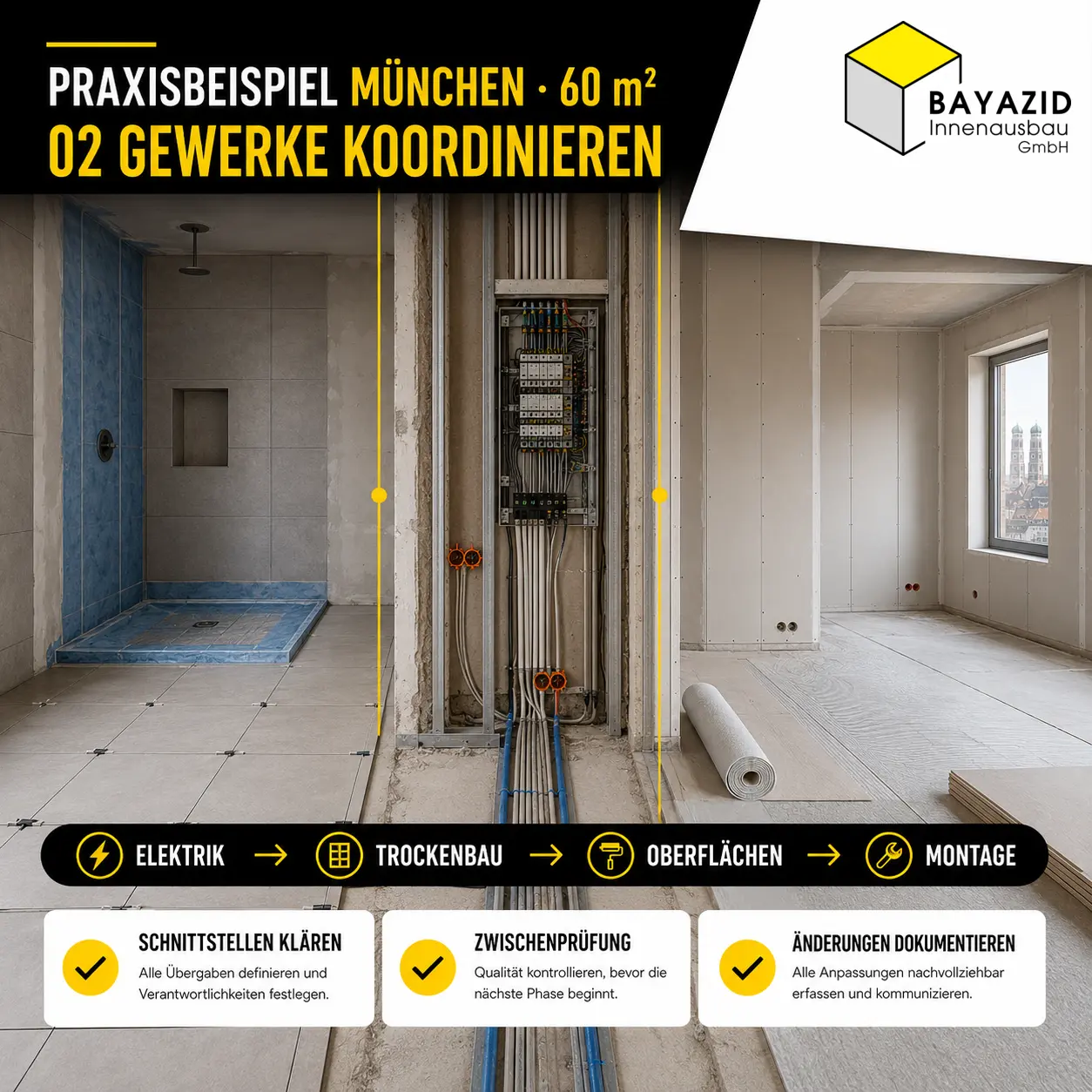

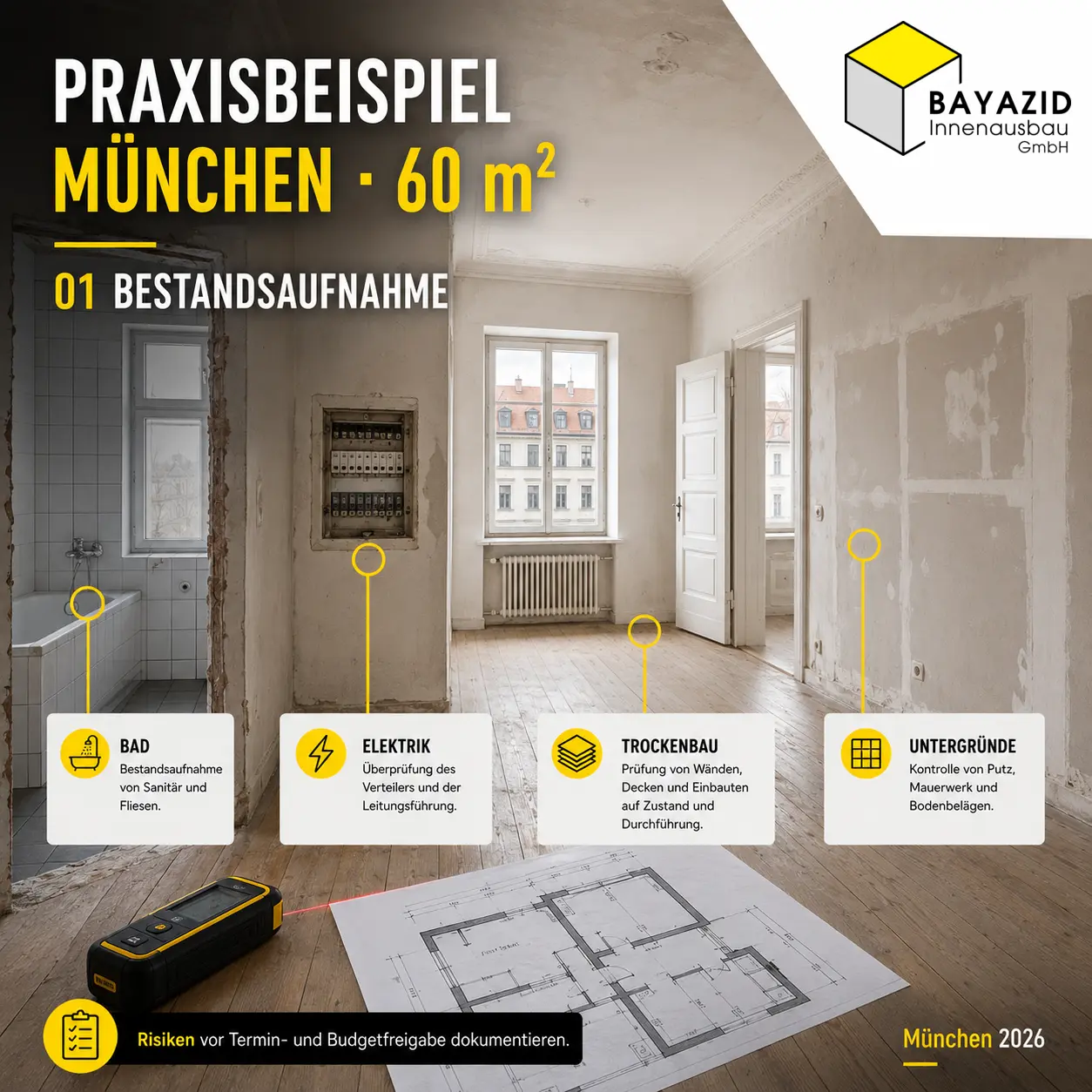

Beispielplanung
No items found.
GU im Vergleich

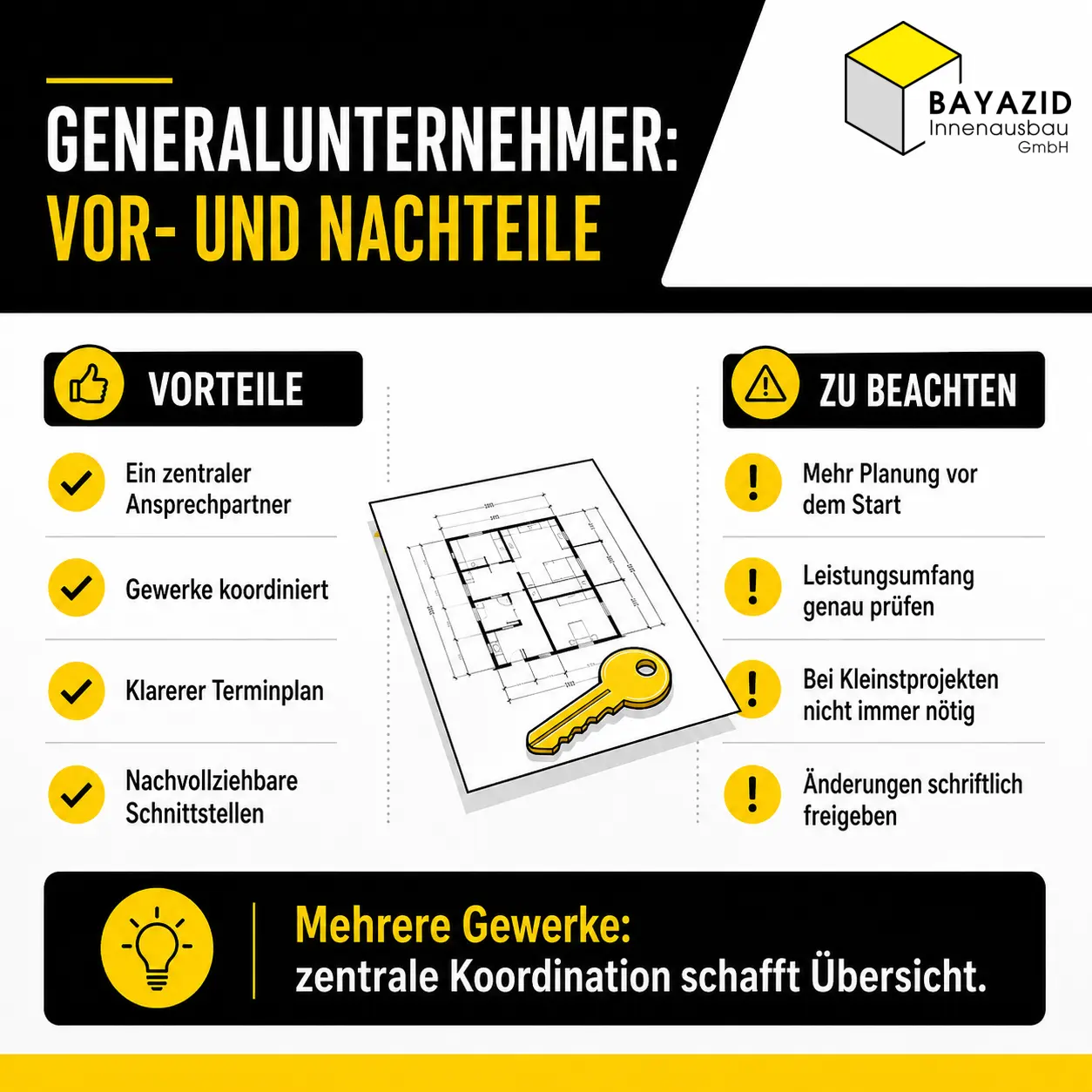

Vorteile eines Generalunternehmers

Ein zentraler Vertragspartner reduziert die Zahl der organisatorischen Schnittstellen für den Auftraggeber. Terminfolge, Vorleistungen und Materialabhängigkeiten werden gemeinsam geplant. Bei Abweichungen muss der Eigentümer nicht zuerst zwischen mehreren Firmen klären, wer reagieren soll. Angebote und Änderungen können auf einen Gesamtumfang bezogen werden. Das ist besonders wertvoll, wenn die Wohnung vor Einzug, Vermietung oder Verkauf zu einem bestimmten Termin fertig sein muss.

Mögliche Nachteile

Die zentrale Koordination ist eine Leistung und muss kalkuliert werden. Der Auftraggeber hat weniger direkten Einfluss auf die Auswahl jedes einzelnen Nachunternehmens, sofern dies nicht vertraglich geregelt wird. Außerdem benötigt ein Gesamtangebot mehr Planung vor dem Start. Wer noch während der Baustelle Grundriss, Materialien und Qualitätsniveau offenhalten möchte, kann keinen stabilen Preis- und Terminrahmen erwarten.

Wann die Vorteile überwiegen

Bei mehreren voneinander abhängigen Gewerken, hohem technischen Anteil, knappen Terminen oder räumlicher Abwesenheit des Eigentümers überwiegen meist die Vorteile. Bei einem einzelnen klaren Gewerk ist die Generalunternehmer-Struktur häufig unnötig. Entscheidend ist nicht die Wohnfläche allein, sondern die Zahl und Kritikalität der Schnittstellen.

Wohnung renovieren München: Generalunternehmer
Alternativen

Einzelvergabe

Die Einzelvergabe passt zu überschaubaren Arbeiten oder zu Auftraggebern mit eigener Baukenntnis und ausreichend Zeit. Sie bietet direkten Vertrag mit jedem Gewerk, verlangt aber Terminplanung, Schnittstellenkontrolle und Rechnungsprüfung durch den Eigentümer oder einen beauftragten Projektleiter.

Bauleitung separat

Eine externe Bauleitung kann mehrere Einzelverträge koordinieren. Dabei bleiben die ausführenden Unternehmen Vertragspartner des Bauherrn. Diese Variante kann sinnvoll sein, wenn Planung und Gewerke bereits feststehen, der Auftraggeber aber eine professionelle Kontrolle benötigt.

Teilpakete

Statt eines vollständigen Pakets können zusammenhängende Leistungsgruppen gebündelt werden, etwa Trockenbau, Maler und Boden oder Bad mit allen technischen Schnittstellen. Das reduziert Komplexität, ohne jede Arbeit in einen Gesamtvertrag aufzunehmen.

Eigenleistung

Eigenleistungen eignen sich für klar abgrenzbare, fachlich beherrschte Arbeiten. Sie müssen terminlich und qualitativ in den Ablauf passen. Technische, sicherheitsrelevante oder zulassungspflichtige Arbeiten gehören in die Hände geeigneter Fachbetriebe.

Sicher entscheiden

Eine Wohnung renovieren in München mit Generalunternehmer bedeutet nicht, Verantwortung blind abzugeben. Es bedeutet, einen klar definierten Leistungsumfang unter einer zentralen Koordination ausführen zu lassen. Der größte Nutzen entsteht dort, wo mehrere Gewerke aufeinander aufbauen, feste Termine gelten und Bestandsrisiken strukturiert behandelt werden müssen.

Ein gutes Angebot trennt bekannte Leistungen, Optionen und offene Prüfbereiche. Es beschreibt Schutz, Demontage, Untergrund, Ausführung, Nebenarbeiten, Koordination und Übergabe. Es nennt außerdem die Mitwirkung des Auftraggebers und erklärt, wie Änderungen behandelt werden. So wird die Wohnungsrenovierung nicht nur gestalterisch, sondern auch organisatorisch planbar.

Für allgemeine Informationen zur Sanierungsleistung dient die Landingpage Wohnungssanierung München. Für Kosten pro Quadratmeter bleibt der spezialisierte Kostenratgeber zur Wohnungssanierung die richtige Quelle. Dieser Beitrag beantwortet bewusst die GU-Frage.

Renovierung aus einer Hand anfragen

Senden Sie Grundriss, Fotos, gewünschten Leistungsumfang, Ausstattungsniveau und Terminrahmen über die BAYAZID-Projektanfrage. Auf dieser Grundlage kann geprüft werden, ob ein Generalunternehmer-Paket, ein Teilpaket oder eine Einzelvergabe für Ihre Wohnung sinnvoll ist.

Passende Leistung

Wenn mehrere Gewerke Ihrer Wohnung gemeinsam geplant und ausgeführt werden sollen, finden Sie auf Generalunternehmer München – Sanierung und Renovierung aus einer Hand den passenden Leistungsumfang und die direkte Projektanfrage.

Häufige Fragen

Wann lohnt sich ein Generalunternehmer für eine Wohnungsrenovierung?

Ein Generalunternehmer lohnt sich vor allem, wenn mehrere Gewerke voneinander abhängen, ein fester Übergabetermin besteht oder der Auftraggeber die tägliche Koordination nicht selbst übernehmen kann. Bei nur einem klar abgegrenzten Gewerk ist eine Einzelvergabe häufig wirtschaftlicher.

Was kostet es, eine Wohnung in München renovieren zu lassen?

Für reine Oberflächenarbeiten kann eine erste Brutto-Orientierung bei etwa 550 bis 850 €/m² liegen. Koordinierte Renovierungen mit mehreren Gewerken bewegen sich häufig höher. Umfassende technische Eingriffe können 1.300 bis 1.900 €/m² oder mehr erreichen. Ein Angebot ist erst nach Prüfung von Umfang, Bestand und Ausstattung belastbar.

Ist die Generalunternehmer-Koordination im Preis enthalten?

Das hängt vom Angebot ab. Sie kann als eigene Position ausgewiesen oder in den Einzelleistungen enthalten sein. Entscheidend ist, dass Aufgaben wie Terminplanung, Gewerkeübergaben, Baustellenkontrolle und Änderungsmanagement klar beschrieben und im Gesamtpreis berücksichtigt sind.

Wie lange dauert eine Wohnungsrenovierung mit Generalunternehmer?

Die Dauer hängt stärker vom Leistungsumfang als von der Fläche ab. Oberflächenarbeiten können wenige Wochen benötigen; eine umfassende Renovierung mit Bad, Elektrik, Trockenbau und Trocknungszeiten deutlich länger. Ein seriöser Terminplan entsteht erst nach Bestandsaufnahme, Materialfreigabe und Lieferzeitenprüfung.

Kann ich während der Renovierung in der Wohnung bleiben?

Bei einzelnen Räumen oder Oberflächenarbeiten kann das möglich sein. Bei starker Staubentwicklung, fehlendem Bad, abgeschalteter Elektrik oder Arbeiten in fast allen Räumen ist ein Auszug meist sicherer und effizienter. Der bewohnte Zustand muss im Angebot berücksichtigt werden, weil Schutz und Bauabschnitte zusätzlichen Aufwand verursachen.

Wer beantragt notwendige Genehmigungen?

Das wird vertraglich festgelegt. Eigentümer, Verwaltung, Architekt oder Fachplaner können je nach Maßnahme beteiligt sein. Ein Generalunternehmer kann Unterlagen koordinieren, übernimmt aber nicht automatisch jede Genehmigungs- oder Planungsleistung. Vor Baustart muss klar sein, wer welche Freigabe beschafft.

Darf der Generalunternehmer Nachunternehmer einsetzen?

Ja, das ist im Generalunternehmer-Modell üblich. Für den Auftraggeber bleibt der Generalunternehmer der zentrale Vertragspartner für den vereinbarten Gesamtumfang. Facharbeiten wie Elektro oder Sanitär werden von entsprechend qualifizierten Betrieben ausgeführt.

Wie vergleiche ich zwei Angebote richtig?

Vergleichen Sie Leistungen, Mengen, Materialien, Nebenarbeiten, Ausschlüsse, Koordination, Zahlungsplan und Terminannahmen. Markieren Sie jede Position, die nur in einem Angebot enthalten ist. Erst wenn der Umfang vergleichbar ist, hat ein Preisvergleich Aussagekraft.

Was passiert bei verdeckten Mängeln?

Der Vertrag sollte festlegen, wie neue Erkenntnisse dokumentiert und bewertet werden. Notwendige Zusatzarbeiten werden mit Ursache, Preis- und Terminwirkung beschrieben und vor Ausführung freigegeben. Akute Sicherungsmaßnahmen können eine Ausnahme bilden und werden umgehend kommuniziert.

Kann ich Materialien selbst kaufen?

Ja, wenn Verantwortlichkeiten geklärt sind. Maße, technische Eignung, Liefertermin, Vollständigkeit, Lagerung und Reklamation müssen eindeutig zugeordnet werden. Falsch oder verspätet gelieferte Bauherrenmaterialien können den Ablauf verschieben.

Was ist der Unterschied zwischen Renovierung und Kernsanierung?

Eine Renovierung erneuert überwiegend Optik und Funktion. Eine Kernsanierung greift tief in technische und bauliche Substanz ein und umfasst regelmäßig Demontage bis auf wesentliche Bauteile sowie umfassende Erneuerungen. Die Übergänge sind fließend; die Bestandsaufnahme entscheidet über die richtige Einordnung.

Welche Unterlagen braucht BAYAZID für eine erste Einschätzung?

Hilfreich sind Grundriss, Wohnfläche, Baujahr, Fotos jedes Raumes, gewünschte Arbeiten, Qualitätsniveau, Angaben zu Eigentum oder Miete sowie Terminrahmen. Bei Küche oder Bad sollten vorhandene Planungen mitgesendet werden. Danach wird entschieden, welche Punkte eine Vor-Ort-Prüfung benötigen.

So kann eine Entscheidungsmatrix aussehen

Das folgende Beispiel ist eine neutrale Planungssituation und kein behauptetes Referenzprojekt. Eine Eigentumswohnung soll vor dem Einzug modernisiert werden. Vorgesehen sind neue Wand- und Deckenoberflächen, Bodenbeläge, Innentüren, zusätzliche Elektroanschlüsse, eine neue Kücheninstallation sowie eine Teilmodernisierung des Bades. Der Grundriss bleibt weitgehend erhalten.

In der Einzelvergabe müsste der Eigentümer mindestens Maler, Bodenleger, Elektriker, Sanitärbetrieb, Fliesenleger und Türmontage selbst koordinieren. Weil Küche, Bad, Elektro und Oberflächen voneinander abhängen, wird eine Generalunternehmer-Vergabe gewählt. Vor Baustart werden Küchenplan, Elektropositionen, Bodenaufbau und Türmodelle freigegeben. Die Verwaltung bestätigt Schutz- und Zugangsregeln. Verdächtige Altmaterialien werden vor stauberzeugenden Arbeiten geprüft.

Der Terminplan setzt feste Übergabepunkte: Demontage abgeschlossen, Rohinstallation geprüft, Wände geschlossen, Untergründe freigegeben, Oberflächen fertig und Endmontage begonnen. Kundenseitig beschaffte Leuchten und Sanitärobjekte erhalten verbindliche Liefertermine. Offene Bestandsfragen werden nicht in einem niedrigen Pauschalpreis versteckt, sondern als prüfabhängige Position gekennzeichnet.

Der Nutzen des Generalunternehmers liegt in diesem Beispiel nicht darin, dass jede Einzelleistung automatisch günstiger wird. Der Nutzen entsteht durch eine gemeinsame Reihenfolge, zentrale Verantwortung und weniger organisatorische Lücken. Genau diese Logik sollte ein Angebot für eine Wohnungsrenovierung in München erkennen lassen.
