Frässystem richtig planen
Eine Fußbodenheizung in München fräsen zu lassen kann eine sinnvolle Nachrüstlösung sein, wenn der vorhandene Estrich erhalten bleiben soll und zusätzliche Aufbauhöhe vermieden werden muss. Dabei werden Nuten in einen geeigneten Bestandsestrich gefräst, Heizrohre eingelegt, an einen Heizkreisverteiler angeschlossen und für den neuen Bodenbelag systemgerecht überarbeitet. Das klingt unkompliziert. Die eigentliche Kaufentscheidung fällt jedoch vor der Fräsmaschine: Ist der Estrich technisch geeignet, reicht die mögliche Heizleistung aus und passt das System zur vorhandenen Heizung?
Wer nach „Fußbodenheizung fräsen München“, „Fußbodenheizung nachträglich fräsen“, „Estrich fräsen für Fußbodenheizung“, „Frässystem Fußbodenheizung Kosten“ oder „Fußbodenheizung nachrüsten Angebot“ sucht, möchte meistens wissen, ob das Verfahren im eigenen Haus oder in der eigenen Wohnung funktioniert. Für ein belastbares Angebot werden daher Bodenaufbau, Estrichart, Zustand, verfügbare Fläche, Heizlast, Verteilerposition, Regelung und gewünschter Bodenbelag gemeinsam betrachtet.
Das Fräsverfahren erhält zwar einen großen Teil des vorhandenen Bodenaufbaus, verbessert aber nicht automatisch die darunterliegende Dämmung. Es beseitigt keine Risse, Hohlstellen oder Feuchteschäden und ersetzt keine Heizungsplanung. Auch „staubarm“ bedeutet nicht staubfrei. Absaugung, Raumtrennung, Schutz der Verkehrswege und eine geplante Reinigung bleiben erforderlich.
Dieser Beitrag ist der kommerzielle Entscheidungsleitfaden für ein konkretes Projekt in München: von der Machbarkeitsprüfung über Heizlast und Fräsplan bis zu Angebot, Anschluss, Dichtheitsprüfung, Untergrundfreigabe und Bodenwiederherstellung. Eine allgemeine Systemübersicht bietet Fußbodenheizung: Systeme und Vorteile. Die Seite Fußbodenheizung nachträglich fräsen erklärt das Nachrüstprinzip kompakter.
Bei einer Eigentumswohnung müssen zusätzlich Gemeinschaftseigentum, zentrale Heizungsanlage, Leitungsführung, Hausordnung und mögliche Zustimmung der Verwaltung geklärt werden. In einem Einfamilienhaus liegt der Schwerpunkt eher auf Wärmeversorgung, Heizlast, Bodenaufbau und der sinnvollen Einbindung aller Räume.
Sie möchten zuerst wissen, ob Fräsen bei Ihrem Objekt realistisch ist? Senden Sie Grundriss, Raumflächen, Fotos des freigelegten Estrichs und Angaben zur vorhandenen Heizung über die Projektanfrage für Fußbodenheizung in München. BAYAZID kann den Ausbauumfang einordnen, notwendige Prüfungen benennen und die angrenzenden Sanierungsleistungen koordinieren.
Die falsche Startfrage
Viele Anfragen beginnen mit der Frage nach einem festen Quadratmeterpreis. Ohne Kenntnis von Estrich, Heizkreisen und Anschluss ist diese Zahl jedoch unvollständig. Zwei Wohnungen mit gleicher Fläche können einen völlig unterschiedlichen Aufwand verursachen. Ein offener Grundriss mit zentralem Verteiler benötigt andere Leitungslängen als viele kleine Räume mit engen Übergängen. Ein tragfähiger Zementestrich ist anders zu bewerten als ein unbekannter oder geschädigter Aufbau.
Bestand nicht überschätzen
Der vorhandene Estrich muss genügend geeignete Substanz für die vorgesehenen Nuten besitzen. Risse, Hohlstellen, Trennlagen, Bewegungsfugen, alte Reparaturen und mögliche Leitungen werden vor dem Fräsen untersucht. Eine Sichtprüfung allein kann verdeckte Leitungen oder den vollständigen Bodenaufbau nicht sicher bestimmen. Je nach Objekt sind Bestandsunterlagen, Messungen oder begrenzte Öffnungen notwendig.
Wärme statt nur Rohre
Eine gefräste Rohrschleife ist noch kein funktionsfähiges Heizsystem. Die raumweise Heizlast, die mögliche Vorlauftemperatur und die Wärmeabgabe der belegten Fläche müssen zusammenpassen. Große Einbaumöbel, Küchenzeilen oder stark dämmende Beläge reduzieren die nutzbare Heizfläche. Das Ergebnis kann sonst technisch dicht sein, aber einzelne Räume nicht ausreichend versorgen.
Schnittstellen festlegen
Heizungsfachbetrieb, Fräsunternehmen, Bodenleger und Innenausbau müssen wissen, wo ihre Verantwortung beginnt und endet. Wer prüft den Estrich? Wer erstellt den Fräsplan? Wer schließt den Verteiler an? Wer dokumentiert die Druckprüfung? Wer gibt den Untergrund für Fliesen, Parkett oder Designbelag frei? Eine gebündelte Sanierungskoordination kann diese Übergaben zusammenführen.
Das Ziel ist kein möglichst früher Frästermin, sondern eine technisch und vertraglich klare Entscheidung. Über die Machbarkeit und Leistungsgrenzen prüfen lassen können Eigentümer den vorhandenen Planstand einreichen.
Estrichart bestimmen
Zementestrich und Calciumsulfatestrich reagieren unterschiedlich auf Feuchte, Bearbeitung und nachfolgende Materialien. Auch Gussasphalt, Magnesiaestrich, Trockenestrich oder Sonderkonstruktionen verlangen eine eigene Bewertung. Die Systemfreigabe des Fräsverfahrens und die Eignung der verwendeten Produkte müssen zum konkreten Aufbau passen.
Dicke nachweisen
Entscheidend ist nicht nur die Gesamtdicke, sondern auch die Lage von Leitungen, Dämmung und Trennschichten. Die verbleibende Estrichsubstanz darf durch die Nuten nicht unzulässig geschwächt werden. Pauschale Aussagen wie „ab einer bestimmten Dicke immer möglich“ sind ohne Kenntnis des Estrichs und der Konstruktion zu grob.

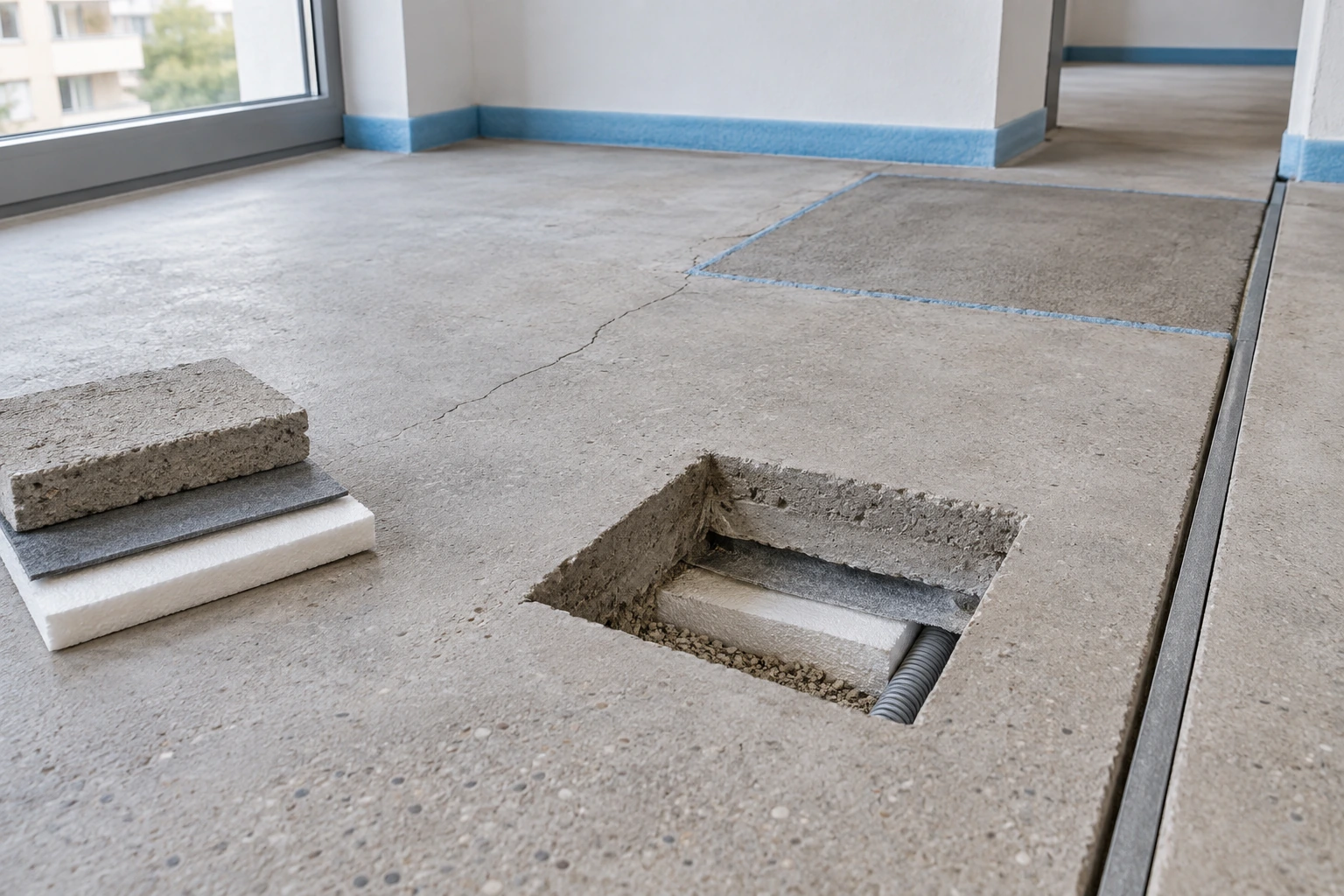

Schäden aufnehmen
Risse werden nach Verlauf, Bewegung und Ursache bewertet. Hohllagen, Abplatzungen oder feuchte Bereiche können gegen eine direkte Bearbeitung sprechen. Der neue Bodenbelag darf nicht zum Versuch werden, ungeklärte Bestandsprobleme zu überdecken. Wenn ohnehin ein vollständiger Neuaufbau erforderlich ist, kann eine kontrollierte Bodendemontage wirtschaftlicher und technisch sauberer sein.
Leitungen lokalisieren
Alte Elektro-, Heizungs- oder Wasserleitungen können im Boden verlaufen. Bestandspläne sind hilfreich, aber nicht immer vollständig. Vor dem Fräsen wird festgelegt, mit welchen Unterlagen, Messungen oder Öffnungen das Risiko begrenzt wird. Eine Garantie, dass sich in einem unbekannten Altbauboden keine Leitung befindet, wäre unseriös.
Fugen respektieren
Bewegungs- und Randfugen erfüllen eine konstruktive Funktion. Sie werden nicht unkontrolliert überfräst oder starr verschlossen. Fräsbild, Heizkreise und Bodenbelag müssen auf die Fugenplanung abgestimmt werden. Auch Türdurchgänge und Übergänge zwischen Räumen benötigen eine klare Detaillösung.
Schall mitdenken
Der vorhandene Estrich kann schwimmend auf einer Trittschalldämmung liegen oder konstruktiv anders aufgebaut sein. Das Fräsen darf Randanschlüsse und die schalltechnische Trennung nicht unkontrolliert verändern. In Mehrfamilienhäusern betrifft das nicht nur den späteren Gehschall, sondern auch die Ausführung der Arbeiten. Arbeitszeiten, Maschinenbetrieb, Transport und Schutz gemeinschaftlicher Flächen werden mit Verwaltung und Hausordnung abgestimmt. Eine thematische Vertiefung bietet Schallschutz in München.
Dämmung einordnen
Das Fräsen erhält den bestehenden Estrich und damit auch die vorhandene Dämmqualität. Fehlt darunter eine ausreichende Wärmedämmung, kann Wärme stärker nach unten abgegeben werden. Das Verfahren erzeugt keine neue Dämmschicht. Bei einem kalten Keller oder einer unbeheizten Nutzung unter dem Raum sollte die Wärmeabgabe nach unten deshalb Teil der Planung sein.
Feuchte klären
Feuchtigkeit im Bodenaufbau wird vor dem Verschließen nicht ignoriert. Herkunft, Umfang und Trocknungszustand müssen geklärt sein. Ein neuer dichter Belag kann eine ungeklärte Situation verschärfen. Die Messmethode und die zulässigen Werte richten sich nach Estrich, Spachtelmasse, Klebstoff und Bodenbelag. Eine einzelne allgemeine Prozentzahl wäre dafür zu ungenau.
Heizlast berechnen
Für eine belastbare Auslegung werden die Wärmeverluste raumweise betrachtet. Fenster, Außenwände, Raumtemperatur, Luftwechsel und energetischer Zustand beeinflussen den Bedarf. Das geltende GEG zum hydraulischen Abgleich nennt für bestimmte Gebäude ausdrücklich die raumweise Heizlast, die Prüfung der Heizflächen und eine möglichst niedrige Vorlauftemperatur als Bestandteile der Optimierung.
Heizquelle abstimmen
Wärmepumpe, Gasheizung, Fernwärme oder ein anderer Wärmeerzeuger stellen unterschiedliche Rahmenbedingungen. Flächenheizungen können mit niedrigen Systemtemperaturen arbeiten, doch die tatsächlich notwendige Vorlauftemperatur ergibt sich aus Heizlast, Fläche, Rohrabstand und Bodenbelag. Eine allgemeine Kombinationserklärung finden Sie unter Fußbodenheizung in München planen.
Bodenbelag wählen
Fliesen und Naturstein übertragen Wärme in der Regel gut. Parkett, Laminat, Designbelag oder Teppich können geeignet sein, wenn Produkt, Klebstoff, Unterlage und Aufbau für Fußbodenheizung freigegeben sind. Der Bundesverband Flächenheizungen beschreibt in seinem Merkblatt zur Fußbodenheizung im Bestand die Modernisierung als Zusammenspiel aus Planung, System und Nutzung.
Was kostet Ihr Bauvorhaben?
Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.
Nutzbare Fläche
Die Raumfläche entspricht nicht automatisch der beheizbaren Fläche. Küchenblöcke, bodentiefe Einbauten, Sanitärgegenstände, Schächte und bestimmte Möbelzonen werden in der Planung berücksichtigt. Je kleiner die nutzbare Fläche, desto genauer muss geprüft werden, ob die notwendige Wärmeleistung erreicht werden kann.
Rohrabstand
Der Verlegeabstand beeinflusst Rohrmenge, Wärmeabgabe und Zahl der Heizkreise. Ein pauschal möglichst enger Abstand ist nicht automatisch besser. Er erhöht Material und Fräsleistung und muss hydraulisch sowie mit dem System abgestimmt werden. Randzonen an großen Fensterflächen können anders geplant werden als innenliegende Bereiche.
Heizkreislänge
Lange Heizkreise erhöhen den Druckverlust. Sehr unterschiedliche Kreislängen erschweren eine gleichmäßige Einstellung. Der Plan legt daher Kreisaufteilung, Anbindeleitungen, Verteilerposition und Regelzonen gemeinsam fest. Nach Fertigstellung werden Kreise beschriftet und dokumentiert.
Verteilerposition
Der Heizkreisverteiler soll zugänglich bleiben. Gleichzeitig beeinflusst seine Lage die Länge der Anbindeleitungen und die Zahl der Bodenquerungen. Eine spätere Verkleidung kann mit Trockenbau für Technikbereiche geplant werden, ohne Bedienung, Wartung oder Schallschutz zu vernachlässigen.
Regelung
Raumregelung, Stellantriebe, Fühler und vorhandene Heizungssteuerung werden nicht erst nach dem Fräsen entschieden. Bei einem Mischsystem aus Heizkörpern und Fußbodenheizung können unterschiedliche Temperatur- und Regelanforderungen entstehen. Der Heizungsfachbetrieb legt fest, welche hydraulische und regelungstechnische Einbindung erforderlich ist.
Wärmepumpe
Eine größere Heizfläche kann niedrige Vorlauftemperaturen unterstützen. Ob das Gebäude dadurch für eine Wärmepumpe geeignet ist, lässt sich jedoch nicht allein aus dem Vorhandensein einer Fußbodenheizung ableiten. Gebäudehülle, Heizlast, Auslegungspunkt, Warmwasser und Wärmeerzeuger müssen gemeinsam geprüft werden.
Mischsysteme
Es kann sinnvoll sein, nur einzelne Räume zu fräsen und andere Heizflächen zu erhalten. Dann müssen Volumenströme und Temperaturniveaus aufeinander abgestimmt werden. Ein unkoordiniertes Mischsystem kann zu unterversorgten Flächen, Geräuschen oder unnötig hoher Vorlauftemperatur führen.
Anbindeleitungen
Die Rohre zwischen Heizkreisverteiler und beheizter Fläche beeinflussen Hydraulik und Bodenaufbau. Sie können Bereiche erwärmen, die nicht als eigentliche Heizfläche vorgesehen sind. Kreuzungen, Türdurchgänge und Bündelungen benötigen ein geplantes Detail. Bei vielen Leitungen am Verteiler ist außerdem zu prüfen, wie Wärmeabgabe und Oberflächentemperatur begrenzt werden.
Anlagenwasser
Neue Heizkreise werden in ein bestehendes wassergeführtes System eingebunden. Materialverträglichkeit, Wasserqualität, vorhandene Verschmutzung, Pumpenleistung und gegebenenfalls Systemtrennung gehören in die Beurteilung des Heizungsfachbetriebs. Das Fräsunternehmen allein kann diese anlagentechnischen Fragen nicht aus der Bodenfläche ableiten.
Wohnungseigentum
In einer Wohnung kann die zentrale Heizung oder gemeinschaftliche Leitungsanlage betroffen sein. Eigentumszuordnung, technische Freigabe und Vorgaben der Gemeinschaft werden vor Vertragsabschluss geklärt. Auch Arbeitszeiten, Aufzugsschutz, Transport und Entsorgung gehören zum Münchner Baustellenkonzept.
Bodenwiederherstellung
Nach Rohrverlegung und Prüfung werden die Nuten nach Systemvorgabe geschlossen. Danach folgen je nach Bodenbelag Grundierung, Spachtelung, Entkopplung oder andere vorbereitende Schritte. Die Fliesen- und Parkettarbeiten beginnen erst auf einem geeigneten, freigegebenen Untergrund.
Gesamtsanierung
Wenn zusätzlich Elektrik, Bad, Türen oder Wände verändert werden, muss die Fußbodenheizung in den Gesamtterminplan. Die richtige Reihenfolge der Sanierungsarbeiten verhindert, dass fertiggestellte Böden erneut geöffnet oder geschützt werden müssen. Für größere Vorhaben bietet die Sanierung aus einer Hand einen zentralen Projektweg.
Keine fremde Pauschale
Der alte Artikel enthielt eine Spanne von 25 bis 90 Euro pro Quadratmeter sowie pauschale Anschlusskosten aus nicht benannten Fachportalen. Diese Werte wurden entfernt. BAYAZID verwendet für Baupreise ausschließlich die hinterlegte SIRADOS-/GAEB-Preisgrundlage. Die Datei enthält Einzelpositionen für Heizrohre, Verteiler und Prüfungen, aber keine vollständige Position für das Fräsen von Heizungsnuten in einen vorhandenen Estrich.
SIRADOS-Komponenten
| SIRADOS-ID | Position | Einheit | Einheitspreis |
|---|---|---|---|
| 4896410 | PE-Xa-Fußbodenheizrohr, 12 mm | m | 9,66 € |
| 12599337 | PE-Xa-Fußbodenheizrohr, 14 mm | m | 10,75 € |
| 4384210 | PE-Xa-Fußbodenheizrohr, 16 mm | m | 11,10 € |
| 4384510 | Heizkreisverteiler, 2 Kreise | St | 254,70 € |
| 4899010 | Heizkreisverteiler, 4 Kreise | St | 371,57 € |
| 4899210 | Heizkreisverteiler, 6 Kreise | St | 488,62 € |
| 4899510 | Heizkreisverteiler, 9 Kreise | St | 666,86 € |
| 11581781 | Dichtheitsprüfung und Funktionsheizen | psch | 133,50 € |
Die SIRADOS-Werte sind Kalkulationspositionen und kein fertiges BAYAZID-Angebot. Rohrdurchmesser, Produkt, Befestigung, Verteilergröße und Prüfverfahren müssen zum geplanten System passen. Umsatzsteuer, Fräsleistung, Baustelleneinrichtung, Rückbau, Anschluss, Regelung, Untergrundprüfung, Spachtelung und Bodenbelag sind nicht automatisch durch diese Auswahl vollständig abgedeckt.
Warum kein Gesamtpreis?
Die Rohrmenge entsteht aus Verlegeabstand, nutzbarer Fläche und Anbindeleitungen. Die Verteilergröße folgt aus der Kreisplanung. Fräsaufwand hängt von Raumgeometrie, Estrich, Fugen und Baustellenlogistik ab. Kleine Teilflächen können je Quadratmeter teurer sein, weil Anfahrt, Schutz, Maschine, Absaugung, Aufbau und Prüfung trotzdem erforderlich sind.
Weitere Kostenblöcke
Zum Projekt können Belagsrückbau, Entsorgung, Klebstoffentfernung, Prüföffnungen, Reparatur von Rissen, Baustellenschutz, Verteilerkasten, Stellantriebe, elektrische Zuleitung, Regelung, hydraulische Einbindung, Nutenverschluss, Grundierung, vollflächige Spachtelung, Entkopplung, neuer Bodenbelag, Sockelleisten und Türanpassungen gehören. Nicht jede Leistung ist bei jedem Objekt notwendig. Im Angebot wird deshalb zwischen Grundumfang, gewählter Ausstattung und nur bei Befund erforderlichen Positionen unterschieden.
Netto und brutto
Ein Preisvergleich muss erkennen lassen, ob Beträge netto oder inklusive Umsatzsteuer angegeben sind. Außerdem wird geprüft, ob Material, Nebenleistungen, Transport und Entsorgung enthalten sind. Die SIRADOS-Einheitspreise dienen der positionsbezogenen Kalkulation; das individuelle Kundenangebot enthält die für das konkrete Vorhaben geltenden Zuschläge, Mengen und steuerlichen Angaben.
Angebote vergleichen
Ein gutes Angebot trennt Bestandsprüfung, Schutz, Bodenrückbau, Fräsen, Rohr, Verteiler, Anschluss, Prüfung, Nutenverschluss, Untergrundvorbereitung und Bodenbelag. Ausschlüsse und Bedarfspositionen werden sichtbar. Hinweise zur Prüfung mehrerer Gewerke finden Sie unter Sanierungskosten mit Generalunternehmer.
Für eine objektbezogene Kalkulation können Sie Unterlagen über die Angebotsanfrage für das Frässystem senden. Ein belastbarer Preis folgt erst nach technischer Einordnung.
Kosten für Ihr Projekt vorab kalkulieren
Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.
1. Projektziel klären
Räume, gewünschter Bodenbelag, vorhandene Heizung, Renovierungsumfang und Termin werden aufgenommen. Es wird geklärt, ob Heizkörper vollständig ersetzt oder nur ergänzt werden sollen.
2. Unterlagen sammeln
Grundrisse, Heizungsdaten, frühere Umbauten, Estrichangaben und Informationen zu Leitungen werden zusammengestellt. Bei Wohnungseigentum kommen Verwaltung und gemeinschaftliche Anlagen hinzu.
3. Boden öffnen
Der vorhandene Belag wird an geeigneten Stellen aufgenommen. Klebstoffreste, Spachtelmassen oder Schichten können zusätzliche Prüfungen erfordern. Die Demontage vorhandener Bodenbeläge wird getrennt vom Fräsen beschrieben.
4. Estrich bewerten
Art, Dicke, Risse, Hohlstellen, Feuchte, Fugen und Leitungsrisiken werden beurteilt. Offene Fragen erhalten einen Prüfpunkt. Erst danach fällt die Entscheidung für Fräsen, Neuaufbau oder eine andere Lösung.
5. Heizlast planen
Die notwendige Wärmeleistung wird raumweise ermittelt. Nutzbare Flächen, Bodenbelag und geplante Vorlauftemperatur fließen in die Auslegung ein. Die Planung zeigt, ob das Frässystem allein genügt.

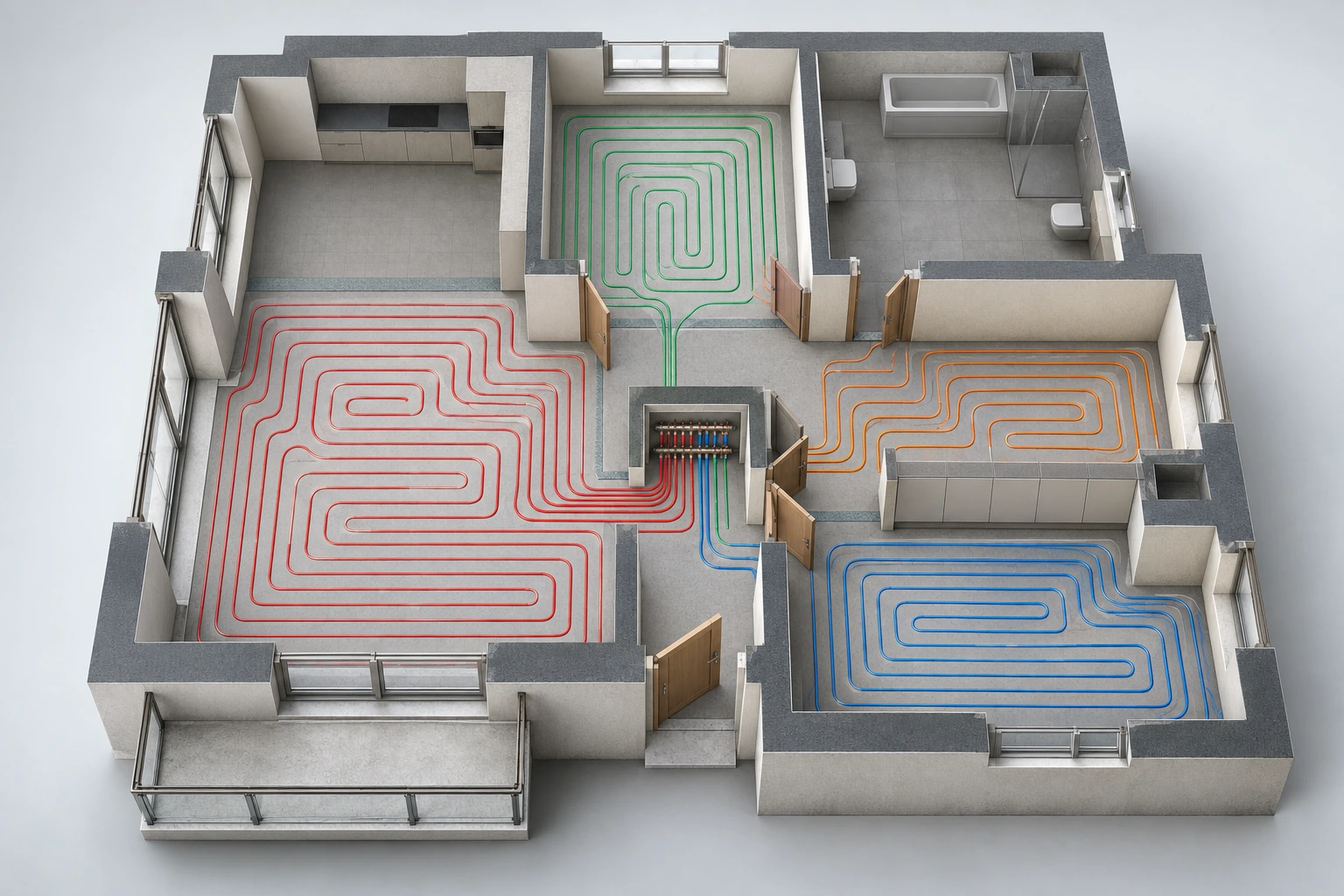

6. Kreise auslegen
Rohrabstand, Kreisaufteilung, Verteiler, Regelzonen und Leitungswege werden festgelegt. Der Plan berücksichtigt Fugen, Einbauten und Randzonen. Heizungsanschluss und Ausbauplanung werden miteinander abgestimmt.
7. Baustelle schützen
Möbel werden entfernt, Türen und Verkehrswege geschützt und Arbeitsbereiche getrennt. Eine geeignete Absaugung reduziert Staub. Für die Abschlussphase kann der Reinigungsdienst nach Bauarbeiten eingeplant werden.
8. Nuten fräsen
Die Nuten werden nach freigegebenem Plan und Systemvorgabe erstellt. Bewegungsfugen, Leitungszonen und ausgeschlossene Bereiche bleiben berücksichtigt. Unerwartete Befunde führen zu einer dokumentierten Unterbrechung.
9. Rohre verlegen
Das vorgesehene Heizrohr wird ohne unzulässige Knicke eingelegt und zum Verteiler geführt. Kreise werden eindeutig zugeordnet. Die Installation erfolgt innerhalb der jeweiligen fachlichen Zuständigkeiten.
10. Anschließen
Ein entsprechend qualifizierter Heizungsfachbetrieb übernimmt Verteiler, hydraulische Einbindung, Regelung und erforderliche Fachprüfungen. BAYAZID koordiniert die Schnittstelle zu Untergrund und Innenausbau über die Sanitär- und Elektrokoordination.
11. Prüfen und schließen
Vor dem Verschließen werden Dichtheit, Kreise und Dokumentation geprüft. Danach werden die Nuten mit dem freigegebenen Systemmaterial geschlossen. Trocknungs- und Freigabezeiten richten sich nach Produkt und Baustellenbedingungen.
12. Boden herstellen
Ebenheit, Feuchte und Belegreife werden für den gewünschten Belag bewertet. Anschließend folgen Spachtelung, Entkopplung, Klebung oder Verlegung. Sockelleisten, Türen und Übergänge werden fertiggestellt; danach erfolgen Inbetriebnahme, Einstellung und Übergabe.
Bei mehreren Gewerken kann eine Bauleitung in München Termine, Prüfungen und Freigaben nachvollziehbar verbinden.
Nur nach Fläche kaufen
Ein Quadratmeterangebot wird angenommen, obwohl Verteiler, Anschluss, Rückbau, Spachtelung oder Bodenbelag fehlen. Der vermeintlich günstige Preis ist nicht mit einem vollständigen Angebot vergleichbar.
Estrich nicht prüfen
Es wird gefräst, bevor Art, Dicke, Schäden und Leitungen geklärt sind. Unerwartete Befunde gefährden Termin und Untergrund.
Heizlast auslassen
Rohrabstand und Kreise werden nach Gewohnheit gewählt. Die tatsächlich benötigte Leistung einzelner Räume bleibt unbekannt.
Dämmung annehmen
Der vorhandene Aufbau wird automatisch als ausreichend gedämmt betrachtet. Das Fräsen selbst ergänzt keine Wärmedämmung unter dem Estrich.
Fugen überarbeiten
Bewegungsfugen werden ohne Detailplanung überfräst oder starr geschlossen. Spätere Risse können Estrich und Belag betreffen.
Belag zu spät wählen
Erst nach der Rohrverlegung wird entschieden, welcher Boden eingebaut wird. Wärmedurchlass, Klebstoff, Aufbauhöhe und Untergrundanforderungen fehlen dann in der Auslegung.
Druckprüfung vergessen
Nuten werden geschlossen, bevor eine dokumentierte Prüfung erfolgt ist. Eine spätere Zuordnung von Schäden wird unnötig schwierig.
Förderung versprechen
Das reine Fräsen wird pauschal als förderfähig dargestellt. Förderfähigkeit hängt vom Gesamtvorhaben, Programm, Antrag, Fachplanung und den zum Zeitpunkt der Antragstellung geltenden Bedingungen ab.
Einzug zu eng planen
Fräsen, Schließen und Bodenverlegung werden ohne Freigabe- und Trocknungszeiten aneinandergereiht. Eine strukturierte Sanierung ohne unnötigen Baustellenstress plant Prüfungen als echte Termine.
Leistungsgrenze markieren
Im Angebot steht, wer Estrich, Heizlast, Fräsplan, Anschluss, Dichtheit, hydraulischen Abgleich und Bodenfreigabe verantwortet. „Komplett“ ist ohne diese Zuordnung kein ausreichender Leistungsumfang.
Mengen nachvollziehen
Beheizte Fläche, Rohrmeter, Heizkreise und Verteilergröße werden getrennt ausgewiesen. So lässt sich erkennen, ob verschiedene Angebote dieselbe Planung zugrunde legen.
Bestandsrisiken regeln
Unbekannte Leitungen, Risse, Hohlstellen oder Klebstoffschichten erhalten einen Prüf- und Freigabeprozess. Bedarfspositionen sind transparenter als ein pauschaler Sicherheitszuschlag ohne Beschreibung.
Untergrund definieren
Das Angebot benennt den Zustand nach dem Schließen der Nuten. Ist die Fläche nur geschlossen oder bereits belegreif? Sind Grundierung, vollflächige Spachtelung, Schleifen und Feuchtemessung enthalten? Die Spachtel- und Untergrundarbeiten müssen passend zum Bodenprodukt beschrieben werden.
Abnahme festlegen
Schon vor Auftrag wird vereinbart, welche Zwischenergebnisse geprüft werden. Sinnvolle Punkte sind freigelegter Estrich, fertiger Fräsplan, eingelegte Heizkreise vor dem Schließen, Druckprüfung, geschlossene Nuten, belegreifer Untergrund und fertiggestellter Boden. Werden alle Kontrollen auf die Schlussabnahme verschoben, sind verdeckte Leistungen nicht mehr ohne Eingriff sichtbar.
Belag bestätigen
Herstellerfreigabe, Wärmedurchlasswiderstand, Klebstoff und Verlegeart werden vor der Ausführung geprüft. Bei Holz sind zusätzlich Feuchte und temperaturabhängige Vorgaben wichtig. Passende Ausbauoptionen zeigt Bodenbeläge für Sanierungsprojekte.
Dokumentation verlangen
Fräsplan, Heizkreisbezeichnung, Druckprüfung, Einstellwerte und Produktunterlagen werden zur Übergabe zusammengestellt. Fotos der offenen Kreise helfen bei späteren Bohrungen und Umbauten.
Inbetriebnahme planen
Die Anlage wird nicht lediglich gefüllt und eingeschaltet. Entlüftung, Durchflusswerte, Regelung, Pumpeneinstellung und geplante Systemtemperatur werden geprüft. Für den Bodenbelag können besondere Vorgaben zum Funktions- oder Belegreifheizen gelten. Diese Abläufe werden nicht miteinander verwechselt und schriftlich dokumentiert.
Nutzung erklären
Eine Fußbodenheizung reagiert anders als ein kleiner Heizkörper. Starke kurzfristige Temperaturabsenkungen oder häufiges Verstellen jeder Regelzone führen nicht automatisch zu einem sparsameren Betrieb. Bei der Übergabe werden Bedienung, gewünschte Temperaturen, Lüftung und Erreichbarkeit des Verteilers erklärt. Änderungen der Heizkurve erfolgen kontrolliert.
Förderung vorher klären
Die KfW hat die Bedingungen der Heizungsförderung 458 zum 21. Juli 2026 geändert. Eine Fußbodenheizung kann nur im Rahmen des konkreten förderfähigen Vorhabens und der aktuellen Maßnahmenliste eingeordnet werden. Vor Auftrag und Beginn werden Antrag, Vertrag und Nachweise programmspezifisch geprüft.
Kannibalisierung vermeiden
Für technische Systemvarianten verweist dieser Beitrag auf Fußbodenheizung im Trockenbau und moderne Trockenbau-Fußbodenheizung. Diese Seite bleibt auf die kommerzielle Entscheidung für das Fräsverfahren und ein vollständiges Angebot in München fokussiert.
Sie haben bereits ein Angebot? Über die Leistungsumfang fachlich einordnen lassen können Sie Pläne und Positionen zur Erstprüfung senden.
Ausbau rund um die Heizung
BAYAZID Innenausbau GmbH begleitet Renovierungs- und Sanierungsprojekte in München und Umgebung. Beim Frässystem liegt der Schwerpunkt auf der Prüfung und Koordination der Schnittstellen: Bodenrückbau, Schutz, Untergrund, Trockenbau, Bodenbelag, Türen, Sockelleisten, Malerarbeiten und Zusammenarbeit mit qualifizierten Heizungsfachbetrieben.
Die BAYAZID-Leistungsübersicht zeigt die verfügbaren Ausbaugewerke. Informationen zum Unternehmen finden Sie unter Über BAYAZID Innenausbau; veröffentlichte Arbeiten stehen in der Projektübersicht.
Ein technischer Erfolg, eine feste Dauer oder eine bestimmte Einsparung wird nicht pauschal versprochen. Grundlage sind Bestandsprüfung, Planung und schriftlicher Leistungsumfang. Für eine umfassendere Wohnungssanierung kann die Seite Wohnungssanierung in München als Einstieg dienen.
Vor dem Projektstart werden bekannte Voraussetzungen und offene Punkte getrennt dokumentiert. So bleibt erkennbar, welche Leistungen bereits angeboten werden können und welche erst nach Bodenöffnung oder Fachplanung feststehen. Änderungen werden mit ihrer Wirkung auf Menge, Termin und Folgegewerke abgestimmt, bevor sie ausgeführt werden.
Vorteile
- Der geeignete Bestandsestrich kann weitgehend erhalten bleiben.
- Zusätzliche Aufbauhöhe lässt sich gegenüber manchen Nachrüstsystemen begrenzen.
- Rückbau- und Entsorgungsumfang kann geringer ausfallen als bei einem kompletten Neuaufbau.
- Die Wärmeübergabe über die Bodenfläche kann niedrige Systemtemperaturen unterstützen.
- Neue Bodenbeläge und Innenausbau lassen sich in einem Sanierungsabschnitt verbinden.
Nachteile
- Nicht jeder Estrich ist für das Fräsen geeignet.
- Die vorhandene Dämmung unter dem Estrich wird nicht automatisch verbessert.
- Verdeckte Leitungen und unbekannte Aufbauten bleiben ein Bestandsrisiko.
- Fräsen verursacht Lärm, Staub und organisatorischen Schutzaufwand.
- Heizleistung hängt von Fläche, Gebäude und Bodenbelag ab.
- Der Anschluss erfordert eine abgestimmte Heizungs- und Regelungsplanung.
Wann sinnvoll?
Das Verfahren passt besonders, wenn ein geeigneter Estrich vorhanden ist, der Bodenbelag ohnehin erneuert wird und die Heizlast mit der verfügbaren Fläche gedeckt werden kann. Bei umfassenden Schäden oder unzureichender Dämmung kann ein Neuaufbau besser sein. Die Komplettsanierung in München ordnet größere Eingriffe ein.
Dünnschichtsystem
Ein wassergeführtes System wird oberhalb des vorhandenen Untergrunds aufgebaut. Vorteil ist die klare Systemschicht; Nachteil kann zusätzliche Höhe an Türen, Treppen und Übergängen sein.
Trockenbausystem
Trockene Systemplatten und Lastverteilungsschichten können bei Holzbalkendecken, geringem Gewicht oder kurzer Bauzeit sinnvoll sein. Aufbauhöhe, Ebenheit und Lasten müssen passen. Weitere Details zeigt Fußbodenheizung als Trockenbausystem.
Neuer Heizestrich
Bei geschädigtem Bodenaufbau kann der vollständige Rückbau mit neuer Dämmung, Rohrsystem und Heizestrich die technisch bessere Lösung sein. Dafür steigen Eingriff, Trocknung und Aufbauplanung.
Wand- oder Deckenheizung
Wenn der Boden erhalten bleiben muss, können andere Flächen genutzt werden. Möblierung, Befestigung, Oberflächen und verfügbare Fläche bestimmen die Eignung.
Heizkörper optimieren
Größere Niedertemperatur-Heizkörper oder eine Optimierung des bestehenden Systems können bei begrenztem Umbauumfang sinnvoller sein. Die Entscheidung folgt Heizlast und Wärmeerzeuger, nicht nur dem Wunsch nach einem bestimmten System.
Nur Räume ergänzen
Bad oder Wohnbereich können gezielt ergänzt werden, während geeignete Heizkörper bestehen bleiben. Das Mischsystem benötigt jedoch eine geplante Hydraulik und Regelung.
Für die Verbindung mit neuen Türen, Wänden und Oberflächen helfen Fenster- und Türmontage sowie Maler- und Lackierarbeiten.
Erst prüfen, dann fräsen
Eine Fußbodenheizung in München zu fräsen ist eine attraktive Nachrüstlösung, wenn Estrich, Heizlast und Heizungsanlage zusammenpassen. Der Vorteil liegt im Erhalt des geeigneten Bestandsestrichs und in der geringen zusätzlichen Aufbauhöhe. Die Methode ersetzt jedoch weder Dämmung noch Heizungsplanung oder Untergrundprüfung.
Vergleichen Sie Angebote über denselben Leistungsumfang: Bestandsprüfung, Fräsplan, Rohrmenge, Verteiler, Anschluss, Dichtheit, hydraulische Einstellung, Nutenverschluss und belegreifer Boden. Für Preise nutzt BAYAZID ausschließlich SIRADOS-/GAEB-Positionen und nennt keinen erfundenen Komplettpreis für eine dort nicht vorhandene Gesamtposition.
Wenn Sie eine Umsetzung planen, senden Sie Grundriss, Raumflächen, Fotos, vorhandene Heizungsdaten und den gewünschten Bodenbelag über die Fußbodenheizung-Fräsprojekt anfragen. Danach lässt sich klären, ob Fräsen, ein Trockenbausystem oder ein neuer Bodenaufbau für Ihr Objekt sinnvoll ist.
Ihr Ansprechpartner in München
Kann jede Fußbodenheizung in den Estrich gefräst werden?
Nein. Estrichart, Dicke, Zustand, Fugen und mögliche Leitungen müssen zum vorgesehenen System passen. Risse, Hohlstellen, Feuchtigkeit oder ein unbekannter Aufbau können zusätzliche Prüfungen oder eine andere Lösung erforderlich machen. Die Entscheidung sollte vor der Beauftragung und nicht erst am Frästag fallen.
Muss der alte Estrich entfernt werden?
Beim Frässystem soll ein geeigneter Estrich gerade erhalten bleiben. Ist er geschädigt, zu dünn, ungeeignet oder energetisch Teil eines unzureichenden Gesamtaufbaus, kann ein vollständiger Neuaufbau sinnvoller sein. Der Zustand entscheidet, nicht allein der Wunsch nach geringer Aufbauhöhe.
Was kostet Fußbodenheizung fräsen in München?
Ein vollständiger Quadratmeterpreis ist ohne Aufmaß, Heizlast, Rohrmenge, Kreisplanung, Anschluss und Untergrund nicht belastbar. SIRADOS enthält geeignete Einzelpositionen für Heizrohr, Verteiler und Prüfung, aber keine komplette Position für Heizungsnuten im Bestandsestrich. Deshalb erstellt BAYAZID den Preis objektbezogen.
Wie lange dauern die Arbeiten?
Die reine Fräs- und Rohrphase ist nur ein Teil. Bodenrückbau, Prüfung, Planung, Anschluss, Dichtheitsprüfung, Nutenverschluss, Trocknung, Spachtelung und Bodenverlegung bestimmen den Gesamttermin. Fläche, Raumzahl, Estrichbefund und Produktvorgaben beeinflussen die Dauer.
Ist das Fräsen staubfrei?
Nein. Geeignete Maschinen und Absaugung können die Staubmenge deutlich reduzieren, aber nicht jeden Staub ausschließen. Raumtrennung, Schutz der Wege, Reinigung und Abstimmung mit Bewohnern oder Nachbarn bleiben notwendig.
Passt eine gefräste Fußbodenheizung zur Wärmepumpe?
Eine Flächenheizung kann niedrige Vorlauftemperaturen unterstützen. Ob die Kombination ausreicht, hängt von Gebäudeheizlast, nutzbarer Fläche, Rohrabstand, Bodenbelag und Wärmepumpe ab. Eine pauschale Zusage ohne Berechnung wäre nicht belastbar.
Welche Bodenbeläge sind geeignet?
Fliesen, Naturstein, bestimmte Parkett-, Laminat-, Design- und Textilbeläge können geeignet sein. Entscheidend sind Herstellerfreigabe, Wärmedurchlasswiderstand, Klebstoff, Unterlage, Feuchte und Verlegeart. Der Belag wird deshalb vor der Systemauslegung festgelegt.
Ist ein hydraulischer Abgleich erforderlich?
Eine fachgerechte hydraulische Einstellung ist für gleichmäßige Volumenströme wesentlich. Das GEG schreibt den hydraulischen Abgleich nach Einbau einer Heizungsanlage für bestimmte Gebäude ausdrücklich vor; Förderprogramme können zusätzliche Anforderungen stellen. Zuständigkeit und Dokumentation gehören in das Angebot.
Kann man nur einzelne Räume fräsen?
Ja, ein Teilprojekt kann möglich sein. Dann entsteht häufig ein Mischsystem aus Fußbodenheizung und bestehenden Heizkörpern. Temperaturniveau, Regelung und Hydraulik müssen gemeinsam geplant werden. Kleine Flächen können wegen fester Baustellen- und Anschlussleistungen je Quadratmeter teurer sein.
Ist die Maßnahme förderfähig?
Das Fräsen allein ist nicht automatisch förderfähig. Eine Einordnung kann möglich sein, wenn die Wärmeverteilung Teil eines förderfähigen Heizungsvorhabens ist und sämtliche aktuellen Programmregeln eingehalten werden. Antrag, Vertrag, Fachplanung und Vorhabenbeginn müssen vor Beauftragung programmspezifisch geprüft werden.
Was sollte in einem guten Angebot stehen?
Enthalten sein sollten Bestandsprüfung, Schutz, Rückbau, Fräsfläche, Rohrtyp und -menge, Heizkreise, Verteiler, Anschluss, Regelung, Prüfung, Nutenverschluss, Untergrundqualität, Bodenbelag, Ausschlüsse und Dokumentation. Allgemeine Antworten zur Zusammenarbeit stehen in den BAYAZID-FAQ.
Welche Unterlagen benötigt BAYAZID?
Hilfreich sind Grundriss, beheizte Flächen, Baujahr, vorhandener Wärmeerzeuger, aktuelle Vorlauftemperatur, Fotos des Bodens, Informationen zum Estrich, gewünschter Belag und Angaben zu Umbauten. Über die persönliche Projektprüfung in München können diese Unterlagen übermittelt werden.
Kein BAYAZID-Projekt
Das folgende Szenario ist ein neutrales Planungsbeispiel. Es ist kein bestätigtes BAYAZID-Referenzprojekt und enthält keine Preis-, Termin- oder Förderzusage.

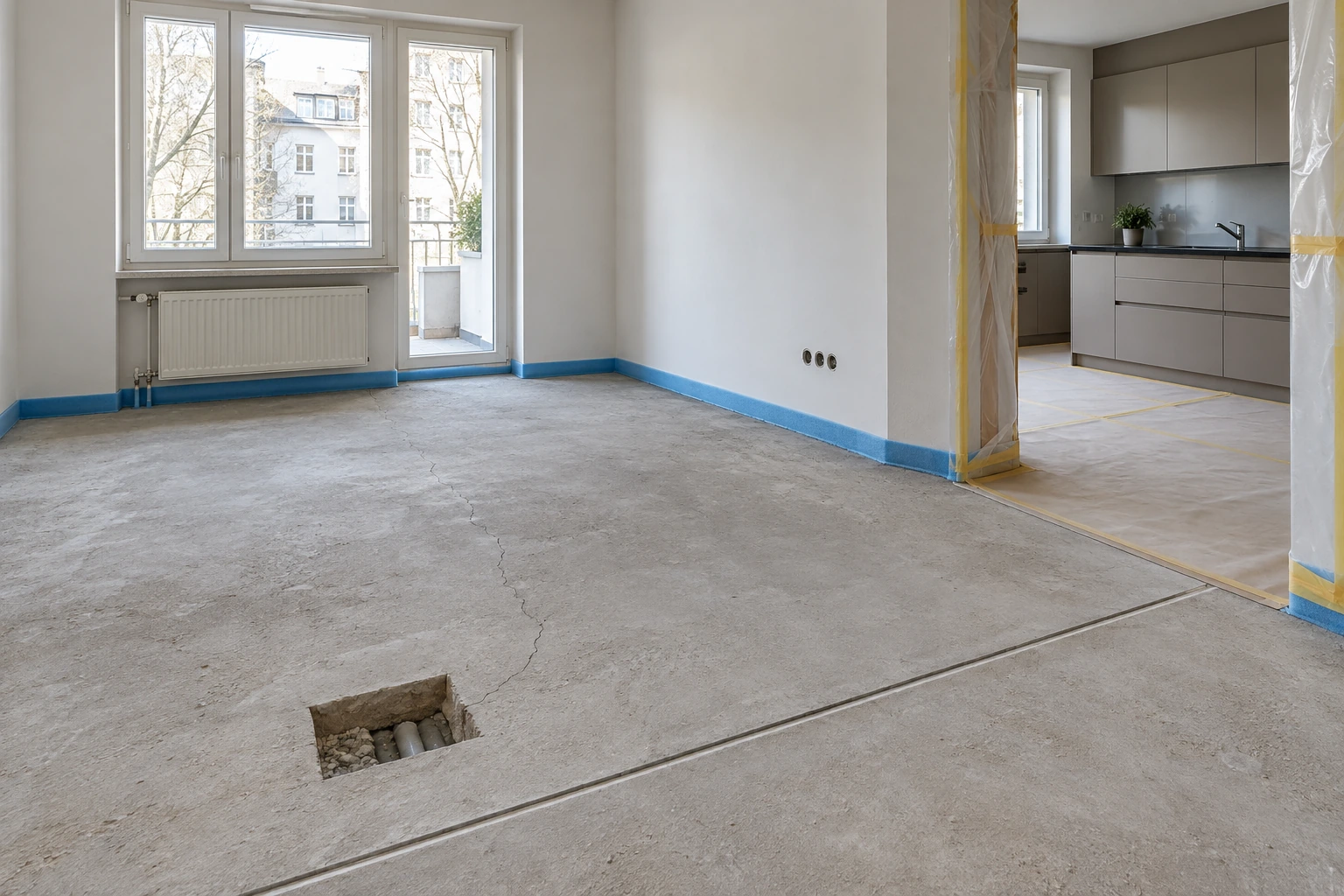

Eine Eigentümerin möchte in einer Münchner Vierzimmerwohnung die Heizkörper reduzieren und eine wassergeführte Fußbodenheizung nachrüsten. Der vorhandene Bodenbelag soll vollständig erneuert werden. Über Estrichart, Dicke und Leitungsführung liegen zunächst keine sicheren Unterlagen vor.
Vor einem Angebot werden Verwaltung, zentrale Heizungsanlage und betroffene Leitungen geklärt. Nach dem Ausbau kleiner Prüfflächen zeigt sich, dass der Estrich in mehreren Räumen geeignet erscheint, ein Bereich jedoch einen Riss und eine Hohllage besitzt. Dieser Bereich wird nicht ohne Sanierung in den Fräsplan übernommen.
Die Heizlastberechnung ergibt unterschiedliche Anforderungen für Wohnraum, Bad und Schlafzimmer. Küchenzeile und Einbauschränke reduzieren die nutzbare Fläche. Deshalb werden Rohrabstand, Kreise und Verteiler nicht allein aus der Wohnfläche abgeleitet. Die Verteilerposition wird so gewählt, dass Anbindeleitungen begrenzt und Wartung möglich bleiben.
Das Angebot trennt Schutz, Belagsrückbau, Estrichprüfung, Fräsen, Rohr, Verteiler, Anschluss, Prüfung, Nutenverschluss, Spachtelung und neuen Bodenbelag. Für den beschädigten Estrichbereich gibt es eine gesonderte Bedarfsposition. Die Eigentümerin kann dadurch Angebote mit gleichem Umfang vergleichen.
Nach dem Fräsen werden die Rohre vor dem Schließen geprüft und fotografiert. Erst nach Freigabe der verschlossenen Fläche beginnt die Untergrundvorbereitung für den gewählten Designbelag. Türen und Sockelleisten werden anschließend angepasst. Das Beispiel zeigt, dass Planung nicht den Bau verzögert, sondern ungeklärte Schnittstellen vor der Ausführung sichtbar macht.
