Wer einen Generalunternehmer für den Bau in München sucht, möchte häufig ein Vorhaben gebündelt vergeben: Räume umbauen, technische Arbeiten abstimmen und am Ende einen nutzbaren Innenausbau erhalten. Die Suche führt schnell zu Begriffen wie Komplettbau, schlüsselfertig oder alles aus einer Hand. Für eine belastbare Entscheidung brauchen diese Begriffe jedoch einen konkreten Inhalt. Entscheidend ist, welche Arbeiten das Angebot erfasst und welche Voraussetzungen andere Beteiligte schaffen müssen.
Ein neuer Boden kann beispielsweise zum Ausbauauftrag gehören, die Beurteilung eines beschädigten tragenden Untergrunds aber eine gesonderte Fachaufgabe sein. Eine geänderte Raumaufteilung kann geplant werden, ohne dass damit schon jede erforderliche Genehmigung oder technische Berechnung vorliegt. Auch die Beschaffung einer Küche bedeutet nicht automatisch, dass ihre Anschlussplanung, Lieferung und Montage zum selben Auftrag gehören. Solche Unterschiede werden vor der Vergabe sichtbar gemacht.
Dieser Beitrag hilft Ihnen, den Leistungsumfang beim Generalunternehmer nach Planung, Ausführung, Fachgewerken und eigenen Aufgaben zu ordnen. Im Mittelpunkt steht eine praktische Leistungsübersicht mit klaren Grenzen. Sie erfahren, wie ein enthaltenes Arbeitspaket beschrieben wird, was bei einem ausgeschlossenen Teil trotzdem abgestimmt werden muss und welche offenen Angaben ein Angebot zunächst nur vorläufig vergleichbar machen.
Die allgemeine GU-Rolle bei Bauprojekten und die Entscheidung, wann ein Generalunternehmer sinnvoll ist, werden in eigenen Ratgebern vertieft. Hier geht es um den nächsten Schritt: Sie erwägen eine gebündelte Beauftragung und möchten wissen, welches Ergebnis Sie tatsächlich bestellen. Dafür betrachten wir den Innenausbau und die Sanierung bestehender Gebäude. Ein Auftrag für ein vollständiges neues Gebäude mit allen Planungsleistungen wird damit weder vorausgesetzt noch als pauschale BAYAZID-Leistung versprochen.
Stellen Sie Ihre Objektart, den vorgesehenen Eingriff und bereits vorhandene Pläne zusammen. GU-Leistungsumfang mit BAYAZID besprechen und dabei benennen, welche Arbeiten Sie bündeln möchten und welche Fachplaner, Lieferanten oder eigenen Leistungen bereits vorgesehen sind. Diese Angaben bilden eine konkrete Grundlage, um passende Ausbauleistungen, notwendige Abstimmungen und noch offene Voraussetzungen im Angebot auseinanderzuhalten.
Nutzen Sie die Übersicht auch, wenn Ihr Vorhaben noch nicht vollständig geplant ist. Sie hilft dann dabei, fehlende Grundlagen gezielt zu benennen und den nächsten Klärungsschritt vorzubereiten. Ein offener Eintrag ist informativer als eine scheinbar vollständige Beschreibung ohne gesicherte Basis.

Das häufigste Missverständnis entsteht zwischen einem gewünschten Endzustand und einem vermeintlich vollständigen Auftrag. Ein Eigentümer sagt „die ganze Fläche fertigstellen“, ein Anbieter kalkuliert die Ausbauarbeiten ab einem vorbereiteten Untergrund. Beide sprechen über dasselbe Objekt, erwarten aber unterschiedliche Vorleistungen. Solange diese Grenze nicht beschrieben ist, liefert auch ein ausführlicher Terminplan keine gemeinsame Grundlage.
Schreiben Sie deshalb zuerst auf, welche Räume nach Abschluss wofür genutzt werden sollen. Ein Besprechungsraum braucht andere technische und gestalterische Entscheidungen als ein Lager oder eine Wohnküche. Benennen Sie außerdem, welche Bauteile erhalten bleiben müssen. Bestehende Türen, Einbauten und Installationen dürfen im Leistungsverzeichnis weder stillschweigend als zu erneuern noch automatisch als vollständig verwendbar behandelt werden.
Das Ziel ist eine Übersicht, die jede Aufgabe einem Zustand zuordnet: enthalten, gesondert zu beauftragen, vom Auftraggeber bereitzustellen, optional oder noch zu klären. Ergänzen Sie einen Verantwortlichen und einen benötigten Termin. „Nicht enthalten“ ist dabei erst die halbe Information. Wenn ein Fachplaner eine Leitungstrasse festlegen muss, braucht die Ausführung diese Festlegung zu einem bestimmten Zeitpunkt, auch wenn die Planungsleistung außerhalb des GU-Auftrags liegt.
Eine zweite Zielgröße ist die Vergleichbarkeit. Zwei Angebote können erst sinnvoll gegenübergestellt werden, wenn sie denselben Planstand und denselben Endzustand verwenden. Das Wort Komplettbau ersetzt diese Übereinstimmung nicht. Prüfen Sie bei schlüsselfertigem Innenausbau, ob die beschriebene Fertigstellung auch die gewünschte Ausstattung erfasst. Bei einer Komplettsanierung muss zusätzlich nachvollziehbar sein, welche Bestandsbereiche untersucht, erneuert oder bewusst erhalten werden.
Halten Sie Ihr Entscheidungsrecht fest: Wer legt Materialien fest, wer bestätigt Änderungen und wer gibt Unterlagen zur Bestellung frei? Das schafft einen handhabbaren Weg für noch offene Entscheidungen. Es bedeutet keine automatische Verlagerung aller Verantwortung auf einen einzigen Beteiligten, sondern eine verständliche Arbeitsgrundlage für alle betroffenen Personen.
Beschreiben Sie außerdem, woran Sie den gewünschten Endzustand erkennen können. Eine Oberfläche braucht eine vereinbarte Gestaltung, eine Ausstattung eine eindeutig benannte Ausführung. Prüfen Sie diese Angaben gemeinsam mit den vorgesehenen Beteiligten. Falls ein Ergebnis noch von einer Produktauswahl abhängt, wird diese Abhängigkeit eingetragen. So kann eine noch ausstehende Entscheidung gezielt vorbereitet werden, statt erst während der Ausführung als unerwartete Lücke aufzufallen.
Offene Leistungen mit BAYAZID klären und dazu eine Liste mit gewünschten Ergebnissen, vorhandenen Unterlagen und getrennt beauftragten Aufgaben übermitteln. So lässt sich im Gespräch gezielt feststellen, welche Positionen bereits beschrieben werden können und welche Klärung vor einem belastbaren Ausführungsangebot erforderlich ist.
Ein Generalunternehmer bündelt vereinbarte Ausführungsleistungen. Ob er einzelne Arbeiten selbst erledigt, Fachpartner einsetzt oder zusätzlich bestimmte Planungsaufgaben übernimmt, muss aus der konkreten Vereinbarung hervorgehen. Die Bezeichnung ist kein vollständiges Leistungsverzeichnis. Für Ihre Entscheidung ist daher wichtiger, welchen Leistungserfolg das Unternehmen übernehmen soll, als wie umfangreich die Überschrift eines Angebots klingt.
Der Begriff Bauvertrag umfasst nach § 650a BGB unter anderem Herstellung, Wiederherstellung, Beseitigung und Umbau eines Bauwerks oder eines Teils davon. Diese Einordnung beschreibt einen Vertragstyp, kein automatisch enthaltenes Komplettpaket. Welche konkreten Bauleistungen geschuldet sind, muss für das einzelne Vorhaben geklärt werden. Der Ratgeber zu den Aufgaben eines Generalunternehmers bietet dazu eine allgemeine Einordnung; die konkrete rechtliche Bewertung folgt den vereinbarten Leistungen und den anwendbaren Regeln.
Planungsleistungen verdienen einen eigenen Eintrag. § 650p BGB stellt bei Architekten- und Ingenieurverträgen auf vereinbarte Planungs- und Überwachungsziele ab. Für die Angebotspraxis bedeutet das: Zeichnen Sie Planung nicht mit einem Sammelwort ab. Beschreiben Sie, welche Unterlagen gebraucht werden, wie detailliert sie sein sollen und wer sie bereitstellt. Eine Gestaltungsskizze ist beispielsweise etwas anderes als ein technisch abgestimmter Ausführungsplan.
Wenn Planung und Ausführung beim Generalunternehmer zusammengeführt werden sollen, unterscheiden Sie Gestaltung, technische Fachplanung und Ausführungskoordination. Die Planung und Interior Design kann Raumaufteilung, Ausstattung und Materialien betreffen. Erforderliche Tragwerks-, Elektro-, Sanitär- oder weitere Fachplanungen müssen nach ihrem tatsächlichen Bedarf und der dafür vorgesehenen Zuständigkeit benannt werden. Daraus lässt sich keine pauschale Qualifikation eines Betriebs für sämtliche Planungsdisziplinen ableiten.
Auch die öffentlich-rechtlichen Rollen bleiben relevant. Art. 49 BayBO ordnet die Verantwortung dem Bauherrn und den weiteren Beteiligten jeweils innerhalb ihres Wirkungskreises zu. Art. 52 bezieht die Unternehmerverantwortung auf die übernommenen Arbeiten. Ein gebündelter Auftrag macht somit nicht jede außerhalb liegende Aufgabe automatisch zur Leistung des GU. Nach Art. 50 bleiben die erforderlichen Anträge, Anzeigen und Unterlagen zudem als Bauherrenaufgaben einzuordnen; ihre praktische Vorbereitung kann gesondert organisiert werden.
Bei Generalunternehmer oder Generalübernehmer reicht der Namensvergleich ebenfalls nicht. Fragen Sie, wer tatsächlich Vertragspartner ist, wie die Ausführung organisiert wird und welche Planungs- oder Koordinationsleistungen ausdrücklich übernommen werden. Eine pauschale Rangfolge der Modelle hilft wenig, wenn die entscheidenden Positionen fehlen. Prüfen Sie lieber die Zuständigkeit für dieselbe konkrete Aufgabe in jedem angebotenen Modell.
Für Ihre Übersicht brauchen Sie schließlich drei verschiedene Personenrollen: den Leistungserbringer, den Lieferanten notwendiger Grundlagen und die Person, die eine Entscheidung trifft. Diese Rollen können zusammenfallen, müssen es aber nicht. Ein Fachplaner liefert einen Plan, der Auftraggeber wählt eine Ausstattung und der ausführende Betrieb organisiert den Einbau. Die Schnittstelle funktioniert erst, wenn alle benötigten Informationen eindeutig zusammengeführt werden.
Hilfreich ist zudem die Unterscheidung zwischen einer Leistung und einer Voraussetzung. „Zugang zur Fläche ermöglichen“ beschreibt beispielsweise eine organisatorische Voraussetzung. „Erhaltene Bauteile während der Arbeit schützen“ ist dagegen ein zu beschreibender Arbeitsumfang. Beides kann für dieselbe Tätigkeit nötig sein, gehört aber nicht zwangsläufig zum selben Beteiligten. Eine saubere Übersicht führt beide Einträge nebeneinander, statt sie unter einem allgemeinen Hinweis zusammenzufassen.
Notieren Sie für externe Unterlagen außerdem, wofür sie verwendbar sein sollen. Ein alter Grundriss kann die erste Besprechung unterstützen, muss aber nicht die tatsächliche Geometrie vollständig abbilden. Wird eine genauere Grundlage benötigt, erhält deren Beschaffung einen eigenen Eintrag. Der erkennbare Zweck verhindert, dass eine vorläufige Information als verbindliche Ausführungsgrundlage missverstanden wird.
Was kostet Ihr Bauvorhaben?
Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

Eine brauchbare Leistungsmatrix beginnt bei konkreten Bauteilen und Tätigkeiten. Schreiben Sie nicht nur „Wände fertig“, sondern benennen Sie die betroffenen Wände, den vorgesehenen Aufbau und das gewünschte Oberflächenergebnis. Ergänzen Sie die zugehörigen Vorarbeiten und angrenzenden Aufgaben. Die Matrix muss nicht kompliziert aussehen; sie muss den Arbeitsumfang so eindeutig erklären, dass Anbieter und Auftraggeber denselben Zustand meinen.
Für jedes Arbeitspaket sind sechs Angaben hilfreich: Aufgabe, räumliche Grenze, Leistungsstatus, Verantwortlicher, notwendige Grundlage und Übergabeergebnis. Ein Eintrag zur neuen Trennwand könnte festhalten, dass Aufbau und Oberflächen enthalten sind, eine technische Anschlussplanung gesondert geliefert wird und Einbauten erst nach ihrer Freigabe bestellt werden. Produktwahl und technische Eignung bleiben durch die jeweils erforderlichen Planungsschritte abzusichern.
Ordnen Sie zuerst die Bestandsaufgaben. Wer beschafft vorhandene Pläne, wer misst die tatsächlichen Geometrien und wer bewertet unklare Befunde? Der Ratgeber Aufmaß und Planung im Bestand vertieft diese Ausgangsgrundlage. Ein Aufmaß bestätigt Abmessungen; es ist keine automatische Aussage über Tragfähigkeit, verdeckte Leitungen oder Schadstofffreiheit. Jede benötigte Untersuchung erhält deshalb einen eigenen Umfang und eine benannte zuständige Stelle.
Als Nächstes folgen Rückbau und Wiederherstellung. Bei Abbrucharbeiten muss feststehen, was entfernt wird, was geschützt bleibt und welcher Zustand an das nächste Gewerk übergeben wird. Zu einem entfernten Einbau gehören möglicherweise Anschlussstellen, die wiederherzustellen sind. Eine klare Zuordnung verhindert, dass die Demontage enthalten ist, die notwendige Nacharbeit aber zwischen zwei Angeboten verschwindet. Ungeklärte Bestandsrisiken bleiben ausdrücklich offen, bis ihre Grundlage geprüft ist.

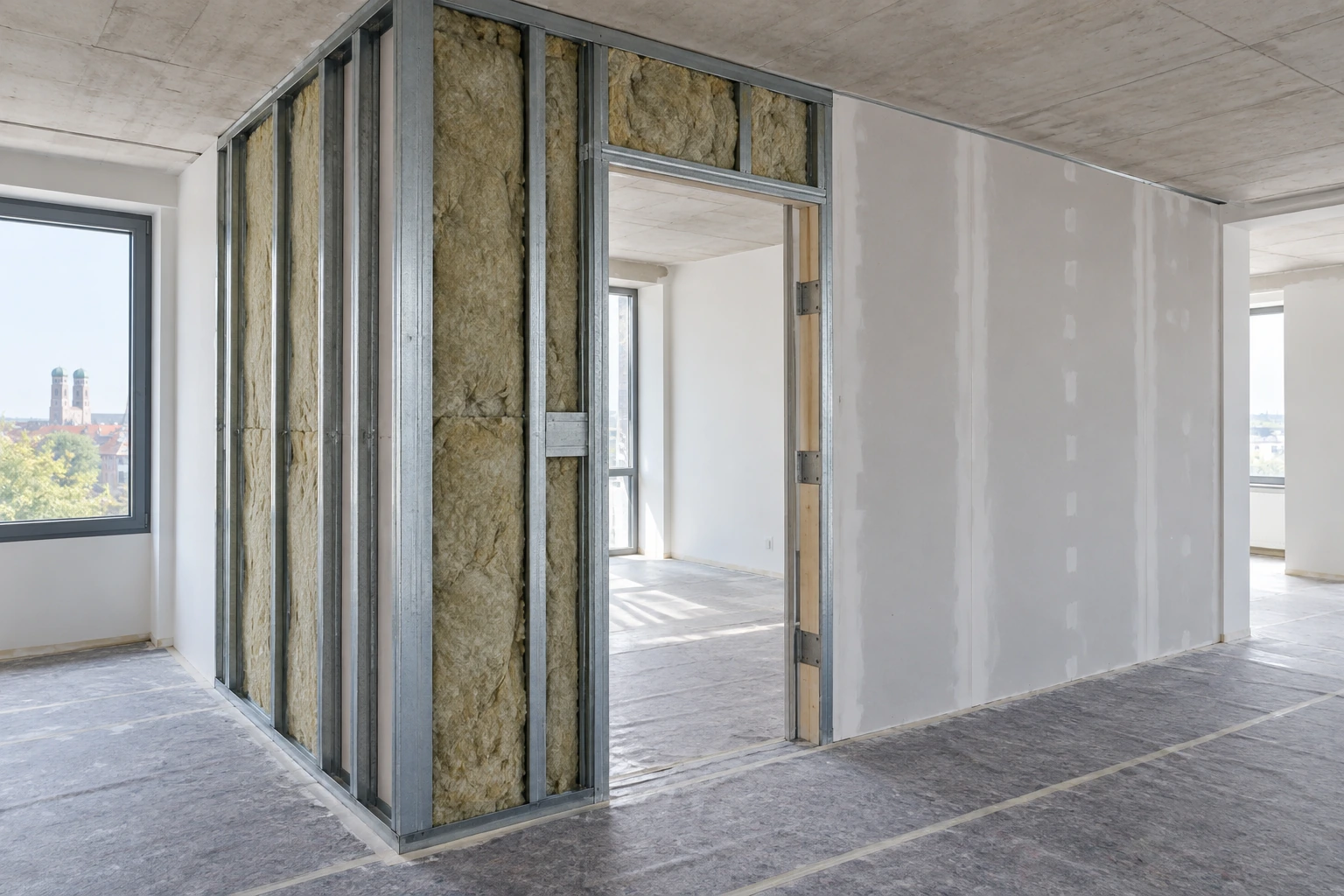

Bei neuen Wänden, Decken und Vorsatzschalen gehören Technik und Ausbau nebeneinander in dieselbe Übersicht. Für Trockenbau werden nicht nur Flächen, sondern auch relevante Anschlüsse, Öffnungen und Einbauten beschrieben. Die Abstimmung mit Sanitär- und Elektroinstallationen beantwortet, wer die Lage der Anschlüsse festlegt, wer sie ausführt und welche Grundlagen vor der Verkleidung vorliegen müssen. Diese Schnittstellen im GU-Projekt sind ein organisatorischer Zusammenhang; eine konkrete technische Lösung muss passend zum Bauteil geplant werden.
Trennen Sie anschließend die sichtbare Fertigstellung von der Beschaffung. Wer liefert Türen, Leuchten, Sanitärobjekte oder andere Ausstattung? Ist der Einbau enthalten? Wer bestätigt die passenden Maße? Bei beigestellten Produkten benötigt der ausführende Beteiligte rechtzeitig die maßgeblichen Daten. „Lieferung durch Auftraggeber“ bedeutet nicht, dass andere Gewerke ohne Angaben weiterarbeiten können. Die Matrix zeigt die erforderliche Zuarbeit und die Grenze der jeweiligen Leistung.
Eigenleistungen beim Generalunternehmer werden genauso konkret behandelt. Statt „Malerarbeiten selbst“ nennen Sie die Räume, die geplanten Vorarbeiten und den Zeitpunkt, zu dem Ihre Arbeit in den übrigen Ablauf eingreifen soll. Lassen Sie den vorgesehenen Übergabezustand abstimmen. Wenn ein Gewerk später darauf aufbaut, muss bekannt sein, welche Grundlage es erwartet. Ein selbst beschafftes Material ist außerdem eine andere Eigenleistung als seine Verarbeitung.
Die Leistungen im Komplettbau ergeben sich am Ende aus den zusammengeführten Paketen. Ein Innenausbauauftrag kann umfangreich sein und trotzdem Gebäudetragwerk, Dach, Außenanlagen oder die gesamte Genehmigungsplanung ausschließen. Bei einer Kernsanierung ist die Eingriffstiefe eine zusätzliche Abgrenzungsfrage. Für eine Haussanierung müssen betroffene Geschosse und gemeinsam genutzte technische Bereiche zusammenhängend betrachtet werden. Im Gewerbeausbau kommen die konkrete Nutzung und die vorhandenen betrieblichen Anforderungen als Grundlagen hinzu.
Prüfen Sie zuletzt jede ausgeschlossene Position auf ihre Folgen. Wird die betreffende Leistung überhaupt benötigt? Wenn ja, wer übernimmt sie und wann wird ihr Ergebnis gebraucht? Ausschlüsse beim Generalunternehmer gehören daher mit einer Anschlusszuständigkeit in die Matrix. Ein separat beauftragter Küchenlieferant kann etwa Daten für technische Anschlüsse liefern müssen. Ohne diesen Eintrag bleibt der Ausbauauftrag zwar formal abgegrenzt, praktisch aber unvollständig vorbereitet.
Ein besonderer Fall sind bestehende Anschlüsse, die weiterverwendet werden sollen. Die Matrix trennt den Wunsch nach Erhaltung von der Prüfung ihrer verwendbaren Grundlage. Wer bestätigt die relevanten Daten, und welche Anpassung wäre bei einer Abweichung erforderlich? Diese Fragen lassen sich als offene Aufgaben erfassen, ohne vorweg eine technische Eignung zu behaupten. Erst der geklärte Stand fließt in das betroffene Paket ein. Damit bleibt sichtbar, warum ein Angebot hier eine Voraussetzung nennt und welche Information diese Voraussetzung später bestätigen soll.

Ein GU-Angebot wird durch seine Positionen und Voraussetzungen vergleichbar. Der Endbetrag allein sagt nicht, ob technische Fachplanung, Ausbauteile, Schutzmaßnahmen und beigestellte Produkte in derselben Weise erfasst sind. Eine kleinere angebotene Summe kann einen engeren Arbeitsumfang darstellen. Ebenso ist ein höherer Betrag nicht automatisch ein Beleg für bessere Qualität. Zuerst werden die beschriebenen Leistungen auf einen gemeinsamen Stand gebracht.
Markieren Sie in beiden Angeboten dieselben Aufgaben. Ist eine Position enthalten, ausgeschlossen oder als Option ausgewiesen? Welche Menge liegt zugrunde? Welcher Planstand wurde verwendet? Aus dieser Gegenüberstellung ergibt sich, welche getrennten Beauftragungen zusätzlich benötigt werden. Erst danach entsteht ein sinnvoller Vergleich des vorgesehenen Gesamtumfangs. Der Ratgeber Kosten einer Komplettsanierung kalkulieren erklärt den größeren Zusammenhang von Mengen, Bauteilen und Maßnahmen.
Die folgende Tabelle zeigt einen Kalkulationsweg ohne Preisansätze. Sie dient der Prüfung des Umfangs. Konkrete Beträge können erst aus bestätigten Mengen, Anforderungen und einem passenden Angebot abgeleitet werden. Die Positionen sind Beispiele für die Gliederung, kein pauschales BAYAZID-Leistungspaket.
| Leistungsblock | Im Angebot klären | Getrennte Zuarbeit | Grundlage des Vergleichs |
|---|---|---|---|
| Bestand und Aufmaß | Erfasste Räume und Bauteile | Vorhandene Unterlagen, besondere Untersuchungen | Gleiche Mengen und bekannte Befunde |
| Planung | Gestaltung und vereinbarte Planunterlagen | Erforderliche Fachplanung und Nachweise | Gleicher freigegebener Planstand |
| Rückbau und Schutz | Demontage, Transport, Entsorgung, Schutzumfang | Zugang und freigegebene Eingriffsgrenzen | Gleiche Bauteile und Logistikbedingungen |
| Technik und Ausbau | Ausführung, Anschlüsse und Endzustand | Technische Festlegungen und beigestellte Produkte | Gleiche Ausstattung und Qualitätsanforderungen |
| Koordination | Erfasste Beteiligte, Abstimmungen, Dokumente | Benannte Ansprechpartner externer Aufträge | Gleiche Aufgaben und Übergabeergebnisse |
| Offene Positionen | Annahmen, Optionen und spätere Entscheidung | Benötigter Befund oder Auswahl | Gleiche vorläufige Grundlage sichtbar halten |
Fragen Sie gesondert nach notwendigen Nebenarbeiten. Materialtransport, Schutz erhaltener Flächen und Wiederherstellung an Anschlüssen können für die Fertigstellung unverzichtbar sein. Werden sie gesondert kalkuliert, müssen sie beim Vergleich trotzdem berücksichtigt werden. Verwechseln Sie eine optionale Verbesserung nicht mit einer Voraussetzung, ohne die das bestellte Ergebnis nicht hergestellt werden kann.
Für ungeklärte Befunde sollte die Kostenübersicht die vorläufige Annahme nennen. Ein nicht untersuchter Untergrund darf nicht gleichzeitig als sicher geeignet und als vollständig erneuert kalkuliert erscheinen. Beschreiben Sie, welcher neue Befund eine Überarbeitung auslösen würde und wer das weitere Vorgehen abstimmt. Eine allgemeine Reserve ersetzt diese Information nicht; sie ist kein automatischer Auftrag für zusätzliche Arbeiten.
Den Umfang im Sanierungskosten-Rechner ordnen und anschließend die tatsächlich vorgesehenen Leistungspakete mit BAYAZID besprechen. Der Rechner kann eine erste Orientierung unterstützen, ersetzt aber weder die Klärung der Ausschlüsse noch ein konkretes Angebot auf Grundlage des Bestands und der erforderlichen Planung.
Kosten für Ihr Projekt vorab kalkulieren
Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

Der Ablauf bis zur Beauftragung folgt den Informationsbedürfnissen der Leistungspakete. Beginnen Sie mit einer Projektbeschreibung, die Objektart, Räume und Nutzungsziel nennt. Markieren Sie die zu erhaltenden Bereiche und getrennte Vorhaben. Ein geplanter Küchenwechsel oder eine spätere technische Erneuerung kann Auswirkungen auf den jetzigen Ausbau haben, auch wenn die betreffende Leistung noch nicht beauftragt werden soll.
Im zweiten Schritt werden vorhandene Unterlagen gesichtet und fehlende Grundlagen benannt. Manche Mengen lassen sich durch Aufmaß klären, andere Aufgaben benötigen eine fachliche Bewertung. Halten Sie fest, welche Informationen für die Angebotserstellung erforderlich sind und welche erst für die Ausführung benötigt werden. So muss nicht jede Materialfarbe vor einer ersten Besprechung entschieden sein, während die Eingriffsgrenze eines Rückbaus bereits klar sein sollte.
Danach entsteht eine erste Matrix. Kennzeichnen Sie die Positionen bewusst als vorläufig, wo die Grundlage fehlt. Die Übersicht wird mit den vorgesehenen Beteiligten abgestimmt: ausführender Betrieb, notwendige Fachplaner, externe Lieferanten und Auftraggeber. Jede Position erhält einen vorgesehenen Liefertermin für ihre Unterlagen. Bei Fachplanung im GU-Projekt ist ausdrücklich zu entscheiden, wer beauftragt und wer die verwendbaren Ergebnisse in die Ausführungsgrundlage übernimmt.
Prüfen Sie anschließend die verfahrensbezogenen Aufgaben. Art. 55 BayBO enthält den Genehmigungsgrundsatz und Ausnahmen; auch Genehmigungsfreiheit beseitigt die öffentlich-rechtlichen Anforderungen nicht. Für einen konkreten Umbau wird daher fachlich geklärt, welche Verfahren, Zustimmungen oder Nachweise tatsächlich betroffen sind. Die Münchner Lokalbaukommission bietet Beratung vor Antragstellung und Informationen zu Bauakten an. In der Matrix werden die benötigten Ergebnisse aufgeführt, ohne jede Ausbauarbeit pauschal als genehmigungspflichtig zu behandeln.
Erst mit ausreichend geklärten Grundlagen werden die Angebote angefordert. Verwenden Sie für alle Anfragen dieselben Unterlagen und kennzeichnen Sie ihre Version. Dokumentieren Sie Rückfragen so, dass die Antwort in den gemeinsamen Leistungsstand einfließt. Die Checkliste zur GU-Beauftragung kann die abschließende Auftragsvorbereitung ergänzen; dieser Artikel konzentriert sich auf die davor zu ordnenden Pakete und Voraussetzungen.
Vor der Beauftragung werden unbesetzte Aufgaben geschlossen. Eine externe Leistung braucht einen benannten Auftrag und einen Termin, nicht nur einen Vermerk am Rand. Für Baustellenzugang und Anlieferungen hilft die Vertiefung zur Baustellenlogistik bei Komplettsanierungen. In München sind beispielsweise Erlaubnisse für beanspruchten öffentlichen Verkehrsraum gesondert zu prüfen. Ihre Organisation muss dem zutreffenden Aufgabenbereich zugeordnet werden.
Koordinationsumfang mit BAYAZID abstimmen und dabei die geplanten eigenen sowie externen Beteiligten benennen. Daraus lässt sich entwickeln, welche Terminabstimmungen und Unterlagen im vorgesehenen Auftrag zusammengeführt werden sollen. Die organisatorische Koordination wird so als konkrete Leistung beschrieben, während fachliche Entscheidungen weiterhin den jeweils zuständigen Beteiligten zugeordnet bleiben.
Sichern Sie den abschließenden Leistungsstand in einer eindeutig bezeichneten Fassung. Wird nach einer Rückfrage eine Position ergänzt, muss erkennbar sein, welche frühere Angabe sie ersetzt. Kontrollieren Sie dabei auch ihre Auswirkungen auf benachbarte Pakete. Eine geänderte Produktlieferung kann beispielsweise eine andere Vorbereitung benötigen. Die gemeinsame Übersicht bleibt dadurch für die Beteiligten nachvollziehbar, während ältere Annahmen nicht parallel als scheinbar aktuelle Grundlage weiterverwendet werden.

Ein häufiger Fehler ist die Gleichsetzung von Raumumfang und Leistungsumfang. „Alle Räume“ kann bedeuten, dass Oberflächen in jedem Raum bearbeitet werden. Daraus folgt noch nicht, dass sämtliche Installationen, Einbauten oder Untergründe erneuert werden. Benennen Sie deshalb für jeden Raum, welche Bauteile betroffen sind und welcher Endzustand vereinbart werden soll. Eine klar erhaltene Position ist genauso wichtig wie eine neue.
Eine weitere Lücke entsteht bei den Vorleistungen. Ein Angebot nennt die Montage, setzt aber ein passendes Produkt und einen geeigneten Anschluss voraus. Der Auftraggeber liest darin eine vollständige Lösung einschließlich Beschaffung und Vorbereitung. Prüfen Sie die gesamte Abfolge vom gelieferten Produkt bis zum nutzbaren Bauteil. Fragen Sie ausdrücklich, welche Grundlagen beigestellt und welche Arbeiten im Angebot berücksichtigt werden.
Auch „Planung inklusive“ wird zu schnell akzeptiert. Ohne Beschreibung der Unterlagen bleibt offen, ob eine gestalterische Abstimmung, ein Aufmaß oder eine technische Fachplanung gemeint ist. Bezeichnen Sie die Ergebnisse konkret. Ein Plan braucht einen erkennbaren Bearbeitungsstand und den vorgesehenen Zweck. Die freie Wahl einer Oberflächenfarbe kann keine fehlende technische Anschlussplanung ausgleichen.
Problematisch sind ferner Ausschlüsse ohne Anschlusszuständigkeit. Eine separat bestellte Tür oder Küche bleibt eine Schnittstelle zum Ausbau. Wenn niemand die benötigten Daten rechtzeitig liefert, löst der Ausschluss das praktische Problem nicht. Tragen Sie externe Kontakte und ihre benötigten Ergebnisse in die Übersicht ein. Die Ausführung kann dann erkennen, welche Entscheidung fehlt, anstatt mit widersprüchlichen Annahmen weiterzuplanen.
Vermeiden Sie außerdem unklare Eigenleistungen. Eine persönlich geplante Arbeit braucht realistische Grenzen und einen abgestimmten Anschluss an andere Pakete. Wird sie verschoben, kann eine nachfolgende Leistung betroffen sein. Die Eigenleistung sollte deshalb mit demselben Informationsstandard beschrieben werden wie ein Fremdauftrag, einschließlich beigestellter Materialien und notwendiger Übergabe.
Schließlich sollte kein Angebot allein wegen einer scheinbar vollständigen Überschrift gewählt werden. Prüfen Sie die Pakete an echten Aufgaben, nicht an Werbebegriffen. Die Checklisten für die Komplettsanierung unterstützen das Sammeln betroffener Maßnahmen. Verwenden Sie sie als Ausgangspunkt und übertragen Sie ausschließlich die tatsächlich benötigten Aufgaben in Ihre eigene Leistungsübersicht. Eine standardisierte Liste ist noch kein objektspezifischer Auftrag.
Testen Sie Ihre Matrix mit einer einfachen Frage: Könnte eine fachkundige Person anhand dieses Eintrags erkennen, wo ihre Arbeit beginnt und endet? Wenn nicht, fehlt häufig die räumliche Grenze, eine Vorleistung oder das Übergabeergebnis. Ein verständlicher Eintrag ist hilfreicher als eine lange Aufzählung von Gewerken, deren gegenseitige Aufgaben nicht erklärt werden.
Nutzen Sie dafür einen konkreten Probefall. Wählen Sie eine Tür, eine neue Wand oder einen Anschluss, an dem mehrere Beteiligte arbeiten. Gehen Sie seine Entstehung in Gedanken durch: benötigte Maße, technische Vorgaben, Produktauswahl, Beschaffung, Vorbereitung, Einbau und Wiederherstellung. Jede Stufe muss entweder einem Paket oder einem klaren externen Auftrag zugeordnet sein. Diese Vorgehensweise entdeckt häufig fehlende Nebenarbeiten.
Legen Sie daneben ein Unterlagenverzeichnis an. Nennen Sie den Plan oder die Produktinformation, ihren Bearbeitungsstand und die Person, die sie bereitstellt. Ein freigegebenes Muster kann die sichtbare Gestaltung erläutern, während für die Ausführung zusätzliche technische Angaben nötig sind. Beide Grundlagen gehören zum selben Bauteil, beantworten aber unterschiedliche Fragen.
Prüfen Sie Optionen auf Unabhängigkeit. Ein zusätzliches Gestaltungselement kann entfallen, ohne den übrigen Auftrag zu verändern. Eine technisch notwendige Untergrundvorbereitung ist dagegen keine beliebige Verbesserung. Wenn eine Position als Option erscheint, fragen Sie, unter welcher Voraussetzung das Basisangebot dennoch zum gewünschten Ergebnis führt. So unterscheiden Sie Wahlmöglichkeiten von noch nicht geklärten Pflichtaufgaben.
Nutzen Sie die Übersicht auch als Gesprächsgrundlage mit getrennten Beteiligten. Bitten Sie diese, ihre benötigten Eingaben und ihre vorgesehenen Ergebnisse zu benennen. Bei größeren Vorhaben erklärt der Ratgeber Projektmanagement im Innenausbau, wie Informationen und Entscheidungen zusammengeführt werden können. Ihre Matrix hält den vereinbarten Umfang fest; die spätere Projektorganisation muss zusätzlich für einen verlässlichen Informationsfluss sorgen.
BAYAZID Innenausbau GmbH stellt vereinbarte Ausbau- und Sanierungsleistungen in München als gebündelten GU-Auftrag zusammen. Die veröffentlichte Leistungsseite beschreibt einen zentralen Ansprechpartner, die Abstimmung beteiligter Gewerke und klar benannte Projektgrenzen. Der konkrete Umfang wird aus dem Vorhaben und den verfügbaren Grundlagen entwickelt, statt aus dem Begriff Komplettbau abgeleitet zu werden.
Für die Angebotsbesprechung ist deshalb eine gegliederte Anfrage sinnvoll. Nennen Sie die Räume, gewünschte Änderungen, zu erhaltende Bauteile und bereits vorgesehene externe Beteiligte. Beschreiben Sie, welche Planungen vorhanden sind und welche Fragen noch offenbleiben. Das erleichtert die Abstimmung eines passenden Leistungsrahmens für die tatsächlichen Ausbauaufgaben.
Eine erforderliche Statik, Genehmigung oder besondere Fachplanung wird durch die Bündelung von Gewerken nicht automatisch ersetzt. Solche Aufgaben müssen dem geeigneten Beteiligten zugeordnet und mit den benötigten Ergebnissen benannt werden. Der mögliche Sanierungsumfang kann über die Seite Sanierung in München eingeordnet werden; die konkrete Beauftragung ergibt sich erst aus dem abgestimmten Angebot. Bereiten Sie für die Besichtigung außerdem Zugang zu den betroffenen Bereichen und eine Liste Ihrer wichtigsten Fragen vor. Kennzeichnen Sie in den vorhandenen Unterlagen, welche Bauteile erhalten werden sollen und wo Angaben fehlen. So können sichtbare Bedingungen, benötigte weitere Grundlagen und die vorgesehenen Arbeitspakete gezielt besprochen werden.
Ein gebündelter GU-Auftrag kann die Abstimmung des vereinbarten Ausbaubereichs übersichtlicher machen. Sie sprechen mit einem zentralen Ansprechpartner über zusammenhängende Pakete, statt jede Ausbauschnittstelle selbst zwischen mehreren Unternehmen zu vermitteln. Das ist besonders hilfreich, wenn Produkte, Vorarbeiten und Endmontagen eng voneinander abhängen. Der Vorteil entsteht aber aus dem tatsächlich übernommenen Koordinationsumfang, nicht allein aus der Zahl der Beteiligten.
Eine weitere Stärke ist der gemeinsame Leistungsstand. Wenn alle enthaltenen Pakete auf dieselben Pläne und Ziele bezogen werden, lässt sich eine Änderung im Zusammenhang besprechen. Sie können beispielsweise feststellen, welche Ausbaupositionen von einer anderen Raumaufteilung betroffen sind. Gesonderte Fachaufgaben bleiben trotzdem zu koordinieren; sie verschwinden durch die Bündelung nicht.
Dem stehen Grenzen gegenüber. Der Auftraggeber wählt unter Umständen weniger einzelne Ausführungsbetriebe direkt aus und muss genauer klären, welche Partnerleistungen zum Auftrag gehören. Die Bündelung ist außerdem nur dann übersichtlich, wenn Umfang und externe Zuarbeit ausreichend beschrieben sind. Ein unklarer Komplettauftrag kann genauso viele Rückfragen verursachen wie getrennte Aufträge.
Bei wenigen voneinander unabhängigen Arbeiten kann eine direkte Vergabe einfacher sein. Bei einem komplexen Vorhaben kann eine vorgezogene unabhängige Planung wichtiger sein als eine frühe Entscheidung für das Ausführungsmodell. Bewerten Sie deshalb dieselben Aufgaben in beiden Varianten: Wer beschreibt die Leistung, wer liefert Grundlagen, wer koordiniert und wer trifft Entscheidungen? Diese Gegenüberstellung liefert mehr Orientierung als ein pauschaler Vergleich von GU und Einzelvergabe.

Eine Alternative ist, zunächst die notwendigen Planungsgrundlagen gesondert entwickeln zu lassen und danach den abgegrenzten Ausbau gebündelt auszuschreiben. Das kann sinnvoll sein, wenn Nutzung, Eingriffsgrenzen oder technische Lösungen noch nicht ausreichend feststehen. Die Planung liefert dann den gemeinsamen Stand für verschiedene Angebote. Welche Fachdisziplinen benötigt werden, richtet sich nach dem konkreten Vorhaben.
Ein zweiter Weg ist die Vergabe nach getrennten Leistungspaketen. Ein Auftrag kann beispielsweise einen in sich zusammenhängenden Ausbauabschnitt erfassen, während eine andere Aufgabe separat organisiert wird. Wichtig ist die klare Anschlussgrenze. Eine räumliche Teilung allein genügt nicht, wenn gemeinsame Leitungen, Zugänge oder Lieferungen beide Pakete betreffen. Die Matrix bleibt daher auch bei dieser Variante nützlich.
Bei Einzelvergabe wählen Sie Unternehmen für einzelne Arbeiten direkt aus. Dafür müssen Informationen und Termine zwischen diesen Aufträgen zusammengeführt werden. Diese Koordination kann beim Auftraggeber liegen oder als eigene Leistung vereinbart werden. Sie sollten vorab prüfen, ob ausreichend Zeit, verständliche Unterlagen und benannte Ansprechpartner vorhanden sind. Einzelvergabe ist nicht automatisch günstiger, ebenso wenig ist ein GU-Auftrag automatisch schneller.

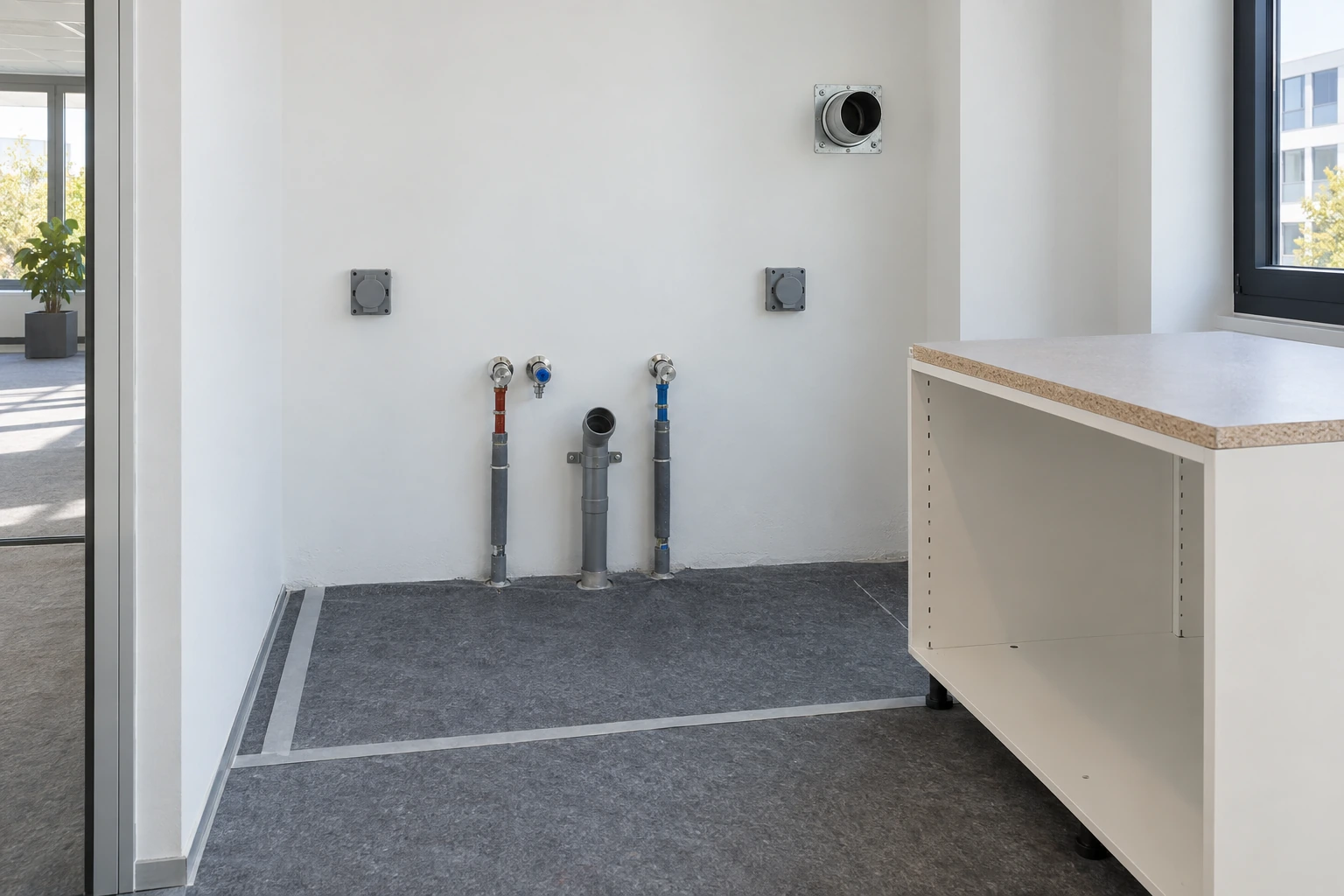

Eine weitere Möglichkeit ist eine spätere Ausbaustufe für echte Wahlpositionen. Eine zusätzliche Ausstattung kann getrennt umgesetzt werden, wenn die jetzigen Anschlüsse und Voraussetzungen sinnvoll vorbereitet sind. Technisch notwendige Leistungen dürfen dabei nicht nur zur Reduzierung des Angebotsumfangs ausgeblendet werden. Halten Sie fest, welcher nutzbare Zustand am Ende jeder Stufe erreicht werden soll und welche Aufgabe bewusst offenbleibt.
Die passende Variante ergibt sich aus dem Klärungsstand und dem gewünschten Aufwand der Beteiligten. Für alle Modelle gelten dieselben praktischen Fragen nach Umfang, Grundlagen und Übergabe. So können Sie eine Organisationsform wählen, ohne ungeklärte Aufgaben lediglich in einen anderen Vertrag zu verschieben.
Ein Generalunternehmer für den Bau in München sollte anhand der konkret vorgesehenen Aufgaben ausgewählt werden. Komplettbau beschreibt zunächst einen Wunsch nach gebündelter Fertigstellung. Eine nutzbare Leistungsübersicht erklärt dagegen, welche Planung, Ausführung und Koordination zum Auftrag gehören und welche Grundlagen andere Beteiligte bereitstellen müssen.
Prüfen Sie jede Position auf räumliche Grenze, erforderliche Zuarbeit und vorgesehenes Ergebnis. Vergleichen Sie Angebote erst mit demselben Planstand. Bei Eigenleistungen und externen Lieferanten braucht auch ein ausgeschlossener Teil einen benannten Ansprechpartner. So entsteht eine verständliche Grundlage für die spätere Ausführung.
Den abgegrenzten Ausbau mit BAYAZID anfragen und dafür Objektart, geplante Arbeitspakete, vorhandene Unterlagen sowie gesondert vorgesehene Fachleistungen zusammenstellen. Im Gespräch lässt sich der passende Angebotsumfang entwickeln und feststellen, welche offenen Grundlagen vor einer konkreten Beauftragung geklärt werden müssen.
Passende Leistungen für Ihr Projekt in München:
Ihr Ansprechpartner in München
Was bedeutet Komplettbau bei einem GU-Angebot?
Der Begriff muss durch konkrete Positionen erklärt werden. Im Innenausbau kann er einen gebündelten Ausbauumfang beschreiben, ohne sämtliche Gebäudeleistungen zu erfassen. Prüfen Sie enthaltene Räume, Bauteile, Vorarbeiten, Produkte und Endmontagen. Planung, technische Nachweise und gesonderte Lieferungen werden ausdrücklich zugeordnet. Erst aus dieser Beschreibung ergibt sich, welcher fertige Zustand tatsächlich angeboten wird.
Ist die Planung automatisch eingeschlossen?
Nein, aus der Bezeichnung Generalunternehmer folgt kein vollständiger Planungsumfang. Benennen Sie die benötigten Unterlagen und vereinbarten Ergebnisse. Eine gestalterische Abstimmung ist von erforderlicher technischer Fachplanung und anderen Nachweisen zu unterscheiden. Klären Sie außerdem, wer die Planungen beauftragt und wann ihre verwendbaren Ergebnisse für das Angebot oder die Ausführung bereitstehen müssen.
Wie unterscheiden sich Generalunternehmer oder Generalübernehmer?
Für die konkrete Auswahl sollten Sie die Ausführungsorganisation und die übernommenen Leistungen prüfen. Fragen Sie nach dem Vertragspartner, eigenen Arbeiten, vorgesehenen Partnerleistungen und ausdrücklich vereinbarten Planungsaufgaben. Die Bezeichnung allein erklärt weder jede Zuständigkeit noch den geschuldeten Endzustand. Vergleichen Sie die Modelle deshalb anhand derselben Leistungsmatrix und derselben benötigten Zuarbeit.
Welche Aufgaben bleiben beim Auftraggeber?
Unter anderem müssen Ziele, Entscheidungen und gesondert zu liefernde Grundlagen sinnvoll organisiert sein. Öffentlich-rechtliche Bauherrenpflichten werden durch die GU-Bezeichnung nicht pauschal aufgehoben. Tragen Sie erforderliche Anträge, Anzeigen oder Unterlagen mit ihrer zutreffenden Zuständigkeit ein. Lassen Sie für das Vorhaben fachlich klären, was tatsächlich benötigt wird und welche praktische Unterstützung ausdrücklich vereinbart werden soll.
Wie werden Eigenleistungen sinnvoll eingeplant?
Beschreiben Sie die eigene Aufgabe so konkret wie einen Fremdauftrag: Räume, Tätigkeiten, Materialien, vorgesehener Zeitpunkt und Übergabezustand. Stimmen Sie ab, welche anderen Leistungen darauf aufbauen. Eine selbst organisierte Lieferung braucht außerdem passende Produktdaten. Wenn sich Ihre Leistung verschiebt oder verändert, müssen die betroffenen Beteiligten rechtzeitig informiert und die Folgen abgestimmt werden.
Was muss bei externen Lieferanten geklärt werden?
Neben Lieferung und Montage sind häufig technische Daten und Anschlussmaße erforderlich. Legen Sie fest, wer diese Informationen beschafft, an welche zuständige Stelle sie gehen und wann sie gebraucht werden. Eine separat bestellte Küche oder Tür kann den Ausbau unmittelbar beeinflussen. Ein Ausschluss aus dem GU-Angebot sollte deshalb mit einer klaren Anschlusszuständigkeit verbunden sein.
Wie lassen sich unterschiedliche Angebote vergleichen?
Verwenden Sie dieselben Pläne, Mengen und gewünschten Ergebnisse. Ordnen Sie jede Position als enthalten, getrennt zu beauftragen, optional oder noch zu klären ein. Berücksichtigen Sie notwendige Nebenarbeiten und externe Zuarbeit. Die Endbeträge werden erst nach dieser Prüfung sinnvoll vergleichbar. Ungeklärte Annahmen bleiben sichtbar; sie dürfen keine vermeintlich bestätigten Leistungen ersetzen.
Ist bei einem Innenausbau immer eine Genehmigung nötig?
Das lässt sich aus dem Projektnamen nicht ableiten. Maßnahme, Nutzung und betroffene Bauteile bestimmen die notwendige Prüfung. Die BayBO enthält einen Genehmigungsgrundsatz mit Ausnahmen; Genehmigungsfreiheit bedeutet jedoch keine Befreiung von öffentlich-rechtlichen Anforderungen. Lassen Sie das konkrete Vorhaben fachlich einordnen und tragen Sie die tatsächlich erforderlichen Unterlagen oder Verfahren in Ihre Aufgabenübersicht ein.
Übernimmt der GU automatisch jede Fachleistung?
Nein. Erforderliche Fachaufgaben müssen mit ihrem Umfang und der dafür vorgesehenen qualifizierten Stelle benannt werden. Die Koordination einer technischen Leistung ist von ihrer fachlichen Planung und Ausführung zu unterscheiden. Prüfen Sie, ob diese Aufgaben im Angebot enthalten sind oder gesondert beauftragt werden. Pauschale Aussagen über eine Verantwortung für jede Gebäudeaufgabe sind keine ausreichende Leistungsbeschreibung.
Welche Unterlagen helfen bei der ersten Anfrage?
Hilfreich sind Objektart, vorhandener Grundriss, betroffene Räume und eine verständliche Beschreibung des gewünschten Endzustands. Ergänzen Sie zu erhaltende Bauteile, bekannte Bestandsfragen und bereits vorgesehene eigene oder externe Leistungen. Kennzeichnen Sie fehlende Planungen offen. Mit dieser Grundlage kann der passende Klärungs- und Angebotsumfang besprochen werden, ohne notwendige Aufgaben voreilig als vollständig enthalten anzunehmen.
