Planung mit System
Kernsanierung Haus ist mehr als eine einzelne Materialfrage. Die Planung beginnt mit der Klärung, was technisch notwendig, gestalterisch gewünscht und organisatorisch umsetzbar ist. Bei diesem Vorhaben treffen Bestand, Budget, Termine und mehrere Fachbereiche aufeinander. Wer diese Ebenen zu spät verbindet, riskiert unvollständige Angebote, Nachträge und einen Ablauf, der immer wieder angepasst werden muss.
Dieser Beitrag konzentriert sich auf die sichere Trennung zwischen geeigneten Eigenleistungen und Arbeiten, die qualifizierte Fachbetriebe ausführen und prüfen müssen. Der mögliche Umfang kann Planung, Schutzmaßnahmen, vorbereitender Rückbau, Boden- und Tapetenentfernung, Malerarbeiten, Elektro, Sanitär, Heizung, Tragwerk und dokumentierte Übergaben umfassen. Nicht jede Maßnahme ist bei jedem Objekt erforderlich. Deshalb ersetzt weder ein Quadratmeterwert noch eine allgemeine Checkliste die Sanierung aus einer Hand mit Bestandsprüfung und klarer Leistungsabgrenzung.
Sie erfahren, wie Ziele formuliert, Risiken bewertet, Kosten gegliedert und Arbeitsschritte freigegeben werden. Ergänzend zeigen die Leistungsübersicht von BAYAZID und der Beitrag Kernsanierung in München, welche angrenzenden Leistungen in die Planung einbezogen werden können. Rechtliche, statische oder energetische Fragen müssen je nach Objekt durch dafür qualifizierte Stellen geprüft werden.
Besonders relevant sind Schadstoffe, verdeckte Leitungen, Verletzungen, beschädigte Bauteile, blockierte Fachgewerke, fehlende Prüfungen und unklare Gewährleistungsschnittstellen. Solche Punkte werden nicht durch vorsichtige Formulierungen gelöst, sondern durch Unterlagen, Besichtigung, Fachplanung und dokumentierte Entscheidungen. Wer sein Vorhaben zunächst einordnen lassen möchte, kann über die persönliche Projektberatung einen Termin abstimmen.
Für Haus und Nutzung muss außerdem feststehen, welche Entscheidungen vor der Vergabe verbindlich werden und welche erst nach einer Öffnung des Bestands getroffen werden können. Diese Trennung schützt vor Scheingenauigkeit und schafft einen nachvollziehbaren Umgang mit Risiken.
In München wirken sich Zugang, Lagerfläche, Aufzug, Parkmöglichkeiten und Ruhezeiten auf die Ausführung aus. Solche Bedingungen sind keine Nebensache, sondern Bestandteil von Angebot, Terminplan und Baustelleneinrichtung.
Für Haus und Nutzung muss außerdem feststehen, welche Entscheidungen vor der Vergabe verbindlich werden und welche erst nach einer Öffnung des Bestands getroffen werden können. Diese Trennung schützt vor Scheingenauigkeit und schafft einen nachvollziehbaren Umgang mit Risiken.
Wer eine Eigenleistung Kernsanierung Haus plant oder das Haus kernsanieren Eigenleistung als Suchthema prüft, sollte jedes Arbeitspaket vorab fachlich abgrenzen.

Das Kernproblem ist die Lücke zwischen gewünschtem Ergebnis und bekanntem Bestand. Eigentümer möchten früh wissen, was das Kernsanieren eines Hauses mit Eigenleistung kostet und wie lange es dauert. Gleichzeitig sind nicht alle Bauteile sichtbar, Unterlagen können fehlen und Schnittstellen werden oft erst bei einer vollständigen Planung erkennbar. Besonders Schadstoffe, verdeckte Leitungen, Verletzungen, beschädigte Bauteile, blockierte Fachgewerke, fehlende Prüfungen und unklare Gewährleistungsschnittstellen können Umfang und Reihenfolge verändern.
Unklare Begriffe verschärfen das Problem. Ein Angebot kann unter demselben Projektnamen nur sichtbare Arbeiten enthalten, während ein anderes auch Rückbau, Technik, Schutz, Entsorgung und Dokumentation berücksichtigt. Preise sind dann nicht vergleichbar. Die Abgrenzung zwischen professionelle Renovierung und technischer Sanierung sollte deshalb vor der Angebotsanfrage erfolgen.
Ziel ist ein freigegebener Leistungsrahmen. Er hält fest, welche Bauteile erhalten, repariert oder ersetzt werden, welche Qualität erwartet wird und welche Entscheidungen der Auftraggeber bis zu welchem Termin treffen muss. Eine strukturierte Planung und Interior Design verbindet Nutzung, Technik und Gestaltung, bevor einzelne Gewerke ihre Arbeit beginnen.
Außerdem werden bekannte Leistungen, Annahmen und offene Risiken getrennt. Für offene Punkte braucht es Prüfzeitpunkt, Verantwortung und Budgetregel. Die Bauleitung und Projektmanagement kann Planstände, Freigaben, Terminfolgen und Kostenänderungen zusammenführen. So lautet das Ziel nicht, jede Unsicherheit zu leugnen, sondern mit verbleibenden Unbekannten kontrolliert umzugehen.
Eine nachvollziehbare Zieldefinition beantwortet schließlich drei Fragen: Was muss zwingend funktionieren, welche Qualität ist vereinbart und welche Option darf entfallen, wenn ein Bestandsrisiko eintritt? Der Ratgeber Leitfaden zur Kernsanierung hilft, diese Entscheidungen in die richtige Reihenfolge zu bringen.
Das Ziel ist eine aktuelle Entscheidungsgrundlage, die Plan, Leistungsbeschreibung, Kostenstand und Terminfolgen miteinander verbindet. Werden Änderungen beschlossen, müssen alle vier Ebenen gleichzeitig nachgeführt werden.
Kernsanierung Haus mit Eigenleistung ist kein festes Sparpaket. Entscheidend sind Zustand, Nutzungsziel, persönliche Erfahrung und die Eingriffstiefe. Zur Grundlagenermittlung gehören Pläne, Aufmaß, Sichtprüfung und die Bewertung betroffener Bauteile. Erst danach werden geeignete Eigenleistungen, fachlich zu begleitende Aufgaben und ausschließlich professionell auszuführende Arbeiten getrennt.
Als Eigenleistung eignen sich vor allem klar abgrenzbare, kontrollierbare Arbeiten ohne Eingriff in tragende Bauteile oder sicherheitsrelevante Technik. Dazu können nach Freigabe das Entfernen von Tapeten, schwimmend verlegten Bodenbelägen, Mobiliar und einfachen Einbauten sowie spätere Malerarbeiten gehören. Auch dann sind Staubschutz, Werkzeug, Entsorgung und eine mängelfreie Übergabe Teil der Leistung.
Vor Rückbauarbeiten muss geklärt sein, ob Schadstoffe vorhanden sein können. Für Asbest gelten die Vorgaben der TRGS 519 der BAuA; verdächtige Materialien werden nicht eigenmächtig bearbeitet. Tragende oder aussteifende Bauteile, Dach, Abdichtung sowie unbekannte Installationsbereiche brauchen eine fachliche Bewertung vor jeder Öffnung.
Elektro-, Gas-, Trinkwasser- und Heizungsarbeiten gehören in qualifizierte Hände. Die Sanitär- und Elektroinstallationen plant Leitungswege, Anschlüsse, Messungen und dokumentierte Inbetriebnahmen. Eigentümer können Arbeitsbereiche vorbereiten oder nach Freigabe wieder schließen, dürfen dadurch aber keine Prüfung verdecken. Die konkrete Abgrenzung wird mit dem jeweiligen Fachbetrieb schriftlich vereinbart.
Private Bauherren müssen auch ihre Helfer und den Unfallschutz berücksichtigen. Die Informationen der BG BAU für private Bauherren erläutern Melde- und Versicherungsthemen. Persönliche Schutzausrüstung, sichere Arbeitsmittel, Unterweisung und realistische Belastungsgrenzen bleiben unabhängig vom Versicherungsstatus notwendig.
Die Organisation verbindet Eigenleistung mit dem Bauzeitenplan. Fachunternehmen erhalten definierte Ausgangszustände und prüfen die Vorleistung, bevor ihr Gewerk beginnt. Eine Bauleitung und Projektmanagement kann Übergaben, Freigaben und Folgen bei Verzögerungen festhalten. Das Mischmodell funktioniert nur, wenn der Eigentümer nicht spontan in bereits vergebene Leistungen eingreift.
In München beeinflussen Zufahrt, Parkraum, Lagerflächen, Container und mögliche Ruhezeiten den Rückbau und die Entsorgung. Abbruch- und Entkernungsarbeiten und Bauendreinigung können deshalb auch bei Eigenleistung sinnvolle Ergänzungen sein. Reihenfolge der Sanierungsarbeiten hilft, die eigenen Arbeitspakete in den Gesamtbauablauf einzuordnen.
Wichtig ist die Unterscheidung zwischen sichtbarer Qualität und technisch notwendiger Leistung. Eine hochwertige Oberfläche kann einen mangelhaften Untergrund nicht ersetzen. Umgekehrt muss eine technisch richtige Lösung so beschrieben sein, dass das erwartete sichtbare Ergebnis überprüfbar bleibt.
Zur Grundlage gehört auch die Frage, wer prüft, freigibt und dokumentiert. Ohne diese Zuordnung bleibt selbst ein ausführlicher Terminplan unverbindlich, weil Übergaben zwischen den Gewerken nicht eindeutig geregelt sind.

Bestand absichern
Vor der Ausführung werden Unterlagen, Maße und erkennbare Bauteilzustände zusammengeführt. Abweichungen zwischen Plan und Realität werden markiert. Kritische Bereiche erhalten eine Prüfstrategie: zerstörungsfreie Untersuchung, gezielte Öffnung oder Bewertung nach dem kontrollierten Rückbau. So entsteht eine belastbare Grundlage für die sichere Trennung zwischen geeigneten Eigenleistungen und Arbeiten, die qualifizierte Fachbetriebe ausführen und prüfen müssen.
Leistung beschreiben
Der Leistungsbeschrieb benennt nicht nur Endprodukte. Er enthält Vorarbeiten, Schutz, Demontage, Entsorgung, Untergrund, Anschlüsse, Prüfungen und Wiederherstellung. Für Planung, Schutzmaßnahmen, vorbereitender Rückbau, Boden- und Tapetenentfernung, Malerarbeiten, Elektro, Sanitär, Heizung, Tragwerk und dokumentierte Übergaben werden Mengen, Qualitäten und Schnittstellen festgelegt. Die Planung und Interior Design liefert dazu Pläne und Bemusterungen; die Bauleitung und Projektmanagement ordnet Verantwortungen und Freigaben zu.
Technik koordinieren
Elektro, Sanitär, Heizung und Lüftung werden gemeinsam mit Grundriss und Ausstattung geplant. Die Sanitär- und Elektroinstallationen berücksichtigt Leitungswege, Gefälle, Schallschutz, Brandschutz, Wartung und leistungsstarke Verbraucher. Erst nach Prüfung der Rohinstallation folgen fachgerechte Verputzarbeiten, Trockenbau, Estrich und Abdichtung.
Qualität definieren
Sichtbare Qualität braucht konkrete Kriterien. Ebenheit, Oberflächenstufe, Fugenbild, Sockel, Türanschlüsse, Schalter und Sanitärobjekte werden eindeutig festgelegt. Bei Fliesen- und Parkettarbeiten zählen Untergrund, Restfeuchte und Aufbauhöhe; Maler- und Lackierarbeiten benötigen eine definierte Vorleistung. Mess-, Prüf- und Produktunterlagen werden einer Leistung und einem Übergabezeitpunkt zugeordnet.
Entscheidungen führen
Offene Fragen stehen in einer Entscheidungsliste mit Verantwortlichem, Frist sowie Kosten- und Terminfolge. Änderungen werden vor Ausführung schriftlich beschrieben und freigegeben. Ein aktueller Planstand ersetzt widersprüchliche Einzelabsprachen. Die Übersicht Generalunternehmer in München zeigt, warum diese Disziplin besonders an Gewerkeschnittstellen wichtig ist.
Termine absichern
Der Bauzeitenplan folgt technischen Abhängigkeiten statt Wunschdaten. Lieferzeit, Trocknung, Prüfung, Freigabe und Puffer werden sichtbar. Fenster, Türen, Fliesen, Sanitärobjekte oder Maßanfertigungen werden rechtzeitig bestellt. Bei Arbeiten an der Hülle wird die Fenster- und Türmontage in das energetische und konstruktive Konzept eingebunden.
Abnahme vorbereiten
Abnahme beginnt nicht am letzten Tag. Verdeckte Leistungen werden vorher fotografiert und geprüft, Mängel laufend dokumentiert und Funktionen getestet. Revisionsunterlagen, Messprotokolle und Pflegehinweise werden während der Ausführung gesammelt. Wer den geplanten Umfang prüfen lassen möchte, kann über die persönliche Projektberatung eine Projektbesprechung vereinbaren.
Für das Kernsanieren eines Hauses mit Eigenleistung werden Muss-Leistungen, sinnvolle Ergänzungen und echte Optionen getrennt. Diese Priorisierung ermöglicht Entscheidungen, wenn ein Befund oder ein Angebot den vorgesehenen Budgetrahmen verändert.
Jede technische Festlegung wird auf ihre Folgen für angrenzende Bauteile geprüft. Leitungsweg, Aufbauhöhe, Schall-, Brand- und Feuchteschutz sowie spätere Wartung dürfen nicht unabhängig voneinander betrachtet werden.

Belastbare Kosten für das Kernsanieren eines Hauses mit Eigenleistung entstehen aus Mengen und Leistungen, nicht aus der Überschrift des Projekts. Frühe Quadratmeterwerte können Szenarien vergleichen, ersetzen aber weder Aufmaß noch Angebotsprüfung. Besonders relevant sind realistisch verfügbare Arbeitszeit, Werkzeug und Schutzausrüstung, Entsorgung und Transport, Prüfung und Nacharbeit, Terminfolgen für Fachgewerke. Je weniger davon geklärt ist, desto größer bleibt die Spannweite.
KostenblockTypische InhaltePrüffragePlanung und PrüfungAufmaß, Fachplanung, NachweiseSind Unterlagen und Freigaben enthalten?Rückbau und SchutzDemontage, Staubschutz, EntsorgungWelche Mengen und Risiken sind angesetzt?TechnikElektro, Sanitär, Heizung, LüftungSind Anschlüsse und Prüfungen vollständig?AusbauWände, Böden, Bad, Türen, OberflächenWelche Qualität und Vorleistung gilt?SteuerungBauleitung, Termine, DokumentationWer koordiniert und kontrolliert?Reserveoffene BestandsrisikenWann darf der Puffer verwendet werden?
Ein Angebot wird auf Vollständigkeit geprüft: Baustelleneinrichtung, Transport, Schutz, Nebenarbeiten, Geräte, Entsorgung, Gerüst, Abschlussdokumentation und Umsatzsteuer müssen richtig zugeordnet sein. Altbauwohnung sanieren und Wohnungskosten pro Quadratmeter zeigen, warum ähnlich klingende Endpreise einen anderen Leistungsumfang enthalten können.
Bestandsrisiken gehören in eine Reserve, deren Zweck schriftlich feststeht. Sie ist nicht automatisch ein Budget für spätere Komfortwünsche. Nach einem definierten Prüfpunkt kann entschieden werden, ob ein Teil der Reserve für Optionen freigegeben wird. Eine laufende Kostenübersicht verbindet Auftrag, Nachträge, offene Entscheidungen und verbleibenden Puffer.
Auch Eigenleistungen brauchen eine realistische Bewertung. Material, Werkzeug, Schutz, Entsorgung, Gewährleistungsschnittstellen und Terminfolgen verschwinden nicht, nur weil keine Handwerkerrechnung vorliegt. Wer eine gebündelte Kalkulation erwägt, findet in den Generalunternehmer-Leistungen Hinweise zum Leistungsumfang.
Eine Kostenübersicht sollte Auftragssumme, bereits freigegebene Änderungen, offene Entscheidungen und verbleibende Reserve getrennt zeigen. So ist erkennbar, ob eine Abweichung aus zusätzlichem Umfang, höherer Qualität oder einem echten Bestandsrisiko entsteht.
Bei Angebotsvergleichen zählt deshalb nicht die niedrigste Endsumme, sondern die gleiche Leistungsbasis. Fehlende Positionen müssen vor der Vergabe ergänzt oder als klar bezifferte Bauherrenleistung ausgewiesen werden.
Eine Kostenübersicht sollte Auftragssumme, bereits freigegebene Änderungen, offene Entscheidungen und verbleibende Reserve getrennt zeigen. So ist erkennbar, ob eine Abweichung aus zusätzlichem Umfang, höherer Qualität oder einem echten Bestandsrisiko entsteht.
Kosten sparen Kernsanierung gelingt nur, wenn Werkzeug, Schutz, Entsorgung, Nacharbeit und Zeit ehrlich mitgerechnet werden. Ein unterschätztes Eigenleistung Risiko kann teurer werden als die ursprünglich vermiedene Leistung.

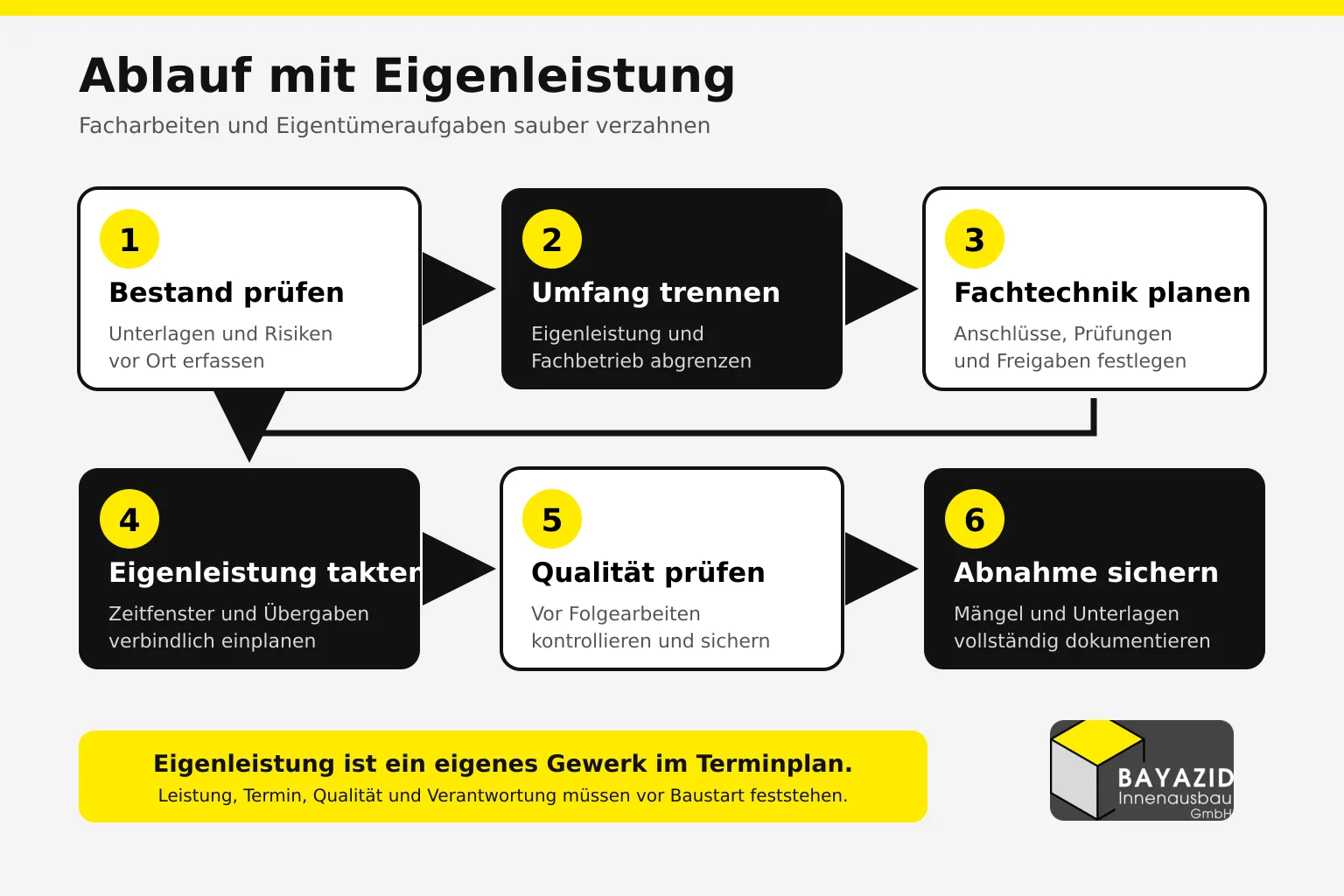

1. Bestand und Risiken prüfen
Ziele, Muss-Leistungen und Optionen werden schriftlich priorisiert. Budget und gewünschter Fertigstellungstermin erhalten eine nachvollziehbare Grundlage.
2. Arbeitspakete sauber trennen
Unterlagen, Maße und erkennbare Befunde werden zusammengeführt. Offene Prüfungen erhalten Verantwortliche und Termine.
3. Fachbetriebe früh einbinden
Grundriss, Technik, Materialien und Detailpunkte werden aufeinander abgestimmt. Notwendige Zustimmungen werden vor Vergabe geklärt.
4. Schutz und Entsorgung planen
Leistungen, Mengen, Qualitäten und Ausschlüsse werden vergleichbar beschrieben. Vertrag, Zahlungsplan und Nachtragsweg werden geprüft.
5. Eigenleistung terminieren
Logistik, Schutz, Baustrom, Bauwasser, Entsorgung und Materialtermine werden organisiert. Betroffene Personen erhalten notwendige Informationen.
6. Übergaben dokumentieren
Die Arbeiten beginnen kontrolliert. Neue Befunde werden dokumentiert und bewertet, bevor Folgegewerke Fakten schaffen.
7. Facharbeiten prüfen lassen
Technische Installationen und Untergründe werden vor dem Verdecken geprüft. Danach folgen Ausbau und Oberflächen in abgestimmter Reihenfolge.
8. Oberflächen fertigstellen
Funktionen, sichtbare Qualität und Unterlagen werden kontrolliert. Mängel, Fristen und Übergabe werden in einem Protokoll festgehalten.
Der detaillierte Beitrag Badkosten pro Quadratmeter erklärt die Abhängigkeiten zwischen Rückbau, Installation und Ausbau. Für die Baustellensteuerung kann die Bauleitung und Projektmanagement Zuständigkeiten, Besprechungen, Fotodokumentation und Rechnungsprüfung zusammenführen.
Zwischen den Arbeitsschritten liegen Prüf- und Freigabepunkte. Erst nach dokumentierter Kontrolle darf die nächste Leistung verdecken, überbauen oder belasten, was zuvor hergestellt wurde.
Der Terminplan enthält neben Arbeitszeiten auch Bestellung, Lieferung, Trocknung, Prüfung, Entscheidung und Abnahme. Dadurch werden kritische Abhängigkeiten sichtbar, bevor sie Stillstand verursachen.
Zwischen den Arbeitsschritten liegen Prüf- und Freigabepunkte. Erst nach dokumentierter Kontrolle darf die nächste Leistung verdecken, überbauen oder belasten, was zuvor hergestellt wurde.
Wer professionelle Handwerker ergänzen und die Sanierung selbst organisieren möchte, braucht feste Übergabetermine und einen einheitlichen Planstand.

Ohne Schadstoffprüfung zurückbauen. Ohne belegbaren Bestand entsteht ein genauer Preis für eine ungenaue Leistung. Annahmen und Risiken müssen getrennt ausgewiesen werden.
Elektro oder Leitungen selbst verändern. Technische Abhängigkeiten werden übersehen und fertige Leistungen später wieder geöffnet oder angepasst.
Eigene Arbeitszeit zu knapp kalkulieren. Fehlende Zustimmung oder Prüfung verschiebt den Baustart und kann eine bereits bestellte Lösung unbrauchbar machen.
Schutz und Entsorgung unterschätzen. Material und Gestaltung bestimmen Anschlüsse oder Aufbauhöhen, obwohl die technische Grundlage noch nicht freigegeben ist.
Fachgewerke durch Verzögerung blockieren. Bei einem späteren Befund fehlt finanzieller Spielraum. Optionen dürfen erst nach kritischen Prüfungen freigegeben werden.
Übergaben nur mündlich durchführen. Mängel, Fristen und Unterlagen bleiben unklar. Eine dokumentierte Abnahme schützt beide Vertragsseiten.
Häufig kommt hinzu, dass Referenzbilder an die Stelle einer Leistungsprüfung treten. Gute Fotos belegen nicht automatisch Organisation, Nachweise oder einen vollständigen Vertrag. Die Auswahl eines Partners sollte Angebot, Zuständigkeit, erreichbare Ansprechpartner und passende veröffentlichte Projekte gemeinsam bewerten.
Weitere typische Termin- und Kostenfallen erläutert Kosten und Nutzen vergleichen. Entscheidend ist ein Verfahren, das Abweichungen früh sichtbar macht, bevor sie mehrere Folgegewerke betreffen.
Ein weiterer Fehler ist die Annahme, eine spätere Entscheidung bleibe ohne Terminfolge. Muss ein Folgegewerk warten oder erneut anreisen, entstehen Aufwand und Verschiebungen, selbst wenn sich die Materialkosten kaum verändern.
Ebenso problematisch sind mündliche Absprachen ohne aktualisierte Unterlagen. Auf der Baustelle zählt nicht nur, was besprochen wurde, sondern welche freigegebene Information das ausführende Gewerk tatsächlich erreicht.
Entscheidungen statt Wunschlisten. Legen Sie für jedes relevante Bauteil fest, ob es bleibt, repariert oder ersetzt wird. Offene Punkte benötigen Frist, Verantwortlichen und eine Regel für Kostenfolgen.
Schnittstellen sichtbar machen. Eine Liste benennt, wer öffnet, prüft, schließt, schützt und dokumentiert. Das ist besonders zwischen Sanitär- und Elektroinstallationen, Trockenbau, Abdichtung, Boden und Malerarbeiten wichtig.
Angebote abgrenzen. Fordern Sie Mengenbasis, Annahmen, Ausschlüsse und Bauherrenleistungen. Prüfen Sie außerdem, ob Materialtransport, Entsorgung, Baustelleneinrichtung und Abschlussunterlagen enthalten sind.
Freigabepunkte planen. Kontrollieren Sie Leitungen vor dem Schließen, Abdichtung vor Belägen, Untergrund vor Oberflächen und Funktionen vor der Schlussabnahme. Die Bauleitung und Projektmanagement kann diese Punkte im Terminplan verankern.
Einzug rückwärts planen. Rechnen Sie Abnahme, Mängelbeseitigung, Bauendreinigung und Möbellieferung vor dem gewünschten Nutzungsbeginn ein. Ein einziger Endtermin ohne Meilensteine reicht nicht.
Fotografieren Sie verdeckte Leitungen und kritische Anschlüsse vor dem Schließen. Ergänzen Sie die Bilder um Raum, Datum und Bezug zum Plan, damit die Dokumentation später nutzbar bleibt.
Prüfen Sie Rechnungen gegen Auftrag, Leistungsstand und freigegebene Änderungen. Eine reine Prozentangabe zum Baufortschritt reicht bei unterschiedlichen Gewerken und Materialvorauszahlungen nicht aus.
Die BAYAZID Innenausbau GmbH begleitet private und gewerbliche Auftraggeber bei Sanierung, Renovierung und Innenausbau in München und Umgebung. Das veröffentlichte Leistungsspektrum umfasst Beratung, Planung, Generalunternehmerleistungen, Bauleitung, Projektmanagement und verschiedene Ausbaugewerke.
Das Unternehmen beschreibt sich als meistergeführten Innenausbau-Betrieb. Weitere geprüfte Angaben zu Team, Qualifikation und Ansprechpartnern finden Sie unter BAYAZID Innenausbau. Welche Leistungen für das Kernsanieren eines Hauses mit Eigenleistung erforderlich sind, wird anhand des konkreten Objekts und nicht aus einer Pauschale abgeleitet.
Über die persönliche Projektberatung können Eigentümer und Projektverantwortliche den Bestand, Ziele und mögliche nächste Schritte besprechen. Daraus kann ein nachvollziehbarer Leistungsumfang mit passenden Zuständigkeiten entwickelt werden.
Grundlage bleibt eine objektbezogene Prüfung. Erst daraus entstehen ein nachvollziehbarer Leistungsumfang, eine belastbare Terminfolge und ein Angebot, das zum tatsächlichen Projekt passt.
Das folgende Szenario ist ein neutrales Planungsbeispiel und kein veröffentlichtes Projekt von BAYAZID. Ausgangspunkt ist ein Einfamilienhaus, bei dem Eigentümer Tapeten, freigegebene Bodenbeläge und nichttragende Einbauten entfernen und nach Abschluss der Facharbeiten ausgewählte Räume selbst streichen. Gewünscht sind zeitgemäße Nutzung, technisch sichere Lösungen und ein Kostenrahmen, der nicht erst nach Beginn der Arbeiten erklärt werden kann.
Ein unstrukturierter Start würde sofort sichtbare Materialien auswählen und einzelne Preise abfragen. Stattdessen werden zunächst Unterlagen, Maße und erkennbare Risiken erfasst. Anschließend entstehen zwei Varianten: ein zwingender technischer Umfang und eine erweiterte Lösung mit zusätzlichen Komfort- oder Gestaltungswünschen. Beide Varianten verwenden dieselbe Qualitätsbasis.
Die Kostenplanung trennt sichere Leistungen, wahrscheinliche Zusatzarbeiten und echte Optionen. Für verdeckte Bauteile wird ein Prüfpunkt nach dem Rückbau vorgesehen. Erst wenn der Befund vorliegt, entscheidet der Auftraggeber über Reserve und optionale Ausstattung. So bleiben Wünsche möglich, ohne den Risikopuffer vorzeitig aufzubrauchen.
Im Terminplan stehen nicht nur Gewerke, sondern auch Freigaben. Leitungen werden vor dem Verschließen dokumentiert, Untergründe vor Belägen kontrolliert und Funktionen vor der Übergabe getestet. Änderungen werden mit Mengen, Kosten, Liefertermin und betroffenen Folgegewerken fortgeschrieben.
Das Beispiel verdeutlicht die sichere Trennung zwischen geeigneten Eigenleistungen und Arbeiten, die qualifizierte Fachbetriebe ausführen und prüfen müssen. Es verspricht kein identisches Ergebnis für andere Objekte. Verifizierte Arbeiten des Unternehmens finden Sie ausschließlich in der Übersicht veröffentlichte Projekte. Für eine Übertragung auf den eigenen Bestand ist eine objektbezogene Prüfung erforderlich.
Das Beispiel zeigt, dass Planung nicht jede Unbekannte beseitigt. Sie legt jedoch fest, wann ein Befund bewertet wird, wer entscheidet und wie Kosten sowie Termine fortgeschrieben werden.
Nach jeder Änderung werden Plan, Mengen, Liefertermine und Folgegewerke gemeinsam aktualisiert. So bleibt nicht nur die Zeichnung, sondern der gesamte Projektstand konsistent.
Vorteile. klar begrenzte Eigenleistungen können direkte Arbeitskosten reduzieren und die Beteiligung am Projekt erhöhen. Werden Planung, Technik und Ausbau gemeinsam betrachtet, sinkt das Risiko widersprüchlicher Einzellösungen. Entscheidungen können anhand eines Gesamtbudgets und einer zusammenhängenden Terminfolge getroffen werden.
Nachteile. Zeitbedarf, Haftung, Arbeitssicherheit, Schnittstellen und mögliche Nacharbeit bleiben beim Eigentümer. Verdeckte Befunde können trotz angemessener Vorbereitung auftreten. Außerdem bindet eine umfassende Maßnahme Entscheidungen, Kapital und organisatorische Aufmerksamkeit über einen längeren Zeitraum.
Sinnvoll ist das gewählte Modell, wenn Zustand, Nutzungsdauer und Projektziele zusammenpassen. Weniger sinnvoll kann es sein, wenn nur einzelne Oberflächen betroffen sind oder wichtige Voraussetzungen noch ungeklärt bleiben. Aufgaben und Haftung des GU unterstützt bei der Abwägung der passenden Eingriffstiefe.
Die Entscheidung sollte deshalb nicht allein nach dem Anfangspreis fallen. Nutzungsdauer, Folgemaßnahmen, organisatorischer Aufwand und die Risiken des Bestands gehören in denselben Vergleich.

Als Alternative kommen eine vollständige Vergabe, ein betreutes Mischmodell mit fest definierten Eigenleistungspaketen oder eine Sanierung in voneinander getrennten Bauabschnitten infrage. Entscheidend ist, dass jede Variante denselben Ausgangszustand, dieselben Qualitätsanforderungen und denselben Betrachtungszeitraum verwendet. Sonst wird eine kleine Sofortmaßnahme mit einer langfristigen Gesamtlösung verglichen.
Eine Etappierung funktioniert nur mit einem Gesamtplan. Leitungsreserven, Anschlüsse, Aufbauhöhen und spätere Öffnungen werden vor der ersten Baustufe berücksichtigt. Die professionelle Renovierung ist geeignet, wenn vor allem sichtbare Gebrauchsspuren betroffen sind und der technische Bestand nachweislich weiter genutzt werden kann.
Bei höherem Erneuerungsbedarf kann die Sanierung aus einer Hand wirtschaftlicher sein als wiederholte Einzelbaustellen. Eine dritte Möglichkeit ist die Bündelung klar definierter Fachlose über Generalunternehmer-Leistungen. Der Variantenvergleich sollte Investition, Folgekosten, Ausfallzeit und Risiko gemeinsam bewerten.
Ablauf der Badsanierung und Haus in München modernisieren bieten zusätzliche Perspektiven für die Auswahl des passenden Umfangs.
Unabhängig von der Variante müssen spätere Schritte vorbereitet werden. Neue Oberflächen sollten nicht dort entstehen, wo absehbar noch Leitungen, Abdichtungen oder tragende Bauteile bearbeitet werden.
Kernsanierung Haus wird planbar, wenn Zustand, Ziel, Leistungsumfang und Verantwortung vor dem Baustart geklärt sind. Preise benötigen eine nachvollziehbare Basis; Termine müssen Lieferung, Prüfung, Trocknung und Freigabe enthalten. Dokumentierte Änderungen und Abnahmen halten Kosten, Qualität und Ausführung zusammen. Wer das Kernsanieren eines Hauses mit Eigenleistung objektbezogen einordnen möchte, kann über die persönliche Projektberatung eine Beratung anfragen.
Ihr Ansprechpartner in München
Was gehört dazu?
Der konkrete Umfang ergibt sich aus Bestand und Ziel. Bei diesem Vorhaben können Planung, Schutzmaßnahmen, vorbereitender Rückbau, Boden- und Tapetenentfernung, Malerarbeiten, Elektro, Sanitär, Heizung, Tragwerk und dokumentierte Übergaben betroffen sein. Der Projektname allein legt keine Leistung fest. Ein belastbarer Leistungsbeschrieb trennt Erhalt, Reparatur, Austausch, Nebenarbeiten und Dokumentation. Erst danach lassen sich Angebote sinnvoll vergleichen.
Was kostet es?
Eine seriöse Summe benötigt Besichtigung, Mengen und Qualitätsdefinition. Wichtige Kostentreiber sind realistisch verfügbare Arbeitszeit, Werkzeug und Schutzausrüstung, Entsorgung und Transport, Prüfung und Nacharbeit, Terminfolgen für Fachgewerke. Allgemeine Quadratmeterwerte dienen höchstens einer frühen Orientierung. Sie sind kein Angebot und müssen darauf geprüft werden, welche Leistungen, Nebenkosten und Umsatzsteuer enthalten sind.
Wie lange dauert es?
Die Dauer hängt nicht nur von Fläche oder Zahl der Räume ab. Planung, Genehmigungen, Lieferzeiten, Rückbau, Trocknung, Prüfungen und Gewerkefolge bestimmen den Termin. Ein belastbarer Plan trennt Vorbereitung und Ausführung und enthält Entscheidungstermine, Puffer, Abnahme sowie Mängelbeseitigung.
Genehmigung nötig?
Nicht jede Innenarbeit benötigt eine Genehmigung. Tragende Eingriffe, Nutzung, Brandschutz, äußere Veränderungen, Denkmalschutz oder Gemeinschaftseigentum können jedoch ein Verfahren oder eine Zustimmung auslösen. Die Lage muss vor Vergabe objektspezifisch durch zuständige und gegebenenfalls rechtlich beratende Stellen geprüft werden.
Welche Reserve?
Die Reserve richtet sich nach Untersuchungstiefe und verbleibendem Risiko. Ein gut dokumentiertes, geöffnetes Objekt benötigt eine andere Vorsorge als ein Altbau ohne Pläne. Der Puffer sollte für definierte Bestandsrisiken reserviert und erst nach vereinbarten Prüfpunkten für optionale Wünsche freigegeben werden.
Einzelne Gewerke?
Eine Einzelvergabe ist möglich, überträgt aber mehr Schnittstellen- und Terminsteuerung auf den Auftraggeber. Bei einem Generalunternehmer werden mehrere Leistungen vertraglich gebündelt. Beide Modelle benötigen eindeutige Planung, Zuständigkeiten, Freigaben und Abnahmen. Entscheidend ist die Qualität der Organisation, nicht nur die Zahl der Verträge.
Wohnen währenddessen?
Das hängt von Eingriffstiefe, Sicherheitslage und funktionierender Versorgung ab. Fallen Wasser, Strom, Heizung oder Sanitärbereiche aus, ist eine Nutzung häufig nicht praktikabel. Bewohntes Bauen erhöht Schutz-, Reinigungs- und Koordinationsaufwand und kann den Ablauf verlängern. Eine Ersatzlösung gehört früh in Termin und Budget.
Was zuerst klären?
Zuerst werden Nutzung, Muss-Leistungen und Bestand geklärt. Danach folgen Grundriss, Tragwerk, Technik und erforderliche Zustimmungen. Materialien und sichtbare Oberflächen werden auf diese Grundlagen abgestimmt. Die häufige Fragen zu Bauprojekten und Kosten der Altbausanierung geben zusätzliche Orientierung; sie ersetzen keine Prüfung des konkreten Objekts.
