Innenausbau effizient umsetzen: Wie Zeitplan, Budget und Gewerke sauber zusammenspielen

Innenausbau effizient umsetzen: Erfahren Sie, wie Zeitplan, Budget und Gewerke sauber zusammenspielen.

Logo von rigips mit blauem und grauem Quadrat.
18
Min
07/2026
Innenausbau effizient umsetzen: Wie Zeitplan, Budget und Gewerke sauber zusammenspielen
Innenausbau effizient umsetzen: Wie Zeitplan, Budget und Gewerke sauber zusammenspielen

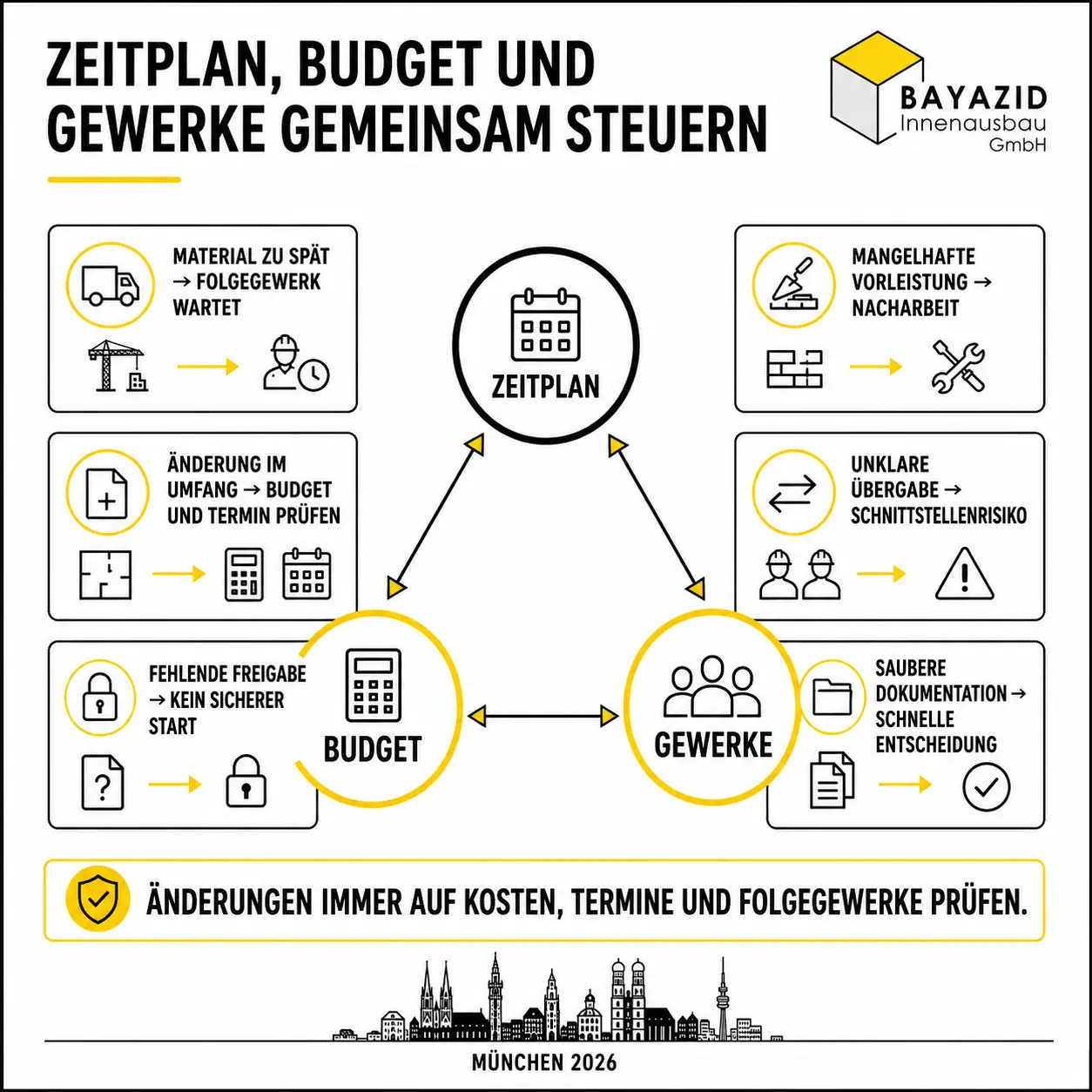

Ein effizienter Innenausbau entsteht nicht dadurch, dass jedes Gewerk für sich möglichst schnell arbeitet. Entscheidend ist, dass Entscheidungen, Material, Vorleistungen und Freigaben genau dann bereitstehen, wenn sie gebraucht werden. Eine Trockenbauwand kann handwerklich einwandfrei sein und den Terminplan trotzdem gefährden, wenn Elektropositionen ungeklärt bleiben. Ein Boden kann rechtzeitig geliefert werden und dennoch unbrauchbar auf der Baustelle liegen, solange Restfeuchte, Untergrund oder Raumtemperatur nicht freigegeben sind. Effizienz bedeutet deshalb: Der gesamte Bauablauf wird als zusammenhängendes System geplant.

Für Eigentümer ist das besonders wichtig, weil Zeit, Budget und Qualität nicht getrennt gesteuert werden können. Eine verspätete Materialentscheidung verschiebt nicht nur einen Termin. Sie kann zusätzliche Anfahrten, Zwischenlagerung, Umplanung und Leerlauf auslösen. Ein sehr enger Zeitplan spart ebenfalls nicht automatisch Geld. Werden Trocknungs-, Prüf- oder Abnahmezeiten gestrichen, steigt das Risiko, dass fertige Flächen erneut geöffnet oder nachgebessert werden müssen. Wer den Innenausbau effizient umsetzen möchte, braucht daher einen realistischen Takt, eindeutige Zuständigkeiten und ein Leistungsverzeichnis, das die Schnittstellen sichtbar macht.

Dieser Beitrag zeigt, wie Innenausbau-Zeitplan, Budget, Materialbeschaffung und Gewerke aufeinander abgestimmt werden. Bei den Kosten verwenden wir ausschließlich Positionen aus dem BAYAZID vorliegenden SIRADOS-/GAEB-Preisarchiv mit Datenstand 28. Juli 2026. Die Werte sind Netto-Einheitspreise einzelner LV-Leistungen und kein pauschales Endkundenangebot. Gerade bei kleinen Bauabschnitten ist diese Unterscheidung wichtig: Baustelleneinrichtung, Anfahrt, Schutzmaßnahmen und Koordination verteilen sich auf weniger Menge. Ein kleines Einzelprojekt kann dadurch je Quadratmeter teurer sein als ein größerer, vollständig gebündelter Ausbau.

Ziel ist kein theoretischer Idealplan, sondern ein belastbarer Entscheidungsrahmen. Sie erfahren, welche Unterlagen vor Baustart fertig sein sollten, wie Freigabepunkte Doppelarbeit verhindern und warum ein vollständiges Angebot für den Innenausbau mehr braucht als eine Liste gewünschter Oberflächen.

Innenausbau effizient umsetzen: Wie Zeitplan, Budget und Gewerke sauber zusammenspielen
Tempo ohne Leerlauf

Auf vielen Baustellen wird der Terminplan als Kalender verstanden: Montag beginnt der Rückbau, in Woche zwei kommt der Trockenbau, danach folgen Elektro, Maler und Boden. Diese Reihenfolge sieht ordentlich aus, beantwortet aber die entscheidenden Fragen nicht. Ist vor dem Rückbau geklärt, welche Bauteile erhalten bleiben? Sind Leitungswege geplant, bevor die Unterkonstruktion geschlossen wird? Ist das Bodenmaterial freigegeben, bevor die Anschlusshöhen festgelegt werden? Wer entscheidet, wenn der geöffnete Bestand vom Plan abweicht? Ohne solche Bedingungen ist ein Datum lediglich eine Absicht.

Das zentrale Problem sind Übergaben zwischen den Gewerken. Der Rückbau übergibt nicht einfach einen leeren Raum, sondern einen geprüften Bestand. Die Rohinstallation übergibt dokumentierte Leitungen und definierte Anschlusslagen. Der Trockenbau übergibt ebene, geschlossene und für die Folgeoberfläche geeignete Bauteile. Maler und Bodenleger benötigen wiederum freigegebene Untergründe. Fehlt eine Übergabe, arbeitet das nächste Gewerk auf einer Annahme. Spätere Korrekturen werden dann teuer, weil sie mehrere bereits fertige Schichten betreffen.

Ein zweites Problem ist die falsche Optimierung. Wenn nur der niedrigste Einheitspreis betrachtet wird, geraten projektbezogene Kosten aus dem Blick. Eine separate Kleinleistung kann weniger Material benötigen, aber trotzdem Einrichtung, Schutz, Transport und Koordination auslösen. Wird dieselbe Leistung in einen vollständigen Ausbau integriert, lassen sich Wege und Bauphasen gemeinsam organisieren. Das macht nicht automatisch jede LV-Position billiger; es kann jedoch die Kosten pro nutzbarer Gesamtleistung senken.

Das Ziel lautet deshalb nicht „maximales Tempo“, sondern verlässlicher Durchfluss. Jede Bauphase soll beginnen, sobald ihre Voraussetzungen erfüllt sind, und vollständig übergeben werden, bevor die nächste sensible Schicht folgt. Dafür werden vier Steuerungsgrößen verbunden: Leistungsumfang, Entscheidungsplan, Beschaffungsplan und Ausführungstakt. Die Bauleitung für den Innenausbau führt diese Informationen zusammen und dokumentiert Abweichungen.

Für Auftraggeber entsteht dadurch ein klarer Nutzen. Sie sehen früh, welche Entscheidungen den Termin treiben, welche Positionen das Budget prägen und an welchen Punkten eine Änderung noch ohne Rückbau möglich ist. Ein sauberer Plan schafft zudem eine bessere Grundlage für die Kostenkontrolle im Ausbau: Nicht jede Abweichung wird verhindert, aber Ursache, Auswirkung und Entscheidung bleiben nachvollziehbar.

Vier Pläne, ein Bau

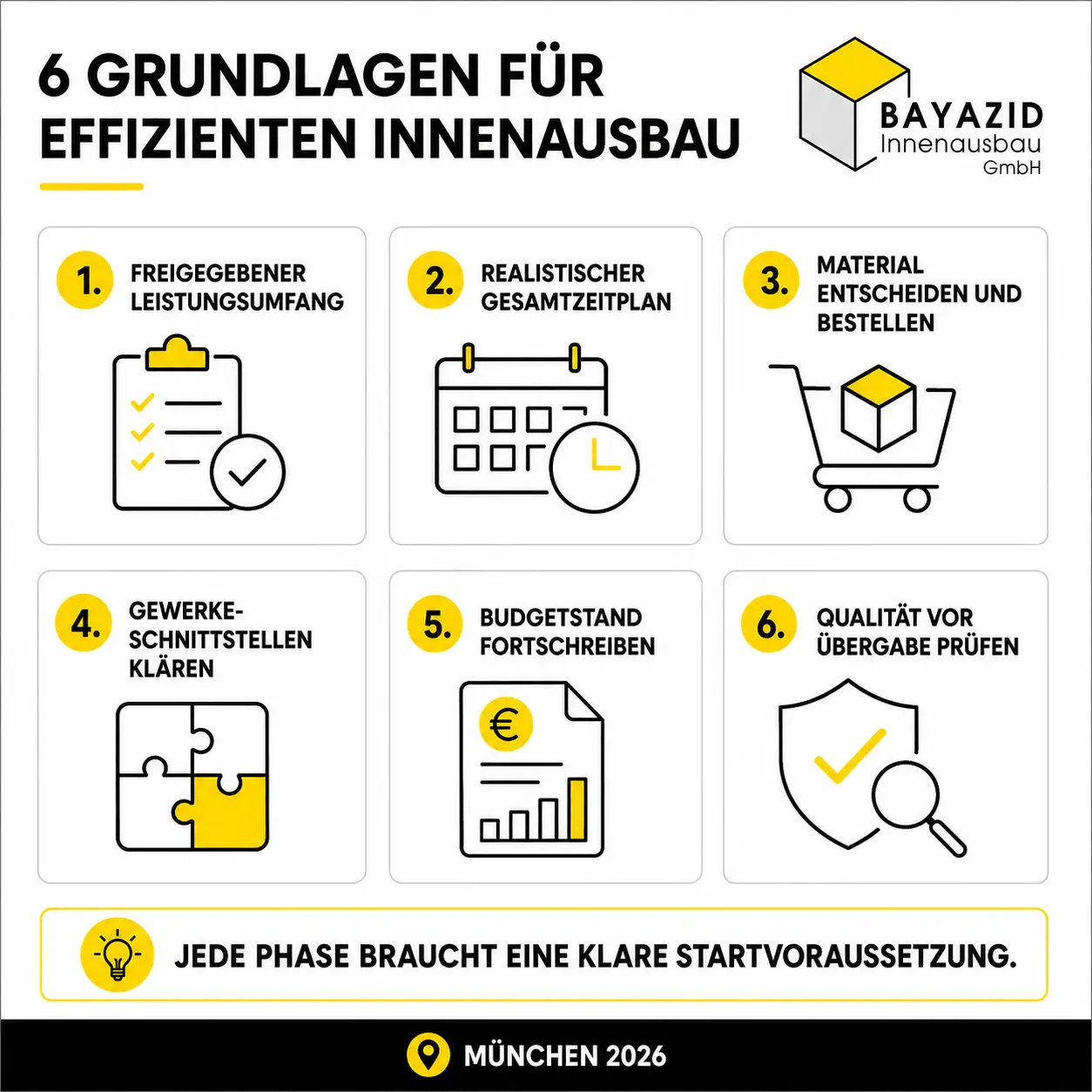

Ein effizienter Innenausbau braucht vier miteinander verknüpfte Pläne. Der erste ist der Leistungsplan. Er beschreibt, welche Räume und Bauteile bearbeitet werden und welches Ergebnis geschuldet ist. Aussagen wie „Wände neu“, „Boden modern“ oder „Elektrik anpassen“ reichen dafür nicht. Bei einer Wand gehören beispielsweise Untergrund, notwendiger Rückbau, Ausgleich, Schichtaufbau, Qualitätsstufe, Anschlüsse, Ausschnitte und Endoberfläche zusammen. Erst ein präzises Leistungsverzeichnis macht Mengen und Verantwortungsgrenzen prüfbar.

Der zweite ist der Entscheidungsplan. Er enthält nicht nur Produktwünsche, sondern Fristen. Die Türhöhe muss feststehen, bevor Öffnungen gebaut werden. Schalter, Leuchten und Einbaumöbel brauchen Positionen, bevor Beplankungen geschlossen werden. Bodenaufbau und Material bestimmen Türanschlüsse, Sockel und Übergangsprofile. Jede Entscheidung bekommt daher einen „spätestens bis“-Termin, eine verantwortliche Person und die Information, welche nachfolgenden Arbeiten davon abhängen. Die Planung und Innenarchitektur übersetzt Gestaltung in ausführbare Maße und Details.

Der dritte ist der Beschaffungsplan. Er unterscheidet Standardmaterial, projektbezogene Bestellung und langlaufende Bauteile. Gipsplatten und übliche Profile sind anders zu behandeln als Sondertüren, Leuchten, Einbaumöbel oder ein bestimmter Boden. Bestellt wird nicht pauschal „so früh wie möglich“. Zu frühe Lieferung kann Lagerfläche blockieren oder empfindliche Ware einem Baustellenrisiko aussetzen. Zu späte Bestellung erzeugt Stillstand. Der richtige Lieferzeitpunkt liegt kurz vor dem fachlich sinnvollen Einbau, mit einem realistischen Puffer für Prüfung und Reklamation.

Der vierte ist der Taktplan. Er beschreibt, in welchen Bereichen welches Gewerk arbeitet und unter welchen Voraussetzungen der Abschnitt weitergegeben wird. In einer Wohnung kann die Taktung raumweise erfolgen; bei größeren Flächen sind Zonen sinnvoll. Wichtig ist, dass nicht zu viele Gewerke gleichzeitig denselben engen Bereich beanspruchen. Parallelität spart nur dann Zeit, wenn Arbeiten räumlich oder technisch unabhängig sind. Andernfalls entstehen Behinderungen, Schutzschäden und unklare Verantwortung.

Diese vier Pläne werden über Abhängigkeiten verbunden. Ein Beispiel: Der Elektroplan gibt die Dosenpositionen frei. Daraufhin kann die Trockenbau-Unterkonstruktion mit passenden Installationszonen gebaut werden. Nach Rohinstallation und Fotodokumentation wird die Wand geschlossen. Erst danach sind Spachtelung, Grundierung und Beschichtung möglich. Die einzelne Arbeit ist bekannt; effizient wird der Ablauf durch definierte Übergaben.

Zu den Grundlagen gehört außerdem eine klare Bestandslage. In einer Sanierung ist nicht alles vor dem Öffnen sichtbar. Deshalb trennt eine belastbare Planung bestätigte Tatsachen, Annahmen und echte Risiken. Für Annahmen werden Prüfzeitpunkte festgelegt. Wird beim Rückbau ein anderer Aufbau entdeckt, entscheidet das Projektteam auf Basis einer vorbereiteten Variante. So bleibt der Ablauf steuerbar, statt spontan eine völlig neue Lösung suchen zu müssen. Der Beitrag Kernsanierung: Ablauf und Schritte zeigt, wie weit solche Prüfungen bei einem tieferen Eingriff reichen können.

Auch Qualität muss vorab definiert sein. „Malerfertig“ kann zwischen Beteiligten unterschiedlich verstanden werden. Bei Gipsoberflächen sollten Qualitätsstufe, Streiflichtanforderung und spätere Beschichtung zusammenpassen. Bei Böden sind Ebenheit, Restfeuchte, Haftung und Übergänge relevant. Bei Türen zählen neben Optik auch Öffnungsrichtung, Zarge, Wandstärke und Bodenluft. Wer diese Kriterien im LV konkretisiert, reduziert Diskussionen an der fertigen Fläche.

Schließlich braucht der Innenausbau eine Änderungsregel. Wünsche während der Ausführung sind nicht ungewöhnlich. Effizient bleiben sie, wenn vor Umsetzung geklärt wird: Was ändert sich technisch? Welche Position entfällt, welche kommt hinzu? Verändert sich der Termin? Muss bereits freigegebene Arbeit geöffnet werden? Erst nach dokumentierter Entscheidung wird ausgeführt. Das schützt Budget und Bauablauf gleichermaßen. Einen breiteren Vergleich der Organisationsformen bietet Sanierungsfirma oder Einzelhandwerker.

PREISKALKULATION

Was kostet Ihr Bauvorhaben?

Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

Gewerke und Leistungen verständlich auswählen
Mengen und Ausführungsdetails direkt angeben
Unmittelbar eine realistische Kostenschätzung erhalten
Zur Preisberechnung im Vollbild
Kostenlos · unverbindlich · ohne Weiterleitung
Innenausbau effizient umsetzen: Wie Zeitplan, Budget und Gewerke sauber zusammenspielen
Taktung der Gewerke

Die Taktung beginnt mit einem rückwärts gedachten Endtermin. Statt alle Arbeiten ab dem gewünschten Startdatum nach vorne zu schieben, wird zunächst definiert, was „fertige Übergabe“ bedeutet: funktionsgeprüfte Installationen, abgenommene Oberflächen, montierte Ausstattung, gereinigte Räume und vollständige Dokumentation. Von diesem Ziel werden Prüfungen, Endmontagen, Oberflächen, Untergründe, Rohinstallation und Rückbau zurückgerechnet. So werden spät wirksame Abhängigkeiten sichtbar.

Der erste operative Takt ist Baustellenschutz und Logistik. Laufwege, Aufzug, Treppenhaus, Materiallager und Entsorgung müssen vor dem ersten Abbruch geklärt sein. In München kann schon ein fehlender Stellplatz den Tagesablauf beeinträchtigen. Werkzeug und Plattenmaterial werden nicht effizient bewegt, wenn jede Anlieferung neu improvisiert wird. Für Mehrfamilienhäuser gehören zudem Hausverwaltung, Ruhezeiten und Schutz gemeinschaftlicher Flächen in den Startplan. Wie lokale Bedingungen den Ablauf beeinflussen, erläutert Haussanierung in München planen.

Im Rückbautakt wird nicht wahllos entkernt. Erhaltenswerte Bauteile werden gekennzeichnet, Leitungen gesichert und definierte Prüföffnungen hergestellt. Direkt nach dem Öffnen folgt ein Bestandsentscheid: Stimmen Wandaufbau, Untergrund und Leitungsführung mit der Planung überein? Wenn ja, wird der nächste Takt freigegeben. Wenn nein, wird die vorbereitete Variante bewertet. Diese kurze Entscheidungsschleife ist wesentlich günstiger als eine Korrektur nach geschlossener Wand.

Danach folgen Rohbau- und Installationsarbeiten. Neue Öffnungen, Unterkonstruktionen und technische Leitungen werden gemeinsam koordiniert. Elektro, Sanitär und gegebenenfalls Lüftung brauchen reservierte Zonen. Die Sanitär- und Elektroinstallation muss abgeschlossen und geprüft sein, bevor nicht mehr zugängliche Bereiche geschlossen werden. Fotos mit Raumbezug und Maßstab erleichtern spätere Bohrungen und Wartung.

Der Trockenbautakt besteht aus mehr als Beplankung. Unterkonstruktion, Dämmung, Verstärkungen, Installationen und Anschlüsse werden in der richtigen Reihenfolge geprüft. Schwere Hängeschränke, Waschtische oder Schiebetürsysteme benötigen vorbereitete Befestigungen. Wird das erst nach dem Schließen erkannt, ist der vermeintliche Zeitgewinn verloren. Bei Schall- oder Brandschutzanforderungen müssen Systemaufbau und Durchdringungen zusammenpassen; die Seiten zu Akustik und Schallschutz sowie baulichem Brandschutz zeigen die angrenzenden Fachbereiche.

Nach dem Schließen folgen Spachtel-, Putz- und Trocknungszeiten. Dieser Bereich lässt sich nur begrenzt beschleunigen. Zusätzliche Mitarbeiter verkürzen keine materialbedingte Trocknung. Effizienz entsteht durch geeignete Bauabschnitte, passende klimatische Bedingungen und rechtzeitige Prüfung. Die Verputzarbeiten werden so getaktet, dass Folgegewerke nicht auf noch feuchten oder unebenen Flächen beginnen.

Oberflächen werden vom empfindlichsten Arbeitsschritt her geplant. Decken- und Wandanstriche erfolgen typischerweise vor der abschließenden Bodenmontage, sofern der gewählte Aufbau das zulässt. Fertige Flächen werden geschützt, aber Schutz ersetzt keine gute Reihenfolge. Bei Maler- und Lackierarbeiten sind Farbfestlegung, Muster und Lichtbedingungen vor Beginn abzustimmen. Beim Boden zählen Untergrundfreigabe, Akklimatisierung und Übergänge. Die Fliesen- und Bodenarbeiten brauchen zudem eine abgestimmte Sockel- und Türdetailplanung.

Türen, Schalter, Leuchten und Einbauten bilden den Endmontagetakt. Genau hier zeigen sich frühere Maßfehler. Deshalb werden Fertigmaße nicht aus dem Rohplan übernommen, sondern nach den relevanten Schichten kontrolliert. Sonderbauteile können vorbestellt werden, wenn Toleranzen und Messzeitpunkt definiert sind. Standardbauteile lassen sich später final bemessen. Die Montage von Fenstern und Türen sollte mit Bodenhöhe und Wandaufbau koordiniert werden.

Jeder Takt endet mit einer kurzen Übergabe. Sie prüft nur die Kriterien, die für die nächste Arbeit wichtig sind. Das hält Kontrollen schlank: Leitungen dokumentiert, Untergrund freigegeben, Maße bestätigt, Material vorhanden. Mängel werden möglichst innerhalb derselben Bauphase geschlossen. Werden sie in eine lange Schlussliste verschoben, stehen häufig bereits empfindliche Oberflächen im Weg.

Für Eigentümer ist eine visuelle Zwei-Wochen-Vorschau hilfreich. Sie zeigt nicht den gesamten Projektplan, sondern die konkret anstehenden Entscheidungen, Lieferungen und Arbeiten. So kann eine fehlende Freigabe erkannt werden, bevor sie den Bau stoppt. Bei einem durch Generalunternehmer koordinierten Ausbau werden diese Schnittstellen zentral geführt; bei Einzelvergabe muss der Auftraggeber oder eine separate Bauleitung dieselbe Aufgabe übernehmen.

Zusätzlich lohnt sich eine Kapazitätsprüfung für kritische Tage. Nicht jede Arbeit beansprucht nur Personal; manche benötigt einen freien Transportweg, einen Lastenaufzug, eine lärmintensive Zeitspanne oder eine komplett geräumte Zone. Wenn beispielsweise Plattenmaterial angeliefert wird, sollte der Weg nicht gleichzeitig durch Entsorgung oder Endmontage blockiert sein. Solche Konflikte gehören in den Taktplan, auch wenn sie im klassischen Balkenplan kaum auffallen.

Für die tägliche Steuerung reicht ein kurzes Baustellenprotokoll. Festgehalten werden abgeschlossene Leistungen, offene Entscheidungen, erkannte Abweichungen und der Zustand der nächsten Arbeitszone. Das Protokoll ersetzt keine technische Dokumentation, verbindet aber Planung und Realität. Besonders wichtig ist eine eindeutige Versionsführung: Auf der Baustelle darf nicht gleichzeitig mit einem alten Elektroplan und einer neuen Möblierungszeichnung gearbeitet werden. Freigegebene Unterlagen erhalten Datum und Status; überholte Fassungen werden klar zurückgezogen.

Innenausbau effizient umsetzen: Wie Zeitplan, Budget und Gewerke sauber zusammenspielen
LV und Budgettakt

Ein effizienter Ablauf verändert die technisch erforderliche Menge einer LV-Position nicht. Eine definierte Trockenbauwand bleibt dieselbe Wand, und ein Quadratmeter Boden bleibt ein Quadratmeter Boden. Wirtschaftlich relevant wird die Organisation an anderen Stellen: zusätzliche Baustelleneinrichtung, mehrfacher Materialtransport, unproduktive Wartezeiten, erneuter Schutz fertiger Flächen und Rückbau wegen ungeklärter Schnittstellen. Deshalb sollte das Budget zwischen direkten Leistungspositionen und projektbezogenem Aufwand unterscheiden.

Die folgende Auswahl stammt ausschließlich aus dem BAYAZID vorliegenden SIRADOS-/GAEB-Preisarchiv mit Datenstand 28. Juli 2026. Gezeigt werden Netto-Einheitspreise einzelner LV-Positionen. Sie enthalten nicht automatisch sämtliche Leistungen eines konkreten Projekts, keine Mehrwertsteuer und keine individuelle Münchner Baustellenlogistik. Ein vollständiges Angebot entsteht erst aus Bestandsprüfung, Aufmaß, Mengen, Produkten, Nebenleistungen und Projektbedingungen.

Ausgewählte LV-PositionEinheitNetto-Einheitspreis
Gipskarton-Trennwand 155 mm, Doppelständer, Q290,74 €
Feuchtraum-Trennwand GKBi95,32 €
Deckenbekleidung, Unterkonstruktion vorhanden38,26 €
Deckenbekleidung auf einfacher Lattung48,42 €
Deckenbekleidung CD 60/06, 1 × 20 mm58,94 €
Selbstklebender Vinyl-Bahnenbelag, 2,0 mm35,43 €
Geklebte Vinylfliesen, 2,5 mm67,20 €
Klick-Vinylfliesen, 4,0 mm46,64 €
Sockelleiste ausbauen und entsorgenm1,92 €
Anschlussfuge an Sockelleiste schließenm4,22 €
Innentür einschließlich Beschlagmontage einbauenSt164,07 €
Aluminium-DrückergarniturSt50,95 €
Zusätzliche Baustelleneinrichtung AusbauphaseMonat1.598,00 €

Die Tabelle macht drei Punkte sichtbar. Erstens ist der Schichtaufbau entscheidend. Zwei optisch ähnliche Decken können unterschiedliche Unterkonstruktionen und damit unterschiedliche LV-Positionen benötigen. Zweitens darf der Boden nicht nur über den Belagspreis betrachtet werden. Rückbau, Untergrundprüfung, Ausgleich, Grundierung, Klebstoff, Sockel und Übergänge können eigene Positionen bilden. Drittens ist die Baustelleneinrichtung eine projektbezogene Größe. Muss eine Ausbauphase wegen fehlender Entscheidungen oder Lieferungen einen zusätzlichen Monat vorgehalten werden, kann die entsprechende LV-Position erneut anfallen.

Bei kleinen Projekten verteilt sich dieser Aufwand auf eine geringe Menge. Angenommen, eine separate Kleinmaßnahme umfasst nur eine kurze Wand, einen einzelnen Raum und eine Tür. Aufmaß, Schutz, Anfahrt, Materialbereitstellung, Werkzeug und Koordination bleiben trotzdem erforderlich. Bei einem größeren zusammenhängenden Innenausbau können dieselben organisatorischen Grundlagen mehrere Räume und Gewerke tragen. Dadurch kann das kleine Projekt pro Quadratmeter teurer erscheinen, obwohl seine absolute Summe niedriger ist. Das ist keine pauschale Preisregel, sondern eine Mengen- und Ablaufwirkung.

Ein praktischer Angebotsvergleich sollte daher drei Ebenen enthalten. Ebene eins sind die direkten Mengenpositionen: Quadratmeter Wand, Decke und Boden, laufende Meter Sockel, Stück Türen. Ebene zwei sind notwendige Vor- und Nebenleistungen: Rückbau, Untergrund, Schutz, Transport und Entsorgung. Ebene drei umfasst Organisation und Risiken: Bauleitung, Prüfungen, unklare Bestandsbereiche und gegebenenfalls Alternativpositionen. Der Beitrag Innenausbau-Kosten nach Gewerken vertieft diese Gliederung.

Zur Kostenkontrolle wird nicht nur die Rechnungssumme betrachtet. Nach jedem abgeschlossenen Takt werden beauftragte Menge, ausgeführte Menge und freigegebene Änderung abgeglichen. Abweichungen werden mit Ursache dokumentiert. Ein Mehrbetrag wegen eines tatsächlich anderen Bestands ist anders zu bewerten als ein Zusatzwunsch während der Ausführung. Diese Trennung hält die Budgetplanung der Komplettsanierung belastbar.

Reservieren Sie nicht einfach einen beliebigen Prozentsatz, ohne die Risiken zu benennen. Sinnvoller ist eine Risikoliste mit Eintrittspunkt und möglicher Reaktion: unbekannter Untergrund nach Rückbau, beschädigte Leitung, Lieferverzug eines Sonderbauteils oder zusätzlicher Ausgleich. Die Reserve bleibt für diese Unsicherheiten verfügbar und wird nicht früh für Ausstattungswünsche verbraucht. Für eine konkrete LV-basierte Kalkulation können Sie über BAYAZID ein Ausbauangebot anfragen.

Auch Abschlagszahlungen sollten zum tatsächlichen Leistungsfortschritt passen. Ein sinnvoller Meilenstein ist fachlich abgeschlossen und prüfbar, etwa „Rohinstallation dokumentiert und freigegeben“ statt nur „Woche drei erreicht“. So bleibt die Zahlung mit einem konkreten Ergebnis verbunden. Bei gelieferten, aber noch nicht eingebauten Sonderteilen sollten Eigentum, Lagerung, Schutz und Zuordnung geklärt sein. Diese kaufmännische Taktung ergänzt den Bauzeitenplan und verhindert, dass Terminfortschritt und Budgetstand auseinanderlaufen.

KOSTENÜBERSICHT

Kosten für Ihr Projekt vorab kalkulieren

Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

Meine Kalkulation starten
Innenausbau effizient umsetzen: Wie Zeitplan, Budget und Gewerke sauber zusammenspielen

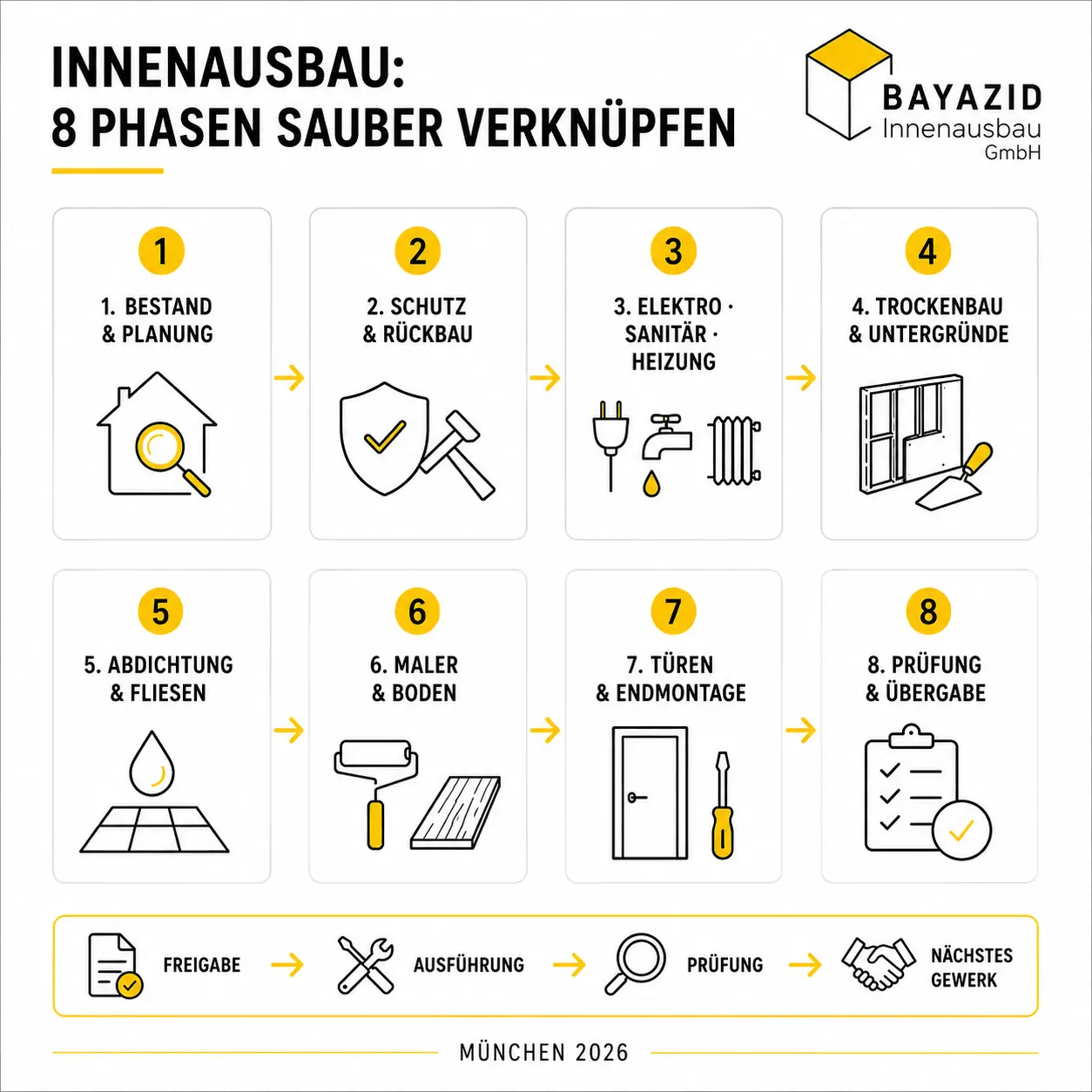

Plan bis Übergabe

Phase eins ist die Projektdefinition. Räume, Nutzungsziele, Qualitätsniveau, Budgetrahmen und gewünschter Übergabetermin werden festgehalten. Ebenso wichtig sind Ausschlüsse: Welche Bauteile bleiben sicher unangetastet? Welche Ausstattung liefert der Auftraggeber? Welche Arbeiten erfolgen außerhalb des Projekts? Eine klare Abgrenzung verhindert, dass Beteiligte mit unterschiedlichen Vorstellungen kalkulieren.

Phase zwei ist die Bestandsaufnahme. Maße, Untergründe, Leitungszonen, Zugänge und erkennbare Schäden werden dokumentiert. Falls Prüföffnungen nötig sind, sollten sie vor der endgültigen Vergabe erfolgen oder als klarer Entscheidungspunkt im Ablauf stehen. Bei älteren Immobilien kann eine tiefere Bestandsprüfung vor der Sanierung nötig sein.

Phase drei verbindet Planung und LV. Grundriss, Ansichten, Elektropositionen, Oberflächen und Details werden so weit festgelegt, dass Mengen und Leistungen beschrieben werden können. Das LV ist gleichzeitig Kalkulationsgrundlage und spätere Kontrollliste. Alternativen werden getrennt ausgewiesen, damit sie nicht unbemerkt Teil des Grundumfangs werden.

Phase vier ist die Vergabe- und Beschaffungsfreigabe. Angebote werden nicht nur nach Endsumme, sondern nach Leistungsinhalt, Mengen und Annahmen verglichen. Langlaufende Produkte erhalten Bestelltermine; Standardmaterial bekommt definierte Abrufpunkte. Wer zwischen Einzelvergabe und Gesamtkoordination entscheidet, findet im Beitrag Komplettsanierung oder Einzelmaßnahmen eine wirtschaftliche Einordnung.

Phase fünf umfasst Baustelleneinrichtung, Schutz und Rückbau. Zugänge, Lagerzonen, Strom, Wasser, Abfall und Reinigung werden organisiert. Nach dem Öffnen erfolgt der erste Bestandsabgleich. Änderungen werden entschieden, bevor neue Schichten aufgebaut werden.

Phase sechs sind Rohinstallation und konstruktiver Ausbau. Befestigungen, Leitungen, Unterkonstruktionen und technische Durchdringungen werden koordiniert. Vor dem Schließen findet eine dokumentierte Freigabe statt. Danach folgen Untergrund, Spachtelung, Putz und notwendige Trocknung.

Phase sieben umfasst die Oberflächen. Decke, Wand, Fliese und Boden werden in einer Reihenfolge ausgeführt, die Beschädigungen minimiert. Muster und Referenzflächen werden früh beurteilt; am Ende einer großen Fläche ist eine Farb- oder Strukturkorrektur deutlich aufwendiger.

Phase acht ist die Endmontage. Türen, Beschläge, Schalter, Leuchten, Sockel und Einbauten werden montiert und funktionsgeprüft. Restarbeiten erhalten Verantwortliche und Termine. Die professionelle Bauendreinigung folgt erst, wenn staubintensive Nacharbeiten abgeschlossen sind.

Phase neun ist die Übergabe. Sie umfasst nicht nur einen optischen Rundgang, sondern Funktionsprüfung, Dokumentation, Pflegehinweise und bekannte Restpunkte. Fotos verdeckter Leitungen, Produktunterlagen und Freigaben werden geordnet übergeben. Eine fertige Projektübergabe anfragen ist besonders dann wertvoll, wenn Eigentümer den Raum unmittelbar nutzen oder vermieten möchten.

Innenausbau effizient umsetzen: Wie Zeitplan, Budget und Gewerke sauber zusammenspielen
Bremsen im Bauablauf

Der erste typische Fehler ist ein Start ohne Freigabestand. Wenn Grundriss, Elektropositionen oder Bodenaufbau noch offen sind, werden Entscheidungen auf die Baustelle verlagert. Das wirkt flexibel, führt aber zu Rückfragen genau dann, wenn Fachkräfte und Material bereits eingeplant sind.

Der zweite Fehler ist eine Lieferliste ohne Einbautermin. Material „ist bestellt“ bedeutet nicht, dass es geprüft, vollständig und zur richtigen Bauphase verfügbar ist. Sonderteile brauchen Wareneingangskontrolle; empfindliche Oberflächen dürfen nicht wochenlang im Arbeitsbereich lagern.

Der dritte Fehler ist maximale Parallelität. Mehr Gewerke gleichzeitig erzeugen auf begrenzter Fläche nicht automatisch mehr Leistung. Wenn Trockenbau, Elektrik und Maler denselben Raum benötigen, steigen Behinderung und Schadensrisiko. Parallel sollten nur räumlich getrennte oder technisch unabhängige Arbeiten laufen.

Der vierte Fehler sind unklare Übergaben. „Fertig“ ist kein messbares Kriterium. Eine Wand kann geschlossen, aber noch nicht für eine bestimmte Beschichtung geeignet sein. Ein Boden kann verlegt, aber an Türen und Sockeln unvollständig sein. Jede Übergabe braucht wenige konkrete Prüfpunkte.

Der fünfte Fehler ist die Jagd nach Einzelpreisen ohne Gesamtlogik. Eine günstige Position hilft nicht, wenn sie wegen einer fehlenden Vorleistung zweimal ausgeführt wird. Wie vollständige Leistungsbeschreibungen Nachträge reduzieren, erklärt Generalunternehmer: Kosten und Leistung.

Der sechste Fehler ist eine Reserve ohne Zugriffskontrolle. Wird sie für frühe Designwünsche genutzt, fehlt sie beim tatsächlichen Bestandsrisiko. Änderungen müssen deshalb mit Kosten- und Terminwirkung freigegeben werden. Hinweise zu strukturierten Entscheidungen bietet Komplettsanierung ohne typische Fehler.

Entscheiden mit Takt

Führen Sie eine Freigabematrix. Für jede wichtige Entscheidung stehen Inhalt, Verantwortlicher, spätester Termin und betroffene Folgearbeit in einer Zeile. Damit wird sofort sichtbar, dass die Auswahl einer Leuchte nicht nur Gestaltung ist, sondern Elektroauslass, Schaltung und möglicherweise Deckendetail beeinflusst.

Arbeiten Sie mit Rückwärtsplanung. Markieren Sie Übergabe, Endmontage, Oberflächen, Schließtermine und Rohinstallation. Ergänzen Sie danach Bestell- und Entscheidungsfristen. Diese Methode zeigt Terminrisiken früher als eine reine Startliste.

Definieren Sie für jedes Gewerk einen „fertig für Nachfolger“-Zustand. Beim Trockenbau können das geschlossene Fugen, bestätigte Qualitätsstufe und freigegebene Anschlüsse sein. Beim Boden sind es fertige Übergänge und geschützte Oberfläche. Die Kriterien müssen kurz genug sein, um tatsächlich geprüft zu werden.

Trennen Sie Mengenänderung von Leistungsänderung. Wenn nach Aufmaß mehr Quadratmeter entstehen, bleibt die Position gleich; wenn ein anderer Schichtaufbau nötig wird, ändert sich die Leistung. Diese Unterscheidung erleichtert die LV-basierte Kostenkontrolle.

Planen Sie kleine Einzelprojekte bewusst. Prüfen Sie, ob angrenzende Räume oder ohnehin fällige Leistungen sinnvoll gebündelt werden können. Bündelung lohnt sich nur, wenn Entscheidungen und Finanzierung bereitstehen. Eine künstlich vergrößerte Baustelle ist nicht effizient. Für eine konkrete Takt- und Budgetprüfung können Sie einen Beratungstermin vereinbaren.

BAYAZID Innenausbau

BAYAZID Innenausbau verbindet Planung, Ausbaugewerke und Projektkoordination für Sanierungen in München. Der Schwerpunkt liegt auf klaren Leistungsgrenzen, abgestimmten Baufolgen und einer Übergabe, bei der Funktion und Oberfläche gemeinsam geprüft werden. Als Ansprechpartner über mehrere Gewerke reduziert BAYAZID die Zahl offener Schnittstellen, ohne notwendige Fachprüfungen zu ersetzen.

Für Eigentümer bedeutet das: Entscheidungen werden früh in ausführbare Details übersetzt, Angebote anhand eines nachvollziehbaren Umfangs aufgebaut und Änderungen dokumentiert. Einen Eindruck abgeschlossener Arbeiten geben die BAYAZID Referenzprojekte. Welche Leistungen vom Rückbau bis zur Reinigung verfügbar sind, zeigt die Übersicht aller Ausbauleistungen.

Beispiel Ausbauplan
No items found.
Bündelung im Check

Ein gebündelter Innenausbau bietet eine zentrale Termin- und Schnittstellensteuerung. Schutz, Logistik und Baustelleneinrichtung können für mehrere Leistungen gemeinsam geplant werden. Änderungen werden an einer Stelle bewertet, und die Übergabe zwischen den Gewerken bleibt dokumentierbar. Besonders bei technisch abhängigen Arbeiten reduziert das das Risiko mehrfacher Öffnungen.

Dem stehen höhere Anforderungen vor dem Start gegenüber. Entscheidungen müssen früher fallen, und der Gesamtumfang braucht eine belastbare Finanzierung. Wer während der Ausführung grundlegend umplant, kann trotz zentraler Koordination Termin und Budget verändern.

Einzelmaßnahmen bieten dagegen Flexibilität. Sie lassen sich zeitlich trennen und an verfügbares Budget anpassen. Das ist sinnvoll, wenn Bauteile technisch unabhängig sind. Nachteile entstehen, sobald spätere Arbeiten neue Oberflächen wieder berühren oder Schutz, Anfahrt und Einrichtung mehrfach nötig werden.

Die richtige Entscheidung hängt deshalb nicht allein von der Projektgröße ab. Maßgeblich sind technische Abhängigkeit, Restlebensdauer der angrenzenden Bauteile und Bereitschaft zur frühen Festlegung. Eine wirtschaftliche Komplettsanierung ist keine automatische Empfehlung, sondern das Ergebnis dieses Vergleichs.

Innenausbau effizient umsetzen: Wie Zeitplan, Budget und Gewerke sauber zusammenspielen
Drei Ablaufmodelle

Modell eins ist die Einzelvergabe mit eigener Koordination. Der Eigentümer beauftragt jedes Gewerk und führt Termin-, Entscheidungs- und Übergabeplan selbst. Das kann bei überschaubaren, unabhängigen Arbeiten funktionieren. Es verlangt jedoch Zeit, Fachverständnis und schnelle Erreichbarkeit.

Modell zwei ist die Einzelvergabe mit externer Bauleitung. Verträge bleiben getrennt, während eine fachliche Stelle den Ablauf koordiniert. Dieses Modell schafft Kontrolle, ohne alle Leistungen in einem Auftrag zu bündeln. Zuständigkeiten zwischen Auftraggeber, Bauleitung und Firmen müssen besonders klar sein.

Modell drei ist die gebündelte Ausführung über einen Generalunternehmer. Ein Vertragspartner organisiert die abgestimmten Gewerke und Übergaben. Das erleichtert Kommunikation und Terminsteuerung, setzt aber einen präzise beschriebenen Umfang voraus.

Auch eine schrittweise Sanierung kann effizient sein. Dafür werden Bauabschnitte so gewählt, dass später keine fertigen Schichten geöffnet werden. Technische Grundlagen kommen zuerst, unabhängige Oberflächen später. Der Beitrag Schrittweise oder vollständig sanieren hilft bei dieser Abgrenzung.

Effizient ausbauen

Effizienz im Innenausbau entsteht durch vorbereitete Entscheidungen, vollständige LV-Leistungen und überprüfbare Übergaben. Ein schneller Start ohne Freigaben verschiebt Probleme lediglich in teurere Bauphasen. Besonders kleine Projekte sollten projektbezogene Kosten berücksichtigen, weil Einrichtung und Koordination sich auf weniger Menge verteilen. Wer Leistungs-, Entscheidungs-, Beschaffungs- und Taktplan verbindet, kann Termin und Budget wesentlich verlässlicher steuern. Für die Umsetzung in München bietet BAYAZID Planung und Ausbau aus einer Hand.

Fragen zum Bauablauf

Frage 1: Was macht einen Innenausbau effizient?

Effizient ist ein Ausbau, wenn jede Bauphase mit vollständigen Voraussetzungen startet, definierte Ergebnisse liefert und ohne unnötige Wiederholung an das nächste Gewerk übergibt. Reines Arbeitstempo genügt nicht.

Frage 2: Welche Planung muss vor Baustart fertig sein?

Mindestens Leistungsumfang, Grundriss, wichtige Detailmaße, Elektro- und Installationspositionen, Oberflächen, Entscheidungsfristen und Beschaffungsplan sollten geklärt sein. Unbekannte Bestandsbereiche werden als Prüfpunkt dokumentiert.

Frage 3: Warum können kleine Ausbauprojekte pro Quadratmeter teurer sein?

Schutz, Anfahrt, Werkzeug, Materialbereitstellung, Baustelleneinrichtung und Koordination fallen auch bei geringer Menge an. Bei größeren oder vollständigen Projekten verteilen sich diese Grundaufwendungen auf mehr Leistung.

Frage 4: Sind die genannten SIRADOS-Preise fertige Angebotspreise?

Nein. Es sind Netto-Einheitspreise ausgewählter LV-Positionen mit Datenstand 28. Juli 2026. Ein konkretes Angebot benötigt Bestandsprüfung, Mengen, Nebenleistungen, Projektbedingungen und Mehrwertsteuer.

Frage 5: Wann sollten Materialien bestellt werden?

Nach technischer Freigabe und so, dass Prüfung und Reklamation vor dem Einbau möglich sind. Zu frühe Lieferung belastet Lager und Schutz; zu späte Lieferung stoppt den Takt.

Frage 6: Welche Gewerke müssen besonders eng abgestimmt werden?

Trockenbau, Elektro, Sanitär, Oberflächen, Boden und Türen besitzen viele gemeinsame Maße und Übergaben. Vor dem Schließen verdeckter Bereiche ist eine dokumentierte Freigabe besonders wichtig.

Frage 7: Verkürzt paralleles Arbeiten immer die Bauzeit?

Nein. Parallelität hilft nur bei räumlich oder technisch unabhängigen Arbeiten. Mehrere Gewerke im selben engen Bereich können sich behindern und Schäden verursachen.

Frage 8: Wie werden Änderungen während des Ausbaus behandelt?

Vor Ausführung sollten technischer Umfang, entfallende und neue Positionen sowie Terminwirkung dokumentiert werden. Erst eine klare Freigabe schützt Budget und Ablauf.

Frage 9: Ist ein Generalunternehmer immer wirtschaftlicher?

Nicht automatisch. Er kann Schnittstellen und wiederholte Organisation reduzieren. Bei kleinen unabhängigen Arbeiten kann Einzelvergabe sinnvoll sein. Entscheidend sind Abhängigkeiten und der vollständige Leistungsumfang.

Frage 10: Wie wird die Übergabe vorbereitet?

Restpunkte werden vorab geschlossen, Funktionen geprüft und Unterlagen geordnet. Zur Übergabe gehören auch Fotos verdeckter Leitungen, Produktinformationen, Pflegehinweise und dokumentierte Vereinbarungen.

Als vereinfachtes Planungsbeispiel dient eine bewohnte Münchner Wohnung, in der Flur, Wohnraum und Arbeitszimmer erneuert werden sollen. Vorgesehen sind eine neue Trockenbauwand, zusätzliche Elektroanschlüsse, überarbeitete Decken, Malerflächen, Vinylboden und eine neue Innentür. Die Familie kann für einen begrenzten Zeitraum ausziehen; der Übergabetermin ist deshalb wichtig.

Eine unkoordinierte Planung würde jedes Gewerk separat bestellen. Der Trockenbauer beginnt, obwohl die Positionen für Steckdosen und Tür noch nicht bestätigt sind. Die Elektrik öffnet später Teile der Wand. Der Boden wird geliefert, bevor Spachtelarbeiten abgeschlossen sind, und muss mehrfach umgelagert werden. Obwohl jede Einzelarbeit überschaubar wirkt, entstehen Wartezeit und zusätzlicher Schutz.

Im koordinierten Ablauf wird zunächst der Entscheidungsplan abgeschlossen. Türanschlag, Dosen, Leuchten, Wandaufbau, Farbe und Vinyl sind freigegeben. Die Sondertür erhält einen Bestelltermin; Standardmaterial wird taktbezogen abgerufen. Nach Schutz und Rückbau wird der Bestand geprüft. Unterkonstruktion und Installationen werden gemeinsam eingemessen, danach dokumentiert und geschlossen. Decke und Wand erhalten ihre Oberflächen, der freigegebene Boden folgt erst nach den staubintensiven Arbeiten. Tür, Schalter, Sockel und Leuchten werden in der Endmontage abgeschlossen.

Für die Kalkulation werden die SIRADOS-LV-Positionen nicht zu einem pauschalen Quadratmeterwert vermischt. Wand, Decke, Boden, Sockel und Tür bleiben separate Mengen. Zusätzlich stehen Schutz, Rückbau, Untergrund und Koordination im LV. Sollte der geöffnete Bestand einen anderen Deckenaufbau zeigen, wird nur die betroffene Position angepasst. So bleibt erkennbar, warum sich das Budget verändert.

Das Beispiel zeigt den wirtschaftlichen Kern: Nicht die maximale Zahl gleichzeitig arbeitender Personen entscheidet über die Dauer. Entscheidend ist, dass kein Gewerk auf eine fehlende Entscheidung wartet und keine fertige Schicht wegen einer ungeklärten Schnittstelle geöffnet wird. Die gleiche Logik lässt sich auf eine Wohnungssanierung mit abgestimmtem Ablauf übertragen.
