München vor Start

Eine Haussanierung in München beginnt nicht mit dem ersten Handwerkertermin. Noch vor Angebot und Baustart müssen Eigentümer drei Ebenen zusammenführen: den tatsächlichen Zustand des Gebäudes, die Lage des Grundstücks und die Auswirkungen der Arbeiten auf Nachbarschaft und öffentlichen Raum. Erst daraus entsteht ein Sanierungsumfang, der technisch ausführbar und terminlich realistisch ist.

Beim Bestand geht es um mehr als sichtbare Risse oder alte Oberflächen. Bauakte, frühere Umbauten, Tragwerk, Leitungen, Feuchte, Schadstoffe, Dach, Fassade und Entwässerung können die Planung verändern. Besonders bei einem Altbau in München stimmen vorhandene Pläne und heutiger Zustand nicht immer überein. Bauteile wurden über Jahrzehnte ergänzt, Leitungen verlegt oder Räume ohne vollständige Dokumentation angepasst. Eine frühe Bestandsprüfung verhindert nicht jedes Risiko, sie macht aber Annahmen, offene Prüfungen und notwendige Fachplanungen sichtbar.

Die Lage beeinflusst die Ausführung ebenso stark. Ein Haus mit eigener Zufahrt und Lagerfläche lässt sich anders organisieren als ein Gebäude in Schwabing, Haidhausen oder der Altstadt mit engem Gehweg, Parklizenzgebiet und dichter Bebauung. Material, Container, Gerüst und Entsorgung brauchen Platz. Wird öffentlicher Verkehrsraum genutzt, können Genehmigungen, Verkehrszeichenpläne und Vorlaufzeiten erforderlich sein. Ein fehlender Zugang zur Baustelle kann einen guten Bauzeitenplan bereits am ersten Tag blockieren.

Auch die Nachbarschaft gehört in die Planung. Lärm, Staub, Erschütterungen, Lieferfahrzeuge und zeitweise Einschränkungen lassen sich bei einer größeren Sanierung nicht vollständig vermeiden. Sie können aber angekündigt, zeitlich gebündelt und über eine verantwortliche Bauleitung gesteuert werden. Wer Nachbarn informieren und Ansprechpartner benennen lässt, reduziert Missverständnisse und Beschwerden.

Dieser Beitrag zeigt, wie Sie eine Haussanierung in München planen: vom Bestand über Genehmigungen und Baustellenlogistik bis zur Terminplanung. Für eine erste bauliche Einordnung können Sie eine Projektberatung bei BAYAZID vereinbaren. Alle Angaben entsprechen dem geprüften Stand vom 26. Juli 2026 und ersetzen keine objektbezogene Rechts-, Schadstoff-, Statik- oder Genehmigungsprüfung.

Die entscheidende Frage lautet deshalb nicht nur: „Was möchten wir sanieren?“, sondern: „Welche Unterlagen, Prüfungen und Freigaben müssen vor einer belastbaren Beauftragung vorliegen?“ Ein ausführendes Unternehmen kann einen klaren Preis und Ablauf erst anbieten, wenn Zielzustand, zugänglicher Bestand, Mengen, Qualitätsniveau und Schnittstellen ausreichend beschrieben sind. Für die erste Projektprüfung können Eigentümer Grundriss, Fotos und Maßnahmenliste an BAYAZID senden.

Der kommerzielle Schwerpunkt dieses Beitrags liegt auf der Angebotsreife. Er zeigt, wann eine Haussanierung in München noch in der Ideenphase steckt, wann eine Bestandsuntersuchung erforderlich wird und wann ein vergleichbares Leistungsverzeichnis erstellt werden kann. Die reine Kostenfrage wird im Beitrag Haussanierungskosten pro Quadratmeter vertieft; hier stehen Standort, Vorbereitung und Beauftragung im Mittelpunkt.

Haussanierung in München planen: Was bei Bestand, Lage und Nachbarschaft wichtig wird
Bestand und Lage

Das typische Problem ist ein Sanierungsplan, der nur das Gebäudeinnere betrachtet. Eigentümer legen Bad, Boden, Fenster oder Raumaufteilung fest, bevor klar ist, ob Leitungen erhalten bleiben, Bauteile schadstoffbelastet sind, ein Gerüst aufgestellt werden kann oder die Anlieferung überhaupt funktioniert. Später entstehen Änderungen, Wartezeiten und Zusatzkosten, die im ersten Angebot nicht enthalten waren.

In München verstärkt die Lage diese Unsicherheit. Enge Straßen, hohe Parkraumauslastung, Fußgängerzonen, Vorgärten mit geschützten Bäumen, denkmalgeschützte Ensembles und dicht angrenzende Nachbargebäude können den Baustellenbetrieb begrenzen. Eine Sanierungsentscheidung ist deshalb erst vollständig, wenn neben dem technischen Bedarf auch die Logistik geprüft ist. Der Bestand des Hauses prüfen ist der erste Schritt, aber nicht der letzte.

Ziel ist ein freigegebener Projektsteckbrief. Er beantwortet: Was soll saniert werden? Welche Befunde sind bestätigt? Welche Unterlagen fehlen? Welche Genehmigungen oder Zustimmungen werden benötigt? Wo stehen Container und Lieferfahrzeuge? Wie gelangen Material und Personal ins Gebäude? Welche Schutzmaßnahmen gelten für Nachbarflächen, Bäume, Treppenhaus und Gehweg? Wer koordiniert Termine und informiert Betroffene?

Der Projektsteckbrief trennt außerdem Muss-Leistungen, gewünschte Verbesserungen und Optionen. Eine schadhafte Abdichtung ist anders zu behandeln als eine neue Wandfarbe. Eine überalterte Elektroanlage beeinflusst Folgegewerke stärker als eine austauschbare Innentür. Die Planung des Sanierungsumfangs verbindet technische Anforderungen mit Grundriss und Gestaltung.

Eine gute Planung verspricht nicht, dass im Bestand keine Überraschungen auftreten. Sie legt fest, wann ein verdeckter Bereich geöffnet wird, wer den Befund bewertet und wie Preis sowie Termin bei einer Abweichung angepasst werden. So wird aus einer unübersichtlichen Altbausanierung ein steuerbares Projekt mit dokumentierten Entscheidungen.

Planungsstand prüfen

Vor der Angebotsanfrage sollte jede Maßnahme einem Status zugeordnet werden: bestätigt, noch zu untersuchen, genehmigungsabhängig, als Option gewünscht oder ausdrücklich ausgeschlossen. Diese einfache Einteilung verhindert, dass ein Anbieter eine offene Annahme als feste Leistung kalkuliert, während ein anderer sie vollständig weglässt. Auch der Bauherr erkennt, welche Entscheidung den Preis oder Baustart noch blockiert.

Zum Ziel gehört außerdem ein definierter Endzustand. „Bad sanieren“, „Elektrik erneuern“ oder „Fassade machen“ beschreibt noch keine abnahmefähige Leistung. Benötigt werden Umfang, betroffene Räume oder Flächen, gewünschte Qualität, notwendige Wiederherstellung und Zuständigkeit für angrenzende Arbeiten. Bei mehreren Gewerken unterstützt Bauleitung und Projektmanagement die eindeutige Übergabe zwischen Planung und Ausführung.

München prüfen

Bauunterlagen. Vor Aufmaß und Angebot werden vorhandene Grundrisse, Schnitte, Genehmigungen, statische Unterlagen, Energieausweis und Dokumentationen früherer Arbeiten gesammelt. Fehlen genehmigte Pläne, können Eigentümer oder Bevollmächtigte unter Voraussetzungen die Bauakten der Stadt München einsehen. Die Bestandsakten enthalten genehmigte Baupläne und zugehörige Bescheide, aber nicht automatisch den heutigen Ausführungszustand. Maße und Bauteile müssen deshalb vor Ort überprüft werden.

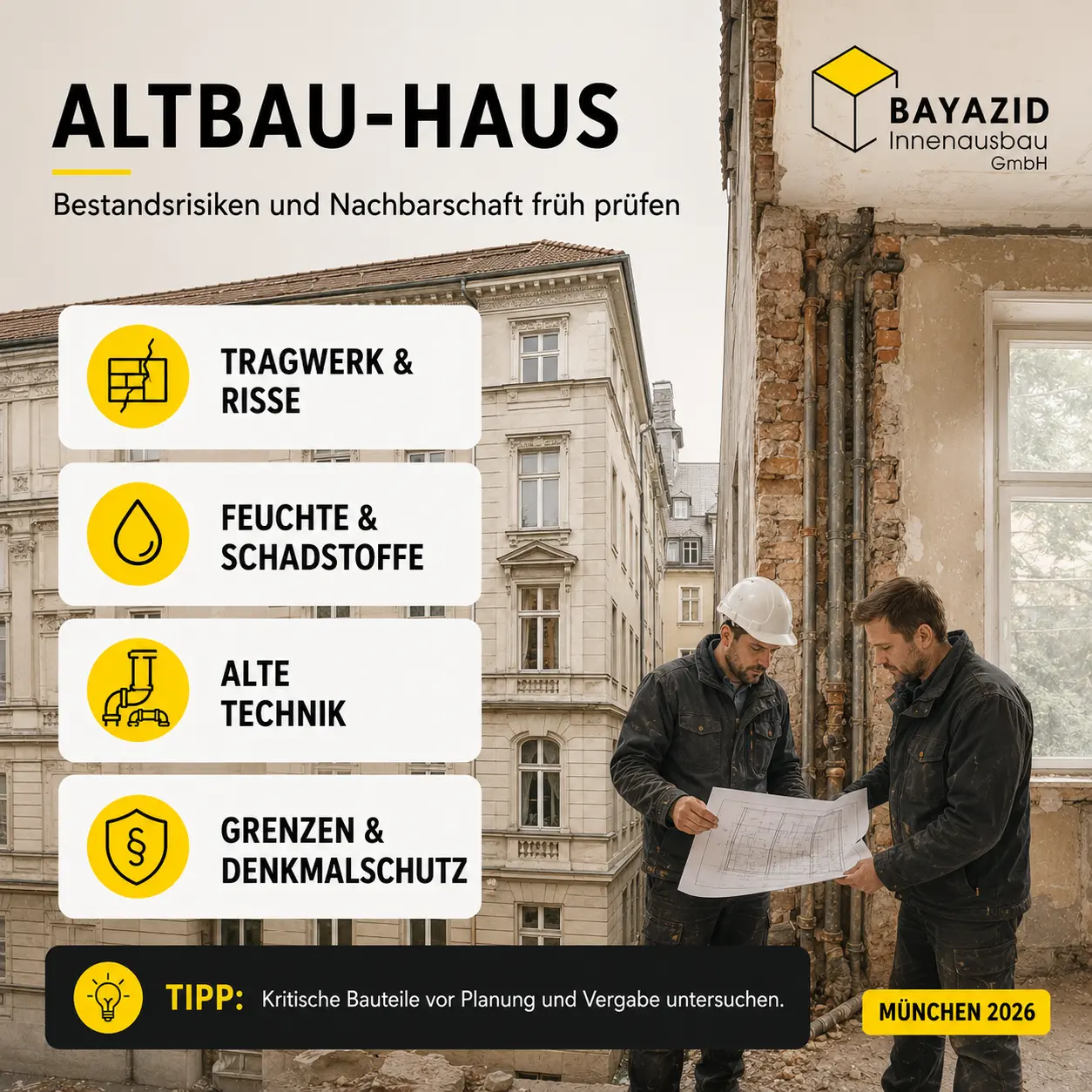

Bausubstanz. Die Bestandsaufnahme betrachtet Tragwerk, Dach, Fassade, Keller, Abdichtung, Fenster, Leitungen, Heizung und Innenausbau. Feuchteflecken werden nicht nur überstrichen; zuerst wird die Ursache eingegrenzt. Risse werden nach Verlauf, Breite und möglicher Bewegung dokumentiert. Bei Eingriffen in tragende Bauteile oder unklaren Konstruktionen ist eine statische Bewertung erforderlich. Der Beitrag Kernsanierung im Münchner Bestand erklärt unterschiedliche Eingriffstiefen.

Schadstoffe. In Gebäuden, deren Errichtung vor dem 31. Oktober 1993 begonnen wurde, können asbesthaltige Bauprodukte vorhanden sein. Die Bundesanstalt für Arbeitsschutz und Arbeitsmedizin nennt die Erkundung vor Bau- oder Abbruchmaßnahmen als Grundlage für sichere Arbeiten und ordnungsgemäße Entsorgung. Verdächtige Putze, Spachtelmassen, Kleber, Platten oder Bodenaufbauten werden daher nicht ungeprüft bearbeitet. Je nach Baualter und Nutzung können weitere Schadstoffe relevant sein.

Baurecht. Nicht jede Innenrenovierung benötigt eine Baugenehmigung. Umbauten, Nutzungsänderungen, Erweiterungen, tragende Eingriffe oder andere wesentliche Änderungen können jedoch genehmigungs- oder anzeigepflichtig sein. Die Münchner Lokalbaukommission ist die zentrale Anlaufstelle für Baurecht und Genehmigungen. Verfahrensfrei bedeutet nicht, dass Denkmalschutz, WEG, Arbeitsschutz oder andere Anforderungen entfallen.

Denkmalschutz. Liegt das Gebäude als Einzeldenkmal, in einem Ensemble oder in der Nähe eines Denkmals, kann eine Erlaubnis erforderlich sein. Die Münchner denkmalschutzrechtliche Erlaubnis kann auch das Gebäudeinnere und Nebenanlagen betreffen. Fenster, Dach, Fassade, historische Türen, Treppen oder Grundrissänderungen werden deshalb vor Bestellung und Rückbau geprüft.

Eigentum und Hausverwaltung. Bei Wohnungseigentum oder gemeinsam genutzten Gebäudeteilen muss geklärt werden, was Sonder- und was Gemeinschaftseigentum ist. Eingriffe an Fassade, Fenstern, Dach, Steigleitungen oder tragenden Bauteilen können Beschlüsse oder Gestattungen erfordern. Paragraf 20 WEG regelt bauliche Veränderungen am gemeinschaftlichen Eigentum. Teilungserklärung, Beschlusssammlung, Hausordnung und technische Vorgaben werden deshalb früh mit der Hausverwaltung abgestimmt.

Grundstück und Bäume. Zufahrt, Hoffläche, Grenzabstände und geschützte Bäume beeinflussen Gerüst, Lagerung und Container. Seit Anfang 2026 gilt in München eine aktualisierte Baumschutzverordnung. Die Stadt weist darauf hin, dass im geschützten Kronen- und Wurzelbereich grundsätzlich keine Eingriffe stattfinden dürfen und selbst bei verfahrensfreien Vorhaben Schutzmaßnahmen notwendig sein können. Der Münchner Baumschutz auf Baustellen gehört daher zur Lageprüfung.

Nachbarbestand und Beweissicherung. Bei dicht stehenden Häusern werden angrenzende Fassaden, Mauern, Einfriedungen, Keller und gemeinsame Wege vor Beginn fotografisch dokumentiert. Auffällige Risse erhalten Maßstab, Datum und genaue Lage. Bei statisch oder erschütterungsrelevanten Arbeiten kann eine fachliche Beweissicherung sinnvoll sein. Sie schützt nicht nur vor unberechtigten Zuordnungen, sondern hilft auch, tatsächliche Veränderungen früh zu erkennen. Zutritt zu fremdem Eigentum, Gerüstanker, Dachanschlüsse oder Schutzdächer werden niemals stillschweigend vorausgesetzt, sondern rechtzeitig technisch und rechtlich geklärt.

Nutzung während der Bauzeit. Vor dem Terminplan steht die Entscheidung, ob das Haus leer, teilweise bewohnt oder vollständig genutzt bleibt. Davon hängen Baustrom, Wasserprovisorien, Staubschleusen, Sanitärersatz, tägliche Reinigung und sichere Verkehrswege ab. Kinder, ältere Menschen, Haustiere oder ein Homeoffice können zusätzliche Schutz- und Zeitfenster erfordern. Eine bewohnte Sanierung ist nicht nur eine längere Variante desselben Ablaufs: Sie benötigt eigene Bauphasen, Übergaben und Regeln für das Betreten privater Bereiche. Diese Bedingungen gehören in Ausschreibung und Angebot, damit der Aufwand nicht erst auf der Baustelle sichtbar wird.

Entscheidungen führen

Eine Entscheidungsliste ergänzt Plan und Leistungsverzeichnis. Sie enthält Thema, mögliche Varianten, verantwortliche Person, benötigte Grundlage, spätesten Freigabetermin sowie Kosten- und Terminwirkung. Typische Punkte sind Grundriss, Sanitärobjekte, Bodenaufbau, Fensterdetails, Heizsystem, Elektroausstattung und Fassadenfarbe. Entscheidungen mit langer Lieferzeit oder Einfluss auf verdeckte Installationen werden zuerst getroffen.

Daneben benötigt das Projekt eine Ausschlussliste. Sie hält fest, welche Bauteile erhalten bleiben, welche Leistungen bauseits erfolgen und welche Fachplanungen nicht Teil des Ausführungsangebots sind. Gerade bei Generalunternehmer-Leistungen muss erkennbar bleiben, ob Statik, Energieberatung, Genehmigungsplanung, Schadstofferkundung oder Außenanlagen eingeschlossen, koordiniert oder separat beauftragt werden.

PREISKALKULATION

Was kostet Ihr Bauvorhaben?

Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

Gewerke und Leistungen verständlich auswählen
Mengen und Ausführungsdetails direkt angeben
Unmittelbar eine realistische Kostenschätzung erhalten
Zur Preisberechnung im Vollbild
Kostenlos · unverbindlich · ohne Weiterleitung
Haussanierung in München planen: Was bei Bestand, Lage und Nachbarschaft wichtig wird
Planung im Bestand

Bestand in Ebenen gliedern. Eine vollständige Bestandsprüfung wird nach Gebäudehülle, Konstruktion, Technik, Ausbau und Außenanlagen strukturiert. Dadurch bleiben Wechselwirkungen sichtbar. Neue Fenster beeinflussen Anschlüsse und Lüftung; eine Fassadendämmung verändert Laibungen und Dachüberstände; ein neuer Grundriss benötigt abgestimmte Leitungswege. Die Fenster- und Türmontage und die Fassadensanierung in München werden deshalb nicht isoliert geplant.

Sanierungsumfang schriftlich festlegen. Für jedes Bauteil wird entschieden: erhalten, reparieren, ertüchtigen, ersetzen oder später prüfen. Das verhindert, dass „Haussanierung“ in verschiedenen Angeboten unterschiedliche Leistungen bezeichnet. Die Leistungsbeschreibung enthält Rückbau, Schutz, Entsorgung, Untergrund, Material, Anschlüsse, Prüfungen und Wiederherstellung. Der Vergleich Komplettsanierung oder Einzelmaßnahmen hilft bei der Wahl der Eingriffstiefe.

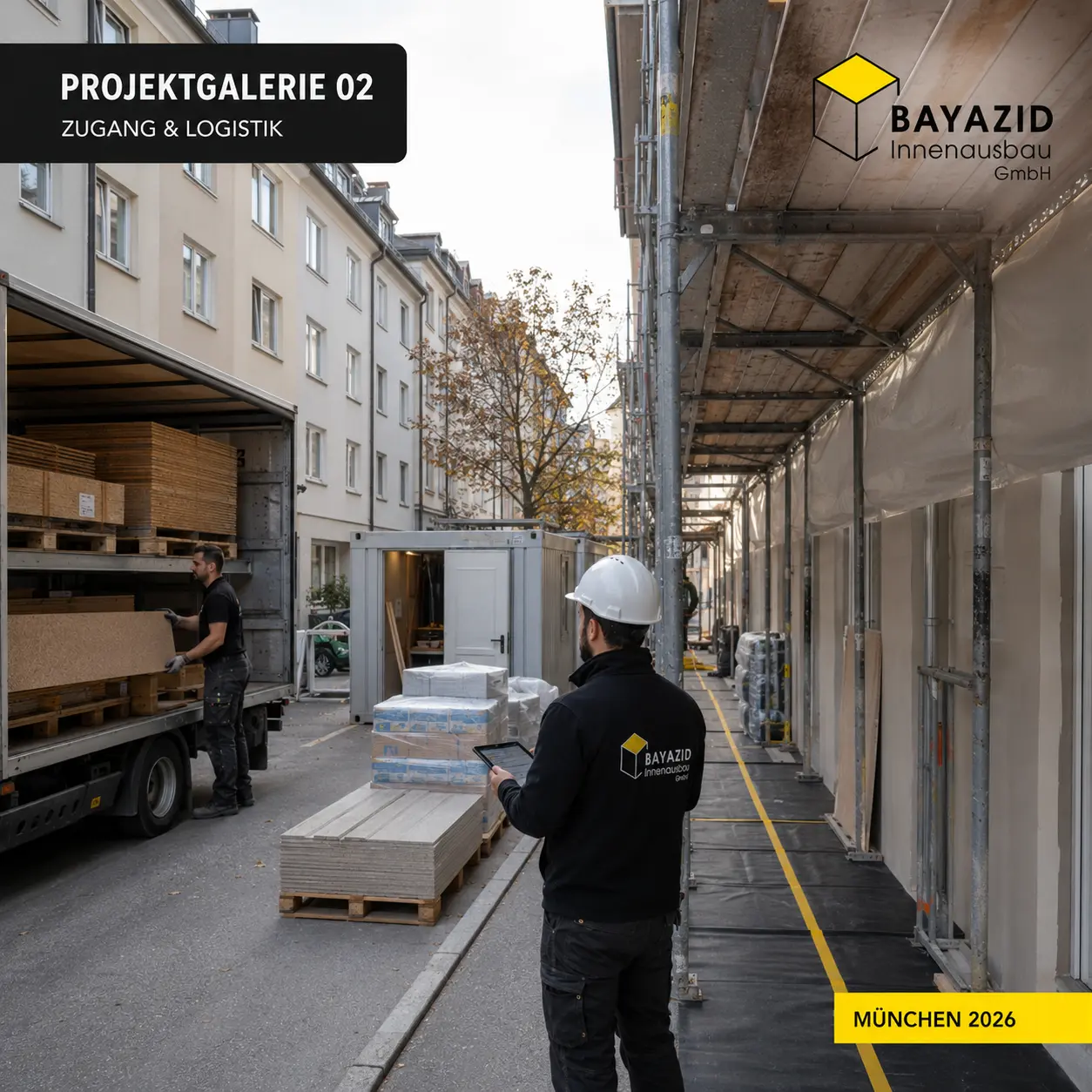

Zugang zur Baustelle aufnehmen. Zufahrtsbreite, Torhöhe, Treppenhaus, Aufzug, Geschosshöhen, Transportwege und mögliche Lagerflächen werden vermessen. Empfindliche Oberflächen erhalten Schutzvorgaben. Bei Reihenhäusern oder Hinterhofgebäuden ist zu klären, ob Material über fremde Flächen, schmale Durchgänge oder Fenster transportiert werden muss. Auch Rettungswege und Zugänge für Bewohner dürfen nicht ungeplant verstellt werden.

Öffentlichen Raum früh prüfen. Wer auf öffentlichen Wegen, Straßen oder Plätzen etwas lagert, aufstellt oder absperrt, benötigt grundsätzlich eine Erlaubnis. Die Stadt München beschreibt dies unter Baustellen- und Verkehrsanordnungen. Für mittlere und größere Maßnahmen im öffentlichen Verkehrsraum nennt die Stadt derzeit Bearbeitungszeiten von mehreren Wochen. Dieser Vorlauf gehört in die Terminplanung und darf nicht erst nach Auftragserteilung beginnen.

Anlieferung und Parken organisieren. Ein Parkplatz für Handwerker ist nicht automatisch vorhanden. Für eine freie Anfahrtszone kann ein vorübergehendes Haltverbot für Baustellen beantragt werden. Die Schilder dürfen erst mit schriftlicher Genehmigung aufgestellt werden und müssen nach städtischer Angabe spätestens am vierten Tag vor Beginn stehen. Zusätzlich gibt es unter Voraussetzungen Parkausweise für Handwerksbetriebe. Haltverbot, Parkausweis und Straßensondernutzung erfüllen unterschiedliche Zwecke.

Container und Gerüst platzieren. Auf Privatgrund werden Tragfähigkeit, Zufahrt, Baumschutz und Grenzbereiche geprüft. Auf öffentlichem Grund können Erlaubnis, Gebühren und Verkehrssicherung erforderlich sein. Die Standzeit wird mit Rückbau, Entsorgung und Materiallieferung abgestimmt. Ein Container, der zu früh abgeholt oder zu spät genehmigt wird, unterbricht den Ablauf der Abbruch- und Entkernungsarbeiten.

Nachbarschaft planbar informieren. Nachbarn benötigen keine vollständige technische Projektakte. Wichtig sind Beginn, voraussichtliche Dauer, besonders lärmintensive Phasen, Liefer- oder Sperrzeiten und ein erreichbarer Ansprechpartner. Änderungen werden aktualisiert. Die Stadt München empfiehlt bei Baustellenbeeinträchtigungen zunächst das Gespräch mit der verantwortlichen Bauleitung. Eine klar benannte Bauleitung und Terminplanung ist deshalb auch für die Nachbarschaft relevant.

Technik vor Oberflächen koordinieren. Sanitär- und Elektroinstallationen werden geplant und geprüft, bevor Wände, Decken und Böden geschlossen werden. Danach folgen Trockenbau im Bestand, Putz, Estrich, Abdichtung, Fliesen, Boden und Malerarbeiten. Der Beitrag Reihenfolge der Sanierungsarbeiten zeigt die Abhängigkeiten im Detail.

Bauphasen nach Belastung ordnen. Rückbau, Bohren, Stemmen und staubintensive Transporte werden möglichst in einer frühen, klar abgegrenzten Phase gebündelt. Danach folgen Rohinstallation, Prüfungen und das Schließen der Bauteile. Empfindliche Oberflächen und Einbauten kommen erst an die Reihe, wenn schwere Transporte weitgehend beendet sind. Diese Ordnung verkürzt nicht automatisch jede Baustelle, verhindert aber, dass fertige Böden, Türen oder Wände durch spätere Leitungsarbeiten erneut geschützt oder geöffnet werden müssen. Für Nachbarn und Bewohner entstehen zugleich besser kommunizierbare Belastungsfenster.

Entscheidungstermine rückwärts planen. Der gewünschte Fertigstellungstag wird in Abnahme, Montage, Trocknung, Bestellung, Bemusterung und technische Freigabe zurückgerechnet. So erhält jede Entscheidung einen spätesten Termin. Maßgefertigte Fenster, Türen oder Einbauten dürfen beispielsweise erst nach bestätigtem Aufmaß bestellt werden; verspätete Freigaben verschieben dann sichtbar die zugehörige Montage. Ein belastbarer Plan enthält neben Start und Ende deshalb auch Prüfpunkte: Freigabe nach Rückbau, Kontrolle der Rohinstallation, Abdichtungsprüfung, Aufmaß des Endausbaus und Abnahme einzelner Bauabschnitte.

Schnittstellen eindeutig zuordnen. Für jede Leistung wird festgelegt, wer vorbereitet, ausführt, prüft und die Folgearbeit freigibt. Bei einem neuen Bad betrifft das etwa Leitungswege, Untergrund, Gefälle, Abdichtung, Fliesen und Anschlüsse. An Fassade und Fenster treffen Aufmaß, Befestigung, Abdichtung, Putzanschluss und Innenlaibung zusammen. Ohne Zuordnung bleibt eine kleine Lücke zwischen zwei Angeboten häufig unbemerkt. Die Sanitär- und Elektroplanung zeigt, warum technisch dichte Räume eine abgestimmte Reihenfolge brauchen.

Freigaben sichtbar führen. Planstand, Bemusterung, Produktfreigabe und Nachträge erhalten Datum und Verantwortliche. Offene Entscheidungen stehen nicht nur in E-Mails, sondern in einer gemeinsamen Liste. So erkennen Eigentümer, Bauleitung und Fachunternehmen, welche Bestellung oder Folgearbeit von einer Entscheidung abhängt. Wenn der Umfang bereits grob feststeht, können Sie die Ausführung Ihrer Haussanierung besprechen.

Angebotsreife

Eine Haussanierung ist angebotsreif, wenn der gewünschte Endzustand, die zugänglichen Bestandsinformationen und die beauftragten Schnittstellen zusammenpassen. Dafür braucht es nicht zwingend jedes Detail des späteren Designs. Notwendig sind jedoch verlässliche Mengen oder Aufmaßgrundlagen, technische Anforderungen, Material- beziehungsweise Qualitätsstufen, Logistikannahmen und ein dokumentierter Umgang mit verdeckten Risiken. Ohne diese Punkte ist ein Gesamtpreis häufig nur eine vorläufige Budgetannahme.

Besonders wichtig ist die Trennung zwischen Grundauftrag, Optionen und Bedarfspositionen. Der Grundauftrag enthält bestätigte Leistungen. Optionen ermöglichen eine echte Wahl, etwa zwischen zwei Bodenqualitäten oder einer zusätzlichen Grundrissänderung. Bedarfspositionen werden nur ausgelöst, wenn ein definierter Befund eintritt. Jede Bedarfsposition benötigt Einheit, Preisgrundlage und schriftliche Freigabe. So bleibt das Angebot flexibel, ohne unkontrolliert offen zu werden.

Angebote vergleichen

Zwei Angebote sind erst vergleichbar, wenn sie denselben Endzustand schulden. Eine Vergleichsmatrix ordnet Positionen nach Rückbau, Schutz, Rohbau, Technik, Gebäudehülle, Innenausbau, Entsorgung, Dokumentation und Reinigung. Fehlende Leistungen werden nicht mit null Euro angesetzt, sondern als „nicht angeboten“ markiert. Auch Ausschlüsse, Ausführungsfristen, Preisbindung, Zahlungsplan und Verantwortlichkeit für Aufmaß oder Genehmigungen gehören in den Vergleich.

Der niedrigste Gesamtpreis ist nicht automatisch die wirtschaftlichste Variante. Ein günstiges Angebot kann mehr Eigenkoordination, zusätzliche Planer oder spätere Wiederherstellungsarbeiten erfordern. Ein höheres Angebot kann einen breiteren, aber besser abgegrenzten Leistungsumfang enthalten. Der Beitrag Innenausbau-Unternehmen richtig beauftragen erläutert, wie Zuständigkeiten, Nachträge und Abnahme vertraglich sauber vorbereitet werden.

Startfreigabe

Vor dem tatsächlichen Baustart erhält das Projekt eine formale Startfreigabe. Geprüft werden Genehmigungen, Schadstoffinformationen, Ausführungsunterlagen, Materialfreigaben, Liefertermine, Baustrom, Wasser, Schutzflächen, Container, Gerüst, Haltverbot, Nachbarinformation und erreichbare Ansprechpartner. Offene Punkte werden nicht stillschweigend auf die Baustelle verschoben. Entweder werden sie vorher entschieden oder mit Verantwortlichkeit und spätestem Termin in den Ablauf aufgenommen.

Sie möchten wissen, ob Ihre Unterlagen bereits für ein belastbares Angebot ausreichen? Über die Projektprüfung für Ihre Haussanierung können Sie den aktuellen Planungsstand mit BAYAZID abstimmen. Hilfreich sind Grundriss, Baujahr, Fotos, bekannte Schäden, gewünschte Maßnahmen, Terminrahmen und Informationen zu Zufahrt, Parken oder Nachbargrenzen.

Haussanierung in München planen: Was bei Bestand, Lage und Nachbarschaft wichtig wird
Kosten der Logistik

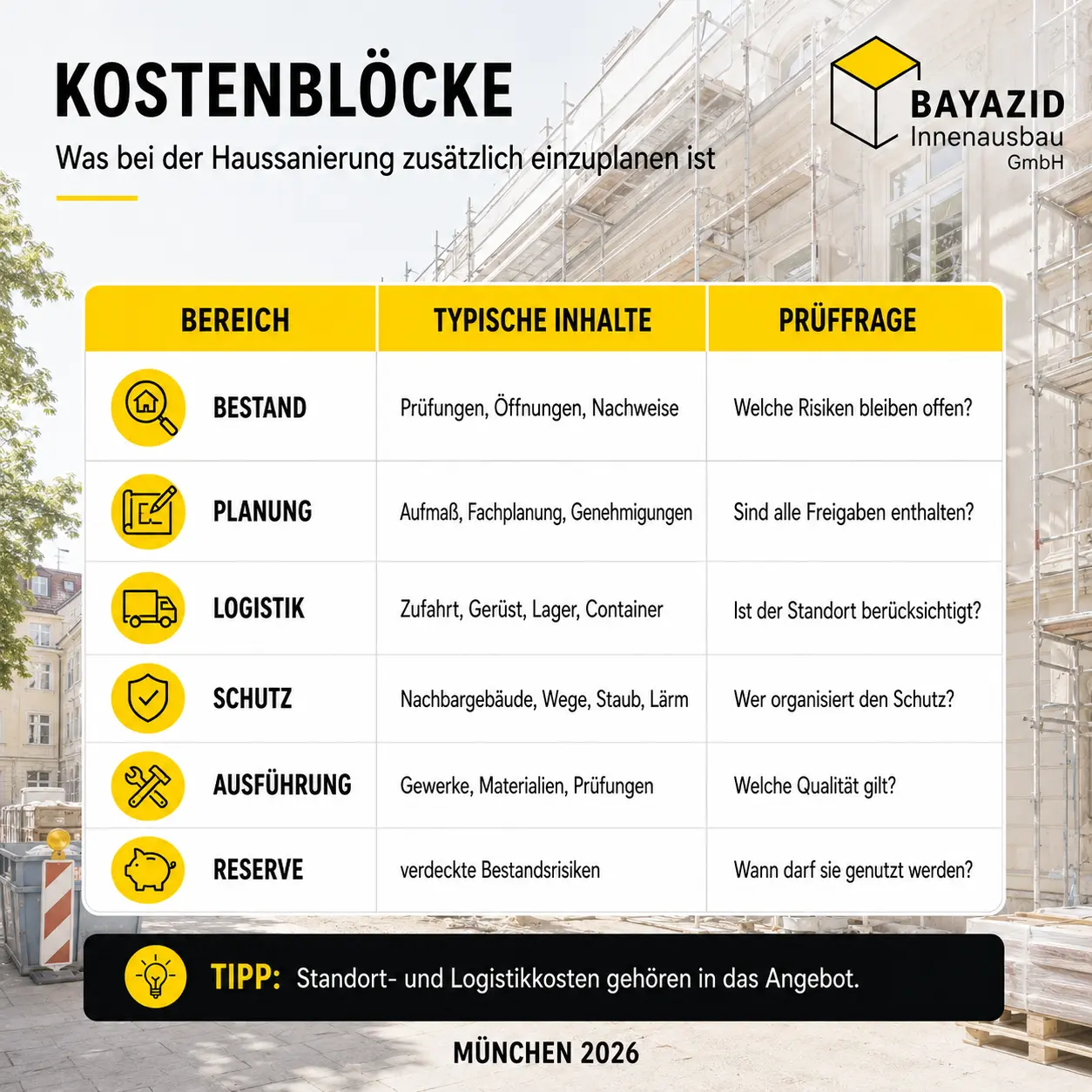

Die Lagekosten einer Haussanierung erscheinen nicht immer als eigene Position. Sie stecken in Personalzeit, Transport, Genehmigungen, Schutz, Standzeiten und wiederholten Anfahrten. Ein fachlich identischer Innenausbau kann deshalb in einem frei zugänglichen Haus anders kalkuliert werden als in einem engen Münchner Hinterhof.

PlanungsbereichMögliche KostenwirkungVor Baustart klären
BestandsprüfungAkteneinsicht, Aufmaß, Fachprüfung, Labor oder ÖffnungenUnterlagen, Baualter, Verdachtsbereiche
Zugang und TransportTragezeiten, kleinere Liefermengen, Aufzugsschutz, HebetechnikWege, Maße, Lasten, Nutzungszeiten
Parken und HaltezoneGenehmigung, Schilder, längere Laufwege, WartezeitAnlieferplan und Fahrzeugbedarf
Öffentlicher GrundSondernutzung, Absicherung, Verkehrszeichenplan, StandzeitGerüst, Container und Lagerfläche
Nachbarschaftzusätzlicher Schutz, eingeschränkte Arbeitsfenster, ReinigungRuhezeiten, Zugänge und Ansprechpartner
Verdeckter BestandNachträge, Umplanung, Entsorgung und TerminverschiebungPrüfstrategie und Reserve

Der wichtigste Vergleich ist nicht der Stunden- oder Quadratmeterpreis allein, sondern derselbe Leistungsumfang unter denselben Randbedingungen. Ein Angebot mit kurzer Transportstrecke, privater Lagerfläche und freier Zufahrt ist nicht direkt mit einem Angebot für ein Gebäude ohne Aufzug und ohne Stellplatz vergleichbar. Die Kosten eines Generalunternehmers bei der Sanierung müssen ebenfalls gegen den eigenen Koordinationsaufwand und das Schnittstellenrisiko gestellt werden.

Für die Bauleistung selbst liefert der Beitrag Kosten einer Haussanierung in München pro Quadratmeter eine erste Orientierung. Belastbar wird das Budget erst mit Aufmaß und Leistungsbeschreibung. Zusätzlich sollten eine technische Reserve und eine Terminreserve vorgesehen werden. Sie werden nicht für freiwillige Ausstattungswünsche verbraucht.

Fördermittel können energetische Maßnahmen entlasten, ändern aber nicht die Baustellenlogistik. Antrag, Energieberatung und technische Vorgaben werden vor Auftrag geklärt. Der Ratgeber Haussanierungskosten mit Förderung senken erläutert die richtige Reihenfolge. Eine eigene Reserve für standortbedingte Zusatzleistungen bleibt trotzdem sinnvoll.

Kosten nach Position

Konkrete Baupreise dürfen nicht aus pauschalen Internetspannen abgeleitet werden. Für die Kalkulation verwendet BAYAZID ausschließlich das festgelegte SIRADOS-/GAEB-Archiv mit Datenstand 28. Juli 2026. Die dort enthaltenen Einheitspreise gelten jeweils nur für die exakt beschriebene Leistung, Einheit und Ausführung. Ein Gesamtbudget entsteht erst, wenn diese Positionen mit den tatsächlichen Mengen, der Münchner Baustellenlogistik und den notwendigen Nebenleistungen verbunden werden.

Standortkosten sollten im Leistungsverzeichnis sichtbar bleiben. Dazu können Schutz, Baustelleneinrichtung, Tragewege, Transport, Gerüst, Container, Haltverbotszone, kleinere Entsorgungsintervalle und wiederholte Anfahrten gehören. Sie werden nicht pauschal über die Wohnfläche verteilt, wenn eine direkte Menge oder eigene Position möglich ist. Der Beitrag Renovierungskosten in München ergänzt die allgemeine Kalkulationslogik.

KOSTENÜBERSICHT

Kosten für Ihr Projekt vorab kalkulieren

Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

Meine Kalkulation starten
Haussanierung in München planen: Was bei Bestand, Lage und Nachbarschaft wichtig wird

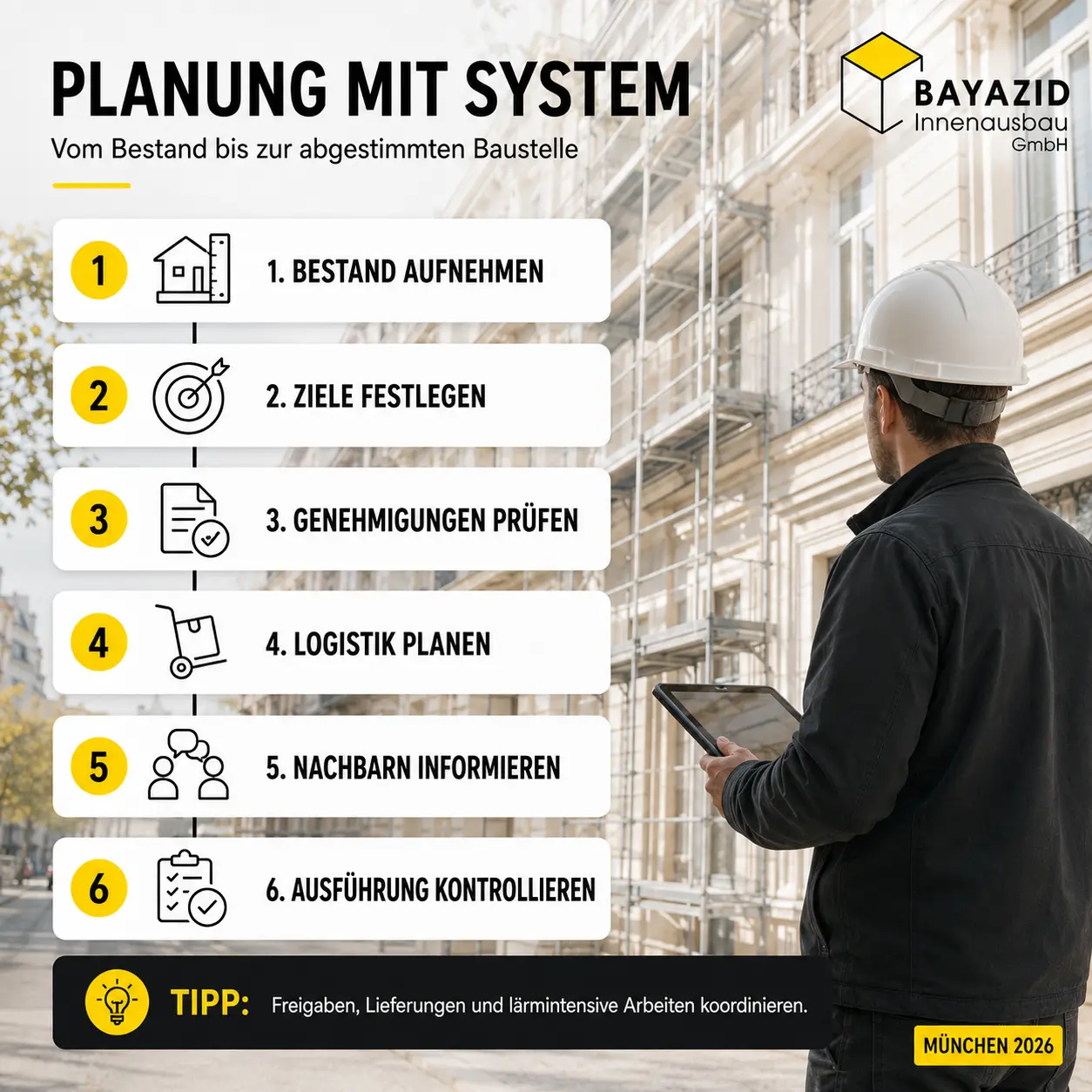

Ablauf in 10 Phasen

1. Ziel und Umfang. Eigentümer definieren Nutzung, Qualitätsniveau, Budgetrahmen und gewünschten Fertigstellungstermin. Notwendige Reparaturen, energetische Maßnahmen und Gestaltung werden getrennt. Der Beitrag Budget einer Komplettsanierung planen hilft bei Prioritäten und Reserve.

2. Unterlagen sammeln. Grundriss, Genehmigungen, frühere Rechnungen, Energieunterlagen, Leitungspläne und bekannte Schadensberichte werden zusammengeführt. Fehlende genehmigte Pläne können gegebenenfalls über die Bauakte recherchiert werden.

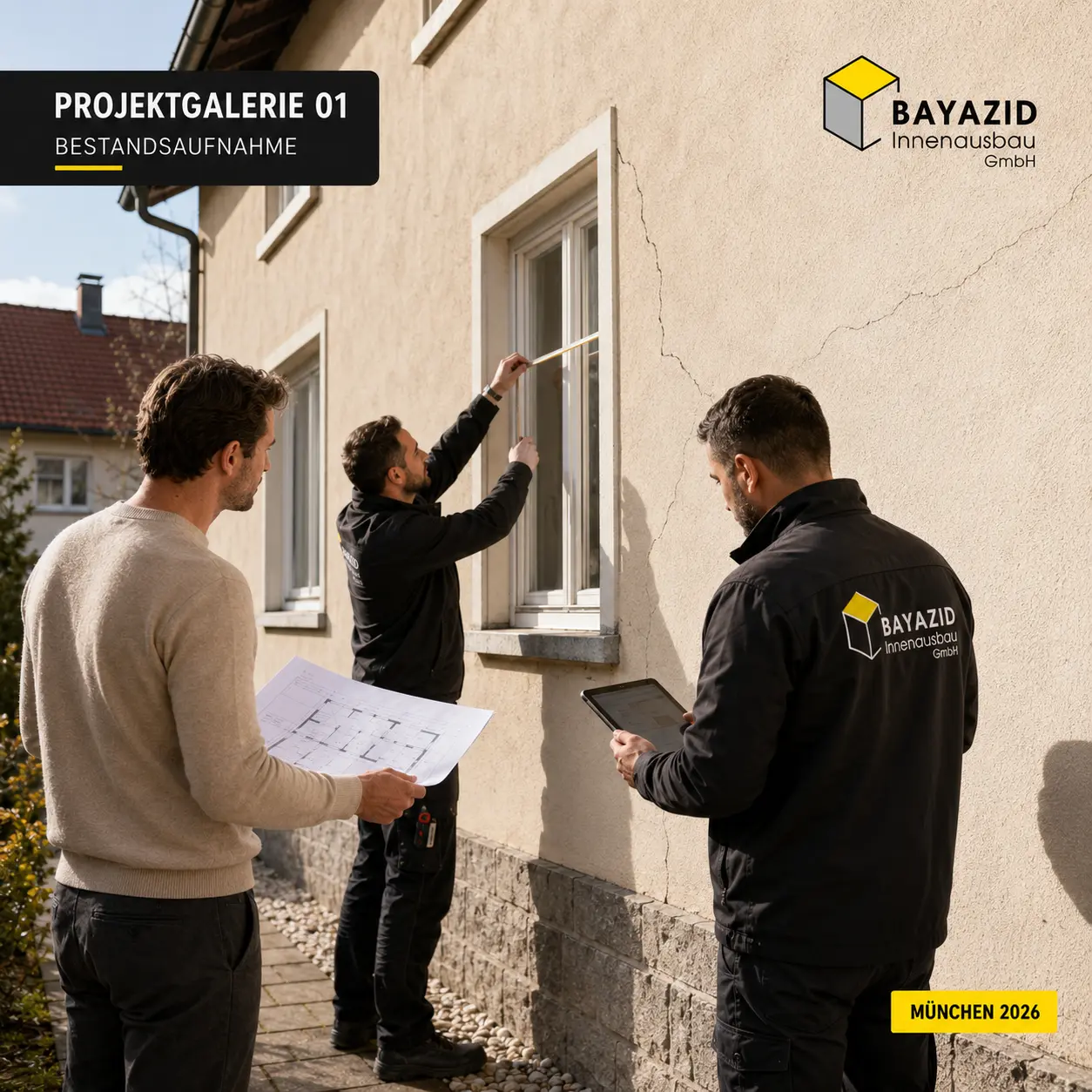

3. Bestand aufnehmen. Aufmaß, Sichtprüfung und erforderliche Fachuntersuchungen klären Konstruktion, Technik, Feuchte und mögliche Schadstoffe. Befunde, Annahmen und noch offene Bereiche werden getrennt dokumentiert. Bei einer tiefen Sanierung hilft die Planung einer Kernsanierung in München bei der Prüfstruktur.

4. Recht und Zustimmungen. Genehmigung, Denkmalschutz, Baumschutz, WEG-Beschlüsse und Hausverwaltung werden objektbezogen geprüft. Erst danach werden genehmigungsabhängige Produkte oder Leistungen verbindlich bestellt. Bei Wohnungseigentum muss die Hausverwaltung abgestimmt einbezogen werden, bevor Gemeinschaftseigentum betroffen ist.

5. Baustellenlogistik. Zugang, Parken, Haltverbot, Container, Gerüst, Lagerung, Transport, Entsorgung und Schutzflächen werden in einem Baustelleneinrichtungsplan festgehalten. Liefertermine werden nicht nur mit Händlern, sondern auch mit den tatsächlichen Zufahrtsbedingungen abgeglichen.

6. Angebot und Terminplan. Die Leistungsbeschreibung verbindet Mengen, Materialien, Nebenleistungen, Ausschlüsse und Schnittstellen. Der Terminplan enthält Genehmigungen, Bemusterung, Bestellungen, Rückbau, Prüfungen, Rohinstallation, Trocknung, Ausbau und Abnahme. Er unterscheidet Arbeitszeit von Warte- und Lieferzeit.

7. Nachbarn informieren. Vor Beginn erhalten direkt Betroffene eine kurze Baustelleninformation mit Zeitraum, besonders lauten Phasen und Kontaktdaten der Bauleitung. Fluchtwege, gemeinsame Zufahrten und vereinbarte Nutzungszeiten werden berücksichtigt. Bei Änderungen wird nicht nur der Bauherr, sondern auch die betroffene Nachbarschaft aktualisiert.

8. Ausführen und dokumentieren. Vor dem Schließen werden Leitungen, Abdichtungen und andere verdeckte Leistungen geprüft und fotografisch dokumentiert. Änderungen erhalten eine schriftliche Freigabe mit Kosten- und Terminwirkung. Abnahmen erfolgen abschnittsweise und zum Projektende. Der Ablauf von Generalunternehmer-Leistungen kann diese Gewerke in einer gemeinsamen Steuerung bündeln.

Die Schritte laufen teilweise parallel, ihre Abhängigkeiten bleiben jedoch verbindlich. Eine Haltverbotszone ersetzt keine Produktfreigabe und ein fertiges Angebot ersetzt keine notwendige Schadstoffprüfung. Der Terminplan muss deshalb fachliche und organisatorische Voraussetzungen gleichzeitig abbilden.

9. Vergabe

Vor der Vergabe werden Angebote auf identischen Umfang, Mengen, Qualitätsstufen, Ausschlüsse, Bedarfspositionen und Terminannahmen geprüft. Der Vertrag nennt Ansprechpartner, Änderungsprozess, Dokumentation, Abnahmen und Zahlungsmeilensteine. Noch offene Genehmigungen oder Untersuchungen erscheinen ausdrücklich als Voraussetzung und nicht als beiläufige Erwartung.

10. Startfreigabe

Der Baustart wird erst bestätigt, wenn die notwendigen Unterlagen, Freigaben, Zugänge und Lieferungen gesichert sind. Eine kurze Startbesprechung ordnet Baustelleneinrichtung, Schutz, Schlüssel, Kommunikationswege, Nachbarn und die erste Ausführungsphase. Damit beginnt die Haussanierung nicht nur kalendarisch, sondern fachlich und organisatorisch vorbereitet.

Haussanierung in München planen: Was bei Bestand, Lage und Nachbarschaft wichtig wird
Planungsfehler

Nur sichtbare Flächen kalkuliert. Untergründe, Leitungen und verdeckte Anschlüsse werden nicht geprüft. Nach dem Rückbau entsteht ein anderer Umfang als im Angebot angenommen.

Bauakte mit Ist-Zustand verwechselt. Genehmigte Pläne zeigen den rechtlichen Bestand zum damaligen Zeitpunkt, aber nicht automatisch jede spätere Änderung. Ein Aufmaß vor Ort bleibt erforderlich.

Schadstoffprüfung übersprungen. Putze, Kleber oder Platten in älteren Gebäuden werden ohne Erkundung bearbeitet. Das kann Arbeitsschutz, Entsorgung, Kosten und Termin grundlegend verändern.

Parkplatz als selbstverständlich behandelt. Materialfahrzeuge finden am Baustart keinen geeigneten Platz. Tragewege und Wartezeiten steigen, Lieferungen blockieren Verkehr oder müssen verschoben werden.

Öffentlichen Grund zu spät beantragt. Gerüst, Container oder Absperrung sind bestellt, die notwendige Erlaubnis fehlt jedoch. Die angekündigte Bauphase kann nicht beginnen.

Hausverwaltung nur informiert. Eine formlose Nachricht ersetzt keinen erforderlichen Beschluss oder keine Gestattung. Teilungserklärung, Gemeinschaftseigentum und Hausordnung müssen vor dem Eingriff geprüft sein.

Nachbarn gar nicht informiert. Plötzlicher Lärm und blockierte Zugänge führen schneller zu Konflikten. Die Münchner Seite zu Beschwerden über Baulärm zeigt, dass bei Beeinträchtigungen zunächst die verantwortliche Bauleitung vor Ort angesprochen werden soll.

Terminplan ohne Vorlauf erstellt. Nur die reine Ausführungszeit wird gerechnet. Genehmigung, Akteneinsicht, Bemusterung, Lieferung, Trocknung und Prüfungen fehlen.

Änderungen mündlich entschieden. Material oder Aufbau wird auf der Baustelle geändert, ohne Kosten, Termin und Folgegewerke zu prüfen. Spätere Streitigkeiten lassen sich kaum nachvollziehen.

Angebote mit unterschiedlichem Endzustand verglichen. Ein Anbieter enthält Putz, Maler und Reinigung, der andere endet an der Rohinstallation. Die Gesamtsummen wirken vergleichbar, obwohl mehrere Leistungen fehlen.

Baustart vor der Produktfreigabe bestätigt. Materialien mit langer Lieferzeit oder technische Schnittstellen sind noch offen. Gewerke beginnen, können Flächen aber nicht planmäßig schließen oder müssen später umbauen.

Praxistipps

Erstellen Sie einen Lageplan für die Baustelle. Markieren Sie Zufahrt, Container, Materiallager, Gerüst, Müllweg, geschützte Flächen und Nachbarzugänge. Auch ein einfaches maßstäbliches Blatt verhindert widersprüchliche Annahmen.

Fotografieren Sie Transportwege. Tor, Treppe, Aufzug, Kurven, Schwellen und empfindliche Oberflächen werden mit Maßen dokumentiert. Lieferanten und Fachunternehmen können geeignete Verpackungs- und Transportgrößen planen.

Bündeln Sie laute Arbeiten. Rückbau, Bohren und Stemmen werden soweit technisch möglich in klaren Zeitfenstern konzentriert. Nachbarn können sich darauf einstellen, und die Bauleitung überwacht Schutz sowie Reinigung gezielter.

Führen Sie eine Genehmigungsliste. Zu jedem Antrag gehören Zuständigkeit, Einreichdatum, fehlende Unterlagen, erwartete Bearbeitung und Bedingung für den Baustart. Eine mündliche Auskunft wird nicht mit einer schriftlichen Erlaubnis verwechselt.

Planen Sie eine Prüfstufe nach dem Rückbau. Bevor Material für den Endausbau vollständig gebunden wird, werden freigelegte Leitungen, Untergründe und Konstruktionen bewertet. Der Umfang kann danach kontrolliert bestätigt werden.

Bestimmen Sie einen Ansprechpartner. Eigentümer, Nachbarn, Verwaltung und Gewerke benötigen eine klare Kontaktperson für Termin- und Zugangsfragen. Bei umfangreichen Projekten kann die zentrale Baustellenorganisation in München Informationswege verkürzen.

Prüfen Sie Rechnungen und Dokumentation laufend. Raumbezug, Leistung, Material und Nachweise werden nicht erst am Projektende gesammelt. Das erleichtert Abnahme, Förderung und spätere Wartung.

Nutzen Sie eine Angebotsmatrix. Führen Sie Grundauftrag, Optionen, Ausschlüsse, Bedarfspositionen und bauseitige Leistungen in fünf getrennten Spalten. Dadurch werden Lücken sichtbar, bevor Sie nur die Endsummen vergleichen.

Setzen Sie einen Freigabeschluss. Vor Bestellung und vor Baustart wird jeweils schriftlich bestätigt, welche Planungsversion gilt. Änderungen danach erhalten Kosten- und Terminwirkung, bevor sie ausgeführt werden.

Wenn mehrere Gewerke, Außenarbeiten und bewohnte Nachbargebäude zusammenkommen, können Sie die Sanierungsorganisation mit BAYAZID besprechen. Die Anfrage sollte nicht perfekt sein; wichtig ist, bekannte Informationen und offene Entscheidungen klar zu trennen.

BAYAZID organisiert

Die BAYAZID Innenausbau GmbH begleitet Sanierungs-, Renovierungs- und Innenausbauprojekte in München und Umgebung. Das veröffentlichte Leistungsspektrum reicht von Planung und Rückbau über Trockenbau, Oberflächen, Boden, Fenster und Türen bis zur Koordination technischer Fachpartner. Einen Überblick bieten die Leistungen von BAYAZID.

Bei einer Haussanierung verbinden wir den baulichen Umfang mit Terminfolge und Baustellenlogistik. Genehmigungen, Statik, Schadstoffbewertung, Energieberatung oder Denkmalschutzplanung werden, soweit erforderlich, durch die jeweils qualifizierten und zuständigen Stellen erbracht. Mehr zum Unternehmen finden Sie unter Über BAYAZID Innenausbau.

Für eine Projektprüfung können Sie Grundriss, Fotos, bekannte Schäden und den gewünschten Fertigstellungstermin über die Kontaktseite von BAYAZID bereitstellen.

BAYAZID kann je nach Projekt einzelne Ausbauleistungen, mehrere abgestimmte Gewerke oder eine gebündelte Umsetzung übernehmen. Entscheidend ist nicht das Etikett, sondern die schriftlich vereinbarte Verantwortung. Einen direkten Überblick erhalten Sie über Sanierung und individuelle Gestaltung sowie die BAYAZID-Leistungsübersicht.

Praxisbeispiel
No items found.
Chancen und Grenzen

Vorteile der frühen Planung. Bestandsrisiken werden vor Bestellung sichtbar, Angebote lassen sich besser vergleichen und Genehmigungen können in den Bauzeitenplan einfließen. Eine durchdachte Logistik reduziert Wartezeiten, unnötige Transporte und Konflikte um Zugänge. Nachbarn kennen Ansprechpartner und besonders belastende Phasen. Die technische Reihenfolge schützt neue Oberflächen vor späterem Rückbau.

Grenzen. Nicht jeder verdeckte Schaden ist vorab erkennbar. Akteneinsicht, Untersuchungen und Anträge benötigen Zeit und Geld. In engen Lagen können Transporte trotz guter Organisation aufwendig bleiben. Genehmigungs- und Lieferzeiten lassen sich nicht vollständig steuern. Nachbarschaftsinformation verhindert zudem nicht jede Beschwerde.

Abwägung. Der Planungsaufwand sollte zur Eingriffstiefe passen. Für eine reine Renovierung von Oberflächen ist nicht dieselbe Prüfbreite nötig wie für Tragwerk, Fassade und Haustechnik. Bei einer umfangreichen Haussanierung sind Bauakte, Bestand, Genehmigungen und Baustelleneinrichtung dagegen wesentliche Projektgrundlagen. Der Beitrag Komplettsanierung eines Einfamilienhauses ergänzt die Kostenperspektive.

Haussanierung in München planen: Was bei Bestand, Lage und Nachbarschaft wichtig wird
Etappen planen

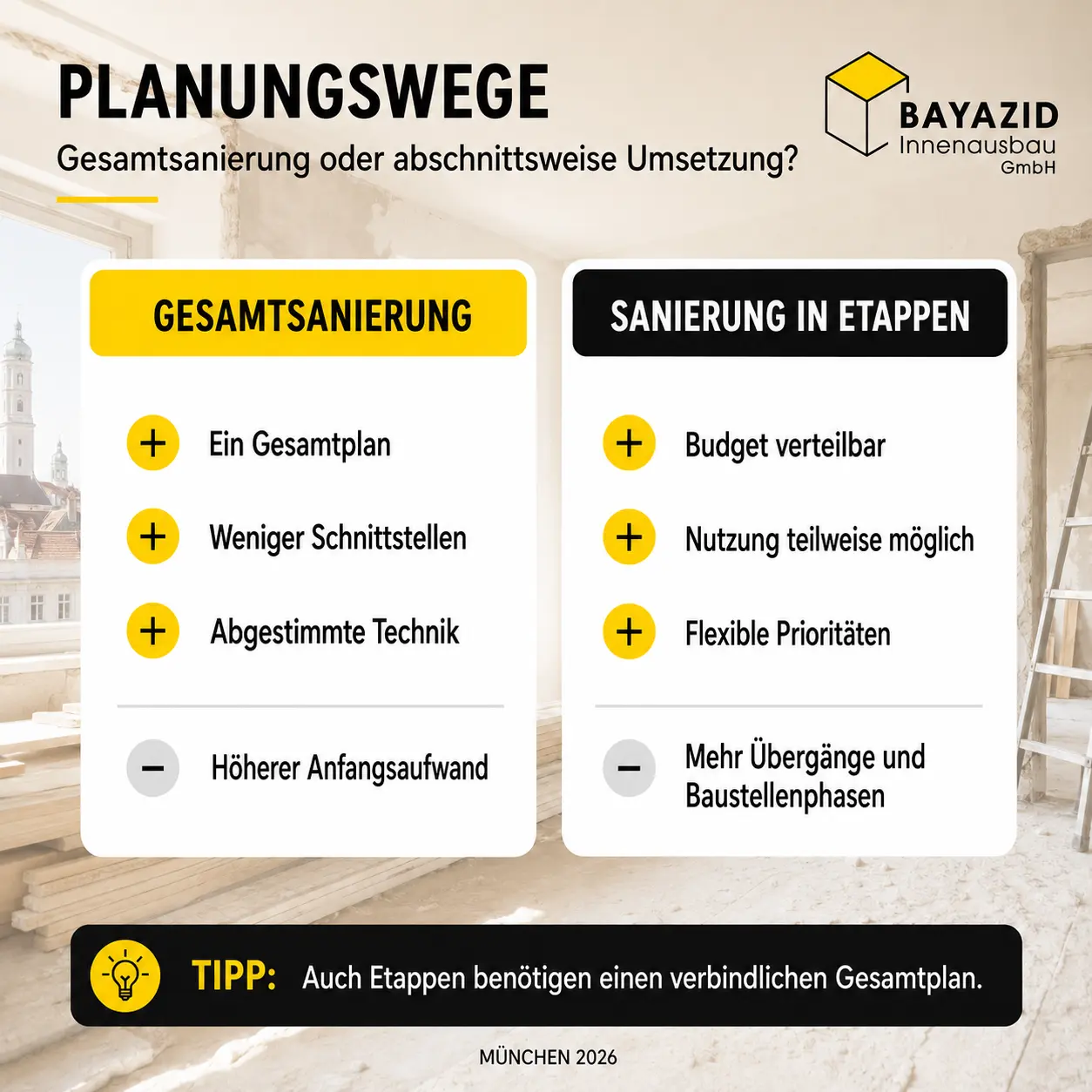

Schrittweise Sanierung. Wenn Budget oder Nutzung keine Gesamtmaßnahme erlauben, werden technisch zusammenhängende Pakete gebildet. Dach und Fassade, Leitungen und Bäder oder Grundriss und Elektro werden in sinnvoller Reihenfolge geplant. Der Beitrag Altbau-Sanierungskosten senken zeigt Prioritäten für Etappen.

Voruntersuchung separat beauftragen. Bei sehr unklarem Bestand kann zunächst nur die Erkundung erfolgen. Bauakte, Aufmaß, Schadstoffproben und gezielte Öffnungen schaffen die Grundlage für ein späteres Ausführungsangebot.

Innen- und Außenarbeiten trennen. Wetter, Gerüst, Baumschutz und Nachbargrenzen können eine eigene Außenphase rechtfertigen. Die technischen Anschlüsse zwischen Fenstern, Fassade und Innenlaibungen müssen trotzdem gemeinsam geplant sein.

Bewohnte Sanierung. Räume werden abschnittsweise geräumt und bearbeitet. Diese Variante verlängert häufig den Ablauf und erhöht Schutz- sowie Reinigungsaufwand, kann aber eine vollständige Ausweichunterkunft vermeiden. Wasser, Strom, Bad und sichere Wege müssen in jeder Phase nutzbar oder ersetzt sein.

Nur dringende Sicherung. Bei akutem Schaden kann zunächst eine begrenzte Sicherungs- oder Reparaturmaßnahme notwendig sein. Sie wird so dokumentiert, dass die spätere Gesamtsanierung darauf aufbauen kann. Eine kurzfristige Maßnahme ersetzt keine Ursachenprüfung.

Vergabereif planen

Wer eine Haussanierung in München plant, muss Gebäude und Standort gemeinsam betrachten. Bauakte, Schadstoffe, Genehmigungen, Zufahrt, Parken, Container, Baumschutz, Hausverwaltung und Nachbarschaft beeinflussen Sanierungsumfang und Termin.

Ein belastbarer Ablauf trennt bestätigte Befunde von Annahmen und führt offene Entscheidungen mit Frist. So beginnt die Baustelle erst, wenn technische und organisatorische Voraussetzungen zusammenpassen. Für die konkrete Planung können Sie BAYAZID Innenausbau kontaktieren.

Eine Haussanierung in München wird belastbar, wenn Gebäude und Standort gemeinsam geplant werden. Bestandsaufnahme, Bauakte, Schadstofferkundung, Genehmigungen, Zufahrt, öffentlicher Grund, Nachbargrenzen und Baustelleneinrichtung beeinflussen nicht nur den Termin, sondern auch die Vergleichbarkeit der Angebote.

Trennen Sie bestätigte Leistungen, Optionen, Bedarfspositionen und Ausschlüsse. Legen Sie einen Endzustand fest, führen Sie offene Entscheidungen mit Frist und vergleichen Sie Angebote anhand derselben Mengen sowie Qualitätsstufen. Erst danach erhalten Vergabe und Baustart eine nachvollziehbare Grundlage.

Sie planen eine Haussanierung in München und möchten den nächsten Schritt klären? Senden Sie Grundriss, Fotos, Baujahr, bekannte Schäden und Ihre Maßnahmenliste über die Projektanfrage an BAYAZID. Nach der Bestands- und Unterlagenprüfung lässt sich festlegen, ob zuerst Erkundung, Planung, Aufmaß oder bereits ein ausführbares Angebot erforderlich ist.

Häufige Fragen

Wie beginne ich die Planung einer Haussanierung in München?

Starten Sie mit Ziel, Unterlagen und Bestandsaufnahme. Sammeln Sie Grundrisse, Genehmigungen, Informationen zu früheren Umbauten und bekannte Schadensberichte. Danach werden Gebäudehülle, Konstruktion, Technik, Innenausbau und Außenflächen geprüft. Parallel erfassen Sie Zufahrt, Parken, Lagerung und Nachbarschaft. Erst aus diesen Informationen entsteht ein belastbarer Sanierungsumfang.

Wo kann ich alte Baupläne für ein Münchner Haus finden?

Prüfen Sie zuerst die eigenen Unterlagen und Dokumente früherer Eigentümer. Für Bauvorhaben können Eigentümer oder Bevollmächtigte unter den städtischen Voraussetzungen Einsicht in die Bauakten der Lokalbaukommission nehmen. Dort befinden sich genehmigte Baupläne und Bescheide. Die Pläne müssen dennoch mit dem heutigen Zustand vor Ort abgeglichen werden.

Welche Bereiche sollte ich beim Bestand prüfen?

Wichtig sind Tragwerk, Dach, Fassade, Keller, Feuchte, Abdichtung, Fenster, Elektro, Sanitär, Heizung, Entwässerung, Innenwände, Böden und Außenanlagen. Baualter und frühere Umbauten bestimmen, ob Schadstoffuntersuchungen notwendig sind. Der Prüfumfang hängt von den geplanten Eingriffen ab. Für reine Malerarbeiten ist er kleiner als für einen tiefen Rückbau.

Muss ein Altbau in München auf Asbest geprüft werden?

In Gebäuden, deren Errichtung vor dem 31. Oktober 1993 begonnen wurde, muss grundsätzlich mit asbesthaltigen Bauprodukten gerechnet werden. Ob Proben erforderlich sind, richtet sich nach Baualter, Materialien und geplanten Arbeiten. Verdächtige Putze, Kleber, Platten oder Spachtelmassen sollten vor zerstörenden Tätigkeiten fachlich erkundet werden. Die Ergebnisse fließen in Arbeitsverfahren, Schutz und Entsorgung ein.

Wann muss ich die Hausverwaltung abstimmen?

Bei Wohnungseigentum oder gemeinsam genutzten Gebäudeteilen sollte die Abstimmung vor Auftrag erfolgen. Fenster, Fassade, Dach, tragende Bauteile, Steigleitungen und andere Bestandteile können Gemeinschaftseigentum sein. Teilungserklärung, Aufteilungsplan, Beschlüsse und Hausordnung bestimmen das weitere Vorgehen. Eine Information an die Verwaltung ersetzt keinen erforderlichen Beschluss.

Brauche ich für die Haussanierung eine Baugenehmigung?

Viele reine Innen- und Oberflächenarbeiten sind ohne Baugenehmigung möglich. Umbau, Erweiterung, Nutzungsänderung, tragende Eingriffe oder Veränderungen an geschützten Gebäuden können jedoch genehmigungs- oder erlaubnispflichtig sein. Auch verfahrensfreie Arbeiten müssen andere Vorschriften einhalten. Die konkrete Maßnahme sollte vor Beginn mit qualifizierter Planung und den zuständigen Stellen geprüft werden.

Wie organisiere ich den Zugang zur Baustelle?

Erfassen Sie Zufahrtsbreite, Torhöhe, Treppen, Aufzug, Transportwege, Lagerflächen und geschützte Oberflächen. Legen Sie fest, wo Lieferfahrzeuge stehen, Material zwischengelagert und Abfall abgeführt wird. Gemeinsame Wege und Rettungswege müssen nutzbar bleiben. Bei engem Zugang werden Liefergrößen, Personal und Hebetechnik angepasst.

Wie bekomme ich einen Parkplatz für Handwerker?

Je nach Bedarf kommen ein vorhandener Privatstellplatz, ein Parkausweis für Handwerksbetriebe oder eine genehmigte vorübergehende Haltverbotszone infrage. Eine Haltverbotszone dient vor allem dazu, eine Anfahrts- oder Lieferfläche freizuhalten. Verkehrsschilder dürfen nicht ohne schriftliche Genehmigung aufgestellt werden. Antrag, Schilder und Aufstellfrist gehören in den Logistikplan.

Wann sollte ich Nachbarn über die Sanierung informieren?

Sobald Termin, Dauer und besonders belastende Phasen ausreichend sicher sind, sollten direkt betroffene Nachbarn informiert werden. Die Mitteilung nennt Beginn, groben Ablauf, laute Arbeiten, mögliche Zugangseinschränkungen und einen Ansprechpartner. Bei wesentlichen Terminänderungen wird aktualisiert. Eine frühe Information ersetzt nicht die Einhaltung von Lärm-, Schutz- und Genehmigungsvorgaben.

Wie lange dauert die Terminplanung vor dem Baustart?

Das hängt von Umfang, Unterlagen, Prüfungen, Genehmigungen und Lieferzeiten ab. Eine kleine Renovierung benötigt weniger Vorlauf als eine Sanierung mit öffentlichem Verkehrsraum, Denkmalschutz oder Schadstoffbefund. Für mittlere und größere Baustellen im öffentlichen Verkehrsraum nennt München Bearbeitungszeiten von mehreren Wochen. Der Baustart sollte erst nach Klärung der notwendigen Voraussetzungen bestätigt werden.

Was gehört in einen Baustelleneinrichtungsplan?

Der Plan zeigt Zufahrt, Gerüst, Container, Lagerflächen, Transportwege, Schutzbereiche, Rettungswege, Baustrom, Wasser und Entsorgung. Bei Bedarf werden öffentlicher Grund, Haltverbotszone, Baumschutz und Nachbarzugänge dargestellt. Zusätzlich gehören Zuständigkeiten, Standzeiten und erforderliche Genehmigungen in die zugehörige Liste.

Wie lassen sich Konflikte mit Nachbarn vermeiden?

Vollständig vermeiden lassen sie sich nicht. Hilfreich sind realistische Informationen, gebündelte lärmintensive Arbeiten, saubere Gemeinschaftsflächen, freie Zugänge und ein erreichbarer Ansprechpartner. Beschwerden werden dokumentiert und zeitnah geprüft. Die Bauleitung sollte Terminänderungen und besondere Lieferungen nicht erst ankündigen, wenn Fahrzeuge bereits vor dem Gebäude stehen.

Das folgende Beispiel ist ein neutrales Planungsszenario und kein veröffentlichtes Kundenprojekt. Ein Reihenendhaus aus den 1960er-Jahren in München soll vor dem Einzug saniert werden. Geplant sind neue Elektro- und Sanitärinstallationen, zwei Bäder, Boden, Oberflächen, einzelne Fenster und Arbeiten an der Fassade.

Bestand. Die vorhandenen Pläne sind unvollständig. Vor der Angebotserstellung werden Maße aufgenommen und verdächtige Boden- sowie Wandaufbauten untersucht. Die Leitungsführung weicht teilweise von den Unterlagen ab. Dadurch wird der Rückbau in zwei Prüfbereiche gegliedert, statt sofort den gesamten Endausbau zu bestellen.

Lage. Die Grundstückszufahrt ist schmal, der Vorgarten enthält einen geschützten Baum und auf der Straße besteht hoher Parkdruck. Ein großer Container kann nicht dauerhaft auf Privatgrund stehen. Für Rückbau und Materiallieferung werden zeitlich begrenzte Anfahrtszonen und kleinere Entsorgungsintervalle geplant. Der Kronen- und Wurzelbereich bleibt frei.

Nachbarschaft. Das Nachbarhaus liegt direkt an der gemeinsamen Grenze. Vor Beginn erhalten die Nachbarn Informationen zu Rückbauzeit, Fassadengerüst und Ansprechpartner. Besonders laute Arbeiten werden in der ersten Bauphase gebündelt. Die gemeinsame Zuwegung bleibt außerhalb festgelegter Lieferfenster nutzbar.

Ergebnis der Planung. Der ursprünglich gewünschte Start verschiebt sich, weil Schadstoffbefund, Detailplanung und Verkehrsorganisation zuerst abgeschlossen werden. Diese Verschiebung ist kein Stillstand, sondern verhindert einen ungeplanten Baustopp nach dem Rückbau. Technik und Innenausbau können anschließend in abgestimmter Folge ausgeführt werden.
