Innenarchitekt Kosten: Umbau München 2026

Innenarchitekt Kosten beim Umbau in München: Honorarmodelle, HOAI, Leistungsumfang und Budgetplanung. Jetzt Projekt mit BAYAZID prüfen.

Logo von rigips mit blauem und grauem Quadrat.
16
Min
Innenarchitekt Kosten: Umbau München 2026
Innenarchitekt Kosten: Umbau München 2026

Kosten richtig einordnen

Wer nach Innenarchitekt Kosten, Kosten Innenarchitekt Umbau oder Innenarchitekt München Kosten sucht, möchte meistens schnell wissen, welcher Betrag für die Planung einer Wohnung, eines Hauses oder eines gewerblichen Innenraums realistisch ist. Eine einzige Prozentzahl beantwortet diese Frage jedoch nicht. Entscheidend ist, welche Leistungen tatsächlich beauftragt werden: nur ein Beratungstermin, ein Grundrisskonzept, eine vollständige Ausführungsplanung, die Auswahl von Materialien, die Angebotsprüfung oder zusätzlich die Begleitung der Bauphase.

Die Kosten entstehen deshalb nicht allein durch die Größe der Räume. Zwei Wohnungen mit gleicher Fläche können einen völlig unterschiedlichen Planungsaufwand verursachen. In einer Wohnung bleiben Grundriss und Technik bestehen; in der anderen werden Wände verändert, Bad und Küche neu angeordnet, Elektroanschlüsse geplant und mehrere Ausbaugewerke koordiniert. Je mehr Entscheidungen, Schnittstellen und technische Prüfungen erforderlich sind, desto größer wird der Planungsumfang.

Für Eigentümer in München kommt die Baustellenlogistik hinzu. Aufzugsschutz, Hausordnung, Zufahrt, Parkraum, Lagerflächen, Entsorgung und Abstimmungen mit der Hausverwaltung beeinflussen nicht nur die Ausführung, sondern auch die Planung. Eine gute Kostenübersicht trennt deshalb das Planungshonorar, zusätzliche Fachplanungen, Genehmigungen, Bemusterung, Baukosten und Reserven voneinander.

Wichtig ist außerdem die korrekte Berufsbezeichnung. „Innenarchitektin“ und „Innenarchitekt“ sind in Bayern geschützte Bezeichnungen. Die Bayerische Architektenkammer erklärt die geschützte Berufsbezeichnung und die dafür erforderliche Eintragung. BAYAZID Innenausbau bietet Planung und Interior Design für Innenausbauprojekte sowie die Koordination der Ausführung an. Wenn ein Vorhaben Leistungen erfordert, die einem eingetragenen Innenarchitekten, Architekten, Tragwerksplaner oder anderen Fachplaner vorbehalten sind, müssen entsprechend qualifizierte und berechtigte Personen eingebunden werden.

Dieser Ratgeber zeigt, wie sich Innenarchitekt Kosten beim Umbau zusammensetzen, welche Honorarmodelle möglich sind, wie die HOAI einzuordnen ist und welche Unterlagen ein vergleichbares Angebot benötigt. Zusätzlich erfahren Sie, wie Planung und Ausführung wirtschaftlich verbunden werden können, ohne Leistungen doppelt zu bezahlen oder wichtige Schnittstellen zu übersehen.

Sie besitzen bereits Grundriss, Fotos und einen ersten Kostenrahmen? Dann können Sie Ihre Unterlagen über die Projektprüfung für Umbau und Innenausbau übermitteln. In einer ersten Einordnung lässt sich klären, welche Planungsleistungen nötig sind, welche Entscheidungen noch fehlen und ob BAYAZID die Ausführung koordinieren kann.

Innenarchitekt Kosten: Umbau München 2026
Kosten klar planen

Das häufigste Problem bei der Frage „Was kostet ein Innenarchitekt?“ ist ein Vergleich unterschiedlicher Leistungen. Ein Anbieter nennt einen Stundensatz für Beratung, ein zweiter bietet eine Planungspauschale an und ein dritter berechnet ein Honorar nach einem umfassenden Leistungsbild. Die Endbeträge sind nicht vergleichbar, solange unklar bleibt, welche Ergebnisse geliefert werden.

Ein günstiges Angebot kann nur ein Erstgespräch und zwei Entwurfsskizzen enthalten. Ein höheres Angebot kann zusätzlich Aufmaß, mehrere Grundrissvarianten, Materialkonzept, Lichtplanung, Detailzeichnungen, Kostenabgleich, Ausschreibungsunterlagen und Baustellentermine umfassen. Beide Angebote können sachlich richtig sein, beantworten aber unterschiedliche Aufgaben.

Unklarheiten entstehen auch durch Begriffe wie „Komplettplanung“, „Interior Design“, „Bauleitung“ oder „schlüsselfertig“. Diese Begriffe beschreiben ohne Leistungsgrenzen keinen sicheren Übergabezustand. Wer übernimmt die technische Prüfung? Wer stimmt Elektro und Sanitär ab? Wer prüft Angebote? Wer dokumentiert Änderungen? Wer kontrolliert die Ausführung? Antworten auf diese Fragen bestimmen das Honorar und das Projektrisiko.

Das Ziel ist deshalb eine Kostenstruktur mit fünf getrennten Ebenen:

  1. Planungsleistung: Beratung, Konzept, Grundriss, Material, Licht, Details und Dokumentation.
  2. Fachplanung: beispielsweise Statik, technische Gebäudeausrüstung, Brandschutz oder genehmigungsrelevante Leistungen.
  3. Projektsteuerung: Termine, Entscheidungen, Angebote, Änderungen und Übergaben.
  4. Ausführung: Rückbau, Technik, Trockenbau, Oberflächen, Boden, Türen und Einbauten.
  5. Projektreserve: bekannte Risiken, noch zu öffnende Bestandsbereiche und bewusste Änderungswünsche.

Eine solche Trennung schafft nicht nur Kostentransparenz. Sie erhöht auch die Conversion eines Angebots, weil Eigentümer erkennen, welchen konkreten Nutzen sie erhalten. Statt einer abstrakten Planungspauschale sehen sie, welche Entscheidungen vorbereitet, welche Risiken reduziert und welche Unterlagen für die Ausführung erzeugt werden.

Wer Planung und Baukosten gemeinsam beurteilen möchte, findet in der Kosten- und Ablaufplanung einer Wohnungssanierung in München eine ausführliche Übersicht. Für einen ersten Vergleich kann BAYAZID außerdem vorhandene Unterlagen über die Angebots- und Leistungsprüfung einordnen.

Honorar verstehen

Das Honorar hängt zuerst vom Leistungsumfang ab. Bei einem einzelnen Raum kann eine Beratung mit Skizze und Materialvorschlägen ausreichen. Bei einem vollständigen Wohnungsumbau müssen dagegen Grundriss, Technik, Oberflächen, Einbauten, Termine und Gewerke zusammengeführt werden. Deshalb sollte vor jeder Preisfrage geklärt werden, welches Ergebnis am Ende der Planung vorliegen muss.

Beratung

Eine Beratung eignet sich für klar begrenzte Entscheidungen: Möblierung, Farbkonzept, Materialauswahl, Lichtwirkung oder die Bewertung eines vorhandenen Grundrisses. Abgerechnet werden kann nach Zeit oder als festes Beratungspaket. Wichtig sind Dauer, Vorbereitungsaufwand, enthaltene Unterlagen und die Frage, ob Nachbesprechungen eingeschlossen sind.

Entwurfsplanung

Bei der Entwurfsplanung werden Anforderungen in eine räumliche Lösung übersetzt. Dazu können Bestandsaufnahme, Funktionsanalyse, Grundrissvarianten, Möblierung, Material- und Lichtkonzept sowie eine erste Kosteneinordnung gehören. Eine gute Entwurfsplanung zeigt nicht nur eine schöne Visualisierung, sondern auch, ob Maße, Laufwege, Anschlüsse und Nutzung zusammenpassen.

Ausführungsplanung

Die Ausführungsplanung beschreibt, wie der gewählte Entwurf gebaut werden soll. Benötigt werden je nach Projekt genaue Maße, Wandaufbauten, Decken, Bodenhöhen, Fliesenraster, Türanschlüsse, Elektropositionen, Sanitäranschlüsse, Beleuchtung und Einbaudetails. Ohne diese Informationen müssen Handwerker Entscheidungen auf der Baustelle treffen. Das erhöht Nachtrags- und Fehlerrisiken.

Vergabe und Koordination

Soll die Planung bis zur Beauftragung und Ausführung begleitet werden, kommen Leistungsbeschreibungen, Angebotsvergleich, Terminplanung, Freigaben, Baustellentermine und Dokumentation hinzu. Die Sanierung mit Generalunternehmer kann mehrere Ausbaugewerke bündeln. Eine separate Planung bleibt dennoch notwendig, wenn Zielzustand und Qualität noch nicht eindeutig festgelegt sind.

HOAI als Orientierung

Die Honorarordnung für Architekten und Ingenieure enthält Leistungsbilder für Gebäude und Innenräume. Relevant sind unter anderem die Grundleistungen für Gebäude und Innenräume nach § 34 HOAI, die Honorarzonen nach § 35 HOAI und die Leistungsphasen in Anlage 10 HOAI. Die HOAI ersetzt aber kein konkretes Angebot. Honorar, beauftragte Leistungen, anrechenbare Kosten, Honorarzone, Umbauzuschlag und besondere Leistungen müssen für das jeweilige Projekt geklärt werden.

Seit der geltenden HOAI-Fassung steht die Honorarvereinbarung im Mittelpunkt. § 7 HOAI behandelt die Vereinbarung in Textform. Für Auftraggeber bedeutet das: Nicht mit einer allgemeinen Prozentangabe arbeiten, sondern Leistung, Berechnungsgrundlage, Nebenkosten und Änderungsregeln schriftlich festhalten. Die Honorarvereinbarung nach § 7 HOAI ist die maßgebliche offizielle Grundlage.

Innenarchitekt oder Interior Design

Die Suchbegriffe werden im Alltag oft vermischt. Rechtlich darf die geschützte Bezeichnung Innenarchitekt nur von berechtigten Personen geführt werden. Interior Design, Innenraumgestaltung und Ausbauplanung können je nach Anbieter unterschiedliche Leistungen meinen. Entscheidend ist nicht allein die Bezeichnung, sondern welche Qualifikation, Verantwortung und Unterlagen für das konkrete Vorhaben benötigt werden.

BAYAZID verbindet Innenraumplanung und Interior Design mit ausführungsnaher Beratung. Für statische, genehmigungsrelevante oder andere vorbehaltene Planungen werden geeignete Fachleute benötigt. Diese Abgrenzung schützt den Auftraggeber und verhindert, dass eine gestalterische Planung fälschlich als vollständige Fachplanung verstanden wird.

PREISKALKULATION

Was kostet Ihr Bauvorhaben?

Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

Gewerke und Leistungen verständlich auswählen
Mengen und Ausführungsdetails direkt angeben
Unmittelbar eine realistische Kostenschätzung erhalten
Zur Preisberechnung im Vollbild
Kostenlos · unverbindlich · ohne Weiterleitung
Innenarchitekt Kosten: Umbau München 2026
Leistungen prüfen

Projektziel festlegen

Am Anfang steht die Nutzung. Wer wird die Räume verwenden? Welche Abläufe müssen funktionieren? Welche Möbel bleiben? Welche Technik wird benötigt? Wie wichtig sind Stauraum, Barrierearmut, Akustik, Beleuchtung oder flexible Nutzung? Ein klares Ziel verhindert, dass während der Ausführung ständig neue Grundsatzentscheidungen entstehen.

Bei einer Wohnung sollte außerdem feststehen, ob selbst genutzt, vermietet oder später verkauft werden soll. Eine individuelle Eigennutzerlösung kann andere Materialien und Details rechtfertigen als eine robuste, wartungsfreundliche Vermietungslösung. Die Modernisierung einer Wohnung in München zeigt, wie Nutzungsziel und Budget zusammengehören.

Bestand aufnehmen

Grundrisse allein reichen bei Bestandsgebäuden häufig nicht aus. Maße, Wandstärken, Schächte, Installationen, Bodenhöhen, Fenster, Türen und erkennbare Schäden müssen mit dem tatsächlichen Objekt abgeglichen werden. Nicht sichtbare Bauteile bleiben als Annahme oder Prüfpunkt dokumentiert.

Bei Altbauten können schiefe Wände, unterschiedliche Deckenhöhen, frühere Umbauten oder unbekannte Leitungswege die Planung verändern. Eine vertiefte Einordnung bietet der Beitrag zur Altbausanierung einer Wohnung in München.

Grundriss entwickeln

Der Grundriss beeinflusst fast alle späteren Kosten. Werden Küche oder Bad verlegt, verändern sich Sanitärwege, Elektro, Boden, Trockenbau und gegebenenfalls Genehmigungen. Werden Wände entfernt, muss geklärt werden, ob sie tragend oder für Brandschutz, Schallschutz oder Installationen relevant sind.

Eine wirtschaftliche Grundrissplanung prüft mehrere Varianten, bevor technische Details ausgearbeitet werden. Dabei sollten nicht nur Quadratmeter betrachtet werden. Laufwege, Möblierbarkeit, Türanschläge, Tageslicht, Stauraum und Installationszonen entscheiden über die Alltagstauglichkeit.

Technik koordinieren

Elektro, Sanitär, Heizung, Lüftung und Datenanschlüsse werden gemeinsam mit der Raumplanung festgelegt. Die Koordination von Sanitär- und Elektroinstallationen muss erfolgen, bevor Wände geschlossen, Fliesenraster bestätigt oder Einbauten bestellt werden.

Im Bad beeinflussen Leitungsführung, Gefälle, Vorwände, Abdichtung und Lüftung den Entwurf. Die Badsanierung in München zeigt die wichtigsten Schnittstellen. In der Küche müssen Geräteplan, Stromkreise, Wasser, Abwasser, Beleuchtung und Abluft rechtzeitig abgestimmt werden. Der Beitrag zur Küchenrenovierung im Münchner Altbau vertieft diese Punkte.

Wände und Decken planen

Neue Trennwände, Vorsatzschalen, abgehängte Decken und Installationsbereiche benötigen definierte Aufbauten. Bei Trockenbauarbeiten im Bestand zählen Profilbreite, Beplankung, Dämmung, Lasten, Feuchtebeanspruchung und Oberflächenqualität. Für besondere Anforderungen müssen Brandschutzlösungen und Akustik- und Schallschutzmaßnahmen früh berücksichtigt werden.

Decken können Beleuchtung, Vorhänge, Lautsprecher, Lüftung oder Revisionsöffnungen aufnehmen. Das Lichtdesign mit Trockenbau-Details sollte deshalb nicht erst nach Abschluss der Elektroplanung entschieden werden.

Oberflächen festlegen

Materialien müssen zum Untergrund, zur Nutzung und zur Pflege passen. Eine Visualisierung zeigt die Wirkung, ersetzt aber keine technische Produktauswahl. Für Wände sind Untergrund, gewünschte Glätte, Farbton und Licht entscheidend. Verputz- und Spachtelarbeiten und Maler- und Lackierarbeiten benötigen klar beschriebene Vorleistungen.

Bei Böden beeinflussen Aufbauhöhe, Ebenheit, Restfeuchte, Trittschall und Übergänge die Auswahl. Die Planung von Fliesen und Parkett muss mit Türen, Küche und Sockelleisten zusammenpassen. Sonderformate, diagonale Verlegung, große Platten oder fugenarme Lösungen erhöhen Planungs- und Ausführungsaufwand.

Türen und Einbauten

Türöffnungen, Wandstärken und fertige Bodenhöhen müssen vor der Bestellung feststehen. Die Fenster- und Türmontage betrifft häufig auch Laibungen, Putz, Sockelleisten und Maleranschlüsse. Einbauten benötigen genaue Maße, Elektropositionen und Informationen über tragfähige Befestigungsbereiche.

Leistungsbeschreibung erstellen

Ein Entwurf wird erst dann zu einer belastbaren Vergabegrundlage, wenn Leistungen und Qualitäten beschrieben sind. Statt „Wände glatt“ muss feststehen, welche Flächen, welcher Untergrund, welche Vorbereitung und welches sichtbare Ergebnis geschuldet sind. Statt „Bad komplett“ werden Rückbau, Leitungen, Abdichtung, Fliesen, Objekte, Montage und Anschlüsse getrennt.

Die Leistungsbeschreibung bildet die Brücke zwischen Planung und Angebot. Sie erleichtert den Vergleich und reduziert spätere Diskussionen. Die Auswahl einer Sanierungsfirma für Wohnungen erläutert, worauf Eigentümer bei Angebot und Koordination achten sollten.

Kosten und Termine verbinden

Planungsentscheidungen haben Terminfolgen. Fliesen, Armaturen, Türen, Leuchten und Einbauten können Lieferzeiten haben. Ein Planungszeitplan nennt deshalb nicht nur Baustart und Fertigstellung, sondern auch Freigabefristen für jedes bestellrelevante Produkt.

Kostenkontrolle bedeutet, nach jeder wesentlichen Entscheidung zu prüfen, ob der Gesamtumfang noch zum Budget passt. Wird ein hochwertiges Material gewählt, kann an anderer Stelle vereinfacht werden. Wird der Grundriss verändert, muss die technische Folge vollständig nachkalkuliert werden.

Ausführung vorbereiten

Vor dem Baustart müssen Planstand, Leistungsumfang, Verantwortungen, Zugänge, Schutzmaßnahmen und Entscheidungswege feststehen. Die Abbruch- und Entkernungsarbeiten sollten definieren, welche Bauteile entfernt, erhalten oder erst nach Öffnung bewertet werden.

Wer mehrere Gewerke über einen Ansprechpartner bündeln möchte, kann die Generalunternehmer-Leistungen von BAYAZID prüfen. Einen Überblick über den Gesamtumfang bietet außerdem die Komplettsanierung von Haus und Wohnung in München.

Entscheidungen dokumentieren

Jede Planänderung erhält Datum, Beschreibung und Auswirkung auf Kosten und Termine. Mündliche Einzelabsprachen reichen bei komplexen Umbauten nicht aus. Ein aktueller Grundriss, eine Ausstattungsübersicht und eine Entscheidungsliste verhindern, dass verschiedene Beteiligte mit unterschiedlichen Ständen arbeiten.

Wenn Sie wissen möchten, welche Planungsunterlagen für Ihr Projekt wirklich erforderlich sind, können Sie über die Planungsunterlagen mit BAYAZID prüfen Grundriss, Fotos und Prioritäten übermitteln.

Welche Unterlagen ein belastbares Planungspaket enthalten sollte

Ein gutes Planungspaket macht aus einer Idee eine ausführbare Aufgabe. Je nach Projekt gehören dazu ein vermaßter Bestandsgrundriss, ein abgestimmter Entwurfsgrundriss, Ansichten wichtiger Wände, Decken- und Lichtpläne, Angaben zu Bodenaufbauten, Türen, Einbauten und Oberflächen sowie eine nachvollziehbare Ausstattungs- oder Materialliste. Bei Eingriffen in Haustechnik, Tragwerk oder Brandschutz kommen Unterlagen der jeweiligen Fachplanung hinzu. Entscheidend ist nicht die maximale Zahl an Plänen, sondern dass jedes ausführende Gewerk die Informationen erhält, die es für Preis, Bestellung und Montage benötigt.

Vor Beginn der Ausführung sollte außerdem feststehen, wer Pläne freigibt, wer Änderungen dokumentiert und welche Details erst auf der Baustelle entschieden werden dürfen. Besonders bei einer Sanierung aus einer Hand senkt eine gemeinsame Informationsbasis die Gefahr widersprüchlicher Bestellungen.

Leistungsgrenzen vor der Beauftragung klären

Die Begriffe Beratung, Entwurf, Ausführungsplanung und Bauleitung werden in Angeboten nicht immer gleich verwendet. Lassen Sie deshalb konkrete Ergebnisse benennen. Wird nur eine Raumidee entwickelt oder entstehen vermaßte Pläne? Sind Produktrecherche, Bemusterung und Bestelllisten enthalten? Wer holt Angebote ein, beantwortet Rückfragen der Handwerker und kontrolliert die Umsetzung? Gehören Aufmaß, Fahrtzeiten, Protokolle und Nachbearbeitung zum Honorar?

Diese Abgrenzung ist für den Preisvergleich wichtiger als eine einzelne Prozent- oder Stundenangabe. Zwei Angebote mit ähnlichem Honorar können einen völlig unterschiedlichen Arbeitsumfang abdecken. Für die technische Umsetzbarkeit kann BAYAZID die Planung und das Interior Design mit den vorgesehenen Ausbauleistungen abgleichen.

Innenarchitekt Kosten: Umbau München 2026

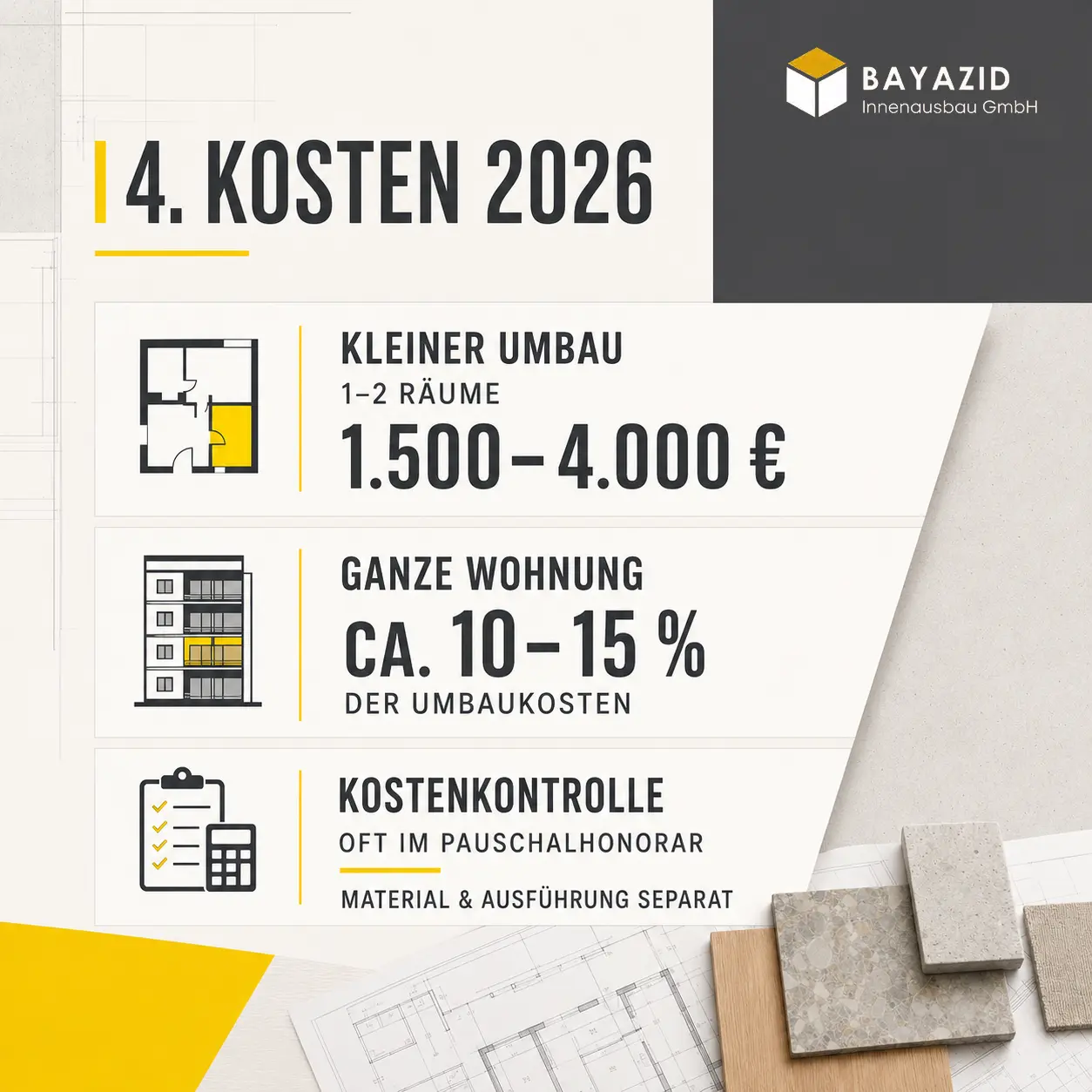

Kosten berechnen

Die Kosten eines Innenarchitekten oder einer Innenraumplanung lassen sich erst nach der Leistungsabgrenzung seriös berechnen. Veröffentlichte Marktangaben für Beratungs- und Planungsleistungen bewegen sich häufig in einer breiten Spanne. Bei Stundenhonoraren werden je nach Anbieter, Qualifikation, Region und Leistung oft ungefähr 80 bis 180 Euro pro Stunde genannt. Diese Spanne ist keine Preiszusage von BAYAZID und kann netto oder brutto ausgewiesen sein. Vor dem Vergleich muss deshalb geklärt werden, ob Umsatzsteuer, Fahrt, Vorbereitung, Dokumentation und Nachbearbeitung enthalten sind.

Stundenhonorar

Ein Stundenhonorar eignet sich für begrenzte oder noch offene Aufgaben. Der Vertrag sollte Stundensatz, erwarteten Aufwand, Freigabegrenzen und Nachweise enthalten. Eine reine Multiplikation macht die Kosten transparent: 12 Stunden zu einem vereinbarten Rechensatz von 120 Euro ergeben 1.440 Euro. Dieser Betrag ist nur ein Rechenbeispiel und kein Angebot.

Für längere Projekte ist ein Kostenkorridor sinnvoll. Beispielsweise können zunächst 30 Stunden freigegeben werden. Bevor weitere Stunden entstehen, wird der Stand besprochen. So bleibt das Modell flexibel, ohne dass das Budget völlig offen ist.

Pauschalhonorar

Ein Pauschalhonorar passt zu einem klar definierten Ergebnis. Enthalten sein können zum Beispiel Aufmaß, zwei Grundrissvarianten, Materialkonzept, ein Abstimmungstermin und eine finale Planfassung. Jede zusätzliche Variante, spätere Grundrissänderung oder Baustellenbegleitung muss vertraglich geregelt werden.

Pauschalen bieten nur dann Kostensicherheit, wenn die Leistung vollständig beschrieben ist. Eine kleine Pauschale ohne Ausführungsdetails kann später zusätzliche Planung erforderlich machen. Deshalb sollte das Angebot nicht allein nach der Endsumme bewertet werden.

HOAI-orientiertes Honorar

Bei einer Orientierung an der HOAI spielen unter anderem anrechenbare Kosten, Honorarzone, beauftragte Leistungsphasen, Umbauzuschlag und besondere Leistungen eine Rolle. Die pauschale Aussage „Innenarchitekt kostet zehn oder fünfzehn Prozent der Bausumme“ ist deshalb zu ungenau. Sie kann bei einzelnen Projekten zufällig nahe am Ergebnis liegen, ersetzt aber keine nachvollziehbare Berechnung.

Die Leistungsphasen werden nicht automatisch vollständig beauftragt. Eigentümer können zum Beispiel nur Grundlagenermittlung und Entwurf benötigen oder zusätzlich Ausführungsplanung, Vergabe und Objektüberwachung. Im Angebot muss erkennbar sein, welche Phase beziehungsweise welche konkrete Leistung enthalten ist.

Zusätzliche Kosten

  • Aufmaß, Bestandsuntersuchungen und gezielte Bauteilöffnungen,
  • Tragwerksplanung oder weitere Fachplanungen,
  • Genehmigungen, Gebühren und erforderliche Nachweise,
  • 3D-Visualisierungen, Renderings und zusätzliche Varianten,
  • Materialmuster, Musterflächen und Bemusterungstermine,
  • Fahrtkosten, Nebenkosten und Vervielfältigungen,
  • Angebotsprüfung, Vergabeunterstützung und Baustellentermine,
  • Änderungen nach Freigabe des Planstands.

Baukosten getrennt halten

Planungshonorar und Baukosten sind zwei verschiedene Budgets. Zu den Baukosten gehören Material, Handwerker, Baustelleneinrichtung, Rückbau, Entsorgung, Technik, Ausbau und Endmontage. Eine Übersicht zu regionalen Sanierungskosten bietet die Wohnungssanierung München: Kosten pro Quadratmeter. Für tiefe Eingriffe hilft die Kernsanierung in München: Definition, Ablauf und Kosten.

Budgetstruktur

Eine belastbare Budgetübersicht kann in sieben Zeilen aufgebaut werden:

  1. Planung und Beratung,
  2. Fachplanungen und Genehmigungen,
  3. Rückbau und Entsorgung,
  4. Technik und Ausbau,
  5. Oberflächen und Ausstattung,
  6. Baunebenkosten und Logistik,
  7. risikobezogene Reserve.

Die Reserve sollte nicht pauschal versteckt werden. Für bekannte Optionen, unbekannte Bestandsbereiche und Änderungswünsche werden getrennte Beträge vorgesehen. Dadurch bleibt erkennbar, welcher Teil des Budgets bereits vertraglich gebunden ist.

Angebote vergleichen

Vergleichen Sie nicht nur den Gesamtpreis. Prüfen Sie Anzahl der Varianten, Planmaßstab, enthaltene Details, Termine, Änderungsrunden, Baustellenbesuche, Nebenkosten und Nutzungsrechte an Plänen. Ein höheres Honorar kann wirtschaftlicher sein, wenn dadurch Bauangebote vollständig werden und Fehlentscheidungen vermieden werden.

Sie haben bereits ein Planungs- oder Ausbauangebot? Über die Kosten- und Leistungsabgrenzung anfragen kann BAYAZID prüfen, welche Ausführungsleistungen beschrieben sind und welche Angaben für ein belastbares Ausbauangebot noch fehlen.

Kostenvergleich mit drei Szenarien

Für die Budgetentscheidung empfiehlt sich ein Vergleich aus Basis-, Ziel- und Optionsszenario. Das Basisszenario enthält alle Maßnahmen, die für Funktion, Sicherheit und einen technisch sauberen Abschluss notwendig sind. Das Zielszenario ergänzt die gewünschte Gestaltung und Qualitätsstufe. Im Optionsszenario stehen Komfort- oder Designwünsche, die zeitlich oder wirtschaftlich verschoben werden können. So wird nicht jede Einsparung als Verzicht behandelt, sondern als bewusste Priorisierung.

Jedes Szenario sollte dieselben Kostenblöcke enthalten: Planung, Genehmigungen und Fachplanung, Rückbau, Roh- und Ausbauarbeiten, technische Installationen, Oberflächen, Ausstattung, Logistik und Reserve. Erst diese einheitliche Struktur zeigt, wodurch sich Varianten tatsächlich unterscheiden. Eine günstige Oberfläche kann beispielsweise wenig bewirken, wenn Änderungen an Grundriss oder Haustechnik den größten Budgetanteil verursachen.

Was vor einer Preiszusage geprüft werden muss

Im Bestand entstehen belastbare Preise erst, wenn relevante Flächen zugänglich, Maße geprüft und Schnittstellen beschrieben sind. Klären Sie insbesondere den Zustand von Wänden und Böden, vorhandene Leitungswege, notwendige Schutzmaßnahmen, Zugänge, Lagerflächen, Entsorgung und Arbeitszeiten im Gebäude. Bei bewohnten Wohnungen oder laufendem Gewerbebetrieb kommen Bauabschnitte und zusätzliche Logistik hinzu.

Ein Angebot sollte erkennen lassen, welche Mengen und Qualitäten kalkuliert wurden und welche Positionen nach Aufwand abgerechnet werden. Achten Sie auf Alternativ- und Bedarfspositionen: Sie sind hilfreich, dürfen aber den wahrscheinlichen Endpreis nicht verschleiern. Für einen frühen Realitätscheck können Sie Umbauumfang und Budget mit BAYAZID besprechen.

Planungskosten wirtschaftlich bewerten

Planung ist kein Selbstzweck. Ihr wirtschaftlicher Wert liegt in vergleichbaren Angeboten, rechtzeitigen Entscheidungen, passenden Materialmengen und Details, die sich auf der Baustelle herstellen lassen. Der Nutzen lässt sich deshalb nicht allein daran messen, ob das Honorar niedrig ist. Relevant ist, ob die beauftragten Leistungen kostspielige Unklarheiten reduzieren und Entscheidungen vor Bestellung oder Montage ermöglichen.

Das bedeutet nicht, dass ein umfassendes Planungspaket für jedes Vorhaben sinnvoll ist. Bei einem klar abgegrenzten Raum mit wenigen Schnittstellen kann eine kompakte Beratung genügen. Bei Grundrissänderungen, mehreren Gewerken, individuellen Einbauten oder hohem Termin- und Qualitätsdruck steigt dagegen der Wert einer koordinierten Planung. Der passende Umfang folgt dem Risiko des Projekts, nicht einer pauschalen Formel.

KOSTENÜBERSICHT

Kosten für Ihr Projekt vorab kalkulieren

Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

Meine Kalkulation starten
Innenarchitekt Kosten: Umbau München 2026
Ablauf in 9 Phasen

Ein transparenter Ablauf verbindet Planung, Kostenprüfung und Ausführung. Die folgenden neun Phasen können je nach Projekt zusammengefasst oder erweitert werden.

1. Projektbriefing

Nutzung, Räume, Budget, Zeitraum und Prioritäten werden festgehalten. Zusätzlich wird geklärt, ob eine reine Gestaltung, eine Ausbauplanung oder eine genehmigungs- beziehungsweise fachplanungsrelevante Veränderung vorgesehen ist.

2. Unterlagen

Grundriss, Fotos, Teilungserklärung, frühere Pläne und bekannte technische Informationen werden gesammelt. Fehlende Maße und erkennbare Abweichungen werden beim Aufmaß ergänzt.

3. Bestandsprüfung

Bauteile, Installationen, Schäden und Schnittstellen werden bewertet. Nicht sichtbare Bereiche bleiben als Annahme oder spätere Prüfung gekennzeichnet.

4. Varianten

Grundriss und Gestaltung werden in nachvollziehbaren Varianten entwickelt. Jede Variante erhält eine erste Einordnung zu Technik, Aufwand und Budgetwirkung.

5. Kostenrahmen

Planung, Fachplanung, Baukosten und Reserve werden getrennt. Der Auftraggeber entscheidet, welche Qualität und welche Optionen weiterverfolgt werden.

6. Freigabe

Der gewählte Entwurf wird schriftlich freigegeben. Danach folgen Ausführungsdetails, Materialfestlegung und Abstimmung der technischen Anschlüsse.

7. Angebot

Leistungen, Mengen und Qualitäten werden so beschrieben, dass ausführende Unternehmen vergleichbar kalkulieren können. Ausschlüsse und Bauherrenleistungen werden ausdrücklich genannt.

8. Ausführung

Freigegebene Pläne, Terminplan und Entscheidungsliste bilden die gemeinsame Grundlage. Abweichungen werden vor Ausführung dokumentiert und bewertet.

9. Übergabe

Funktionen, Oberflächen, Dokumentation und Restarbeiten werden geprüft. Offene Punkte erhalten Verantwortliche und Termine.

Eine ähnliche Gesamtstruktur finden Sie im Beitrag Umbau und Sanierung in München ohne Chaos. Wenn Sie Planung und Ausführung aus einer Hand vorbereiten möchten, können Sie über die Umbauprojekt strukturiert anfragen die vorhandenen Unterlagen senden.

Innenarchitekt Kosten: Umbau München 2026
Kostenfehler meiden

Nur nach Prozent fragen

Ein Prozentsatz ohne Leistungsumfang sagt nicht, welche Unterlagen und Termine enthalten sind. Entscheidend sind Ergebnis, Berechnungsbasis und Änderungsregeln.

Netto und brutto mischen

Stundensätze und Pauschalen werden nicht überall gleich ausgewiesen. Angebote müssen auf derselben Umsatzsteuer- und Nebenkostenbasis verglichen werden.

Planung und Bau vermischen

Material und Handwerkerleistungen gehören nicht automatisch zum Planungshonorar. Eine gemeinsame Endsumme braucht eine klare Aufteilung.

Geschützte Titel übersehen

Die Bezeichnung Innenarchitekt ist geschützt. Bei erforderlichen Architektenleistungen sollte die Berechtigung beziehungsweise Eintragung geprüft werden.

Zu früh visualisieren

Hochwertige Bilder helfen wenig, wenn Grundriss, Maße und Technik noch nicht geklärt sind. Zuerst Funktion und Machbarkeit, danach Darstellung.

Zu wenig Details

Eine grobe Planung kann für eine Idee genügen, aber nicht für eine sichere Ausführung. Fehlende Anschlüsse und Aufbauhöhen werden sonst auf der Baustelle entschieden.

Änderungen nicht regeln

Zusätzliche Varianten und spätere Wünsche erzeugen Aufwand. Vertrag und Entscheidungsliste müssen zeigen, wie Änderungen freigegeben und berechnet werden.

Reserve falsch verstehen

Ein Puffer ersetzt keine Bestandsprüfung. Er sollte zu den konkret erkannten Risiken passen.

Ausführung zu spät einbinden

Planungsdetails müssen ausführbar, beschaffbar und mit den vorgesehenen Gewerken abgestimmt sein. Frühzeitige Rückmeldung reduziert Umplanungen.

Der Beitrag Komplettsanierungskosten richtig kalkulieren zeigt, warum Standardhaus, Altbau und Wohnung unterschiedlich bewertet werden müssen.

Profi-Tipps

Leistung vor Preis

Fordern Sie zuerst eine Liste der Ergebnisse an: Pläne, Varianten, Details, Termine, Kostenschätzung und Baustellenbegleitung.

Kostenlimit vereinbaren

Bei Stundenhonoraren helfen ein Startkontingent und eine Freigabe vor Überschreitung. Bei Pauschalen braucht es klare Zusatzleistungen.

Planstände benennen

Jede Zeichnung erhält Datum und Version. Nur der freigegebene Stand wird bestellt und ausgeführt.

Entscheidungen bündeln

Material, Licht, Türen und Einbauten werden in vorbereiteten Terminen gemeinsam entschieden. Einzelentscheidungen ohne Zusammenhang verursachen Widersprüche.

Ausführung mitdenken

Details werden mit Untergrund, Toleranzen, Lieferzeit und Montage abgestimmt. Die BAYAZID-Projektübersicht zeigt den ausführungsbezogenen Schwerpunkt des Unternehmens.

Unterlagen vorbereiten

Grundriss, Fotos, Budgetrahmen, Zeitraum und Prioritäten verkürzen die Erstprüfung. Eine Übersicht der möglichen Gewerke finden Sie bei den BAYAZID-Leistungen für Innenausbau und Sanierung.

Fünf Fragen für das Erstgespräch

  1. Welche konkreten Ergebnisse und Pläne erhalte ich?
  2. Welche Leistungen sind im Honorar enthalten und was wird zusätzlich berechnet?
  3. Wie werden Budget, Varianten und Änderungen dokumentiert?
  4. Wer koordiniert Fachplaner, Genehmigungen und ausführende Gewerke?
  5. Welche Informationen werden von mir bis zu welchem Termin benötigt?

Bitten Sie nach dem Gespräch um eine schriftliche Zusammenfassung. Daraus lässt sich schnell erkennen, ob Erwartungen, Zuständigkeiten und Entscheidungswege übereinstimmen. Wenn Sie bereits Grundriss, Fotos und eine Prioritätenliste haben, kann BAYAZID über die Projektanfrage für Ihren Umbau in München den möglichen nächsten Schritt einordnen.

BAYAZID in München

Die BAYAZID Innenausbau GmbH unterstützt private und gewerbliche Auftraggeber bei Planung, Ausbau, Renovierung und Sanierung in München und Umgebung. Der Schwerpunkt liegt auf der Verbindung zwischen gewünschtem Raumkonzept und ausführbarer Lösung.

Je nach Projekt können Planung und Interior Design, Rückbau, Trockenbau, Putz, Malerarbeiten, Boden, Fliesen, Türen sowie die Koordination weiterer geeigneter Fachunternehmen zusammengeführt werden. Leistungen, die eine besondere berufliche Berechtigung oder Fachplanung erfordern, werden entsprechend abgegrenzt und durch geeignete Beteiligte erbracht.

Informationen zum Unternehmen finden Sie unter Über BAYAZID Innenausbau. Für ein konkretes Projekt werden Umfang, Verantwortungen und Kosten erst nach Sichtung der Unterlagen und gegebenenfalls einer Besichtigung festgelegt.

Planungsbeispiel
No items found.
Modelle vergleichen

Stundenhonorar

Vorteile: flexibel, nachvollziehbar bei kleinen Aufgaben und geeignet für offene Beratungen. Nachteile: Endkosten bleiben ohne Stundenrahmen unsicher; viele Abstimmungen können den Aufwand erhöhen.

Pauschalhonorar

Vorteile: gute Kostensicherheit bei eindeutigem Ergebnis und klarer Anzahl von Varianten. Nachteile: spätere Änderungen sind meist Zusatzleistungen; eine zu kleine Pauschale kann wichtige Details ausschließen.

HOAI-orientiert

Vorteile: systematische Zuordnung von Leistungsbild, Schwierigkeit und Leistungsphasen. Nachteile: die Berechnung ist erklärungsbedürftig und funktioniert nur mit nachvollziehbaren Grundlagen.

Planung plus Ausführung

Vorteile: kurze Schnittstellen, frühe Rückmeldung zur Ausführbarkeit und ein zentraler Blick auf Termine. Nachteile: Planung und Baupreis müssen trotzdem transparent getrennt und kontrollierbar bleiben.

Nur Gestaltung

Vorteile: geringer Einstieg und schneller Fokus auf Raumwirkung, Farbe und Material. Nachteile: technische und ausführungsrelevante Fragen bleiben beim Auftraggeber oder anderen Planern.

Innenarchitekt Kosten: Umbau München 2026
Gute Alternativen

Einzelberatung

Für Farbe, Möblierung oder einen einzelnen Raum kann ein begrenzter Beratungstermin genügen. Vereinbaren Sie konkrete Unterlagen und ein Zeitlimit.

Ausbauplanung

Wenn die Raumidee bereits feststeht, kann eine ausführungsnahe Planung mit Maßen, Technik und Materialien wichtiger sein als weitere Entwurfsvarianten.

Generalunternehmer

Bei einer umfassenden Sanierung kann ein Generalunternehmer mehrere Gewerke koordinieren. Der Zielzustand muss trotzdem vor der Kalkulation definiert werden. Mehr dazu bietet der Beitrag Generalunternehmer für Altbausanierung in München.

Einzelvergabe

Eigentümer können Planung und Gewerke separat vergeben. Das ermöglicht direkte Auswahl, erhöht aber den eigenen Koordinationsaufwand.

Gestufte Beauftragung

Grundlage und Entwurf werden zuerst beauftragt. Ausführungsplanung und Baustellenbegleitung folgen erst nach Budgetfreigabe. Diese Variante reduziert das frühe finanzielle Risiko.

Bestand erhalten

Manchmal ist die wirtschaftlichste Lösung keine vollständige Neugestaltung. Geeignete Böden, Türen oder Einbauten können aufgearbeitet und in das neue Konzept integriert werden.

Sicher entscheiden

Innenarchitekt Kosten beim Umbau lassen sich nicht seriös mit einer einzigen Prozentzahl beantworten. Entscheidend sind Leistungsumfang, Qualifikation, Projektkomplexität, technische Schnittstellen und gewünschte Begleitung.

Vergleichen Sie Stundenhonorar, Pauschale oder HOAI-orientierte Berechnung nur auf derselben Leistungsgrundlage. Trennen Sie Planung, Fachplanung, Baukosten und Reserve. Prüfen Sie außerdem, ob für einzelne Aufgaben eingetragene oder besonders qualifizierte Fachleute erforderlich sind.

BAYAZID kann die Planung und Ausführung von Innenausbau- und Sanierungsprojekten in München einordnen und koordinieren. Senden Sie Grundriss, Fotos, Budgetrahmen und Prioritäten über die unverbindliche Projektanfrage für Planung und Umbau. Danach lässt sich festlegen, welche Planungsstufe und welches Angebotsmodell zu Ihrem Projekt passen.

Häufige Fragen

1. Was kostet ein Innenarchitekt pro Stunde?

Veröffentlichte Marktangaben bewegen sich häufig in einer breiten Spanne von ungefähr 80 bis 180 Euro pro Stunde. Der konkrete Satz hängt von Anbieter, Qualifikation, Region und Leistung ab. Prüfen Sie, ob Umsatzsteuer, Vorbereitung, Fahrt und Dokumentation enthalten sind.

2. Was kostet ein Innenarchitekt für eine Wohnung?

Die Wohnfläche allein reicht nicht. Eine Beratung für einen Raum kostet wesentlich weniger als Aufmaß, Grundriss, Technik, Material, Ausführungsplanung und Baustellenbegleitung für eine ganze Wohnung. Ein belastbares Angebot braucht den gewünschten Leistungsumfang.

3. Wie werden Innenarchitekt Kosten beim Umbau berechnet?

Möglich sind Stundenhonorar, Projektpauschale oder eine Berechnung, die sich an der HOAI und den beauftragten Leistungen orientiert. Der Vertrag sollte Berechnungsgrundlage, Nebenkosten und Änderungen enthalten.

4. Gilt die HOAI für Innenräume?

Die HOAI enthält Leistungsbilder und Honorarregelungen für Gebäude und Innenräume. Ob und wie sie für das konkrete Vertragsverhältnis genutzt wird, muss anhand der beauftragten Leistungen und Vereinbarung geprüft werden.

5. Sind zehn bis fünfzehn Prozent der Bausumme realistisch?

Eine pauschale Prozentangabe ist nicht zuverlässig. Leistungsphasen, Schwierigkeit, anrechenbare Kosten, Umbauzuschlag und besondere Leistungen können das Ergebnis verändern. Verlangen Sie eine nachvollziehbare Berechnung.

6. Was ist im Planungshonorar enthalten?

Das hängt vom Vertrag ab. Möglich sind Beratung, Aufmaß, Grundriss, Material, Licht, Details, Kostenprüfung, Vergabeunterstützung und Baustellentermine. Jede Position sollte ausdrücklich genannt werden.

7. Sind Material- und Handwerkerkosten enthalten?

In der Regel sind Planungshonorar und Baukosten getrennt. Wenn ein Gesamtpaket angeboten wird, müssen Planung, Material, Ausführung und Nebenkosten einzeln nachvollziehbar sein.

8. Ist Innenarchitekt eine geschützte Berufsbezeichnung?

Ja. In Bayern darf die Bezeichnung nur führen, wer dazu nach dem Baukammerngesetz berechtigt und entsprechend eingetragen ist. Ähnliche Bezeichnungen können ebenfalls geschützt sein.

9. Wann reicht Interior Design statt Innenarchitekt?

Für Möblierung, Farben und gestalterische Konzepte kann Interior Design ausreichen. Bei baulichen, statischen, genehmigungsrelevanten oder fachplanerischen Aufgaben müssen geeignete berechtigte Fachleute eingebunden werden.

10. Wie vermeide ich zusätzliche Planungskosten?

Definieren Sie Ergebnis, Anzahl der Varianten, Termine und Änderungsrunden. Bei Stundenhonoraren hilft ein Limit; bei Pauschalen eine klare Liste der enthaltenen Leistungen.

11. Lohnt sich Planung bei einem kleinen Umbau?

Ja, wenn wichtige Anschlüsse, Maße oder Materialentscheidungen betroffen sind. Der Umfang kann kleiner sein: ein Aufmaß, ein abgestimmter Grundriss und eine Entscheidungsliste reichen manchmal aus.

12. Welche Unterlagen braucht BAYAZID für eine erste Prüfung?

Hilfreich sind Grundriss, aktuelle Fotos, Adresse beziehungsweise Stadtteil, gewünschter Zeitraum, Budgetrahmen und eine Liste der geplanten Veränderungen. Diese Unterlagen können über die Kontaktseite von BAYAZID Innenausbau übermittelt werden.

Das folgende Beispiel dient ausschließlich der neutralen Erläuterung einer Kostenstruktur. Es ist kein als Referenz bestätigtes BAYAZID-Projekt und keine Preiszusage.

Eine 85 Quadratmeter große Bestandswohnung soll funktional neu geordnet werden. Küche und Wohnbereich sollen besser verbunden, das Bad modernisiert, die Elektroplanung erweitert und ein durchgehender Boden vorgesehen werden. Der Eigentümer fragt zunächst nur nach den „Kosten für den Innenarchitekten“ und erhält drei Angebote.

Angebot A nennt einen Stundensatz, aber keinen geschätzten Umfang. Angebot B enthält eine Pauschale für Grundriss und Materialkonzept. Angebot C ist höher und umfasst zusätzlich Aufmaß, technische Koordination, Ausführungsdetails, Angebotsvergleich und fünf Baustellentermine.

Der Eigentümer erstellt deshalb eine Vergleichsmatrix. Für jedes Angebot werden folgende Punkte markiert:

  • Bestandsaufnahme und Aufmaß,
  • Anzahl der Grundrissvarianten,
  • Elektro-, Sanitär- und Lichtplanung,
  • Material- und Oberflächenkonzept,
  • Ausführungsdetails,
  • Kostenprüfung und Angebotsvergleich,
  • Baustellentermine und Dokumentation,
  • enthaltene Änderungsrunden.

Nun wird sichtbar, dass Angebot A flexibel, aber finanziell offen ist. Angebot B eignet sich für die gestalterische Entscheidung, reicht jedoch nicht als vollständige Ausführungsgrundlage. Angebot C kostet mehr, deckt aber einen größeren Teil der Aufgaben ab.

Der Eigentümer entscheidet sich nicht automatisch für das teuerste Modell. Er trennt den Auftrag in zwei Stufen. Zuerst werden Bestand, Grundriss und Kostenrahmen geklärt. Erst nach Freigabe folgt die Ausführungsplanung. So kann das Projekt beendet oder angepasst werden, bevor der größte Planungsaufwand entsteht.

Während der Bestandsprüfung zeigt sich, dass die Küchenverlegung längere Sanitärwege verursachen würde. Die Variante wird angepasst, bevor Ausbauangebote eingeholt werden. Dadurch bleiben Technik und Budget nachvollziehbar.

Das Beispiel zeigt: Planungskosten werden wirtschaftlich, wenn sie konkrete Entscheidungen vorbereiten und teure Änderungen während der Ausführung vermeiden. Eine ähnlich strukturierte Herangehensweise beschreibt der Beitrag zur Sanierung einer Eigentumswohnung in München.
