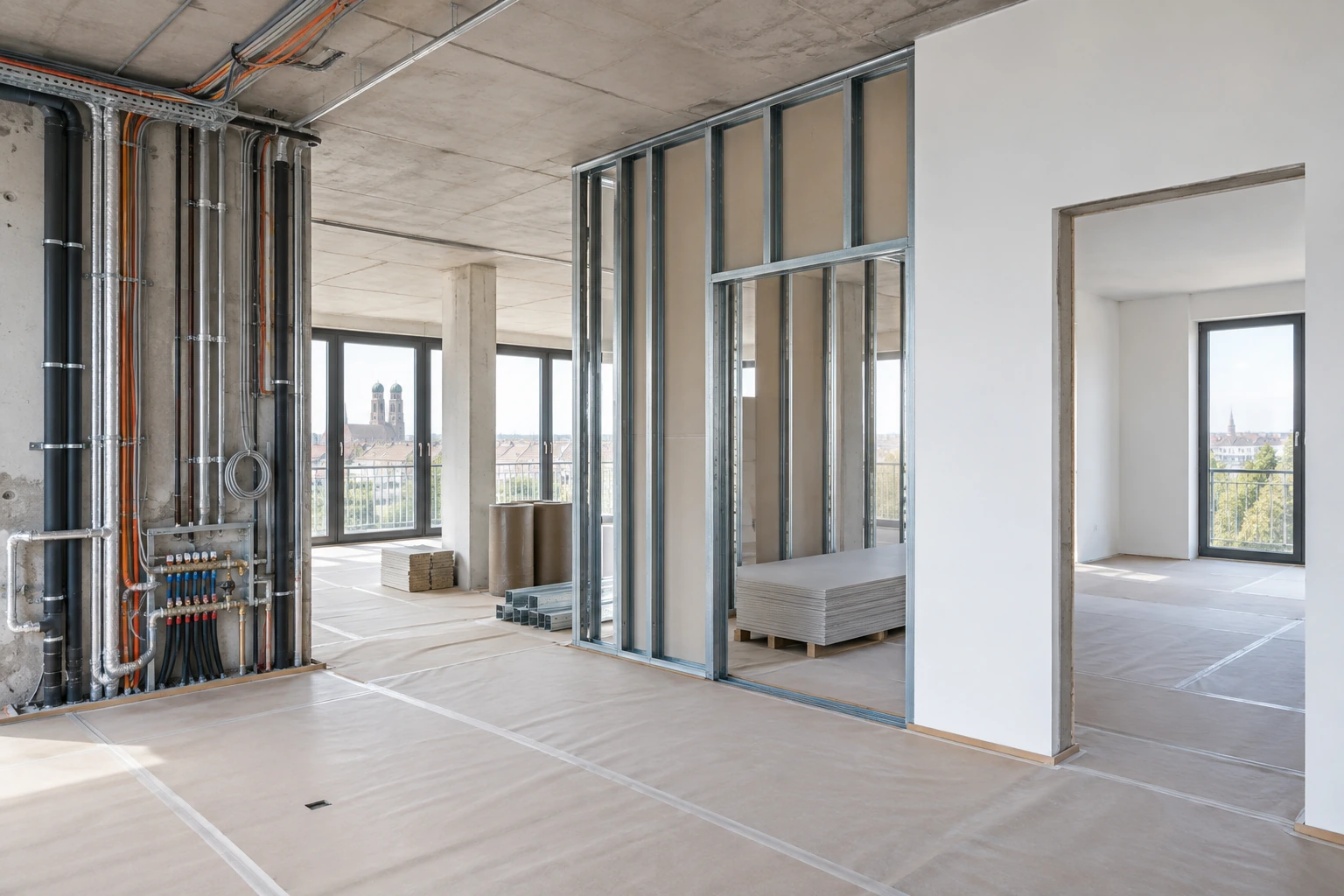

Wer ein Generalunternehmen in München für Bau und Sanierung sucht, möchte häufig vor allem eines: Die beteiligten Arbeiten sollen zusammenpassen. Die neue Wand soll an der richtigen Stelle stehen, Anschlüsse sollen erreichbar bleiben und die fertige Oberfläche soll zu Türen, Möbeln und Beleuchtung passen. Gerade im laufenden Innenausbau entstehen Schwierigkeiten jedoch an kleinen Übergabepunkten. Ein Installateur benötigt eine bestätigte Höhe, der Trockenbauer wartet auf eine Entscheidung zum Wandaufbau und der Maler braucht einen geeigneten, ausreichend vorbereiteten Untergrund. Ein gemeinsamer Termin allein löst diese Abhängigkeiten noch nicht.
Hilfreich ist ein Schnittstellenprotokoll, das jede offene Frage mit einem konkreten Bauteil, einem gültigen Planstand und einer zuständigen Person verbindet. Es hält fest, welche Information der nächste Beteiligte benötigt und welcher Arbeitsschritt bis zur Klärung zurückgestellt wird. Eine Position wie „Anschluss Teeküche prüfen“ bleibt zu ungenau. Besser ist: „Teeküche, Wand Nord, Anschlusslage mit freigegebener Möbelzeichnung abgleichen; Sanitärfachbetrieb bewertet die Anpassung; Trockenbau erhält danach den aktualisierten Ausschnitt.“ Damit bekommt die Baustelle eine verständliche Arbeitsgrundlage.
Die Liste wächst dabei aus den tatsächlichen Fragen der Baustelle. Sie muss keine vorsorgliche Sammlung beliebiger Probleme sein. Ein präziser, aktueller Eintrag verbindet die benötigte Entscheidung mit ihrem Empfänger und hält die weitere Bearbeitung überschaubar.

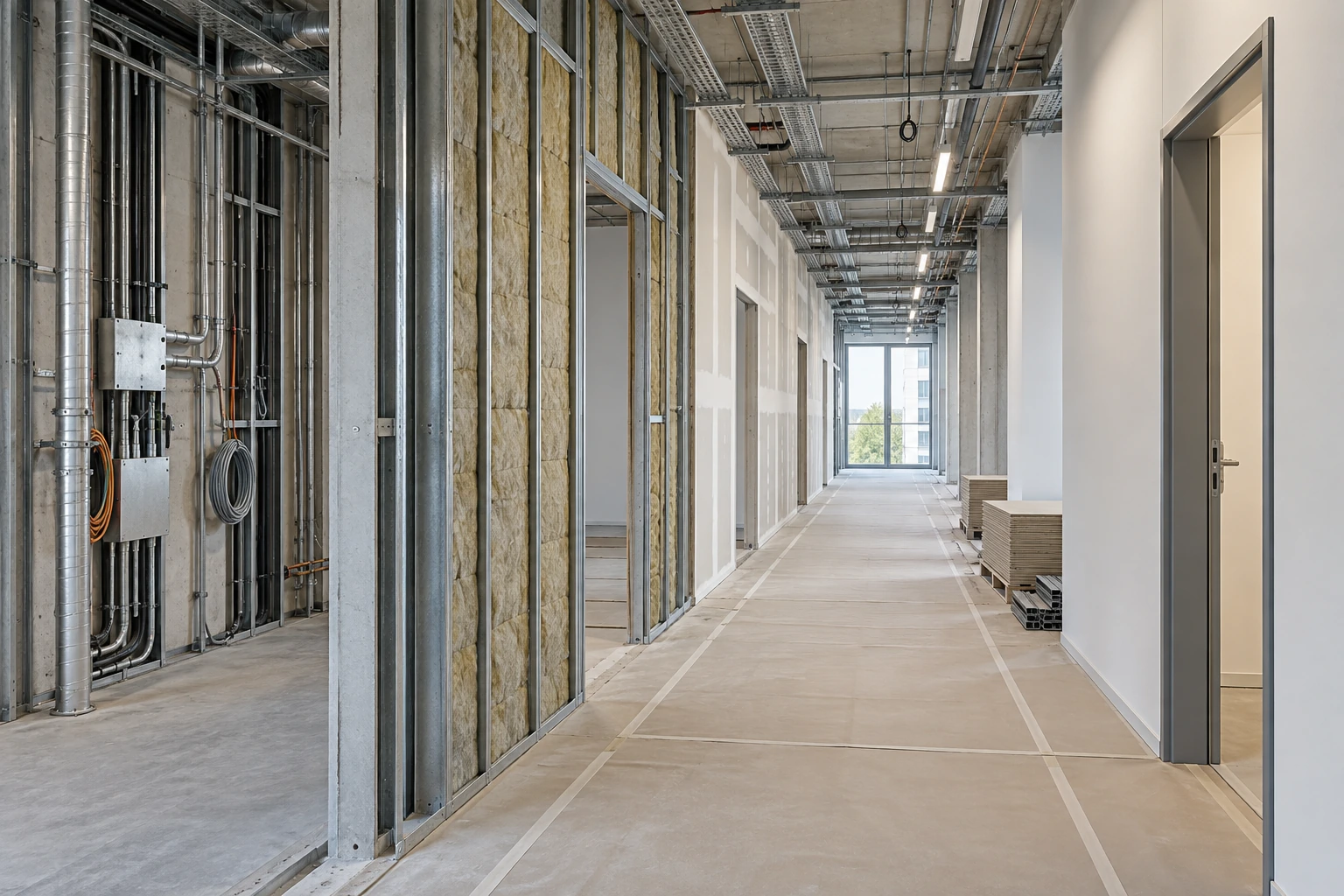

Dieser Beitrag zeigt, wie sich technische Übergaben zwischen Rohinstallation, Trockenbau und Finish organisieren lassen. Sie erfahren, welche Entscheidungen früh erforderlich sind, wie eine Änderung weitergegeben wird und was bei Revisionsöffnungen, Wandlasten, Oberflächen und Nutzungsanforderungen zusammengeführt werden sollte. Die vorgeschlagenen Einträge sind eine Organisationshilfe. Die fachliche Bewertung von Anlagen, Bauteilen und Systemen bleibt bei den dafür zuständigen, geeigneten Beteiligten. Wer einen Vorgang koordiniert, übernimmt damit nicht automatisch seine gesamte technische Planung.
Auch Auftraggeber können diesen Ablauf unterstützen. Stellen Sie Möbel- und Geräteinformationen rechtzeitig bereit, kennzeichnen Sie Entscheidungen nachvollziehbar und benennen Sie einen Ansprechpartner für Rückfragen. So lässt sich erkennen, ob eine Fläche tatsächlich für die Folgearbeit bereitsteht oder lediglich im Kalender als fertig erscheint. Für einen abgestimmten Projektstart können Sie den gewünschten Umfang mit dem Generalunternehmer für Ihren Innenausbau besprechen. Bringen Sie dazu aktuelle Pläne, bekannte technische Randbedingungen und die nächsten anstehenden Entscheidungen mit.

Eine Schnittstelle entsteht dort, wo ein Beteiligter ein Ergebnis liefert, das ein anderer weiterverarbeitet. Im Innenausbau ist das häufig ein Maß, eine Anschlussposition, ein Bauteilaufbau oder ein bestätigter Untergrundzustand. Fehlt diese Information, improvisiert die Folgearbeit oder bleibt stehen. Beides kann unnötige Rückfragen verursachen. Das Ziel eines Schnittstellenprotokolls ist deshalb ein eindeutiger Übergang: Der Empfänger versteht, welche Grundlage gilt, welche Einschränkung besteht und an wen er sich bei einer Abweichung wenden muss.

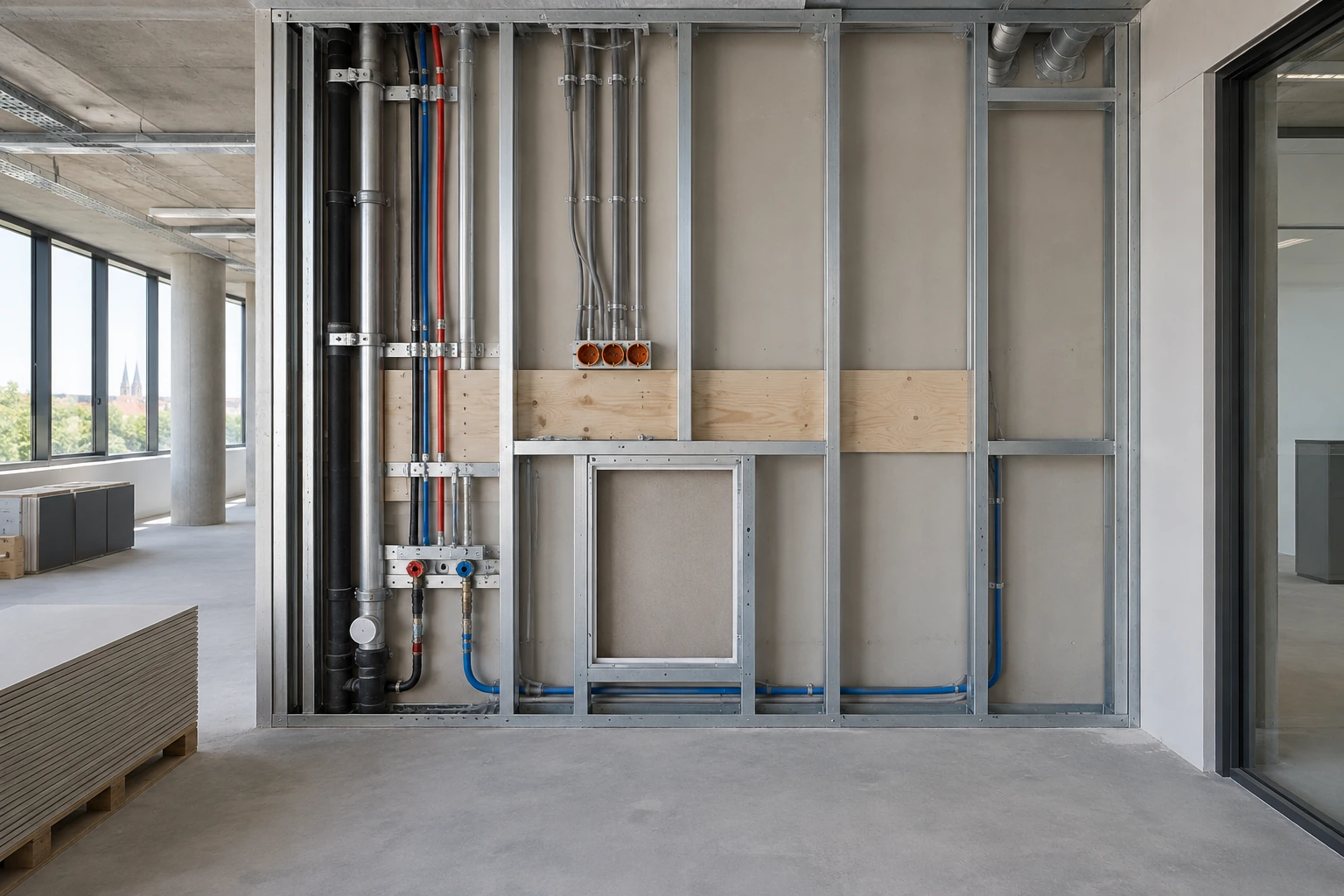

Betrachten Sie eine geplante Vorsatzschale vor einer bestehenden Installationswand. Die sichtbare Außenkante kann bereits im Raumplan eingezeichnet sein. Trotzdem fehlen möglicherweise Angaben zur tatsächlichen Leitungsführung, zu zugänglichen Bauteilen und zur späteren Möbelbefestigung. Wird die Wand ohne diese Zusammenführung begonnen, kann ein technisch benötigter Zugang hinter einem Schrank verschwinden. Der richtige Gesprächsgegenstand ist dann nicht „Wer ist schuld?“, sondern die noch fehlende Verbindung zwischen Installationsplanung, Wanddetail und Möblierung.
Ein zweiter Engpass ist der Unterschied zwischen Termin und Voraussetzung. „Malerbeginn am Montag“ sagt nichts darüber aus, ob die vorgesehene Spachtelung, Trocknung, Untergrundbewertung und Materialauswahl abgeschlossen sind. Stellen Sie dem Termin deshalb eine Liste der benötigten Eingangsinformationen gegenüber. Das hält die Diskussion konkret. Für den gesamten organisatorischen Rahmen liefert der Beitrag zum Projektmanagement im Innenausbau ergänzende Orientierung; das Schnittstellenprotokoll konzentriert sich auf die jeweils nächste Übergabe.
Ein dritter Engpass entsteht durch Änderungen ohne Verteiler. Eine Bauentscheidung kann fachlich sinnvoll sein und trotzdem zu Konflikten führen, wenn nur eine Person davon erfährt. Versetzte Steckdosen betreffen möglicherweise Möbel, Beleuchtung und Wandarbeiten. Eine geänderte Deckenhöhe wirkt sich auf Einbauten und Raumwirkung aus. Im Protokoll muss deshalb neben dem Beschluss auch stehen, welche Zeichnungen aktualisiert und welche Beteiligten informiert werden. Eine mündliche Zustimmung wird erst durch ihre eindeutige Zuordnung im Arbeitsablauf nutzbar.
Sammeln Sie vor dem nächsten gemeinsamen Termin die drei wichtigsten offenen Übergaben Ihrer Baustelle. Notieren Sie jeweils Raum, Bauteil, benötigte Entscheidung und betroffene Folgearbeit. Über die Kontaktaufnahme zur Schnittstellenabstimmung können Sie klären, welche Unterlagen für die Besprechung sinnvoll sind. Eine kurze Liste mit präzisen Fragen bietet dabei mehr Ansatzpunkte als die pauschale Bitte, alles nochmals zu kontrollieren.

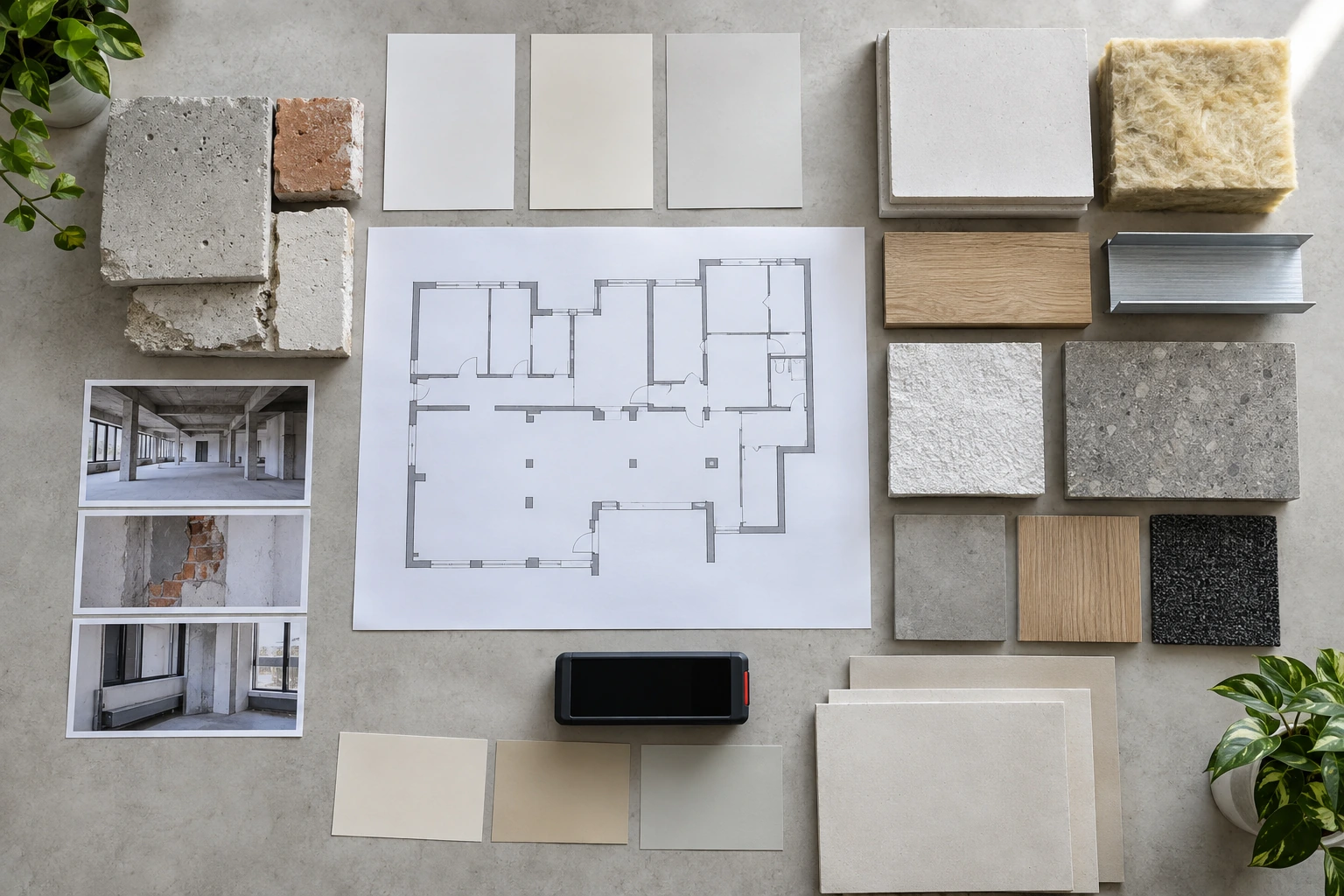

Die technische Basis im Innenausbau besteht aus zusammengehörigen Informationen. Ein Grundriss beschreibt die Raumaufteilung, zeigt aber nicht zwangsläufig jedes Anschlussdetail. Eine Gerätezeichnung enthält Abmessungen, ersetzt jedoch keine Bewertung der vorhandenen Installation. Eine Materialbemusterung bestimmt die sichtbare Wirkung, bestätigt aber keinen geeigneten Untergrund. Gute Koordination führt diese Informationen bauteilbezogen zusammen und lässt die fehlenden fachlichen Aussagen bei den zuständigen Beteiligten ergänzen.
Beginnen Sie mit einem eindeutigen Bezugssystem. Räume brauchen konsistente Namen oder Nummern. Höhenangaben benötigen einen vereinbarten Bezug, etwa die geplante fertige Fußbodenoberkante. Zeichnungen brauchen Datum und Versionskennzeichen. Wird eine Anschlussposition aus dem Rohboden gemessen, während die Möbelzeichnung vom fertigen Boden ausgeht, sind zwei scheinbar gleiche Maße nicht unbedingt dieselbe Lage. Das Protokoll sollte den Bezug ausdrücklich nennen, statt nur eine Zahl zu übernehmen. Die Fachbeteiligten entscheiden, welche Mess- und Planungsvoraussetzungen ihr Gewerk benötigt.
Trennen Sie anschließend drei Aussagen. Erstens: Eine gewünschte Ausführung wurde vom Auftraggeber ausgewählt. Zweitens: Die zuständige Fachperson hat die technische Frage innerhalb ihres Auftrags bewertet. Drittens: Die Information wurde in die gültige Arbeitsgrundlage übernommen. Diese Schritte können zusammenfallen, müssen es aber nicht. Ein Wunsch nach einer unsichtbaren Revisionsöffnung ist beispielsweise noch keine Bestätigung, dass der Zugang mit dem vorgesehenen Wandaufbau und der späteren Nutzung geeignet umgesetzt werden kann.
Die Rollen sollten deshalb im Projektstart benannt werden. Wer sammelt offene Punkte? Wer darf eine gestalterische Auswahl bestätigen? Wer bewertet die technische Änderung? Wer aktualisiert die Zeichnung und informiert die Folgegewerke? Das BGB zu vereinbarten Planungs- und Überwachungszielen knüpft Architekten- und Ingenieurleistungen an die vereinbarten Ziele. Aus der Bezeichnung Generalunternehmen folgt keine automatische Gesamtfachplanung. Die Bayerische Bauordnung zu Unternehmeraufgaben bezieht deren öffentlich-rechtliche Verantwortung auf die übernommenen Arbeiten.
Ein Schnittstellenprotokoll muss keine große Softwarelösung sein. Für ein überschaubares Projekt kann eine gepflegte Tabelle mit klaren Verweisen genügen. Entscheidend ist, dass alle Beteiligten denselben gültigen Stand erreichen können und erledigte Entscheidungen auffindbar bleiben. Bewahren Sie überholte Versionen nachvollziehbar auf, kennzeichnen Sie sie aber so, dass niemand versehentlich danach arbeitet. Eine kurze Versionsnotiz sollte erklären, was geändert wurde und welche Räume oder Bauteile davon betroffen sind.
Hilfreich ist außerdem ein gemeinsam verstandener Status. „Offen“ bedeutet, dass die benannte Frage noch beantwortet werden muss. „In Bearbeitung“ zeigt, wer gerade die benötigte Grundlage erstellt. „Entscheidung erforderlich“ benennt den nächsten zuständigen Empfänger. „Übergeben“ dokumentiert den vereinbarten Informationsschritt. Definieren Sie diese Begriffe für Ihr Projekt und vermeiden Sie Statusbezeichnungen, die mehrere unterschiedliche Vorgänge zusammenfassen. Ein beantworteter Punkt kann beispielsweise noch auf die Aktualisierung einer Zeichnung warten. Die Statusangabe sollte dann genau diesen Restschritt nennen, damit eine andere Person nicht versehentlich von einer vollständigen Arbeitsgrundlage ausgeht.
Für fachliche Übergaben gehören die Fachgewerke im Innenausbau früh in die Abstimmung. Eine Installationsfrage soll beim passenden Fachbetrieb ankommen; ein Wanddetail beim zuständigen Ausführenden und gegebenenfalls beim beauftragten Planer. Die Koordination führt die Antworten zusammen. Wenn Leistungsumfang und Beauftragungsmodell noch nicht feststehen, hilft die Übersicht zu Leistungen eines Generalunternehmers bei der vorgelagerten Einordnung. Im laufenden Projekt zählt dann, ob die tatsächlich vereinbarte Zuständigkeit für jeden offenen Punkt erkennbar ist.
Was kostet Ihr Bauvorhaben?
Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.

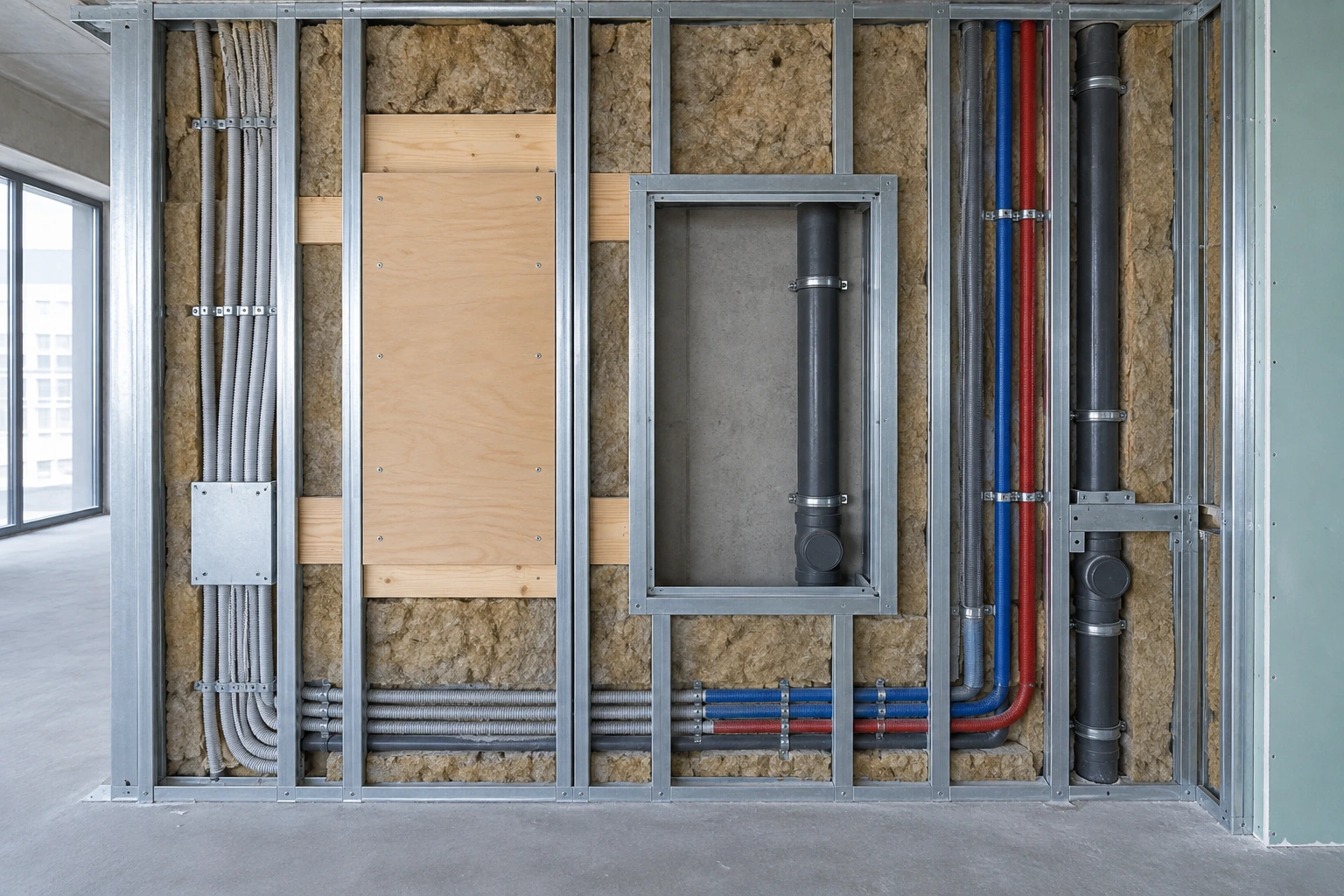

Bei der Rohinstallation vor dem Trockenbau geht es zunächst um Lage und Platzbedarf. Wo verlaufen Leitungen? Welche Anschlusspositionen sind bestätigt? Welche Bauteile müssen erreichbar bleiben? Welche Einbauten beanspruchen denselben Wand- oder Deckenbereich? Der Installationsfachbetrieb liefert die für seine Arbeit erforderlichen Angaben; der Trockenbauer erklärt die benötigten Voraussetzungen für den vorgesehenen Aufbau. Die Koordination macht sichtbar, wo Informationen fehlen oder sich überschneiden. Eine widersprüchliche Lage wird vor der Folgearbeit geklärt und mit einem aktualisierten Detail weitergegeben.
Eine typische Übergabe betrifft die Teeküche. Möbelzeichnung, Sanitäranschlüsse und Elektroanschlüsse müssen denselben Raumstand verwenden. Auch die Bedienung von Absperrungen und der spätere Gerätewechsel gehören in die Abstimmung. Der Protokolleintrag kann lauten: „Geräte- und Möbelstand bestätigt; Anschlusslage durch zuständige Fachbetriebe bewertet; aktualisierte Wandansicht an Trockenbau und Montage verteilt.“ Eine fachliche Funktionsbewertung wird dabei mit ihrem tatsächlichen Ergebnis dokumentiert. Die weiterführende Einordnung von Heizung und Sanitär im Ausbau hilft, die technischen Fragen für den Fachtermin zu sammeln.
Bei Wänden sind zukünftige Lasten ein eigener Übergabepunkt. Ein leichter Dekorationsgegenstand und ein gefüllter Hängeschrank stellen unterschiedliche Anforderungen. Position, Nutzung und erforderlicher Aufbau sollten vor der Beplankung mit den zuständigen Beteiligten feststehen. Rigips zur Lastenbefestigung an Wand und Decke erläutert, dass Befestigung und Tragverhalten von den jeweiligen Bauteilen und Systembedingungen abhängen. Eine beliebige Dübellösung lässt sich daraus nicht ableiten. Für den Trockenbau mit abgestimmten Einbaudetails bedeutet das: Benötigte Informationen zur Befestigung erreichen den Ausführenden rechtzeitig und werden dem konkreten Wandbereich zugeordnet.

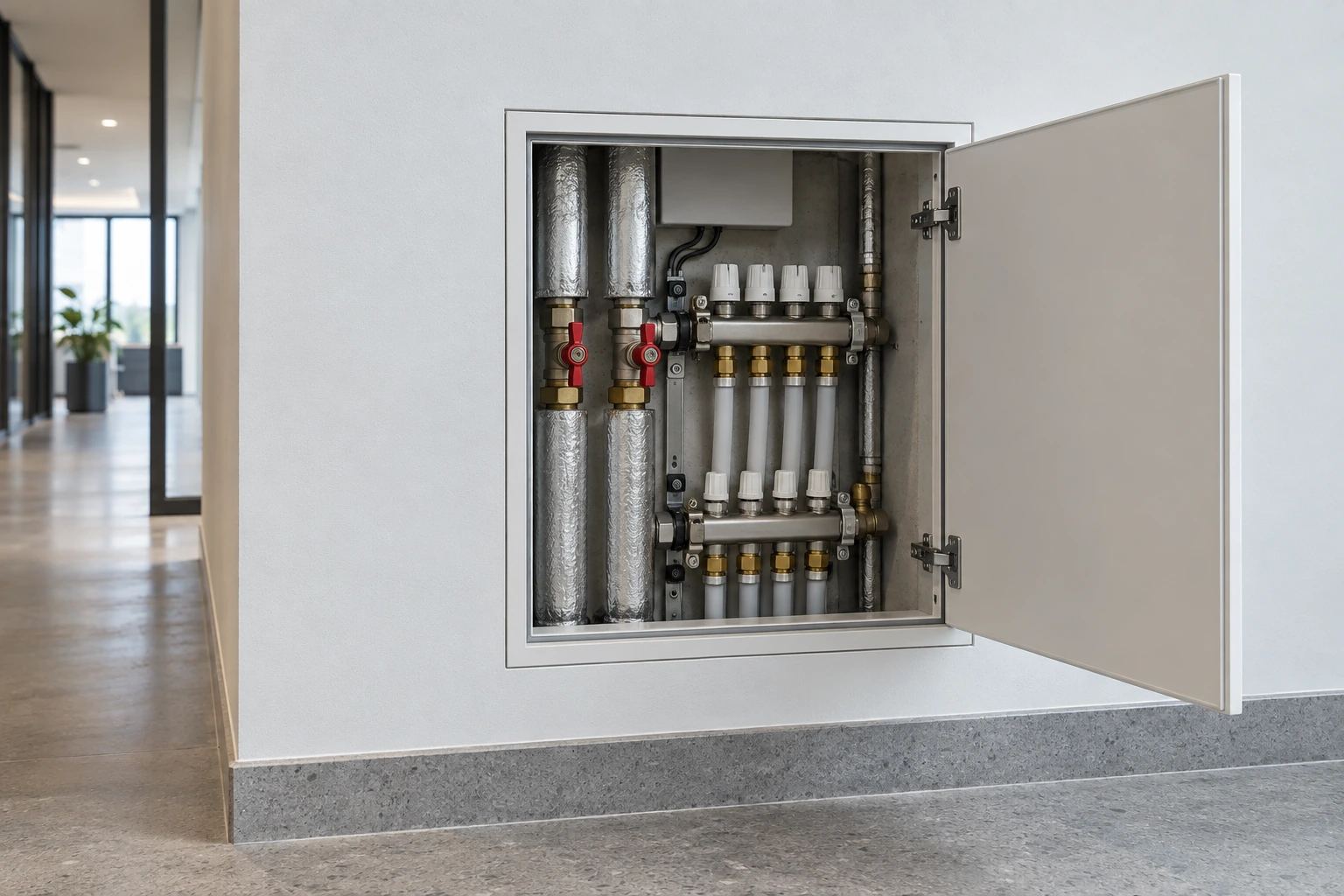

Revisionsöffnungen planen heißt, den späteren Zugang mitzudenken. Ein Deckel kann sichtbar erreichbar sein, während der erforderliche Bedienweg durch eine Leuchte, ein Möbel oder eine abgehängte Decke eingeschränkt wird. Benennen Sie deshalb das zugängliche Bauteil, die vom Fachbetrieb benötigte Zugangsgeometrie und die geplante Umgebung. Wandtyp, Anforderungen und vorgesehene Öffnung müssen fachlich zusammenpassen. Im Protokoll wird festgehalten, wer diese Zuordnung bestätigt und welchen Detailstand die Folgegewerke erhalten. Es genügt nicht, nur „Klappe vorsehen“ in einen Grundriss zu schreiben.
Bei Brand- und Schallschutzfragen kann ein scheinbar kleiner Durchgang mehrere Beteiligte betreffen. Die Entscheidung sollte an das tatsächlich vorgesehene Bauteil und das erforderliche System gebunden sein. Beauftragen Sie die nötige fachliche Klärung; die organisatorische Besprechung ersetzt keinen geforderten Nachweis. Die Brandschutzleistungen im Innenausbau und die Abstimmung von Akustik und Schallschutz helfen, diese Themen getrennt anzusprechen. Als Protokollergebnis werden die benötigten Vorgaben mit Quelle, zuständiger Person und betroffenem Detail verteilt. Ein pauschales „brandschutzgerecht“ ohne zugeordneten Aufbau bleibt für die Ausführung wenig hilfreich.
Der Übergang zum Finish verbindet technische Voraussetzungen mit der gewünschten Gestaltung. Welche Oberfläche ist vorgesehen? Welche Anschlüsse bleiben sichtbar? Wie treffen Wand, Türzarge, Boden und Einbaumöbel aufeinander? Eine bestätigte Materialauswahl muss an die dafür geeignete Vorbereitung gekoppelt werden. Bei dem konkreten Produkt Fill & Finish Dry verlangt Knauf die vollständige Trocknung der vorherigen Spachtellage, bevor die zweite Lage aufgetragen wird. Daraus folgt keine allgemeine feste Trocknungsdauer für sämtliche Materialien. Im Ablauf werden die tatsächlich verwendeten Produktvorgaben und die Bewertung des zuständigen Ausführenden berücksichtigt.
In feuchtebeanspruchten Bereichen ist die bloße Wahl einer sichtbaren Oberfläche ebenfalls zu kurz gedacht. Aufbau, Anschlüsse und vorgesehene Beanspruchung werden fachlich zusammen betrachtet. Die aktuelle Knauf-Information zu Feucht- und Nassräumen beschreibt unterschiedliche Anforderungen an geeignete Systeme. Für die Koordination zählt die rechtzeitige, konkrete Systemzuordnung. Die Planung von Raumwirkung und Materialien kann parallel die Gestaltung klären; sie ersetzt dabei keine erforderliche technische Bewertung des gewählten Aufbaus.

Schnittstellen beeinflussen Kosten vor allem durch ihren Bearbeitungsaufwand und die Folgen später Änderungen. Eine offene Frage vor dem Wandverschluss lässt sich anders bearbeiten als derselbe Punkt nach fertiger Oberfläche und Möbelmontage. Daraus lässt sich jedoch keine allgemeine Einsparquote oder ein pauschaler Aufpreis ableiten. Für eine belastbare Kalkulation benötigen die Beteiligten den tatsächlichen Bestand, die gewählte Lösung, die betroffenen Mengen und die vereinbarte Zuständigkeit. Ein sauberer Protokollstand hilft, diese Grundlagen für eine konkrete Anfrage zusammenzustellen.
Die folgende Tabelle beschreibt echte Kostentreiber und die dafür nötigen Angaben. Sie enthält bewusst keine frei erfundenen Preisbeträge. Die Bewertung und Bepreisung erfolgen am konkreten Projekt. Auch eine zunächst kleine Änderung kann mehrere Folgearbeiten auslösen. Das soll in der Anfrage sichtbar werden, damit eine Position nicht nur das neue Bauteil beschreibt und den erforderlichen Zugang, Rückbau oder die Wiederherstellung übersieht.
| Kostentreiber | Benötigte Grundlage | Betroffene Folgearbeit |
|---|---|---|
| Geänderte Anschlusslage | Bestätigte Gerätezeichnung, bestehende Leitungsführung und fachlich bewertete Anpassung | Installationsarbeit, Wanddetail und spätere Montage |
| Zusätzlicher Revisionszugang | Zugangsbedarf, Wandaufbau, Einbaulage und geeignete Ausführung | Trockenbau, Oberfläche und gegebenenfalls Möblierung |
| Nachträgliche Wandöffnung | Konkreter Bereich, vorhandener Aufbau und Umfang der Wiederherstellung | Schutz, Öffnung, technische Anpassung und Finish |
| Neue Befestigungsanforderung | Geplante Last, Position und fachlich festgelegte Befestigungslösung | Wandaufbau und Montagevorbereitung |
| Geänderte Oberflächenwahl | Material, Fläche, Untergrundzustand und benötigte Vorbereitung | Spachtelung, Trocknung, Beschichtung und Anschlüsse |
| Unterbrochene Arbeitsfolge | Blockierter Vorgang, verfügbare Alternativfläche und neuer Terminbedarf | Umplanung, gegebenenfalls erneute Einrichtung oder Anfahrt |
Erfragen Sie bei einer Änderung nicht nur den zusätzlichen Arbeitsumfang. Halten Sie fest, welche ursprünglich vorgesehene Leistung entfällt oder angepasst wird. Dadurch bleibt die Änderung nachvollziehbar. Zum Protokoll gehören der Anlass, der fachlich geklärte Lösungsstand und der Status der Kostenentscheidung. Eine technische Antwort allein ist keine Zustimmung zu einem noch unbekannten Mehrpreis. Umgekehrt ist ein akzeptierter Preis keine Bestätigung einer ungeklärten technischen Eignung. Beide Entscheidungen brauchen den passenden Zuständigen und einen eindeutigen Bezug.
Prüfen Sie außerdem Terminfolgen. Benötigt eine Variante andere Lieferzeiten oder eine veränderte Arbeitsreihenfolge, sollte das vor ihrer Auswahl bekannt sein. Die Antwort wird mit den betroffenen Vorgängen verbunden. Eine allgemein gehaltene Notiz wie „Termin verschiebt sich gegebenenfalls“ hilft wenig; sinnvoller ist die Angabe, welche Folgearbeit nach aktueller Einschätzung betroffen ist und wann die neue Grundlage bestätigt werden kann. Auch hier entstehen erst aus konkreten Informationen kalkulierbare Entscheidungen.
Für eine erste strukturierte Zusammenstellung können Sie den Sanierungskosten-Rechner für Ihren Projektumfang nutzen und offene Schnittstellen ergänzend notieren. Lassen Sie die daraus abgeleiteten Annahmen anschließend anhand Ihrer Unterlagen prüfen. Wenn bereits die Abgrenzung des Komplettumfangs unklar ist, erläutert der Beitrag zu Leistungsgrenzen beim Generalunternehmer für Bauprojekte die vorgelagerte Vorbereitung. Dieser Artikel verfolgt anschließend die Änderungen und Übergaben innerhalb des laufenden, vereinbarten Projekts.
Kosten für Ihr Projekt vorab kalkulieren
Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.

Der Projektablauf mit einem Generalunternehmen benötigt für technische Übergaben eine wiederkehrende, verständliche Reihenfolge. Starten Sie mit der nächsten anstehenden Folgearbeit. Fragen Sie den Empfänger, welche Informationen er tatsächlich braucht. Daraus entsteht ein Übergabepunkt, beispielsweise „Vorsatzschale Teeküche zur Beplankung vorbereiten“. Ordnen Sie diesem Punkt die betroffenen Räume, Bauteile und Fachbeteiligten zu. Der Eintrag beginnt damit am realen Arbeitsvorgang und bleibt auch für einen neu hinzukommenden Beteiligten nachvollziehbar.
Erfassen Sie danach die offenen Informationen. Das können eine fehlende Möbelzeichnung, ein widersprüchliches Anschlussmaß oder eine ausstehende Systemzuordnung sein. Schreiben Sie die konkrete Frage aus. „Technik klären“ ist kein Arbeitsauftrag. „Zugänglichkeit der Absperrung mit Möbelposition und vorgesehenem Wanddetail abstimmen“ benennt den Gegenstand. Verweisen Sie auf den gültigen Plan und den bekannten Ausgangszustand. Wird eine Besichtigung oder eine fachliche Untersuchung benötigt, wird diese als eigener notwendiger Schritt mit Zuständigkeit aufgenommen.
Benennen Sie die zuständige Person und den benötigten Rückmeldetermin. Der Rückmeldetermin orientiert sich an der davon abhängigen Arbeit. Er ist keine Anweisung, fachlich notwendige Bearbeitung zu verkürzen. Wenn die Antwort nicht rechtzeitig vorliegt, muss die Koordination den Folgeschritt neu bewerten und gegebenenfalls eine andere freigegebene Fläche einplanen. Halten Sie im Protokoll fest, welche Arbeit bis dahin möglich ist und welche zurückgestellt wird. So wird aus einer offenen Frage eine gesteuerte Abhängigkeit.
Bauentscheidungen dokumentieren bedeutet anschließend, den tatsächlichen Beschluss festzuhalten. Schreiben Sie Ergebnis, Datum, beteiligte Zuständige und etwaige Bedingungen auf. Verknüpfen Sie die zugehörige Zeichnung oder fachliche Rückmeldung. Für eine geänderte Anschlusslage genügt nicht „besprochen“. Der Eintrag sollte nennen, welcher Ausschnitt nun gilt und ob weitere Entscheidungen zu Kosten oder Termin noch ausstehen. Die Folgegewerke erhalten genau diesen Stand. Eine neue Version ersetzt die alte Arbeitsgrundlage nachvollziehbar, ohne den bisherigen Verlauf zu löschen.
Bestätigen Sie schließlich die Informationsübergabe. Der Empfänger muss wissen, dass sich ein für ihn relevanter Stand geändert hat. Eine Ablage in einem Ordner reicht dafür nicht immer aus. Legen Sie im Projekt fest, wie solche Änderungen mitgeteilt und ihre Kenntnisnahme erfasst werden. Erst danach kann der organisatorische Vorgang geschlossen werden. Eine spätere neue Frage bekommt einen neuen Eintrag oder eine klar gekennzeichnete Wiederöffnung, damit erledigte und noch offene Punkte auseinanderzuhalten sind.
Das Protokoll kann die Felder Raum, Bauteil, Frage, Planstand, fachlich Zuständiger, Entscheidung, betroffene Folgearbeit und Übergabestatus enthalten. Ergänzen Sie Kosten- oder Terminstatus, wenn sie für den jeweiligen Punkt relevant sind. Die HOAI zur Objektüberwachung und Dokumentation führt unter anderem Koordination fachlich Beteiligter und Bauablaufdokumentation auf. Ob entsprechende Leistungen beauftragt sind, muss im Projekt geklärt sein; ein solches Protokoll ersetzt keinen vollständigen Leistungsauftrag.
Wenn Sie Schnittstellen der Gewerke koordinieren lassen möchten, besprechen Sie die Übergabepunkte und den gewünschten Bearbeitungsumfang mit den zuständigen Projektbeteiligten. Bringen Sie zum Termin eine beispielhafte offene Position mit. Der ergänzende Beitrag zu Bauleitung und Projektmanagement im Innenausbau ordnet die übergreifenden Aufgaben ein. Für den täglichen Ablauf bleibt die konkrete Frage entscheidend: Welche bestätigte Information muss als Nächstes bei wem ankommen?

Ein häufiger Fehler ist der Sammelpunkt „Elektrik fertig“. Dieser Status kann die Rohinstallation, eine einzelne Montageetappe oder einen anderen Zwischenstand meinen. Für den Trockenbauer zählt jedoch, welche Voraussetzungen in seinem Arbeitsbereich tatsächlich vorliegen. Benennen Sie deshalb den übergebenen Bereich und den konkreten Zustand. Wenn eine fachliche Rückmeldung oder weitere Arbeit erforderlich ist, wird sie separat erfasst. Ein Gesamtstatus darf eine noch offene bauteilbezogene Frage nicht verdecken.
Ein weiterer Fehler ist die Arbeit mit unterschiedlichen Planständen. Ein Ausdruck kann unverändert an der Baustellenwand hängen, obwohl die digital verteilte Zeichnung bereits aktualisiert wurde. Vereinbaren Sie, wie gültige Stände gekennzeichnet und alte Arbeitskopien ersetzt werden. Eine Änderungsliste muss die relevanten Stellen benennen. Sonst muss jeder Beteiligte zwei große Zeichnungen selbst vergleichen und entscheidet möglicherweise unterschiedlich darüber, was ihn betrifft. Ein markierter Ausschnitt und eine verständliche Änderungsnotiz sind oft hilfreicher.
Problematisch sind auch Freigaben ohne erkennbaren Inhalt. Der Satz „Bauherr hat freigegeben“ kann eine Farbe, einen Aufpreis oder eine räumliche Anordnung meinen. Er bestätigt nicht automatisch jede technische Voraussetzung. Schreiben Sie auf, worauf sich die Entscheidung tatsächlich bezieht. Die technische Bewertung bleibt beim zuständigen Fachbeteiligten. Wenn die gestalterische Entscheidung von dieser Bewertung abhängt, wird die Abhängigkeit im Eintrag sichtbar gemacht. Das verhindert, dass ein Wunsch versehentlich als fertige Ausführungsgrundlage behandelt wird.
Beim Brandschutz im Innenausbau sollten allgemeine Bezeichnungen nicht an die Stelle einer konkreten Systemzuordnung treten. Ein Leitungseingriff, eine Öffnung oder ein Anschluss wird mit dem dafür erforderlichen Detail verbunden. Die Koordination veranlasst die fachliche Klärung und verteilt das bestätigte Ergebnis. Ein aus einem anderen Projekt kopierter Aufbau kann dafür keine ausreichende Grundlage sein. Gleiches gilt für eine Revisionsöffnung, deren Eignung nur aus ihrem Aussehen abgeleitet wird.
Schließlich werden Punkte manchmal geschlossen, sobald eine Antwort eintrifft. Die Antwort kann aber noch eine Zeichnungsänderung, eine Auftraggeberentscheidung oder die Information weiterer Beteiligter erfordern. Schließen Sie den Vorgang erst nach der vereinbarten Übergabe. Wird während der Ausführung eine neue Abweichung erkannt, erhält sie einen präzisen Bezug zum bisherigen Stand. So bleibt sichtbar, ob eine frühere Entscheidung umgesetzt wurde oder ob tatsächlich eine neue Ausgangslage vorliegt.
Prüfen Sie im gemeinsamen Termin zuerst die Punkte, die die nächste Arbeitsfolge beeinflussen. Nicht jede offene Gestaltungsfrage hat dieselbe Dringlichkeit. Eine fehlende Anschlusslage vor dem Wandverschluss verlangt eine andere Behandlung als eine später festzulegende Dekoration. Ordnen Sie die Rückfragen deshalb nach ihrer Abhängigkeit und lassen Sie den fachlichen Bearbeitungsbedarf vom zuständigen Beteiligten einschätzen. Der wichtigste Punkt ist derjenige, dessen ungeklärte Grundlage die nächste geplante Arbeit blockiert.
Arbeiten Sie mit verständlichen Raumansichten. Ein markierter Planausschnitt kann die Verbindung zwischen Einbau, Leitung und Wand besser zeigen als mehrere unkommentierte Nachrichten. Ergänzen Sie die benötigten Angaben in Textform, damit der Ausschnitt nicht ohne Kontext weitergeleitet wird. Entscheidend sind sein Bezug, seine Version und die konkrete Frage. Die Projektdokumentation sollte auch später erkennen lassen, welche Entscheidung zu diesem Stand geführt hat. Der Empfänger benötigt keine lange Gesprächshistorie, sondern eine eindeutige aktuelle Grundlage.
Beziehen Sie die spätere Nutzung rechtzeitig ein. Beim Büroausbau mit abgestimmten Arbeitsplätzen können Möblierung, Steckdosen, Leuchten und Besprechungsbereiche ineinandergreifen. Beim Praxisausbau mit nutzungsbezogenen Einbauten kommen Angaben des Betreibers und gegebenenfalls Fachplaner oder Geräteanbieter hinzu. Geräteabhängige technische Anforderungen müssen von den zuständigen Beteiligten geliefert und bewertet werden. Das Generalunternehmen kann ihre Übergabe im vereinbarten Umfang organisieren; es sollte fehlende Geräteinformationen nicht durch Annahmen ersetzen.
Trennen Sie die laufende technische Punkteliste von allgemeinen Baustellenaufgaben. Materialanlieferung und Zugänge sind wichtige Rahmenbedingungen, haben aber einen anderen Bearbeitungsweg als die technische Bewertung eines Anschlusses. Der Beitrag zur Baustellenlogistik bei Komplettsanierungen vertieft diese organisatorische Seite. Wenn beide Themen zusammenwirken, verweisen die Listen aufeinander. Ein neuer Zugangstermin kann beispielsweise die fachlich geklärte Anpassung ermöglichen, ohne selbst die technische Lösung zu bestimmen.
BAYAZID Innenausbau bietet auf seiner Leistungsseite Bauleitung und Projektmanagement projektbezogene Koordination an. Welche Aufgaben dazu gehören, wird für den konkreten Auftrag festgelegt. Für die hier beschriebenen Übergaben können insbesondere ein gemeinsamer Planstand, eine Aufgaben- und Entscheidungsliste sowie die Abstimmung beteiligter Gewerke relevant sein. Fachplanung und weitere besondere Leistungen müssen ausdrücklich geklärt und fachlich abgedeckt sein. Die Bezeichnung des Koordinationsmodells ersetzt diese Festlegung nicht.
Bereiten Sie für eine Besprechung eine aktuelle Raumplanung und die bekannten technischen Unterlagen vor. Ergänzen Sie Möbel- oder Gerätezeichnungen, wenn sie Anschlusspositionen oder Einbauten beeinflussen. Kennzeichnen Sie offene Entscheidungen und schreiben Sie auf, welche Folgearbeit als Nächstes ansteht. Ein Ansprechpartner auf Auftraggeberseite hilft, gestalterische Entscheidungen und Rückfragen gezielt zusammenzuführen. Sind Fachplaner oder eigene Lieferanten beteiligt, sollten auch ihre zuständigen Kontakte und benötigten Rückmeldungen bekannt sein.
Im Termin lässt sich dann an einer konkreten Schnittstelle arbeiten: Welche Information liegt bereits vor, welche fehlt, wer beantwortet die technische Frage und wie erreicht das Ergebnis die Folgegewerke? Daraus entsteht eine belastbare Aufgabenverteilung für den vereinbarten Bearbeitungsumfang. Bei der Besichtigung sind außerdem verfügbare Zugänge und die zu betrachtenden Bauteilbereiche hilfreich, damit offene Punkte räumlich eindeutig zugeordnet werden können.
Ein gepflegtes Schnittstellenprotokoll macht Abhängigkeiten verständlich. Auftraggeber erkennen, welche Entscheidung von ihnen benötigt wird. Fachbeteiligte erhalten eine präzise Frage mit dem relevanten Planstand. Folgegewerke sehen, welche Informationen bereits übergeben wurden und welche Voraussetzung noch offen ist. Das kann Rückfragen strukturieren und erleichtert die spätere Nachverfolgung einer Änderung. Der Vorteil liegt vor allem in der eindeutigen Zuordnung, nicht in der Anzahl ausgefüllter Tabellenzeilen.
Die Grenze zeigt sich, wenn der Inhalt ungeklärt bleibt. Eine sorgfältig formatierte Liste kann keine fehlende Fachplanung ersetzen. Auch eine protokollierte Besprechung macht eine technisch ungeeignete Lösung nicht geeignet. Für Untersuchungen, Bemessungen oder Systemnachweise brauchen die Beteiligten die passenden Aufträge und Qualifikationen. Organisatorische Bearbeitung und fachliche Aussage müssen deshalb im Eintrag getrennt erkennbar sein. Das schützt die weitere Arbeit vor einer nur scheinbar abgeschlossenen Frage.
Ein zusätzlicher Aufwand entsteht durch Pflege und Verteilung. Werden dieselben Punkte in mehreren Listen unabhängig bearbeitet, widersprechen sich die Stände schnell. Legen Sie eine führende Liste und einen eindeutigen Informationsweg fest. Für die Auswahl des übergeordneten Modells kann der Beitrag Wann ein Generalunternehmer sinnvoll ist ergänzend helfen. Ist das Modell bereits gewählt, sollte die Protokollführung an die tatsächlich vereinbarte Zusammenarbeit angepasst werden.
Schließlich braucht das Verfahren angemessene Tiefe. Kleine Entscheidungen können mit einem kurzen Eintrag bearbeitet werden; komplexe Fragen benötigen verknüpfte Fachunterlagen. Das Protokoll hält den Weg und die aktuelle Grundlage zusammen. Es ersetzt weder diese Unterlagen noch die fachliche Tätigkeit, aus der sie entstehen. Eine verständliche Zusammenfassung bleibt dennoch wertvoll, weil sie die nächste Übergabe für alle Beteiligten sichtbar macht.

Ein Schnittstellenprotokoll funktioniert auch bei Einzelvergabe. Dann muss der Auftraggeber klären, wer die Informationen der getrennt beauftragten Gewerke zusammenführt und wer Änderungen verteilt. Ein Fachbetrieb kann die eigene technische Frage beantworten, ist aber nicht automatisch für sämtliche benachbarten Planstände zuständig. Ohne benannte Koordination bleiben Übergaben häufig zwischen den Aufträgen liegen. Das Verfahren wird deshalb an die tatsächlichen Rollen angepasst und nicht nur unter einer anderen Überschrift weitergeführt.
Bei einem beauftragten Planungsteam kann das Protokoll an die vorhandene Plan- und Besprechungsstruktur anschließen. Fachliche Entscheidungen werden in den dafür vorgesehenen Unterlagen festgehalten; die Punkteliste verbindet sie mit der Folgearbeit. Der allgemeine Überblick zum Generalunternehmer bei Sanierungen erläutert ein mögliches Koordinationsmodell. Die Bearbeitung konkreter Anschluss- und Ausführungsfragen benötigt unabhängig davon den passenden Zuständigen und die erforderliche technische Grundlage.
Wer den gesamten Umbau organisatorisch vorbereiten muss, findet beim Generalunternehmen für Umbauprojekte eine breitere Einordnung. Im hier beschriebenen laufenden Ablauf reicht diese Modellentscheidung allein noch nicht. Entscheidend ist, dass jede offene Schnittstelle einen Bearbeitungsweg erhält. Auch bei einem schlüsselfertigen Innenausbau sollten Betreiberinformationen, Einbauten und erforderliche technische Zuständigkeiten rechtzeitig zusammengeführt werden. Die Bezeichnung des Endzustands beantwortet diese Detailfragen nicht.
Eine weitere Möglichkeit ist die Nutzung eines bereits vorhandenen digitalen Aufgabenwerkzeugs. Es sollte Raumbezug, gültige Dokumente und Entscheidungsstatus verständlich abbilden können. Neue Software ist dafür nicht zwingend erforderlich. Prüfen Sie zuerst, ob die Beteiligten ihren Arbeitsstand zuverlässig finden und Änderungen nachvollziehbar erhalten. Ein einfaches, konsequent genutztes Verfahren ist für das Projekt hilfreicher als mehrere parallel gepflegte Werkzeuge ohne klare Zuständigkeit.
Gute technische Übergaben beginnen mit einer konkreten Frage. Verbinden Sie Anschluss, Wanddetail oder Oberfläche mit dem gültigen Planstand, dem zuständigen Fachbeteiligten und der davon abhängigen Arbeit. Halten Sie das Ergebnis fest und sorgen Sie dafür, dass es beim richtigen Empfänger ankommt. Ein geschlossener Punkt bedeutet dann eine nachvollziehbare Übergabe und nicht nur ein erledigtes Gespräch.
Für die effiziente Vorbereitung des Innenausbaus lohnt sich diese Struktur bereits vor den ersten eng verzahnten Arbeiten. Im laufenden Projekt kann sie an den nächsten offenen Übergabepunkt angelegt werden. Die Projektkommunikation mit einem Generalunternehmen wird dadurch greifbar: Jede Nachricht hat einen Bauteilbezug und einen klaren Entscheidungsbedarf.
Stellen Sie drei offene Schnittstellen mit Raum, Planstand und nächster Folgearbeit zusammen. Über die Projektanfrage mit Ihren offenen Übergabepunkten können Sie die benötigte Abstimmung vorbereiten. Legen Sie aktuelle Unterlagen bei der Besprechung bereit und klären Sie den vorgesehenen Bearbeitungsumfang. So erhält die Zusammenarbeit einen konkreten Startpunkt.
Passende Leistungen für Ihr Projekt in München:
Ihr Ansprechpartner in München
Was gehört in ein Schnittstellenprotokoll?
Ein Eintrag benennt Raum, Bauteil, konkrete Frage, gültigen Planstand, zuständige Person und betroffene Folgearbeit. Hinzu kommen Entscheidung und Übergabestatus. Bei Änderungen können Kosten- und Terminstatus erforderlich sein. Verweise auf Fachunterlagen ermöglichen die eindeutige Zuordnung. Die Liste beschreibt den Bearbeitungsweg; technische Einzelheiten bleiben in den dafür vorgesehenen, bestätigten Unterlagen.
Wer beantwortet die technische Frage?
Die Antwort kommt von dem dafür zuständigen, geeigneten Fachbeteiligten innerhalb seines Auftrags. Die Koordination sammelt und verteilt das Ergebnis. Ist die Zuständigkeit nicht geklärt, wird zunächst der notwendige Bearbeitungsauftrag festgelegt. Eine allgemeine Projektbesprechung ersetzt keine erforderliche Fachplanung, Bemessung oder Systembewertung. Entscheidend sind die konkrete Fragestellung und die dafür passende fachliche Rolle.
Wann sollte die Rohinstallation mit dem Trockenbau abgestimmt werden?
Die benötigten Anschlusslagen, Platzverhältnisse, Zugänge und Einbaudetails werden vor der davon abhängigen Trockenbauarbeit zusammengeführt. Der genaue Zeitpunkt ergibt sich aus der Arbeitsfolge und dem erforderlichen fachlichen Bearbeitungsbedarf. Fragen Sie beide Gewerke nach ihren benötigten Eingangsinformationen. Fehlt eine Grundlage, wird der betroffene Folgeschritt organisatorisch neu eingeordnet, statt die offene Frage zu übergehen.
Wie bleibt eine Revisionsöffnung später nutzbar?
Benennen Sie zuerst das zugängliche Bauteil und lassen Sie den benötigten Zugang fachlich bestimmen. Stimmen Sie danach Lage, Wandaufbau und Umgebung ab. Möbel, Leuchten oder andere Einbauten dürfen den vorgesehenen Bedienweg nicht unbemerkt beeinflussen. Die zuständigen Beteiligten bestätigen die konkrete Lösung. Das Protokoll verweist auf dieses Ergebnis und verteilt es an die Folgegewerke.
Ist eine Auftraggeberfreigabe auch eine technische Freigabe?
Eine Auftraggeberentscheidung kann sich auf Gestaltung, Nutzung, Kosten oder eine ausgewählte Variante beziehen. Ihr Inhalt muss eindeutig benannt werden. Daraus folgt keine automatische Bestätigung sämtlicher technischer Voraussetzungen. Diese Bewertung wird dem zuständigen Fachbeteiligten zugeordnet. Wenn die Auswahl von einer noch offenen technischen Antwort abhängt, bleibt genau diese Abhängigkeit im Protokoll sichtbar.
Wie wird eine Änderung nach dem gemeinsamen Termin weitergegeben?
Dokumentieren Sie Beschluss, Datum, betroffenen Bereich und zugehörigen Planstand. Lassen Sie erforderliche Zeichnungen aktualisieren und benennen Sie die Empfänger. Vereinbaren Sie einen verständlichen Informationsweg und erfassen Sie die Übergabe. Der Vorgang ist erst im vereinbarten Umfang erledigt, wenn die Folgegewerke die neue Grundlage erhalten haben. Frühere Versionen bleiben als Verlauf nachvollziehbar gekennzeichnet.
Kann eine feste Trocknungszeit für das Finish eingeplant werden?
Trocknungs- und Verarbeitungsvoraussetzungen hängen von Material, Aufbau und den konkreten Bedingungen ab. Die Planung berücksichtigt die Vorgaben der tatsächlich verwendeten Produkte und die Bewertung des zuständigen Ausführenden. Eine allgemeine Stundenangabe für sämtliche Spachtel- und Beschichtungsarbeiten wäre dafür ungeeignet. Im Übergabepunkt wird festgehalten, welche Voraussetzung die nächste Lage oder Oberfläche tatsächlich benötigt.
Wie werden Kosten einer Schnittstellenänderung vorbereitet?
Beschreiben Sie Ausgangszustand, bestätigte Variante, betroffenen Umfang und erforderliche Folgearbeiten. Fragen Sie auch nach entfallenden Leistungen und Terminfolgen. Technische Lösung und Kostenentscheidung werden getrennt erfasst, aber miteinander verknüpft. Eine konkrete Bepreisung benötigt diese Projektgrundlagen. Aus einer allgemeinen Punkteliste lässt sich weder ein fester Aufpreis noch eine garantierte Einsparung ableiten.
Reicht eine Tabelle oder ist besondere Software nötig?
Eine gut gepflegte Tabelle kann für ein überschaubares Projekt genügen. Wichtiger als das Werkzeug sind eindeutige Zuständigkeiten, ein gültiger Stand und nachvollziehbare Verweise. Alle Beteiligten müssen die für sie relevanten Informationen erreichen können. Werden größere Dokumentenmengen oder viele Änderungen bearbeitet, kann ein geeignetes Aufgabenwerkzeug helfen. Parallel geführte Listen sollten sich nicht widersprechen.
Wann kann ein Übergabepunkt geschlossen werden?
Der Punkt wird nach dem im Projekt vereinbarten Bearbeitungsweg geschlossen. Die benötigte Entscheidung liegt vor, erforderliche Unterlagen sind aktualisiert und die Information wurde den betroffenen Folgegewerken übergeben. Offene Kosten- oder Terminentscheidungen dürfen dabei nicht unsichtbar werden. Ergibt sich später eine neue Abweichung, wird sie mit einem klaren Bezug zum bisherigen Stand erneut erfasst.
