Brandschutz mitplanen
Brandschutz im Münchner Innenausbau beginnt nicht mit einer beliebigen roten Platte, sondern mit der Frage, welche bauordnungsrechtliche oder objektspezifische Anforderung für das Bauteil gilt. Nutzung, Gebäudeklasse, Lage im Rettungsweg und vorhandenes Brandschutzkonzept bestimmen, ob und wie eine Wand, Decke, Bekleidung oder Abschottung ausgeführt werden muss.
Eine Feuerwiderstandsangabe gehört immer zu einer nachgewiesenen Gesamtkonstruktion. Profile, Beplankung, Befestigungsabstände, Dämmstoff, Anschlüsse, Fugen, Öffnungen und Einbauten wirken zusammen. Der Austausch einzelner Komponenten kann den Verwendbarkeitsnachweis verlassen.
Der Beitrag erklärt die kaufnahe Entscheidung: Welche Unterlagen braucht ein Brandschutzbetrieb, wie werden Trockenbaukonstruktionen und Leitungsdurchführungen geplant, welche Kostenblöcke gehören ins Angebot und welche Dokumentation ist für Übergabe oder spätere Änderungen sinnvoll?
Nicht übernommen werden pauschale Aussagen, wonach eine Lösung automatisch F30 oder F90 erreicht, allein weil ein bestimmter Plattentyp verwendet wird. Maßgeblich bleiben Planung, Nachweis und fachgerechte Ausführung. Wenn Ihr Projekt bereits konkret ist, können Sie über Brandschutzprojekt in München prüfen lassen Grundriss, Fotos, Standort, Zeitrahmen und gewünschte Leistungen übermitteln.
Anforderung vor System
Viele Fehler entstehen, weil zunächst ein Material gewählt und erst später nach dem erforderlichen Nachweis gefragt wird. Dadurch können Anschlüsse, Deckenhohlräume, Türen oder Leitungsführungen nicht mehr zur geprüften Konstruktion passen.
Auch Begriffe wie F30, F90, EI30 oder EI90 dürfen nicht ohne Einordnung vermischt werden. Klassifizierung, Bauteilart und Nachweisgrundlage müssen zum konkreten Projekt passen.
Vor der Kalkulation werden daher Brandschutzkonzept, Pläne, Bauteilanforderungen, Nutzung, Anschlussdetails, Öffnungen und Verantwortlichkeiten gesammelt. Ziel ist eine gemeinsame Projektgrundlage, auf der Angebot, Termin und Abnahme nachvollziehbar aufbauen.
Schutzziel
Zuerst wird geklärt, welches Schutzziel das Bauteil erfüllen soll. Bei baulichem Brandschutz im Innenausbau entscheidet der konkrete Bestand darüber, ob die vorgesehene Lösung technisch und wirtschaftlich passt. Die Anforderung kann sich aus Genehmigung, Brandschutzkonzept, BayBO oder Sonderbauvorschriften ergeben.
Ohne diese Grundlage ist eine Produktwahl nicht prüfbar. Das Ergebnis wird vor Ausführung dokumentiert und mit Sanierung in München in den Gesamtumfang eingeordnet. So bleiben Zuständigkeit, Qualitätsziel und Übergabezustand prüfbar.
Verwendbarkeit
Brandschutzkonstruktionen benötigen eine passende Nachweis- oder Verwendbarkeitsgrundlage. Eine allgemeine Produkt- oder Leistungsbezeichnung genügt hier nicht, weil Untergrund, Anschlüsse, Nutzung und Folgegewerke den Aufbau verändern. Darin stehen Aufbau, zulässige Höhen, Anschlüsse, Befestigungen und Einbauten.
Das Angebot benennt das vorgesehene System und seine Grenzen. Vor Bestellung oder Baubeginn wird der offene Punkt geklärt. Die Verbindung zu Generalunternehmer München zeigt, welche angrenzende Leistung bei der Kalkulation berücksichtigt werden muss.
Bauteilanschlüsse
Wand und Decke funktionieren nur mit geeigneten Anschlüssen an flankierende Bauteile. Für ein belastbares Angebot werden Menge, Einheit, Ausführungsqualität und Nebenleistungen getrennt beschrieben. Bewegungen, Unebenheiten und unterschiedliche Materialien können Sonderdetails erfordern.
Anschlüsse werden vor Montage geplant und später fotografisch dokumentiert. Abweichungen erhalten einen schriftlichen Prüf- und Freigabeweg. Bei mehreren Gewerken unterstützt Planung und Interior Design die eindeutige Übergabe zwischen Planung und Ausführung.
Durchdringungen
Kabel, Rohre, Lüftung und Befestigungen dürfen eine klassifizierte Konstruktion nicht unkontrolliert schwächen. Entscheidend ist nicht nur das sichtbare Endergebnis, sondern der vollständige Weg dorthin. Jede Öffnung benötigt eine zum System passende Lösung und gegebenenfalls eine Kennzeichnung.
Nachbelegungen werden als eigener Prozess vorgesehen. Eine Bemusterung, Sondage oder Zwischenkontrolle kann erforderlich sein. Der verlinkte Bereich Bauleitung und Projektmanagement vertieft den jeweils angrenzenden Planungsbaustein.
Türen und Klappen
Öffnungen in feuerwiderstandsfähigen Wänden benötigen abgestimmte Abschlüsse. Bei baulichem Brandschutz im Innenausbau entscheidet der konkrete Bestand darüber, ob die vorgesehene Lösung technisch und wirtschaftlich passt. Zarge, Befestigung, Wandaufbau und Türklassifizierung müssen zusammenpassen.
Türdaten und Montagebedingungen werden vor dem Wandaufbau freigegeben. Das Ergebnis wird vor Ausführung dokumentiert und mit Rückbau und Abbruch in den Gesamtumfang eingeordnet. So bleiben Zuständigkeit, Qualitätsziel und Übergabezustand prüfbar.
Dokumentation
Unterlagen dienen nicht nur der Abnahme, sondern auch späteren Umbauten. Eine allgemeine Produkt- oder Leistungsbezeichnung genügt hier nicht, weil Untergrund, Anschlüsse, Nutzung und Folgegewerke den Aufbau verändern. Fotos, Produktnachweise, Kennzeichnungen und Planstände zeigen, was tatsächlich eingebaut wurde.
Der Umfang wird im Auftrag ausdrücklich beschrieben. Vor Bestellung oder Baubeginn wird der offene Punkt geklärt. Die Verbindung zu Trockenbau München zeigt, welche angrenzende Leistung bei der Kalkulation berücksichtigt werden muss.
Was kostet Ihr Bauvorhaben?
Konfigurieren Sie Ihr Projekt direkt in der Vorschau und erhalten Sie eine realitätsnahe, unverbindliche Kostenorientierung. Für mehr Platz öffnen Sie den Rechner jederzeit im Vollbild.
Brandschutzwände
Metallständerwände werden nach einem vollständigen Systemaufbau ausgeführt. Eine allgemeine Produkt- oder Leistungsbezeichnung genügt hier nicht, weil Untergrund, Anschlüsse, Nutzung und Folgegewerke den Aufbau verändern. Wandhöhe, Profilabstand, Plattenlagen, Dämmung und Fugenversatz sind keine frei austauschbaren Details.
Installationen und Lasten werden vor dem Schließen koordiniert. Vor Bestellung oder Baubeginn wird der offene Punkt geklärt. Die Verbindung zu Trockenbau München zeigt, welche angrenzende Leistung bei der Kalkulation berücksichtigt werden muss.
Brandschutzdecken
Unterdecken können einen Feuerwiderstand von oben, unten oder in einer definierten Kombination erfüllen. Für ein belastbares Angebot werden Menge, Einheit, Ausführungsqualität und Nebenleistungen getrennt beschrieben. Deckenhohlraum, Abhängehöhe, Einbauten und Wandanschlüsse beeinflussen die Konstruktion.
Revisionsöffnungen und Leuchten werden nur systemkonform eingeplant. Abweichungen erhalten einen schriftlichen Prüf- und Freigabeweg. Bei mehreren Gewerken unterstützt Putz- und Spachtelarbeiten die eindeutige Übergabe zwischen Planung und Ausführung.
Stahlbekleidungen
Stützen und Träger können durch Bekleidungen geschützt werden. Entscheidend ist nicht nur das sichtbare Endergebnis, sondern der vollständige Weg dorthin. Profilfaktor, erforderliche Klassifizierung und Anschlussdetails bestimmen die Ausführung.
Eine allgemeine Plattendicke ersetzt keine objektspezifische Bemessung. Eine Bemusterung, Sondage oder Zwischenkontrolle kann erforderlich sein. Der verlinkte Bereich Maler- und Lackierarbeiten vertieft den jeweils angrenzenden Planungsbaustein.
Installationsschächte
Schächte bündeln Leitungen, erzeugen aber besondere Anforderungen an Wand, Decke und Abschottung. Bei baulichem Brandschutz im Innenausbau entscheidet der konkrete Bestand darüber, ob die vorgesehene Lösung technisch und wirtschaftlich passt. Zugänglichkeit und spätere Nachbelegung müssen mit dem Brandschutz abgestimmt sein.
Öffnungen erhalten klare Zuständigkeiten und Freigaben. Das Ergebnis wird vor Ausführung dokumentiert und mit Fliesen und Parkett in den Gesamtumfang eingeordnet. So bleiben Zuständigkeit, Qualitätsziel und Übergabezustand prüfbar.
Fluchtwege
In notwendigen Fluren oder Treppenräumen können Bekleidungen, Oberflächen und Einbauten strengere Anforderungen erfüllen müssen. Eine allgemeine Produkt- oder Leistungsbezeichnung genügt hier nicht, weil Untergrund, Anschlüsse, Nutzung und Folgegewerke den Aufbau verändern. Gestaltung und Haustechnik werden deshalb früh mit der Planung abgestimmt.
Freie Breiten und Nutzbarkeit bleiben während der Bauzeit erhalten. Vor Bestellung oder Baubeginn wird der offene Punkt geklärt. Die Verbindung zu Sanitär und Elektro zeigt, welche angrenzende Leistung bei der Kalkulation berücksichtigt werden muss.
Bestandsanschlüsse
Im Altbau sind Rohdecken, Mauerwerk und vorhandene Bekleidungen nicht immer eindeutig dokumentiert. Für ein belastbares Angebot werden Menge, Einheit, Ausführungsqualität und Nebenleistungen getrennt beschrieben. Sondagen können nötig sein, bevor ein geprüftes Anschlussdetail gewählt wird.
Unbekannter Bestand wird nicht durch eine pauschale Systemzusage ersetzt. Abweichungen erhalten einen schriftlichen Prüf- und Freigabeweg. Bei mehreren Gewerken unterstützt Fenster und Türen die eindeutige Übergabe zwischen Planung und Ausführung.
Abweichungen
Weicht der Bestand vom Nachweis ab, darf die Baustelle nicht improvisieren. Entscheidend ist nicht nur das sichtbare Endergebnis, sondern der vollständige Weg dorthin. Planer, Hersteller oder zuständige Nachweisführende müssen die Lösung fachlich bewerten.
Die Freigabe wird vor Ausführung dokumentiert. Eine Bemusterung, Sondage oder Zwischenkontrolle kann erforderlich sein. Der verlinkte Bereich Akustik und Schallschutz vertieft den jeweils angrenzenden Planungsbaustein.
Abnahme
Die Abnahme prüft vereinbarten Aufbau, sichtbare Details und Unterlagen. Bei baulichem Brandschutz im Innenausbau entscheidet der konkrete Bestand darüber, ob die vorgesehene Lösung technisch und wirtschaftlich passt. Verdeckte Konstruktionen benötigen Zwischenkontrollen vor dem Schließen.
Restpunkte und Nachweise werden in einer Übergabeliste zusammengeführt. Das Ergebnis wird vor Ausführung dokumentiert und mit Baulicher Brandschutz in den Gesamtumfang eingeordnet. So bleiben Zuständigkeit, Qualitätsziel und Übergabezustand prüfbar.
Brandschutzkosten entstehen aus geprüfter Konstruktion, Flächen und Höhen, Anschlüssen, Öffnungen, Abschottungen, Einbauten, Zugänglichkeit, Dokumentation und erforderlicher Planung. Ein Quadratmeterpreis ohne genaue Klassifizierung und Systembeschreibung ist nicht vergleichbar.
Die folgende Auswahl stammt ausschließlich aus dem von BAYAZID bereitgestellten SIRADOS-/GAEB-Preisarchiv, Dokumentstand 28. Juli 2026. Es sind Netto-Einheitspreise exakt beschriebener Einzelpositionen. Sie bilden weder eine BAYAZID-Preisliste noch einen vollständigen Münchner Projektpreis und dürfen nicht auf andere Aufbauten oder Mengen übertragen werden.
| LV-Nr. | Ausgewählte Position | Einheit | Netto-EP |
|---|---|---|---|
| 10.039.1.06.030 | Anschluss massive Wand an Brandschutzdecke EI 30 | m | 9,09 € |
| 10.039.1.06.035 | Anschluss massive Wand an Brandschutzdecke EI 90 | m | 18,24 € |
| 10.039.1.13.710 | Brandschutzdecke Stahlblech EI 30, Auflagesystem | m² | 136,52 € |
| 10.039.1.13.760 | Brandschutzdecke Stahlblech EI 90, Einhängesystem | m² | 154,74 € |
| 10.039.1.13.790 | Brandschutzdecke gelochte Gipsplatte EI 30 | m² | 137,66 € |
Die Positionen zeigen, dass bereits Anschluss, Deckenart und Klassifizierung getrennte Leistungen sind. Nicht enthalten sein können Planung, Gerüst, Rückbau, Leitungsabschottungen, Revisionsöffnungen, Elektroeinbauten, Oberflächen oder Bestandsanpassungen.
Ein vollständiges Angebot trennt Hauptleistung, Vorarbeit, Schutz, Nebenleistung, Option und ausdrücklich nicht enthaltene Arbeit. Mengen erhalten eine nachvollziehbare Grundlage; unbekannte Schichten werden durch Sondage oder einen vereinbarten Abrechnungsweg behandelt. Wohn- oder Nutzfläche allein ersetzt kein Aufmaß.
Für eine objektspezifische Einordnung können Sie über Brandschutzangebot auf LV-Basis anfragen Pläne, Fotos und den gewünschten Umfang senden. Der verbindliche Preis entsteht erst nach Bestandsprüfung, Mengenfeststellung, Materialentscheidung und Festlegung aller Schnittstellen.
Kosten für Ihr Projekt vorab kalkulieren
Erhalten Sie in wenigen Schritten eine erste unverbindliche Kostenschätzung für Ihr Bauvorhaben.
1. Unterlagen sammeln
Brandschutzkonzept, Genehmigungspläne, Bauteillisten und vorhandene Nachweise werden zusammengeführt. Das Zwischenergebnis wird schriftlich festgehalten, weil der nächste Arbeitsschritt darauf aufbaut. Fehlende Angaben erhalten einen Verantwortlichen.
Die Ausschreibung startet erst mit eindeutigem Planstand. Erst nach der vorgesehenen Prüfung oder Freigabe beginnt die Folgephase. Dadurch bleibt der Terminplan belastbar, ohne unbekannte Bestandsrisiken mit einer pauschalen Garantie zu verdecken. Weiterführend hilft Baulicher Brandschutz.
2. Bestand aufnehmen
Bauteile, Höhen, Anschlüsse, Leitungen und Zugänge werden geprüft. Das Zwischenergebnis wird schriftlich festgehalten, weil der nächste Arbeitsschritt darauf aufbaut. Verdeckte Bereiche werden bei Bedarf sondiert.
Abweichungen zum Plan werden markiert. Erst nach der vorgesehenen Prüfung oder Freigabe beginnt die Folgephase. Dadurch bleibt der Terminplan belastbar, ohne unbekannte Bestandsrisiken mit einer pauschalen Garantie zu verdecken. Weiterführend hilft Professionelle Reinigung.
3. System festlegen
Für jede Wand, Decke oder Bekleidung wird ein passendes System ausgewählt. Das Zwischenergebnis wird schriftlich festgehalten, weil der nächste Arbeitsschritt darauf aufbaut. Nachweise und Herstellerdetails werden geprüft.
Unzulässige Mischkonstruktionen werden vermieden. Erst nach der vorgesehenen Prüfung oder Freigabe beginnt die Folgephase. Dadurch bleibt der Terminplan belastbar, ohne unbekannte Bestandsrisiken mit einer pauschalen Garantie zu verdecken. Weiterführend hilft Kernsanierung von Planung bis Einzug.
4. Öffnungen planen
Türen, Klappen, Leitungen, Kabel und Lüftung werden eingetragen. Das Zwischenergebnis wird schriftlich festgehalten, weil der nächste Arbeitsschritt darauf aufbaut. Zuständigkeiten für Abschottungen werden festgelegt.
Nachträgliche Kernbohrungen werden kontrolliert. Erst nach der vorgesehenen Prüfung oder Freigabe beginnt die Folgephase. Dadurch bleibt der Terminplan belastbar, ohne unbekannte Bestandsrisiken mit einer pauschalen Garantie zu verdecken. Weiterführend hilft Komplettsanierung von Haus und Wohnung.
5. Angebot erstellen
Flächen, Längen, Öffnungen, Nebenleistungen und Dokumentation werden positioniert. Das Zwischenergebnis wird schriftlich festgehalten, weil der nächste Arbeitsschritt darauf aufbaut. Optionen und Ausschlüsse bleiben sichtbar.
Verglichen wird nur derselbe Leistungsstand. Erst nach der vorgesehenen Prüfung oder Freigabe beginnt die Folgephase. Dadurch bleibt der Terminplan belastbar, ohne unbekannte Bestandsrisiken mit einer pauschalen Garantie zu verdecken. Weiterführend hilft Möglichkeiten der Wohnungssanierung.
6. Montage prüfen
Unterkonstruktion und verdeckte Details werden vor Beplankung kontrolliert. Das Zwischenergebnis wird schriftlich festgehalten, weil der nächste Arbeitsschritt darauf aufbaut. Fotos erhalten Raum- und Bauteilzuordnung.
Fehler werden vor dem Schließen korrigiert. Erst nach der vorgesehenen Prüfung oder Freigabe beginnt die Folgephase. Dadurch bleibt der Terminplan belastbar, ohne unbekannte Bestandsrisiken mit einer pauschalen Garantie zu verdecken. Weiterführend hilft richtige Sanierungsreihenfolge.
7. Nachweise ordnen
Lieferscheine, Systemunterlagen, Kennzeichnungen und Fotos werden gesammelt. Das Zwischenergebnis wird schriftlich festgehalten, weil der nächste Arbeitsschritt darauf aufbaut. Planänderungen werden nachgeführt.
Die Dokumentation entspricht dem vereinbarten Umfang. Erst nach der vorgesehenen Prüfung oder Freigabe beginnt die Folgephase. Dadurch bleibt der Terminplan belastbar, ohne unbekannte Bestandsrisiken mit einer pauschalen Garantie zu verdecken. Weiterführend hilft Sanierungskosten richtig einordnen.
8. Abnahme durchführen
Bauteile und Unterlagen werden gemeinsam geprüft. Das Zwischenergebnis wird schriftlich festgehalten, weil der nächste Arbeitsschritt darauf aufbaut. Restleistungen erhalten Termin und Verantwortlichen.
Die Übergabe bildet den Stand für spätere Umbauten. Erst nach der vorgesehenen Prüfung oder Freigabe beginnt die Folgephase. Dadurch bleibt der Terminplan belastbar, ohne unbekannte Bestandsrisiken mit einer pauschalen Garantie zu verdecken. Weiterführend hilft Altbausanierung München.
Nur Platten wählen
Eine Brandschutzplatte allein definiert keine klassifizierte Wand oder Decke. Das Risiko liegt nicht nur in zusätzlichen Kosten, sondern auch in fehlerhaften Schnittstellen oder einem nicht prüfbaren Ergebnis.
Korrigiert wird durch die Auswahl einer nachgewiesenen Gesamtkonstruktion. Änderungen werden vor der Ausführung mit Menge, Preisfolge und Terminwirkung dokumentiert. Für die praktische Einordnung ergänzt Altbauwohnung sanieren diesen Prüfpunkt.
Einbauten vergessen
Leuchten, Türen oder Leitungen werden erst nach Montage eingeplant. Das Risiko liegt nicht nur in zusätzlichen Kosten, sondern auch in fehlerhaften Schnittstellen oder einem nicht prüfbaren Ergebnis.
Korrigiert wird durch einen koordinierten Einbau- und Durchdringungsplan. Änderungen werden vor der Ausführung mit Menge, Preisfolge und Terminwirkung dokumentiert. Für die praktische Einordnung ergänzt moderner Innenausbau diesen Prüfpunkt.
Anschlüsse mischen
Baustellendetails weichen vom Systemnachweis ab. Das Risiko liegt nicht nur in zusätzlichen Kosten, sondern auch in fehlerhaften Schnittstellen oder einem nicht prüfbaren Ergebnis.
Korrigiert wird durch geprüfte Anschlussdetails und dokumentierte Freigaben. Änderungen werden vor der Ausführung mit Menge, Preisfolge und Terminwirkung dokumentiert. Für die praktische Einordnung ergänzt hochwertiger Innenausbau diesen Prüfpunkt.
Zu früh schließen
Verdeckte Konstruktionen werden ohne Zwischenkontrolle beplankt. Das Risiko liegt nicht nur in zusätzlichen Kosten, sondern auch in fehlerhaften Schnittstellen oder einem nicht prüfbaren Ergebnis.
Korrigiert wird durch feste Prüfpunkte vor jeder Plattenlage. Änderungen werden vor der Ausführung mit Menge, Preisfolge und Terminwirkung dokumentiert. Für die praktische Einordnung ergänzt fugenlose Badezimmergestaltung diesen Prüfpunkt.
Nachweise verlieren
Produkte und Einbauorte lassen sich später nicht mehr zuordnen. Das Risiko liegt nicht nur in zusätzlichen Kosten, sondern auch in fehlerhaften Schnittstellen oder einem nicht prüfbaren Ergebnis.
Korrigiert wird durch strukturierte Bauteilkennzeichnung und Fotodokumentation. Änderungen werden vor der Ausführung mit Menge, Preisfolge und Terminwirkung dokumentiert. Für die praktische Einordnung ergänzt Mikrozement im Innenausbau diesen Prüfpunkt.
Nachbelegung frei
Spätere Leitungen durchdringen Bauteile unkontrolliert. Das Risiko liegt nicht nur in zusätzlichen Kosten, sondern auch in fehlerhaften Schnittstellen oder einem nicht prüfbaren Ergebnis.
Korrigiert wird durch einen geregelten Freigabeprozess für jede Änderung. Änderungen werden vor der Ausführung mit Menge, Preisfolge und Terminwirkung dokumentiert. Für die praktische Einordnung ergänzt Fußbodenheizung im Bestand diesen Prüfpunkt.
Bauteilliste
Führen Sie jedes brandschutzrelevante Bauteil mit Lage, Klassifizierung und System. Ergänzen Sie Öffnungen und zuständige Gewerke. Die Unterlage dient bei Angebotsvergleich, Ausführung und Abnahme als gemeinsamer Bezugspunkt.
Sie ersetzt keine erforderliche Fachplanung, macht deren Aufgabe jedoch eindeutig. Eine passende Vertiefung bietet Fußbodenheizung im Bestand.
Detailplan
Zeichnen Sie Wand-, Decken- und Schachtanschlüsse. Markieren Sie Abweichungen vom Regeldetail. Die Unterlage dient bei Angebotsvergleich, Ausführung und Abnahme als gemeinsamer Bezugspunkt.
Sie ersetzt keine erforderliche Fachplanung, macht deren Aufgabe jedoch eindeutig. Eine passende Vertiefung bietet Fenstereinbau München.
Fotoliste
Definieren Sie vorab die benötigten Fotos verdeckter Konstruktionen. Benennen Sie Raum, Bauteil und Datum. Die Unterlage dient bei Angebotsvergleich, Ausführung und Abnahme als gemeinsamer Bezugspunkt.
Sie ersetzt keine erforderliche Fachplanung, macht deren Aufgabe jedoch eindeutig. Eine passende Vertiefung bietet Fassadensanierung München.
Nachweisregister
Ordnen Sie Systemblätter, Zulassungen und Produktnachweise. Verknüpfen Sie sie mit der Bauteilliste. Die Unterlage dient bei Angebotsvergleich, Ausführung und Abnahme als gemeinsamer Bezugspunkt.
Sie ersetzt keine erforderliche Fachplanung, macht deren Aufgabe jedoch eindeutig. Eine passende Vertiefung bietet Wohnungssanierung für Eigentümer.
Änderungsweg
Benennen Sie, wer Abweichungen fachlich bewerten und freigeben darf. Keine Änderung wird nur mündlich umgesetzt. Die Unterlage dient bei Angebotsvergleich, Ausführung und Abnahme als gemeinsamer Bezugspunkt.
Sie ersetzt keine erforderliche Fachplanung, macht deren Aufgabe jedoch eindeutig. Eine passende Vertiefung bietet veröffentlichte BAYAZID Projekte.
Abnahmeplan
Planen Sie Zwischen- und Schlussabnahmen. Verdeckte Details werden vor dem Schließen geprüft. Die Unterlage dient bei Angebotsvergleich, Ausführung und Abnahme als gemeinsamer Bezugspunkt.
Sie ersetzt keine erforderliche Fachplanung, macht deren Aufgabe jedoch eindeutig. Eine passende Vertiefung bietet BAYAZID Innenausbau.
BAYAZID Innenausbau GmbH begleitet Eigentümer, Planer und Gewerbekunden in München und Umgebung bei baulichem Brandschutz im Innenausbau. Der konkrete Leistungsumfang wird anhand von Bestand, Planung, Zuständigkeiten und erforderlichen Nachweisen vereinbart.
Die erste Einordnung beginnt mit den Unterlagen, die für das Objekt bereits vorhanden sind. Grundriss, aktuelle Fotos, bekannte Schäden, gewünschte Nutzung und ein realistischer Terminrahmen helfen, die notwendigen Prüfschritte zu bestimmen. Bei einer Besichtigung werden sichtbare Bauteile, Zugänge, Schutzbedarf und Schnittstellen aufgenommen. Verdeckte Konstruktionen lassen sich dadurch nicht automatisch abschließend bewerten; falls sie für Preis oder Ausführung entscheidend sind, werden Sondage, Messung oder Fachplanung als eigener Schritt vorgesehen.
Ein Angebot beschreibt anschließend nicht nur das sichtbare Ergebnis. Es ordnet Vorleistungen, Hauptleistungen, Nebenarbeiten, Qualitätsziele und ausdrücklich nicht enthaltene Bereiche. Materialentscheidungen erhalten einen Freigabestand. Änderungen werden mit ihrer Wirkung auf Preis und Termin dokumentiert, bevor sie ausgeführt werden. Diese Arbeitsweise beseitigt nicht jede Unsicherheit eines Bestandsobjekts, macht den Umgang damit jedoch nachvollziehbar und schafft für Auftraggeber sowie Ausführung eine gemeinsame Grundlage.
BAYAZID verspricht keine pauschale Einsparung, Wirkung, Förderquote, Wertsteigerung oder garantierte Fertigstellung ohne Objektprüfung. Tatsächlich veröffentlichte Arbeiten finden Sie ausschließlich unter BAYAZID Projekte.
Über Brandschutzumfang mit BAYAZID klären können vorhandene Unterlagen für den nächsten sinnvollen Prüf- oder Angebotsschritt eingereicht werden.
Neuer Systemaufbau
Eine vollständig neue Konstruktion kann klar nachgewiesen werden. Vorteil und Grenze werden gegen Bestand, Budget, Nutzung und gewünschtes Ergebnis geprüft. Sie benötigt Platz, Planung und abgestimmte Anschlüsse.
Bestand ertüchtigen
Vorhandene Bauteile können möglicherweise ergänzt werden. Vorteil und Grenze werden gegen Bestand, Budget, Nutzung und gewünschtes Ergebnis geprüft. Der Bestand und eine geeignete Nachweisführung müssen das zulassen.
Technik umplanen
Leitungen oder Einbauten können brandschutzrelevante Bauteile umgehen. Vorteil und Grenze werden gegen Bestand, Budget, Nutzung und gewünschtes Ergebnis geprüft. Die Alternative wird gegen Betrieb und Kosten geprüft.
Passend weiterplanen
Für die nächste Projektentscheidung unterstützt Sanierung in München. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Bei angrenzenden Leistungen unterstützt Generalunternehmer München. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Zur fachlichen Vertiefung unterstützt Planung und Interior Design. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Für die nächste Projektentscheidung unterstützt Bauleitung und Projektmanagement. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Bei angrenzenden Leistungen unterstützt Rückbau und Abbruch. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Zur fachlichen Vertiefung unterstützt Trockenbau München. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Für die nächste Projektentscheidung unterstützt Putz- und Spachtelarbeiten. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Bei angrenzenden Leistungen unterstützt Maler- und Lackierarbeiten. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Zur fachlichen Vertiefung unterstützt Fliesen und Parkett. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Für die nächste Projektentscheidung unterstützt Sanitär und Elektro. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Bei angrenzenden Leistungen unterstützt Fenster und Türen. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Zur fachlichen Vertiefung unterstützt Akustik und Schallschutz. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Für die nächste Projektentscheidung unterstützt Baulicher Brandschutz. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Bei angrenzenden Leistungen unterstützt Professionelle Reinigung. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Zur fachlichen Vertiefung unterstützt Kernsanierung von Planung bis Einzug. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Für die nächste Projektentscheidung unterstützt Komplettsanierung von Haus und Wohnung. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Bei angrenzenden Leistungen unterstützt Möglichkeiten der Wohnungssanierung. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Zur fachlichen Vertiefung unterstützt richtige Sanierungsreihenfolge. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Für die nächste Projektentscheidung unterstützt Sanierungskosten richtig einordnen. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Bei angrenzenden Leistungen unterstützt Altbausanierung München. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Zur fachlichen Vertiefung unterstützt Altbauwohnung sanieren. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Für die nächste Projektentscheidung unterstützt moderner Innenausbau. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Bei angrenzenden Leistungen unterstützt hochwertiger Innenausbau. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Zur fachlichen Vertiefung unterstützt fugenlose Badezimmergestaltung. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Für die nächste Projektentscheidung unterstützt Mikrozement im Innenausbau. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Bei angrenzenden Leistungen unterstützt Fußbodenheizung im Bestand. Nutzen Sie den Inhalt für den passenden Teilumfang; verbindlich bleibt die objektspezifische Planung und Leistungsbeschreibung.
Brandschutz im Innenausbau wird sicher, wenn Anforderung, System, Anschlüsse und Durchdringungen vor der Montage zusammengeführt werden.
Kosten werden aus konkreten SIRADOS-Positionen und objektspezifischen Mengen entwickelt; die gewählte Konstruktion bleibt als Gesamtsystem nachweisbar.
Vor der Beauftragung sollten Auftraggeber prüfen, ob Beschreibung, Mengen, Zuständigkeiten, Planstände und Ausschlüsse zusammenpassen. Ein niedriger Endpreis oder ein kurzer Termin ist nur dann aussagekräftig, wenn dieselbe Leistung und dieselben Voraussetzungen zugrunde liegen. Im Bestand bleiben einzelne Risiken möglicherweise bis zur Öffnung eines Bauteils unbekannt; entscheidend ist deshalb ein vereinbarter Weg für Prüfung, Freigabe und Abrechnung. Auch Reinigung, Dokumentation und Restarbeiten werden als eigene Bestandteile der Übergabe berücksichtigt.
Dokumentation und Zwischenkontrollen sind Teil der Leistung und schaffen die Grundlage für Abnahme sowie spätere Änderungen. Über Brandschutz in München anfragen können Sie den notwendigen Umfang klären lassen.
Ihr Ansprechpartner in München
1. Was bedeutet F30 oder EI30?
Die Bezeichnung beschreibt eine Feuerwiderstandsklassifizierung in einem bestimmten Regelwerk; ihre Anwendung muss zum Bauteil und Nachweis passen. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
2. Reicht eine Brandschutzplatte?
Nein, maßgeblich ist die nachgewiesene Gesamtkonstruktion einschließlich Profilen, Anschlüssen, Befestigung und Einbauten. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
3. Wer legt die Anforderung fest?
Sie kann sich aus Bauordnung, Genehmigung, Brandschutzkonzept oder Fachplanung ergeben. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
4. Was kostet eine Brandschutzwand?
Der Preis hängt von Klassifizierung, Höhe, Aufbau, Anschlüssen, Öffnungen, Oberfläche und Dokumentation ab. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
5. Sind Leitungsdurchführungen enthalten?
Nur wenn sie konkret beschrieben und der ausführenden Leistung zugeordnet wurden. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
6. Darf ich später Kabel nachziehen?
Nur über einen geregelten Weg, der die erforderliche Abschottung und Dokumentation sicherstellt. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
7. Wann wird kontrolliert?
Sinnvoll sind Kontrollen der Unterkonstruktion und verdeckten Schichten vor dem Schließen sowie eine Schlussabnahme. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
8. Brauche ich ein Brandschutzkonzept?
Das hängt von Gebäude, Nutzung und Vorhaben ab und muss projektbezogen geklärt werden. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
9. Kann Bestand ertüchtigt werden?
Möglicherweise, wenn Aufbau und geeignete Nachweisgrundlage eindeutig festgestellt werden können. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
10. Wer dokumentiert die Ausführung?
Der Vertrag sollte Inhalt, Form und Verantwortlichkeit der Dokumentation festlegen. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
11. Sind Brandschutztüren Teil des Trockenbaus?
Tür und Wand müssen koordiniert werden; Lieferung und Montage können getrennte Leistungen sein. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
12. Welche Unterlagen braucht BAYAZID?
Pläne, Brandschutzkonzept, Bauteilliste, Fotos, Öffnungen, Systemvorgaben und Terminrahmen sind hilfreich. Entscheidend bleiben der konkrete Bestand, die vereinbarte Leistung und die zum Zeitpunkt der Planung geltenden Anforderungen. Pauschale Kosten-, Termin- oder Wirkungszusagen ohne diese Grundlagen sind nicht belastbar.
Das folgende Szenario ist ein neutrales Planungsbeispiel und kein bestätigtes BAYAZID-Projekt.
Ausgangslage
Ein Bürogrundriss wird verändert; neue Trennwände treffen auf eine vorhandene Unterdecke.
Brandschutzkonzept und Deckenaufbau werden zuerst geprüft. Die Entscheidung wird dokumentiert, bevor die nächste Phase beginnt.
Systemwahl
Die geforderte Wandklassifizierung und der zulässige Deckenanschluss werden festgelegt.
Die Wand wird nicht pauschal an eine unbekannte Bekleidung angeschlossen. Die Entscheidung wird dokumentiert, bevor die nächste Phase beginnt.
Technikkoordination

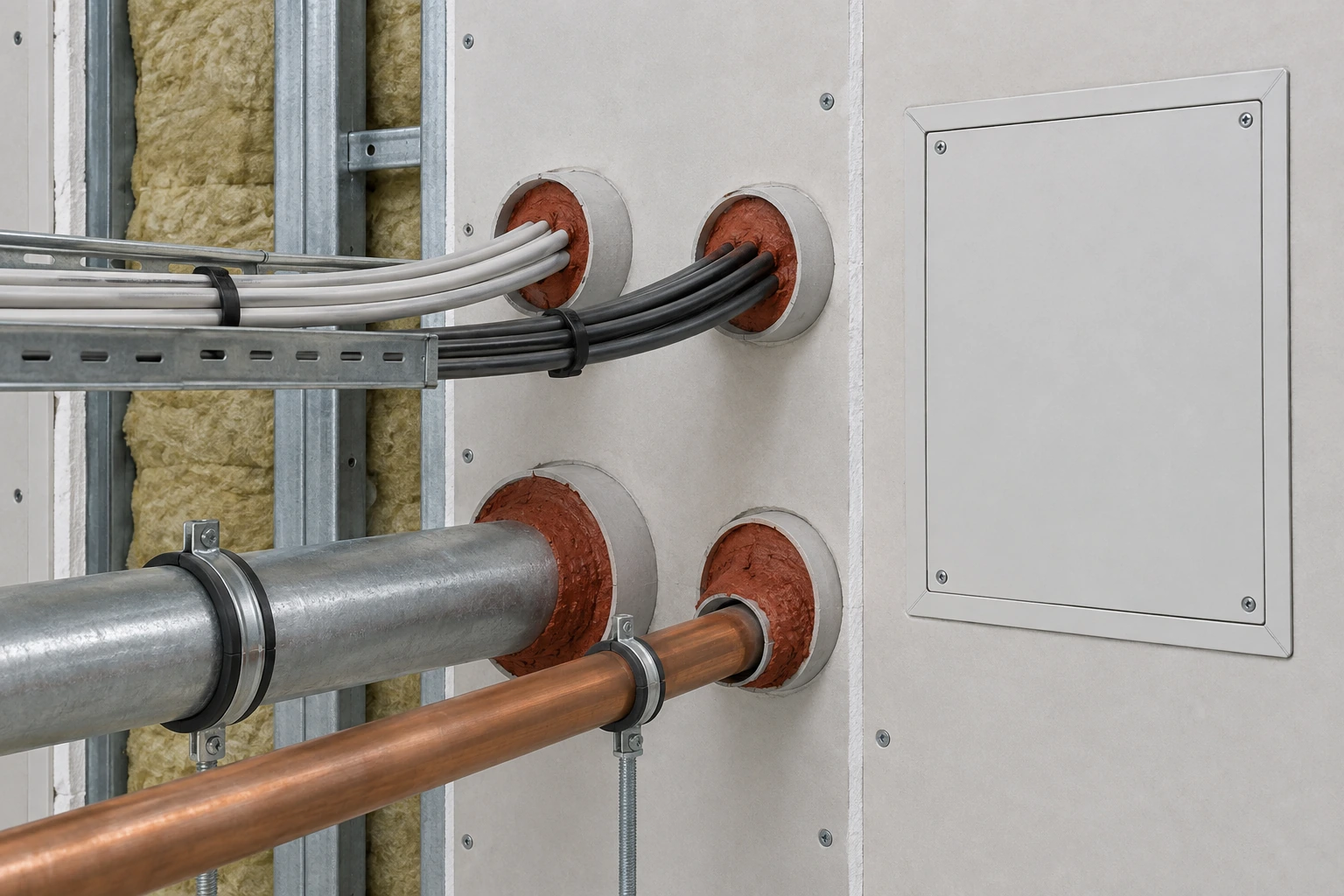

Kabeltrassen, Türen und Lüftungsdurchführungen werden in einem Plan zusammengeführt.
Jede Öffnung erhält eine passende Systemlösung. Die Entscheidung wird dokumentiert, bevor die nächste Phase beginnt.

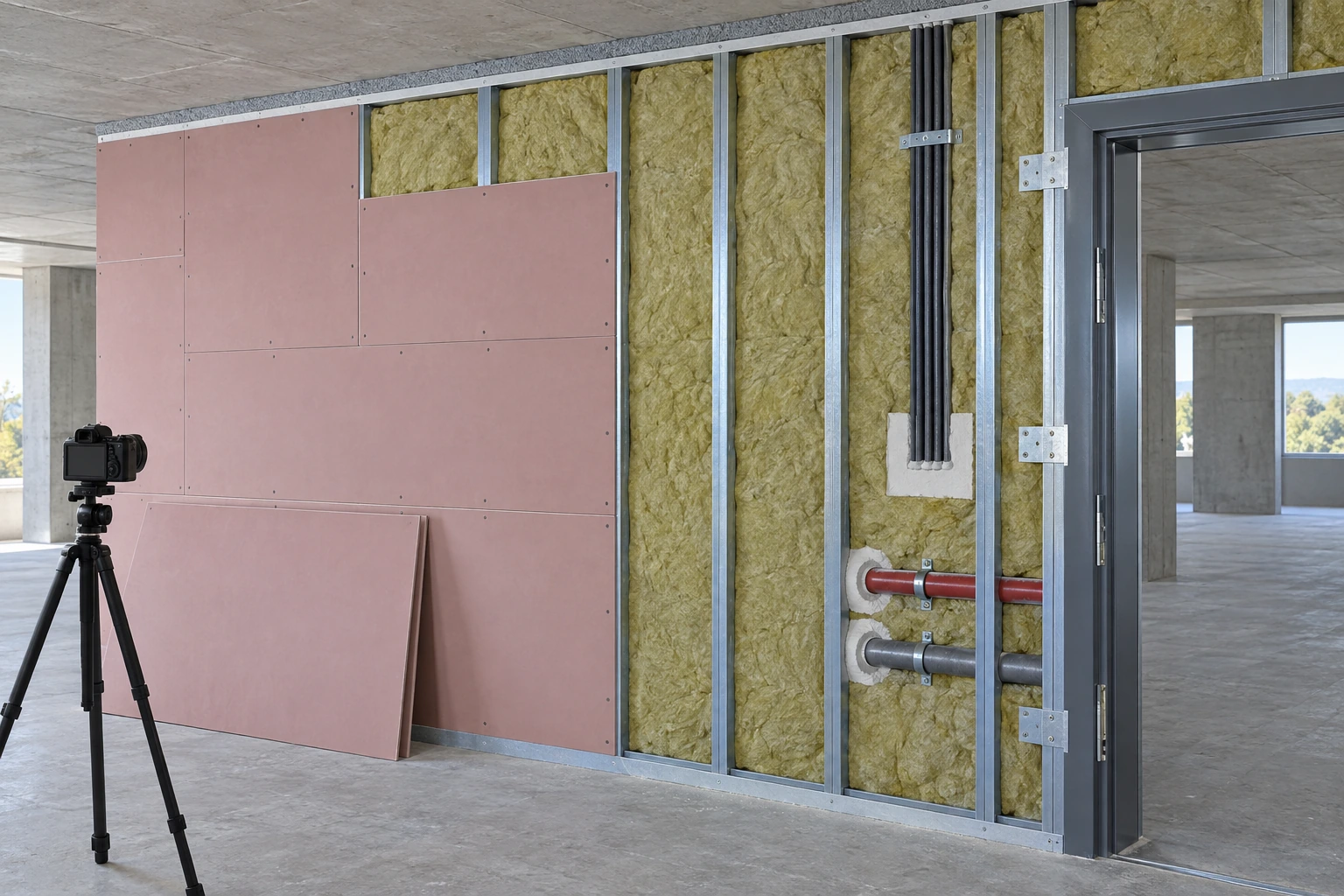

Zwischenprüfung
Unterkonstruktion, Dämmung und erste Plattenlage werden dokumentiert.
Erst danach folgen weitere Lagen und Oberflächen. Die Entscheidung wird dokumentiert, bevor die nächste Phase beginnt.
Übergabe

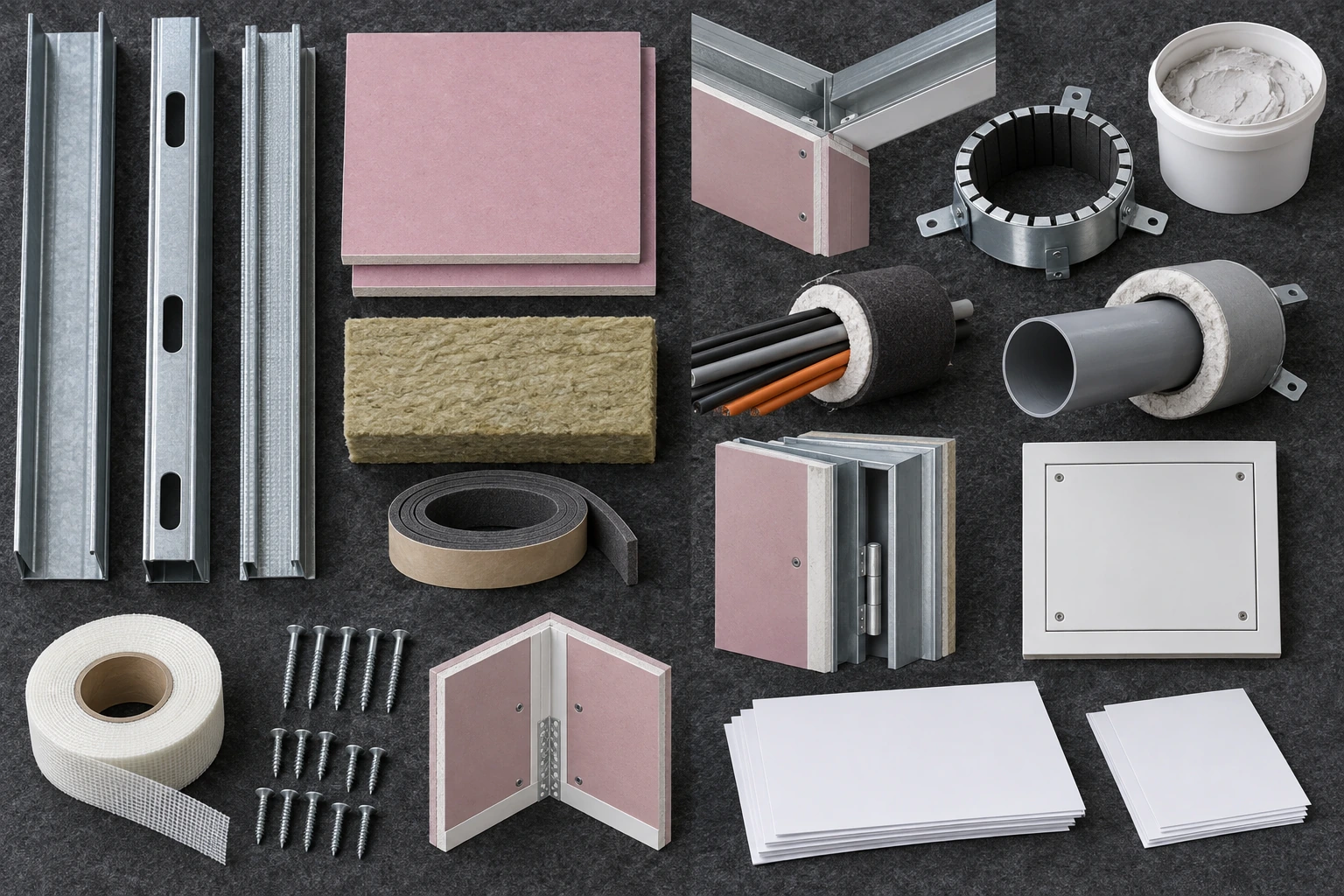

Bauteilliste, Fotos und Systemunterlagen werden zusammengeführt.
Das Beispiel zeigt den Wert einer prüfbaren Kette statt einer Materialzusage. Die Entscheidung wird dokumentiert, bevor die nächste Phase beginnt.
